详细资料请看本解读文章的最后内容

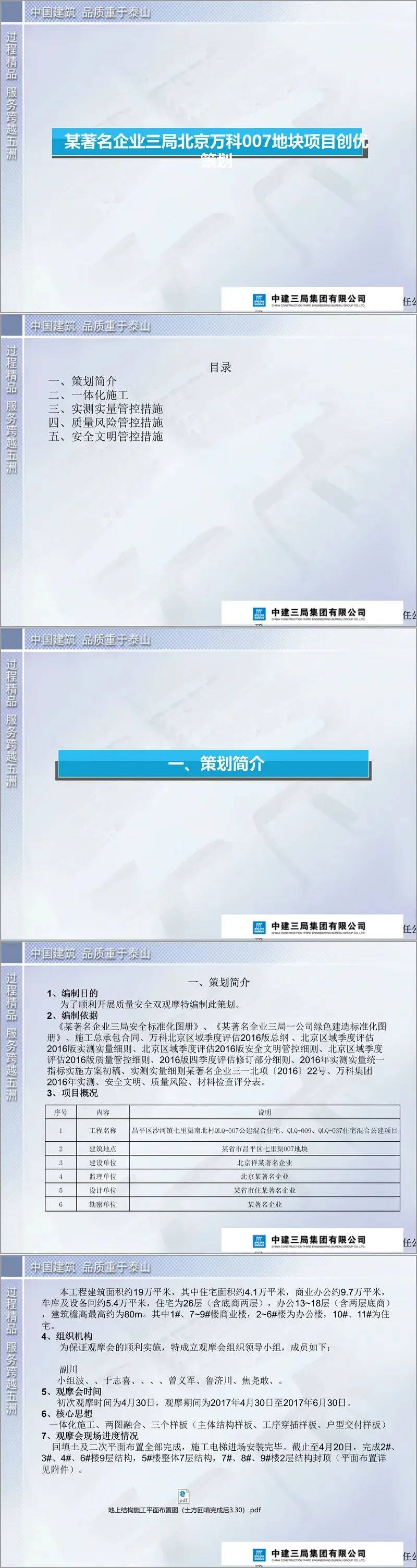

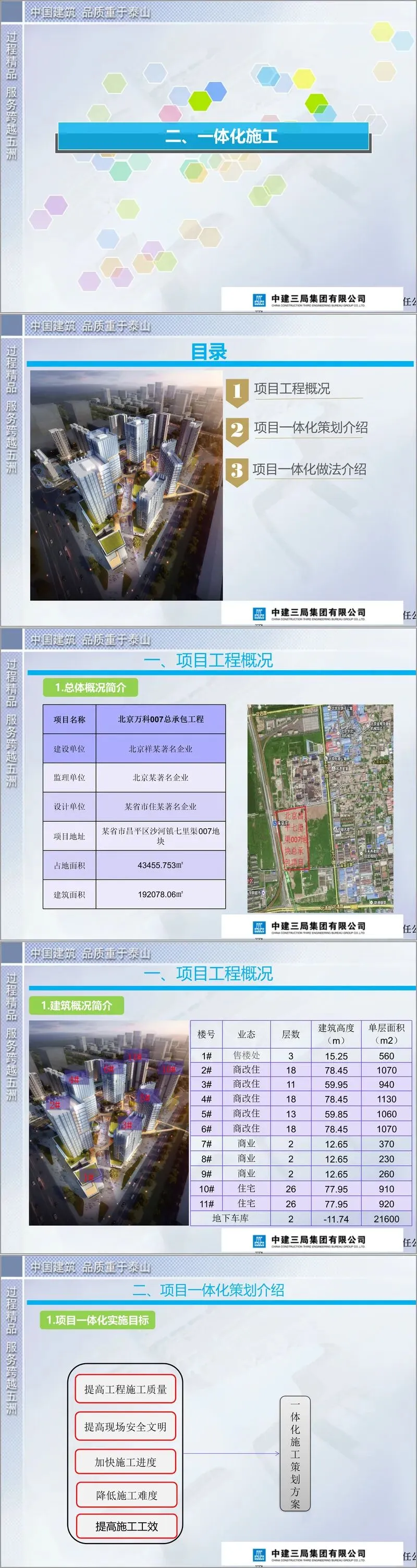

这份创优策划是中建三局为北京市昌平区沙河镇七里渠QLQ-007地块——即北京万科007总承包工程专门编制的质安双观摩实施指导文件。项目总占地约4.35万平米,总建筑面积约19.2万平米,涵盖10#、11#高层住宅(26层)、2#~6#商改办(11~18层)、1#售楼处及7#~9#配套商业、两层地下车库。建设各方分别为建设单位北京祥业、监理北京帕克、设计北京住宅院等。策划明确编制目的一是满足万科北京区域季度评估体系(2016版实测实量、质量风险、安全文明、材料检查各细则),二是保障项目开展质量安全双观摩活动——计划首次观摩定于2017年4月30日,持续至同年6月30日,为此专门成立以项目核心班子牵头的观摩领导小组。

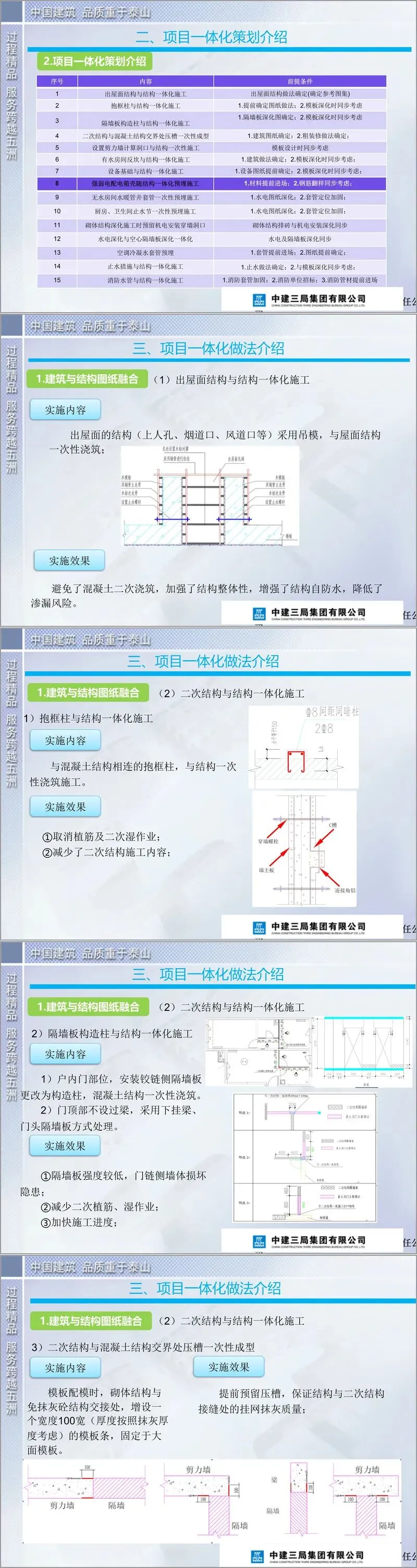

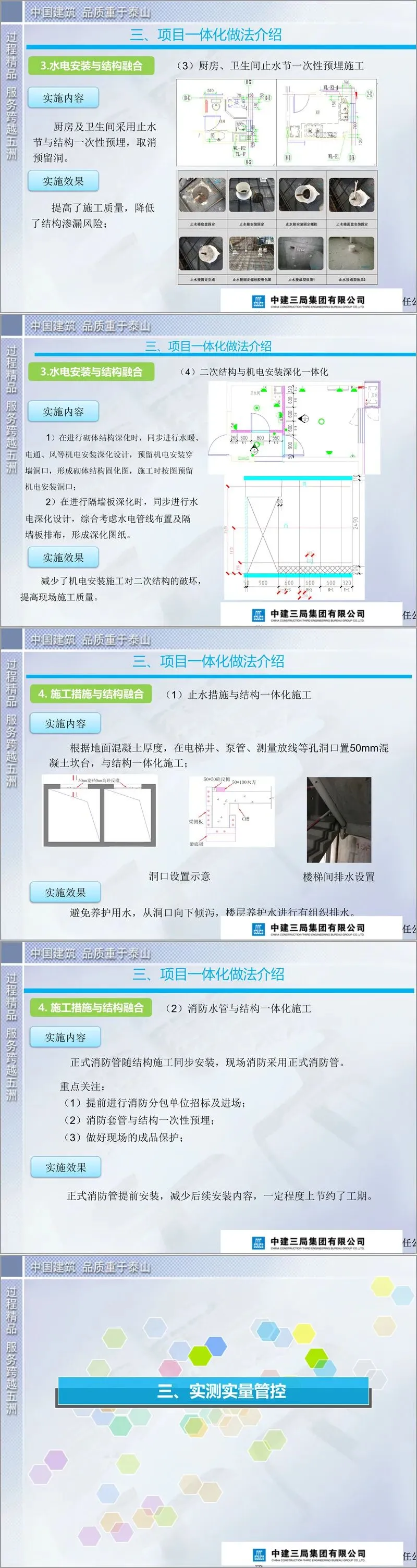

在总体思路上,本项目创优核心贯彻"一体化施工、两图融合(建筑与结构图、机电与土建图)、三个样板先行(主体结构样板、工序穿插样板、户型交付样板)"。所谓一体化施工,策划中详尽列出十五项一体化内容:出屋面结构(上人孔、烟道口等)与屋面结构一次性吊模浇筑;与混凝土相连的抱框柱、户内门铰侧隔墙板改构造柱、门头上用下挂梁取代过梁,均与主体同步浇筑;砌体与混凝土交接处模板加设100mm宽压槽一次成型以利后期挂网抹灰;剪力墙计算洞口一次成型不做二次填充;厨卫间有水房间混凝土反坎与楼板结构同浇;设备基础(水箱间、换热站等)一次浇筑;强弱电配电箱壳体随结构预埋;无水房间及水暖管井套管、厨卫止水节一次预埋杜绝后凿洞;砌体排砖与机电深化同步预留洞口;隔墙板排布与水电管线综合深化;空调冷凝水套管预埋;电梯井、泵管孔等处设50mm高止水坎与结构同浇;正式消防立管随主体同步安装并使用正式消防作为临时消防,前提是提前招标进场并做好套管预埋及成品保护。

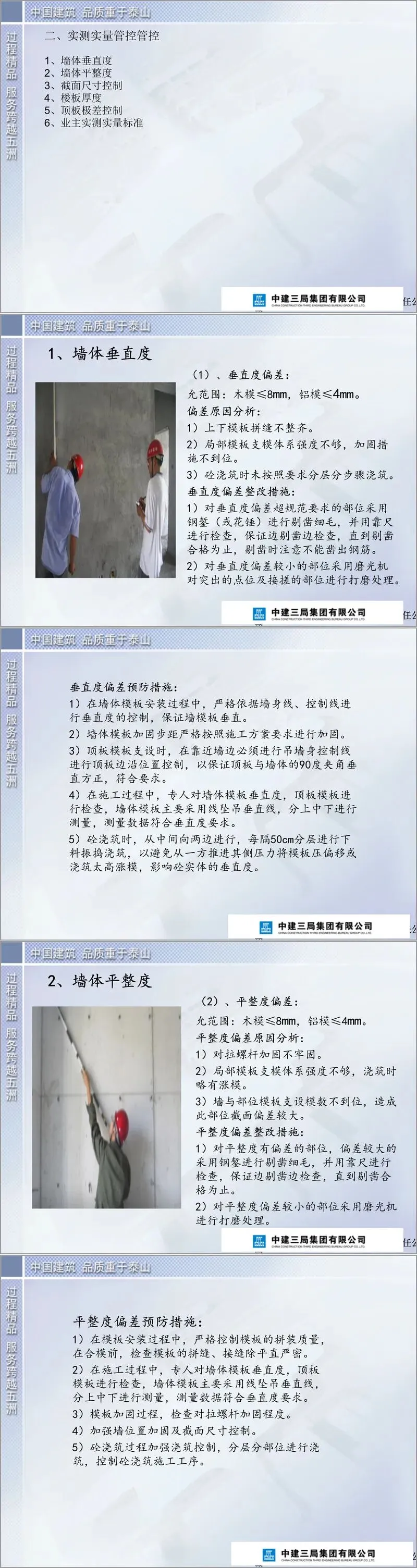

实测实量管控严格对标万科主体阶段评估标准:墙面平整度与垂直度允许偏差[0,8]mm(木模)/ [0,4]mm(铝模),截面尺寸[-5,+8]mm,楼板厚度[-5,+8]mm,顶板水平度极差≤15mm。策划中对每一项偏差原因做了分析——如垂直度受拼缝不齐、加固不足、浇筑不对称影响,平整度受对拉螺杆松动、涨模影响——并提出针对性预防:墙身内控线引测、对拉螺杆按方案步距(450~600mm)加密、放置比墙厚小2mm的砼内撑(间距500~800mm)、砼从中间向两边分层下料(每步≤50cm)、楼板浇筑时边部布设与板厚一致的预制控制块(间距600~1000mm)、满堂架按跨度≥4m起拱2‰、浇筑过程全程跟踪水准仪及红外水平仪复核标高与极差。万科评估体系中楼板厚度正负偏差扣分极重(正偏扣2分/点、负偏扣5分/点),一旦爆点极易拉低综合得分至90分合格线下,故特别列为过程控制重中之重,实测数据要求上墙汇总分析。
防渗漏与质量风险管控按部位分解:外墙防水要求螺杆孔扩孔剔凿封堵并刷JS防水,阴阳角圆弧处理,附加层及收头金属压条加密封膏,回填土分层夯实并做聚苯板保护;厨卫间要求立管刚性套管分层浇灌、根部翻边高≥100mm且凿毛植筋、涂膜厚度不小于设计值150%(最薄处不低于设计80%)、分层闭水≥24h;屋面要求女儿墙及风井砼坎≥200mm、出屋面管道设刚性防水套管高出完成面≥200mm、找坡层最薄30mm、卷材搭接≥100mm、完成后24h蓄水试验;外窗要求窗台压顶入支座≥200mm且外找坡≥5%、窗楣做滴水线或设Φ12泄水孔、框周发泡胶打完后向框内压平不许切割;砌体与抹灰防空鼓要求原材无缺棱、竖缝饱满度≥90%横缝≥80%、机械开槽严禁乱凿、甩浆或刮糙后方可抹灰、不同基体交接处挂网。

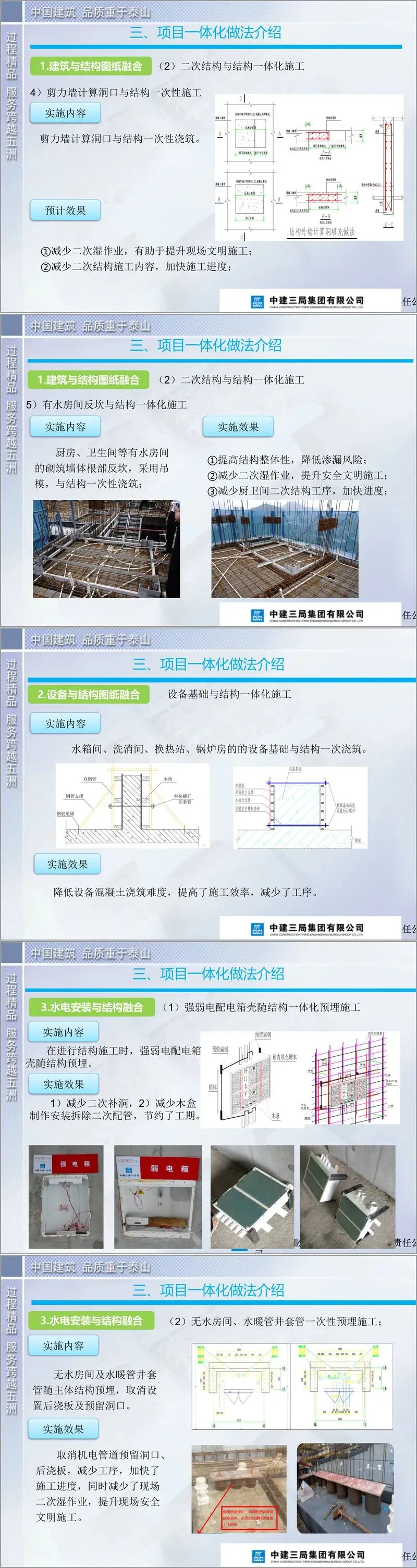

样板引路与可视化管控设定三类实体样板:主体结构工序样板展示铝模放线(主控线±1mm、细部线±2mm)、脱模剂涂刷、墙面板及楼板安装(拼缝±1mm、标高±3mm)、楼梯及支撑系统验收、拆模倒运;工序穿插样板明确止水节定位标高控制、反坎植筋与吊模振捣、套管一次加固;户型交付样板展示砌体排砖与植筋、构造柱密实度、抹灰冲筋与分层厚度、厨卫防水与盘管、外墙保温及外窗收口。混凝土施工执行养护标识挂牌(注明部位、工长、质检、浇筑及养护时间),成品保护包括对竖向钢筋、止水节、预埋套管的覆盖防污染。
安全文明施工按万科评估条目展开:入场及班前喊话强化习惯性违章纠治并连坐处罚;楼梯与阳台临边采用定型化网片或半旋转扣件防护,电梯井装1.8m定型化防护门,短边≤1.5m洞口用盖板硬防护;消防水同步至拆模层,配足灭火器并设危化品专用库房,动火须审批、持有效证件、配接火斗及看火人;悬挑外架与卸料平台严格按方案搭设、验收并悬挂限载牌;模板支撑(住宅10#、11#用铝模,其余木模)履行初验与拆模文明纳入验收;临电重点整治漏保代空开、PE线未连、无端子排、线缆拖地,楼层设配电箱并桥架敷设、地下室LED灯带照明;大型机械(塔吊、人货梯)查特种作业持证,塔吊钩端配视频监控消除盲区,施工电梯配人脸识别;现场标识标牌含安全警示、实测实量公示、轴线与1m线弹注、观摩路线喷涂;环护方面设PM2.5及噪音监测联动围挡及塔吊臂喷淋,观摩动线布置绿植花卉美化。
整体来看,这份策划将万科第三方评估条款逐条转化为现场可执行的一体化施工清单、实测预控手段、防渗漏节点做法、样板可视化要求及安全文明标准化动作,是一份典型的央企标杆项目用以指导创优迎检落地的全过程技术管理文件。
接下来请您阅读下面的详细资料吧
