受够了Excel管理项目?我用飞书多维表格手搭一套项目管理应用
- 2026-09-18 19:23:11
一、你的项目管理,是在“管事”还是在“救火”?
场景 1:进度全靠嘴
场景 2:人肉统计
场景 3:风险盲区
二、 Excel vs 多维表格,差的是什么?
Excel 思维:它是一个"记事本"。你把数据记进去,它躺在那里,静止不动。你要什么信息,得自己去找、去算、去汇总。数据是死的。
多维表格思维:它是一个"业务系统"。表与表之间通过"关联"打通,数据通过"公式"自动计算,信息通过"自动化"自动流转。数据是活的。

三、 架构设计:4 张核心表构建的“数字化大脑”

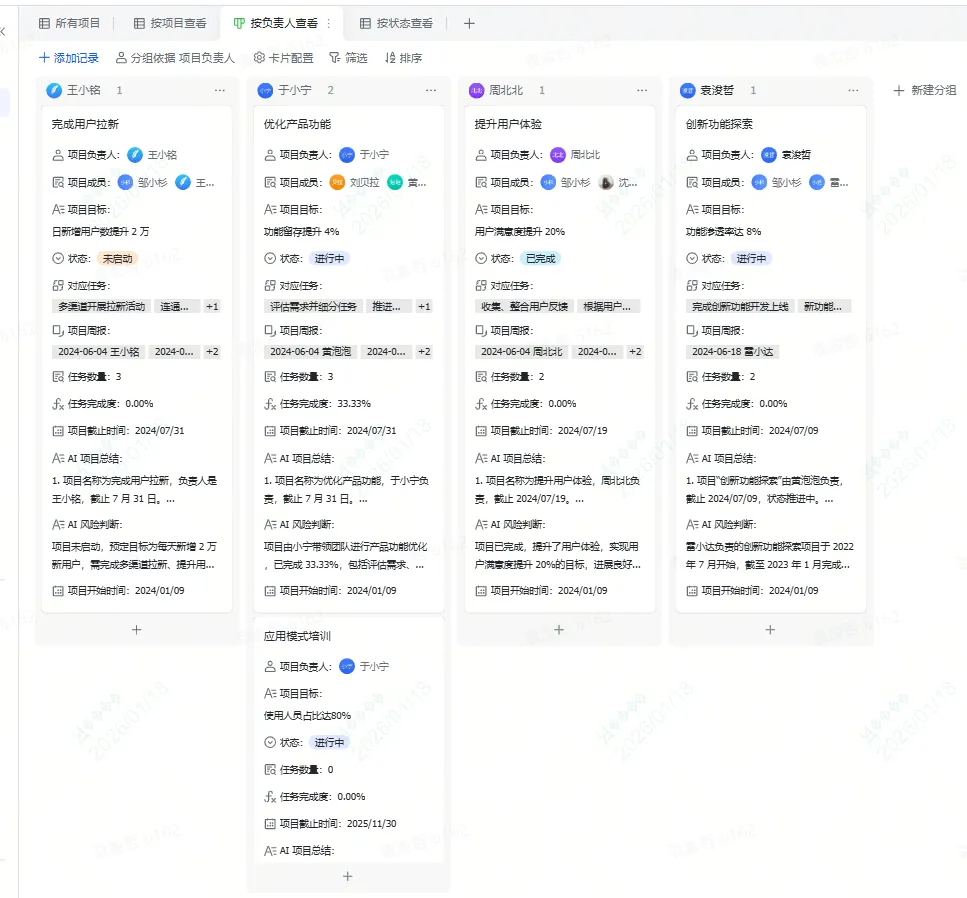

1、数据表 1:项目看板(决策者的仪表盘)

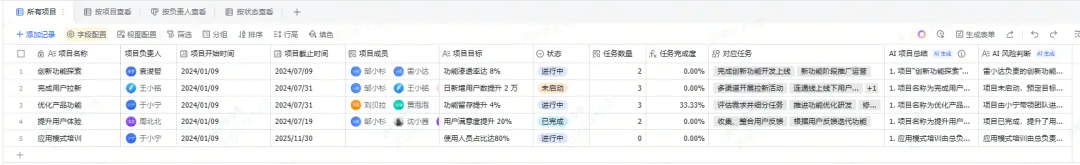

字段名称 | 字段类型 | 核心作用 & 配置逻辑 |
|---|---|---|
项目名称 | 文本 | 项目的唯一标识,也就是项目的名称 |
项目负责人 | 人员 | 选择飞书通讯录中的成员,方便后续艾特和流程打通。 |
开始/截止时间 | 日期 | 用于在仪表盘上生成"项目时间线"视图。 |
项目目标 | 多行文本 | 记录项目的目标,供 AI 总结时参考。 |

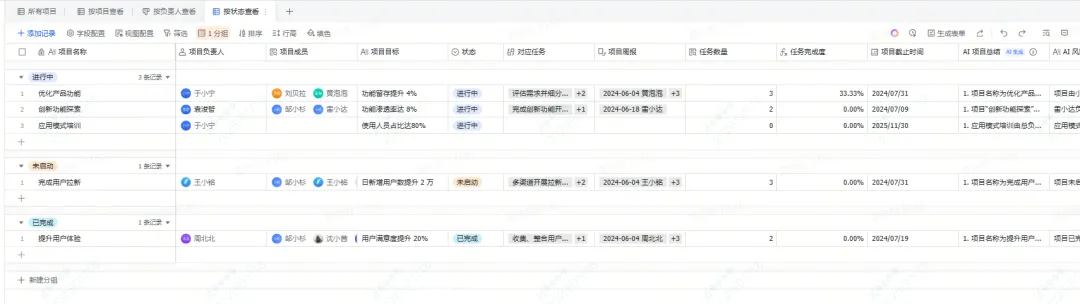

项目状态 | 单选 | 选项:未启动、进行中、已完成。管理项目进度,同时用于仪表盘的状态分布统计。 |
项目成员 | 查找引用 | 它引用"项目成员表"中的"账号"字段,条件是:当成员表中的"任务"包含当前项目的"对应任务"时,自动显示。效果:你不需要手动填成员,系统会根据任务分配,自动把相关人都列出来。 |
任务数量 | 公式 | 统计"项目任务表"中,属于该项目的任务总数。 |
任务完成度 | 公式 | [✅ 项目任务].FILTER(CurrentValue.项目=[项目名称] && CurrentValue.[状态]="已完成").[任务].COUNTA() / IF([任务数量]=0, 1, [任务数量])。这个公式会自动去任务表里筛选"属于该项目"且"状态为已完成"的任务,除以总任务数,得出一个实时跳动的进度百分比。 |
对应任务 | 双向关联 | 关联"项目任务表"。双向关联的好处是:你在任务表里改了所属项目,这边会同步更新。 |
项目周报 | 双向关联 | 关联"项目周报表",点开就能看到该项目下所有提交的周报。 |
AI 项目总结 | AI 字段 | 配置 Prompt:"请根据以下信息,总结该项目的当前进展:项目目标:{项目目标},任务完成度:{任务完成度},相关周报:{项目周报}"。AI 会自动读取这些字段,一键生成一段结构化的阶段性汇报。 |
AI 风险判断 | AI 字段 | 配置 Prompt:"请根据项目截止时间 {项目截止时间} 和当前任务完成度 {任务完成度},判断该项目是否存在延期风险 |
按项目的维度看

按人的维度看

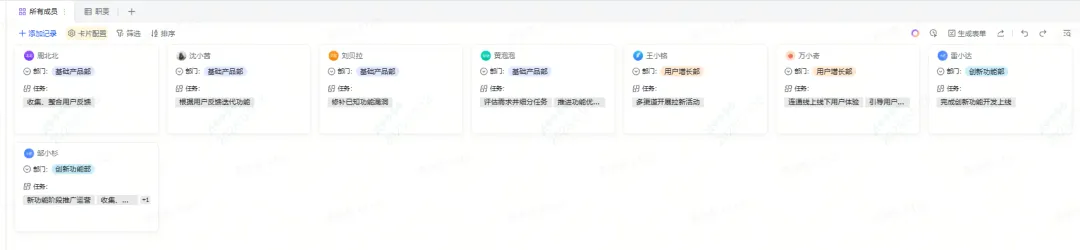

按状态的维度看

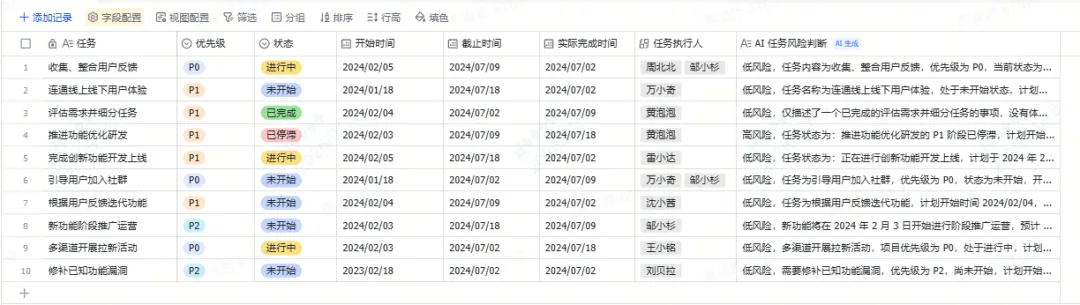

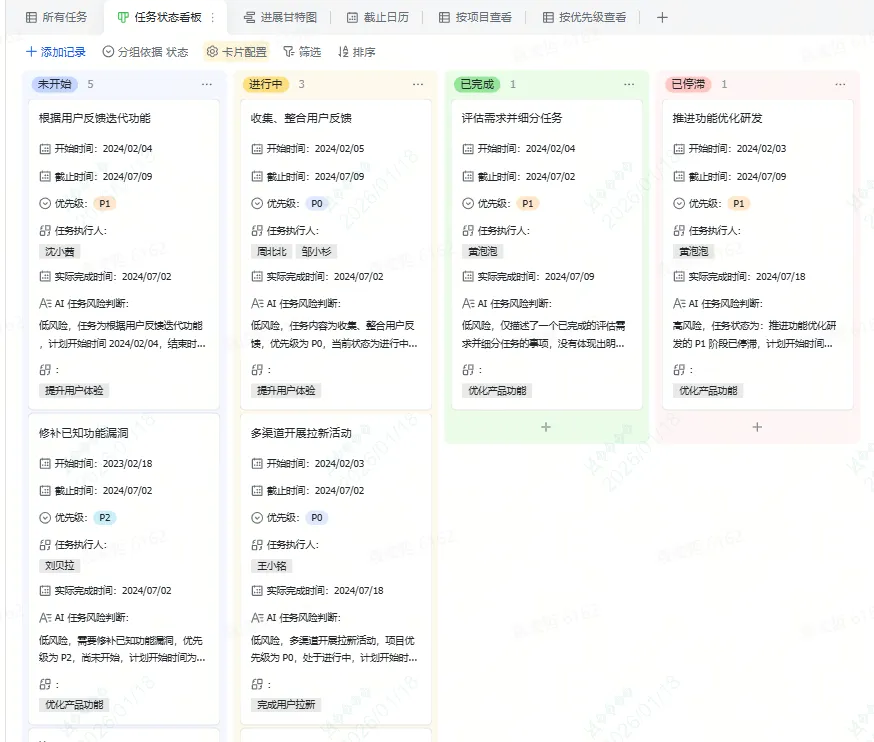

2、数据表 2:项目任务表(执行层的表格)

字段名称 | 字段类型 | 核心作用 & 配置逻辑 |
|---|---|---|
任务 | 文本 | 任务的唯一标识。 |
优先级 | 单选 | 选项:P0 紧急、P1 高、P2 中、P3 低。 |
状态 | 单选 | 选项:待开始、进行中、已完成、已阻塞。 |
开始/截止时间 | 日期 | 用于计算任务是否即将逾期。 |
实际完成时间 | 日期 | 用于复盘,计算任务准时率。 |
任务执行人 | 双向关联 | 从"项目成员表"中选择。双向关联的好处:你在成员表里能看到一个人身上背的所有任务。 |
所属项目 | 双向关联 | 关联"项目看板"。 |
AI 任务风险判断 | AI 字段 | 配置 Prompt:"任务 {任务} 的截止时间是 {截止时间},优先级是 {优先级},当前状态是 {状态}。请判断该任务是否存在延期风险。 |

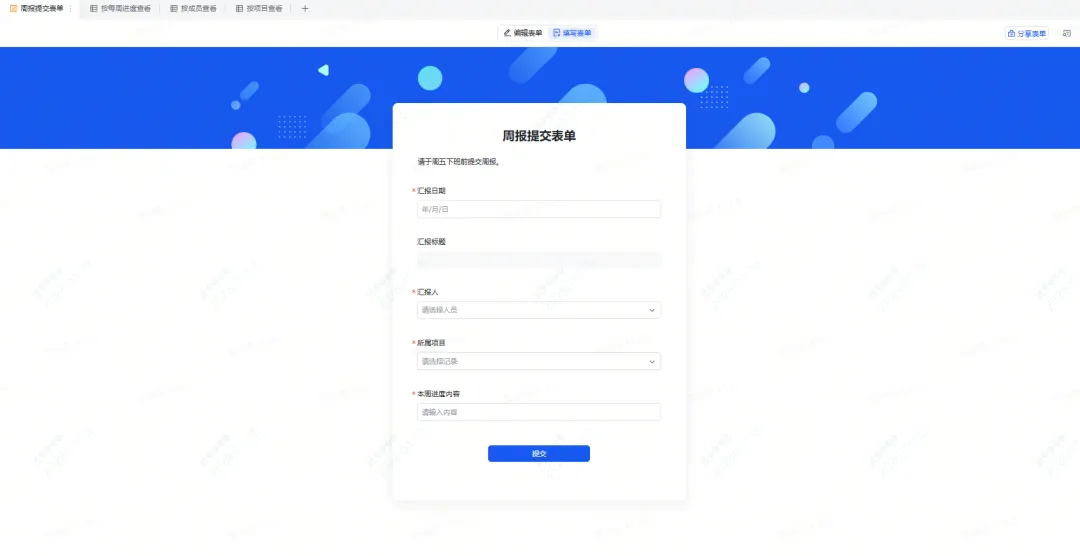

3、数据表 3:项目周报表(告别碎片化沟通)

字段名称 | 字段类型 | 核心作用 |
|---|---|---|
汇报标题 | 文本 | 例如:"XX项目第3周进展"。 |
日期 | 日期 | 汇报日期。 |
汇报人 | 人员 | 自动获取提交人。 |
进度内容 | 多行文本 | 填写本周完成的事项、遇到的问题、下周计划。 |
所属项目 | 单向关联 | 从"项目看板"中选择。这样提交后,周报会自动归档到对应项目下。 |
4、数据表 4:项目成员表

字段名称 | 字段类型 | 核心作用 |
|---|---|---|
成员名 | 文本 | 姓名。 |
账号 | 人员 | 关联飞书通讯录,用于被"项目看板"的"项目成员"字段查找引用。 |
部门 | 单选 | 所属部门,用于后续做"部门任务分布"的统计图表。 |
任务 | 双向关联 | 从"项目任务表"中选择。点开一个成员,就能看到他身上背的所有任务。 |

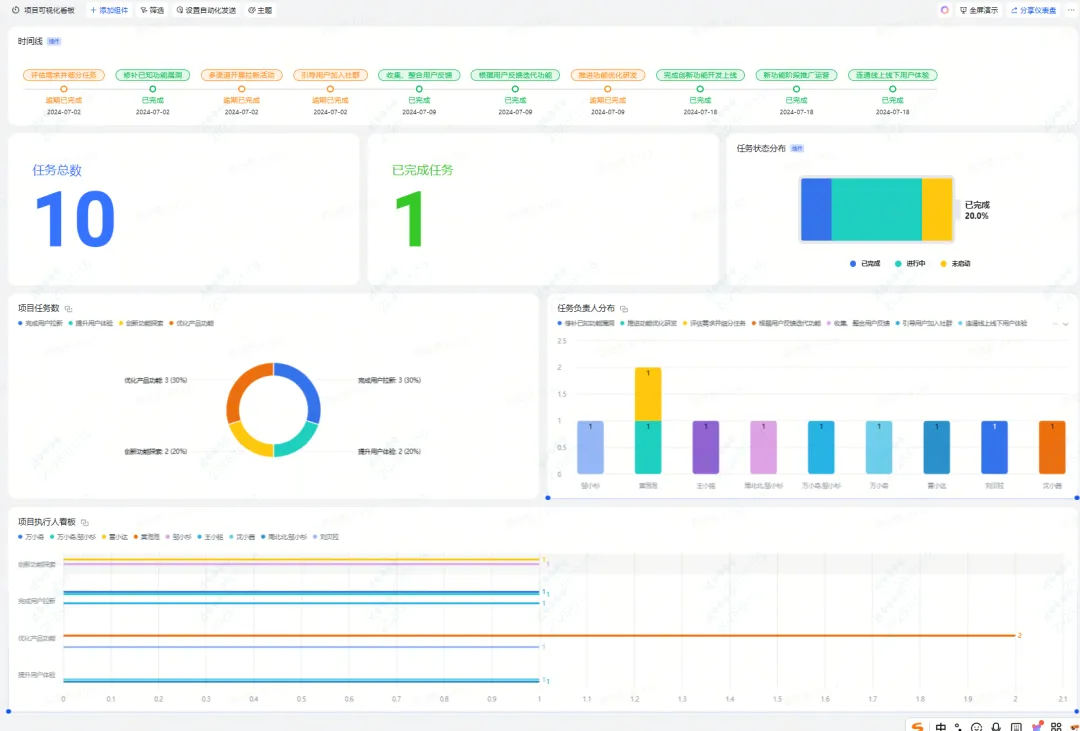

四、 可视化看板:一目了然的管理项目

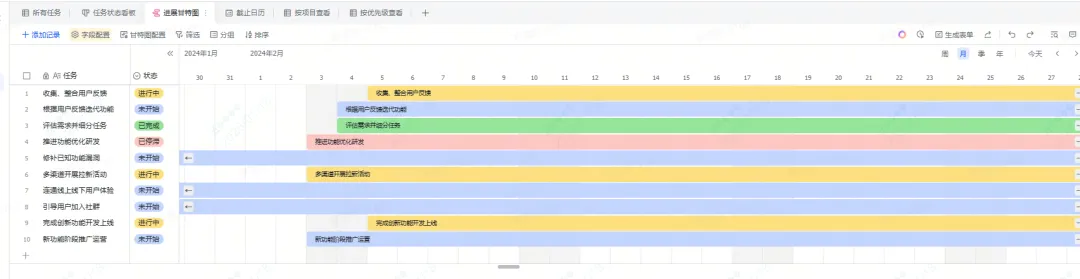

时间线插件:直观展示所有项目的"生命周期"。哪个项目在哪个时间段,一目了然。当两个项目时间重叠时,资源冲突风险会被提前识别。
任务状态分布(环形图):一眼看出整个部门的"健康度"。如果"已完成"的比例太低,"进行中"堆积太多,说明存在产能瓶颈。
任务负责人分布(柱状图):这是给 PM 排兵布阵用的。谁的任务最多?谁是空闲资源?柱子高低一目了然,方便及时调配。
项目执行人看板(条形图):横向对比各个项目的任务分配情况。哪个项目人多但进度慢,哪个项目人少但跑得快,都能从这张图里找到答案。

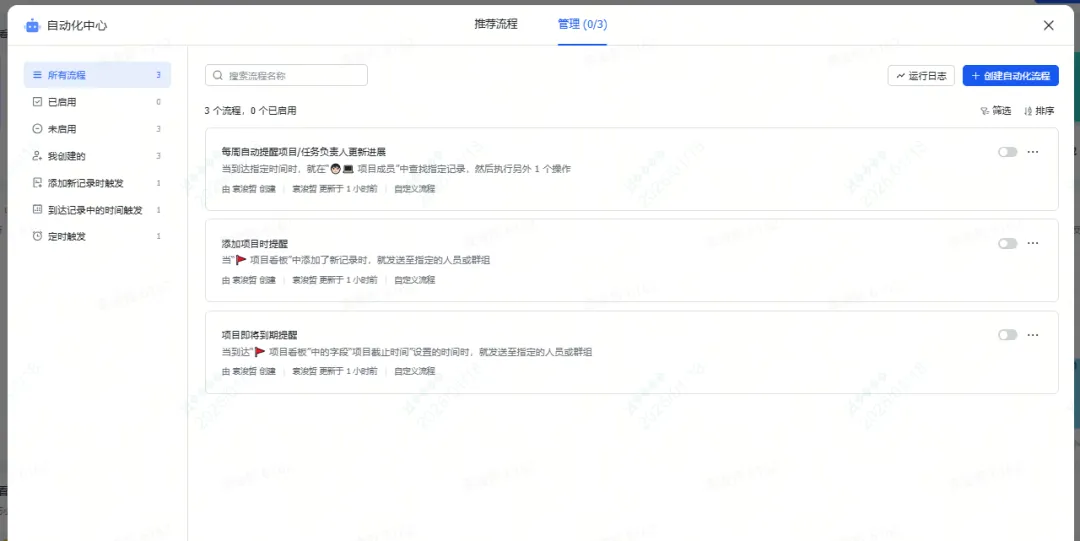

四、 自动化:让数据自己“动”起来

1、自动化 1:每周自动提醒更新进展
触发条件:每周五下午 16:00。
执行动作:系统自动在指定群组里发送消息,艾特所有"项目负责人",附上周报填写的表单链接。从此不用再当"人肉闹钟"。系统准时提醒,我只负责收报告。
2、自动化 2:添加新项目时提醒
触发条件:当"项目看板"表新增一行记录时。
执行动作:自动给"项目负责人"发一条私聊消息:"新项目 {项目名称} 已创建,截止时间为 {项目截止时间},请尽快安排任务拆解。"新项目立项的瞬间,所有知情人各就各位,信息同步零延迟。
3、自动化 3:项目即将到期提醒
触发条件:当到达"项目截止时间"字段设置的日期前 3 天。
执行动作:如果项目"状态"不等于"已完成",系统自动给负责人发私聊:"项目 {项目名称} 将于 3 天后到期,当前完成度 {任务完成度},请关注!"这是最有价值的一个自动化。它把"事后救火"变成了"事前预警"。
五、 写在最后:这不仅仅是工具,更是思维的进化
从"人找数据"到"数据找人":自动化流程让信息主动流动。
从"拍脑门"到"看数据":可视化看板让决策有据可依。
从"人工总结"到"AI 辅助":AI 字段让重复性脑力劳动被解放。
