(共111页PPT)某著名企业扣件式钢管悬挑脚手架搭设规范及观感质量提升措施(文末有下载方式,长期有效)
- 2026-09-19 18:25:40
资料解读:(共111页PPT)某著名企业扣件式钢管悬挑脚手架搭设规范及观感质量提升措施
详细资料请看本解读文章的最后内容。以下是我作为施工安全与脚手架工程技术专家,对《某著名企业扣件式钢管悬挑脚手架搭设规范及观感质量提升措施》这份文件的全面解读。
这份资料系统性地梳理了扣件式钢管悬挑脚手架从前期准备到搭设标准,再到观感质量提升的全过程管理要点。开篇明确了脚手架的主要分类,包括扣件式、门式、碗扣式、承插型盘扣式、满堂、悬挑式以及附着式升降脚手架,为后续内容奠定了分类基础。

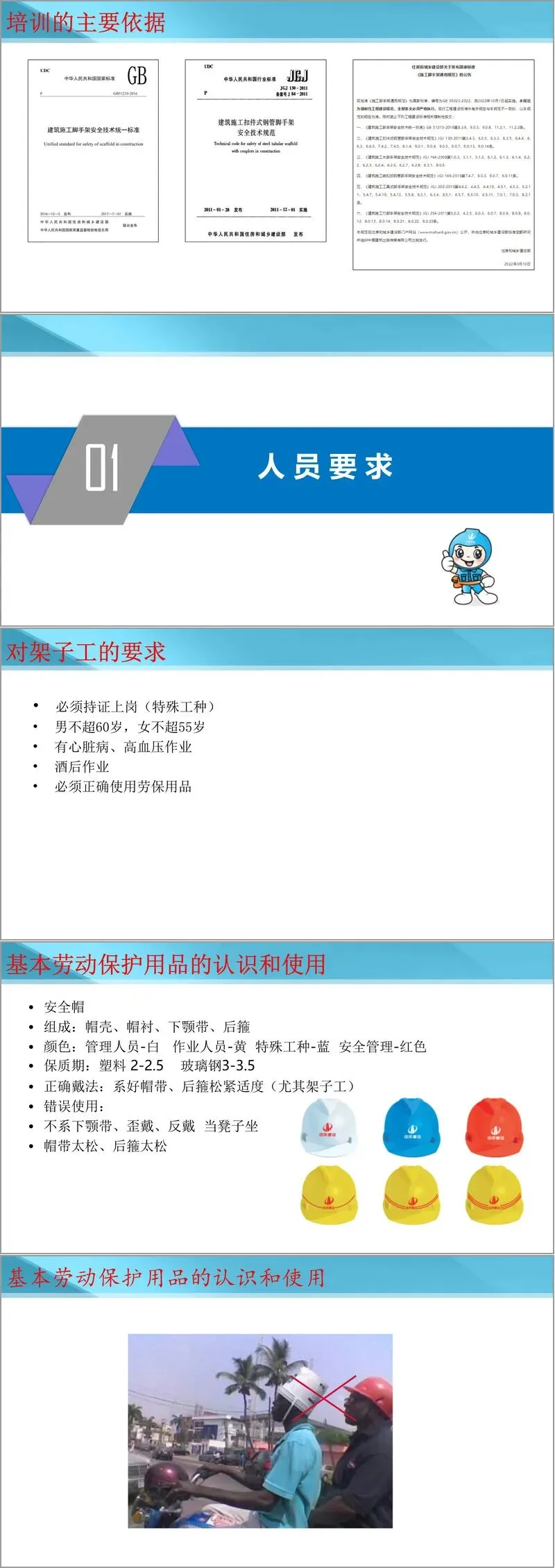

人员要求方面,文件强调架子工必须持证上岗,年龄限制为男性不超过60岁、女性不超过55岁。患有心脏病、高血压者严禁作业,酒后更是绝对禁止。劳动保护用品的规范使用被单独列出:安全帽由帽壳、帽衬、下颚带、后箍组成,管理人员佩戴白色,作业人员黄色,特殊工种蓝色,安全管理人员红色。塑料安全帽保质期2至2.5年,玻璃钢材质为3至3.5年。正确佩戴必须系好帽带、调整后箍松紧适度。两米以上高处作业必须佩戴五点式、双挂钩、带缓冲功能的安全带,并严格执行高挂低用原则。防滑胶鞋和防滑手套也是必备装备。

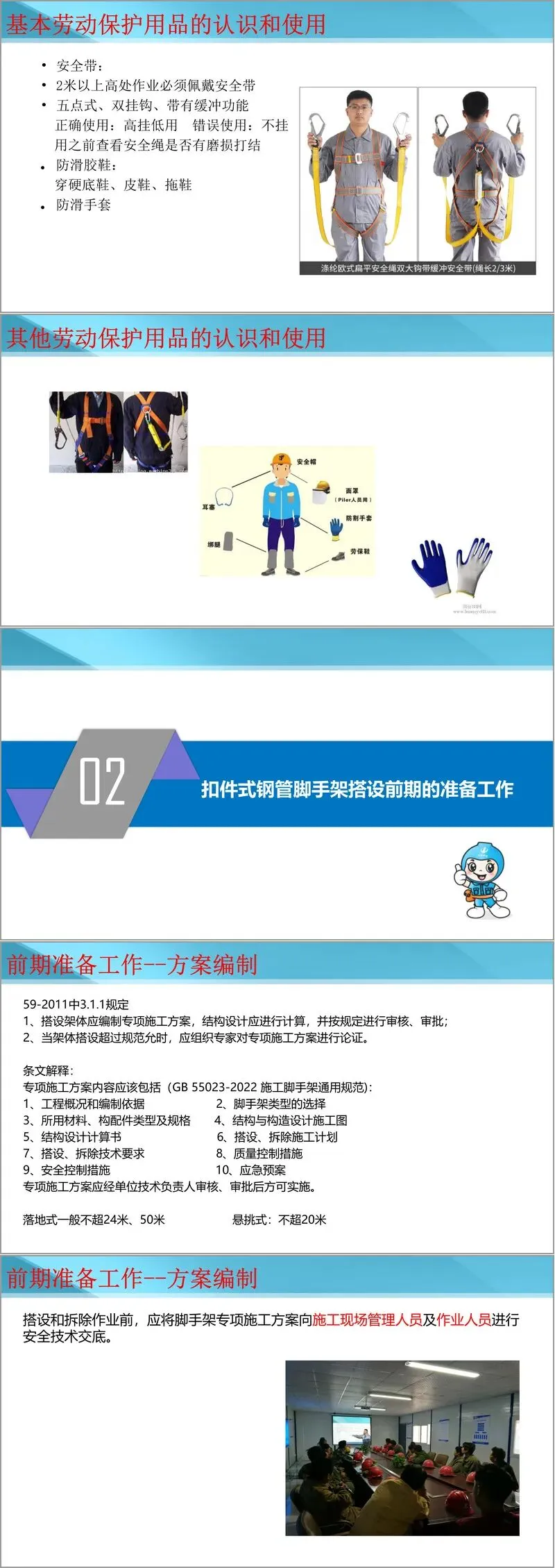

进入搭设前的准备工作,文件指出必须编制专项施工方案并进行计算审核。当架体搭设超过规范允许高度时——落地式一般不超过24米或50米,悬挑式不超过20米——需组织专家论证。方案内容应涵盖工程概况、脚手架类型选择、材料构配件规格、结构与构造设计图、计算书、施工计划、技术要求、质量安全控制措施及应急预案。搭设拆除前必须向管理人员和作业人员进行安全技术交底。

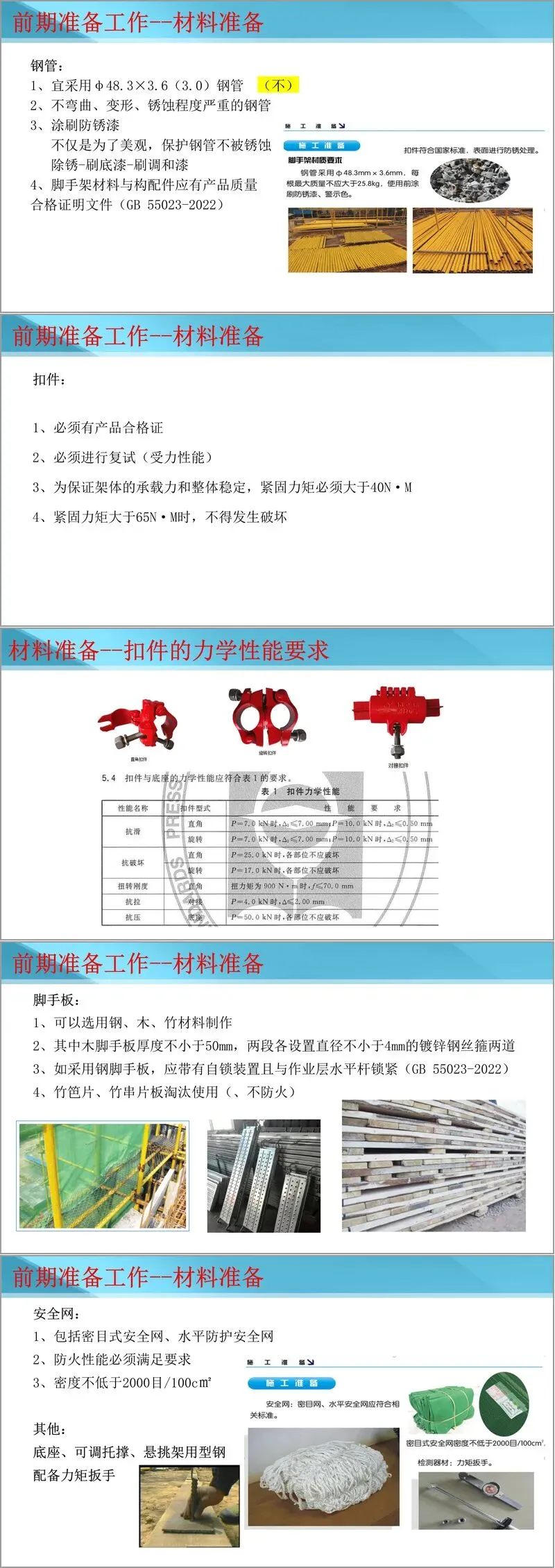

材料准备环节,钢管宜采用φ48.3×3.6规格,不得弯曲变形严重或锈蚀,需涂刷防锈漆。扣件必须有产品合格证并复试力学性能,紧固力矩控制在40N·m至65N·m之间。脚手板可选用钢、木、竹材料,木脚手板厚度不小于50mm,两端设置镀锌钢丝箍。安全网防火性能必须达标,密度不低于2000目/100平方厘米。还需配备力矩扳手、底座和垫板,落地式脚手架立杆底部必须设置底座和垫板。

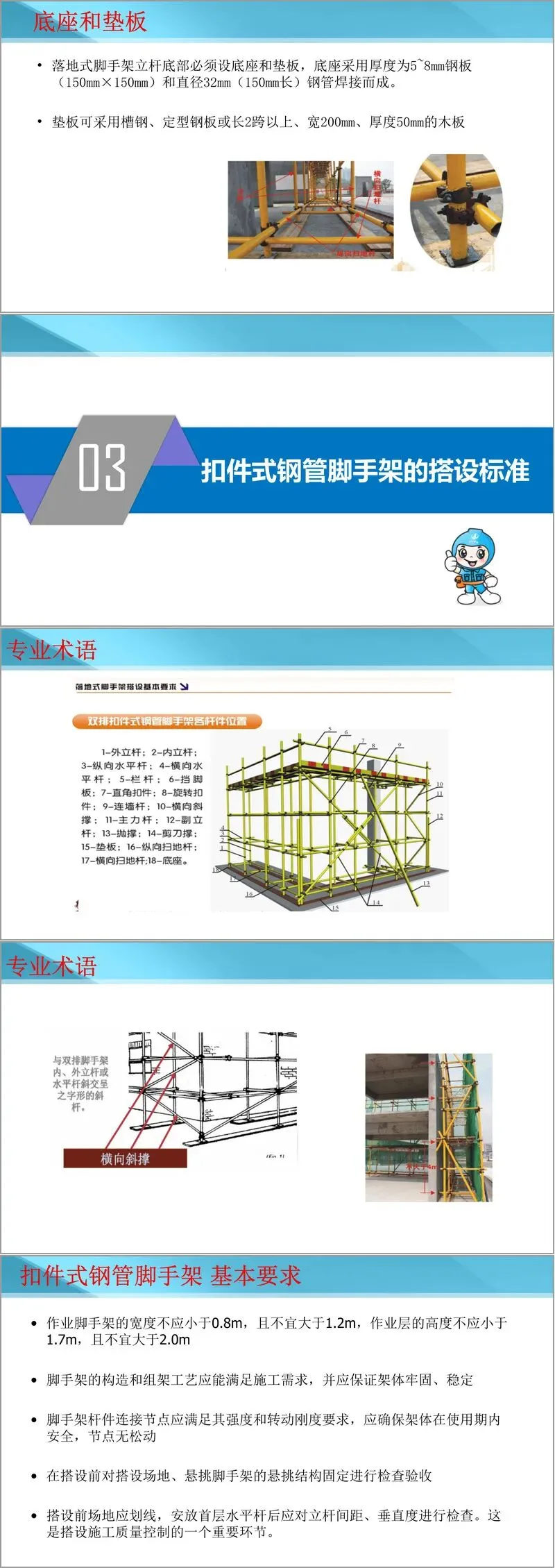

搭设标准部分是文件的核心。作业脚手架宽度应在0.8米至1.2米之间,作业层高度1.7米至2.0米。基础要求回填土必须硬化,浇筑10厘米混凝土垫层,基础标高高出自然地面50毫米,并设置排水沟和集水井。扫地杆、立杆、纵向水平杆、横向水平杆各有明确要求:立杆不得悬空,大横杆端部不小于10厘米且不留参差不齐。小横杆伸出外架立面应保证100毫米以上,每个立面外伸长度基本一致。剪刀撑在搭设高度24米以下时,在架体两端、转角及中间每隔不超过15米设置一道并由底至顶连续;24米及以上时全外侧立面连续设置。连墙件应靠近主节点设置,偏离不超过30厘米,水平间距不得超过3跨,竖向间距不得超过3步。
悬挑式脚手架有专门章节。一次悬挑高度不宜大于20米,悬挑钢梁采用16号以上工字钢,悬挑端长度不应小于悬挑长度的1.25倍,不得焊接接长。预埋锚环直径不小于16毫米,必须采用一级圆钢,严禁使用螺纹钢。悬挑架底部必须封闭,并设置卸载钢丝绳与上一层结构斜拉结。
观感质量提升措施是这份文件的亮点。影响观感的原因被逐条剖析:安全网立面欠平整、绑扎不严实;标识条幅破旧、悬挂随意;踢脚板条纹混乱、设置随意;立杆垂直度差、间距不均;杆件黯淡生锈;横杆外伸长短不一;工字钢污染严重。针对这些问题,文件提出专项治理措施:安全网必须绷紧,搭接20厘米以上,转角处设置双立杆;踢脚板两步一设置,花纹保持一致性;钢管涂刷桔黄色油漆,优先采用喷漆作业;横杆外伸长度在保证10厘米以上的基础上尽量一致;工字钢刷黄黑相间油漆,底部铺设安全网后再铺板。剪刀撑刷40厘米宽黄黑相间油漆,角度控制在45度至60度之间。
脚手架的验收和拆除也有明确规定。基础完工后、施加荷载前、每搭设6至8米或一个楼层高度后、达到设计高度后、遇六级以上强风或大雨后、停用超过一个月,均需组织验收。拆除时必须进行安全交底,划定警戒区并有专人看护,由上而下逐层进行,严禁上下同时作业,严禁抛掷材料。
这份资料内容详实,既有强制性规范要求,又有大量来自实践的经验总结,对施工现场脚手架工程的质量控制和安全管理具有很高的指导价值。
