资料解读:(共88页PPT)某著名企业三局工艺标准培训课件暖通专业
详细资料请看本解读文章的最后内容

作为深耕暖通工程多年的从业者,看到这份中建三局安装公司的暖通专业工艺标准,第一感受是“实”——没有空泛的理论堆砌,全是现场摸爬滚打总结的可落地要求。这份标准发布于2022年12月,是三局智慧事业部的试行版成果,整套工艺库覆盖电气、给排水、消防、轨交、弱电、建筑、暖通7大专业,其中暖通篇单独成册,共9大分项81条工序,从风管制作到系统调试全流程闭环,堪称现场管理的“口袋字典”。
先说说编制逻辑,它抓住了施工最核心的三个痛点:一是用“二八原则”聚焦重难点,比如风管加固、设备减震、保温接缝这些返工高发区,都做了专项拆解;二是把规范和实操打通,比如水泵安装要求基础每边比底座宽50~100mm,橡胶软接靠近水泵侧不设支架,都是直接从验收痛点倒推的控制要点;三是全工序配成熟做法示例,相当于把“样板引路”直接写进了标准里,现场交底不用再翻图集。

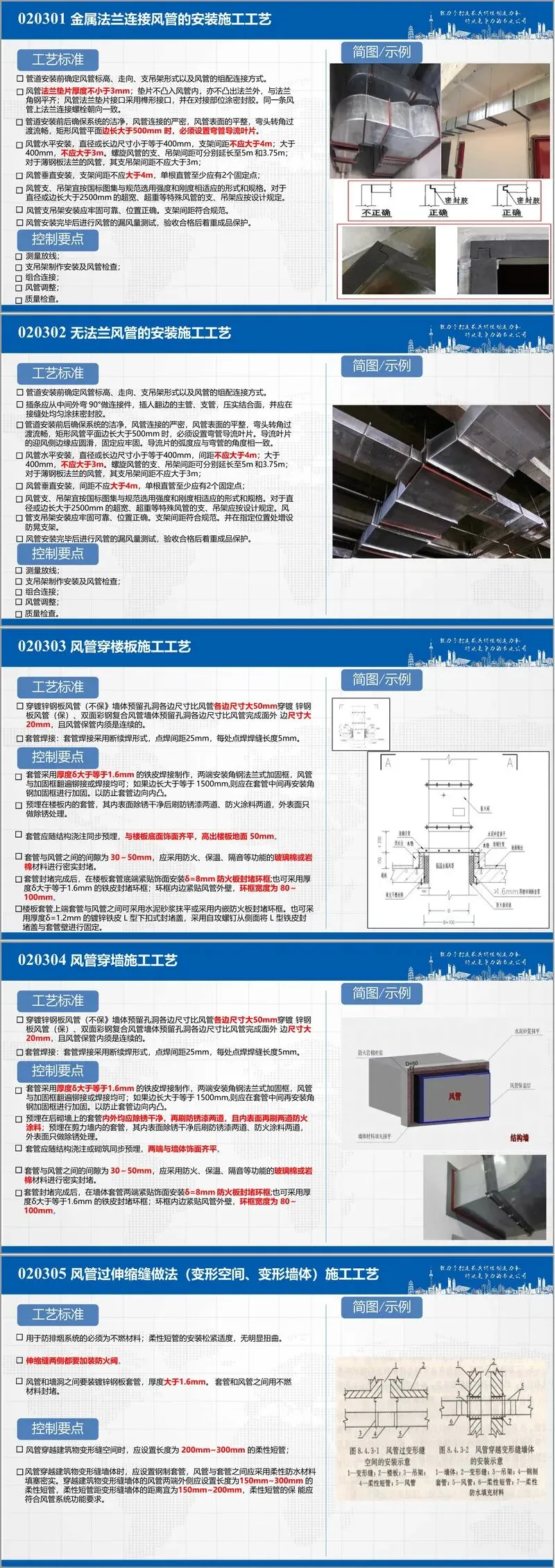

具体到暖通内容,9大分项各有侧重。风管制作部分把金属法兰、无法兰、硬聚氯乙烯、无机玻璃钢等6种材质分开规定,比如金属风管法兰螺孔间距中低压≤150mm、高压≤100mm,翻边宽度统一要求6mm,连铆钉规格都用5×10的实心铆钉明确下来,避免了现场“差不多就行”的随意性。风管安装部分对穿楼板、穿墙、过伸缩缝的做法写得极细:穿墙套管用≥1.6mm铁皮制作,与风管间隙用防火岩棉密实封堵,套管两端加80~100mm宽的防火板环框,甚至连封堵完成后高出楼板50mm的细节都有要求,完全是消防验收的“避坑指南”。
设备安装是另一大亮点,从落地风机到组合式空调机组,从风机盘管到高效过滤器,每个环节都紧扣“减少振动、保证精度”。比如吊装风机距顶板小于300mm时用圆钢吊杆,大于300mm时用防晃吊架框,创优项目强制要求后者;洁净室高效过滤器安装要求框架平整度偏差≤1mm,液槽密封液高度不超过槽深2/3,这些数值直接决定了洁净系统的运行效果。
管道与保温部分更偏向精细化管控:金属管道焊接要求坡口内外10cm内清理干净,螺纹连接外露2~3扣并做防腐;保温明确要求“先大管后小管,先弯头后直管”,双层保温内外层接缝错开,玻璃棉管壳每节至少捆扎两道,连木托都要满涂胶水再做密封,彻底堵上了结露的漏洞。调试环节从阀门试压到系统联动都有量化指标:阀门强度试验压力为公称压力1.5倍,稳压5分钟无渗漏;水泵单机试运行滚动轴承温度≤80℃,滑动轴承≤75℃;通风系统无生产负荷联动调试,末端风量偏差不超过设计值的15%。
最后是标识部分,把管道、设备、阀门的标识颜色、字体、位置全部标准化:消防风管用红色喷涂,通风风管用蓝色,阀门标牌必须标注“常开/常闭”,设备标牌包含编号、参数、安装位置,连“三局一安”的字号大小都做了规定,既满足运维需求,也兼顾了创优评比的观感要求。
整体看这份标准,没有花架子,每一条都能直接对应现场施工和验收,尤其适合项目一线管理人员快速掌握暖通施工的核心控制点。接下来请您阅读下面的详细资料吧。
