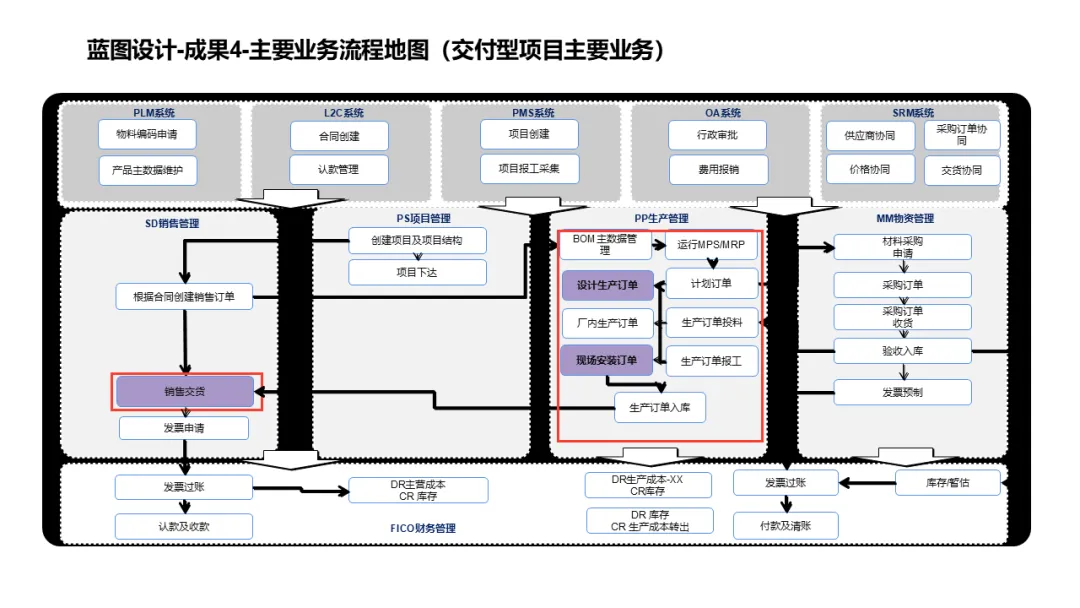

总体架构设计 | ● 核心枢纽:确立SAP为集团唯一可信数据源(Single Source of Truth),承载核心业务逻辑与数据。● 外围协同:明确PLM、SRM、PMS、L2C/OA、IWMS为专业化协同系统,处理前端业务与执行。● 数据流向:从“多系统录入,数据打架”转变为“一处录入(或接口传入),多处调用”。 | ● 系统边界:清晰划分“记录系统(SAP)”与“协同系统(外围)”的职责,结束以往系统功能重叠、数据冗余的局面。● 集成模式:从“点对点硬编码集成”转变为“基于API的总线式/标准化集成”。 | ● 消除孤岛:打破研产供销财的信息壁垒,实现全链路数据贯通。● 效率提升:减少80%以上的手工导出、导入及跨系统核对工作。● 决策一致:确保所有部门(销售、生产、财务)基于同一套实时数据进行决策。 | ● 接口规范:制定统一的接口开发规范,遵循“不修改SAP底层代码,仅做增强”的原则。● 主数据分发:由SAP或MDM(主数据管理)统一分发物料、客商主数据至各外围系统。● 集成测试:组织多轮次CRP(Conference Room Pilot),模拟真实业务场景下的接口压力与并发。 | ● 接口逻辑:必须在设计阶段明确接口是“实时同步”还是“定时批处理”,并向业务用户解释清楚,避免对数据实时性产生误解。● 异常监控:必须建立接口日志监控与告警机制,一旦接口中断能及时发现并修复,防止数据丢失。● 需求管控:严格控制外围系统直接读写SAP数据库,必须通过标准API,防止未经授权的数据污染。 |

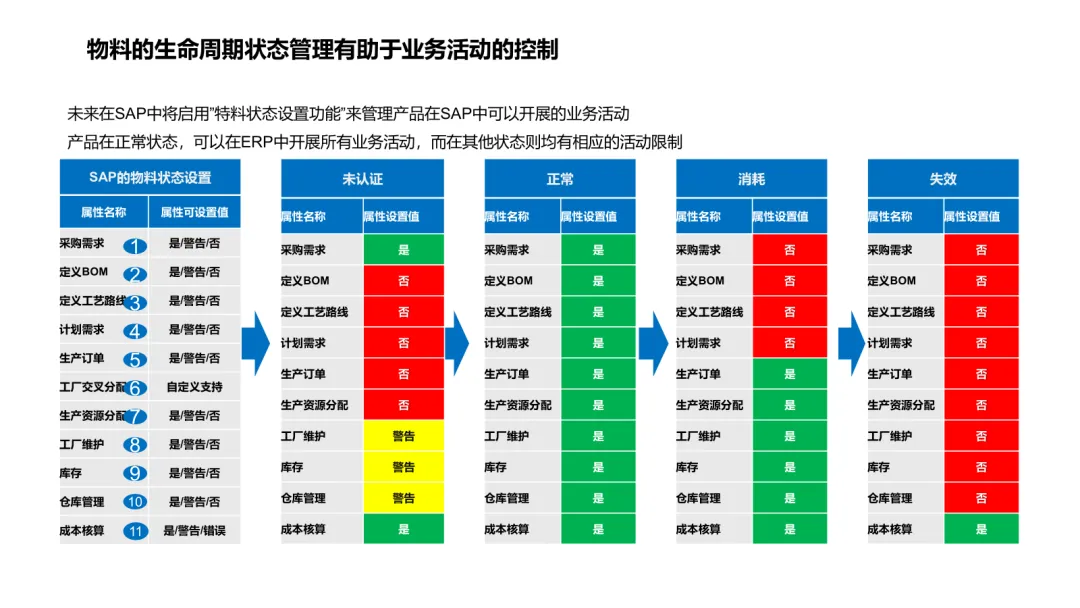

PLM ↔ SAP 集成 | ● 数据推送(PLM→SAP):- 物料编码申请、BOM清单(EBOM/MBOM转换)、工程变更号及变更内容。● 数据接收(SAP→PLM):- 物料主数据、BOM主数据、工艺路线主数据。 | ● 工程变更闭环:实现ECN(工程变更通知)在PLM发起后,自动同步至SAP,触发BOM更新和物料状态变更。● 数据源统一:结束PLM与SAP中BOM版本不一致、工艺路线缺失的历史问题。 | ● 研发制造协同:确保设计BOM(EBOM)准确无误地转化为制造BOM(MBOM),指导生产。● 变更可控:工程变更能迅速传导至生产、采购环节,减少因信息滞后造成的呆滞料。 | ● 接口开发:开发IDOC/Web Service接口,处理BOM、工艺路线和变更号的传输。● 映射规则:在PLM中配置BOM结构与SAP BOM结构的映射关系。 | ● BOM准确性:上线前必须彻底清洗PLM中的历史BOM数据,否则垃圾数据会瞬间污染SAP。● 变更流程:需强制规定所有工程变更必须通过PLM发起并同步至SAP,禁止在SAP中手工修改BOM。 |

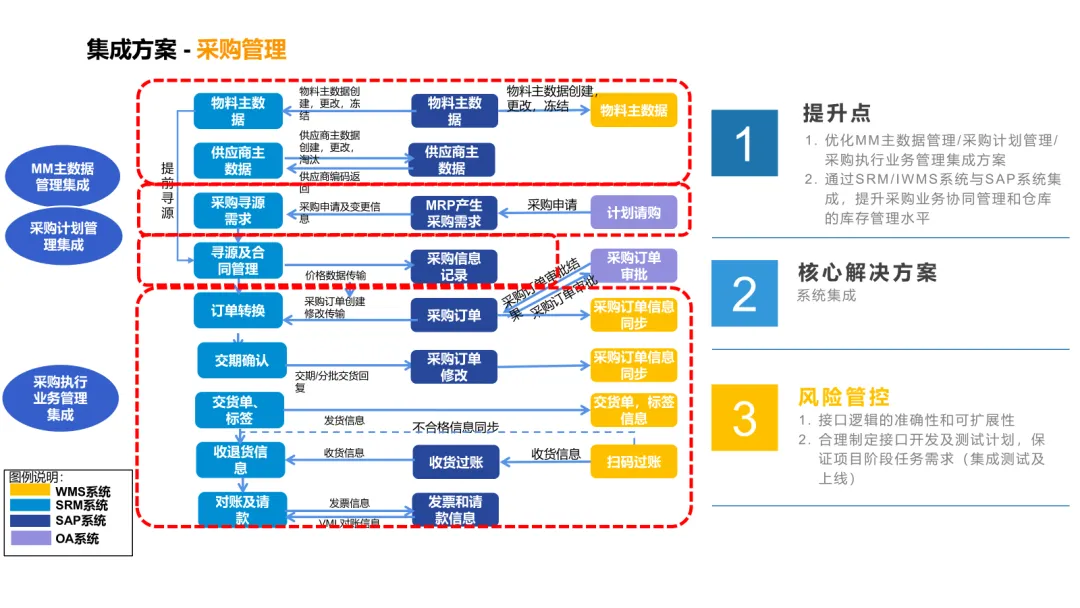

SRM ↔ SAP 集成 | ● 采购协同:- SAP→SRM:采购申请、采购订单、交货计划、VMI消耗数据。- SRM→SAP:供应商报价、确认的交货单、发票信息、VMI库存状态。● 主数据同步:- SRM→SAP:供应商主数据、价格主数据(信息记录)。 | ● 供应商自助:供应商通过SRM门户查看订单、发货、对账,减少对采购人员的干扰。● 库存权属:VMI模式下,库存状态实时同步,明确区分“供应商库存”与“已消耗库存”。 | ● 降本增效:通过VMI寄售模式显著降低自有库存资金占用;通过电子招投标降低采购成本。● 透明化管理:采购订单执行状态、供应商库存水位实时可视。 | ● 接口开发:开发PO、GR、发票、VMI库存等接口的实时同步功能。● 配额管理:在SAP中配置基于供应商绩效的配额分配规则,并同步至SRM。 | ● VMI结算:需防范误操作将VMI库存转为自有库存,导致重复结算;需定期检查接口库存类型标识。● 报价同步:需确保SRM中的中标价格能准确、及时地写入SAP的采购信息记录,防止价格脱节。 |

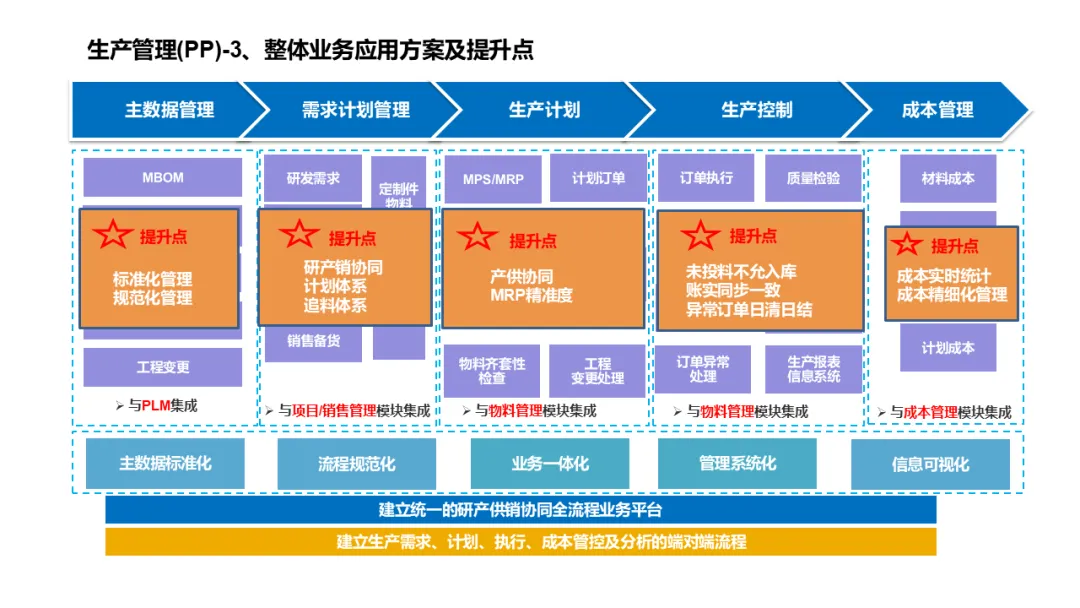

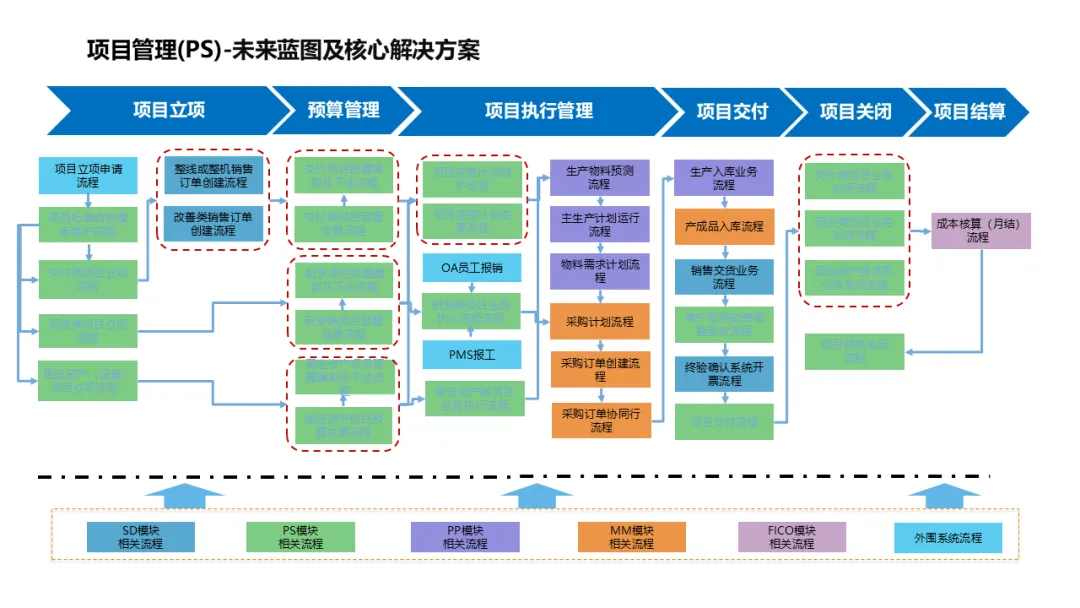

PMS ↔ SAP 集成 | ● 项目协同:- PMS→SAP:项目立项信息、WBS结构模板、预算基准、报工数据。- SAP→PMS:生产订单状态、物料需求、实际成本数据(工单/WBS)。 | ● 预算与执行解耦:PMS作为“预算大脑”,SAP作为“执行手脚”。预算控制在PMS,业务执行与成本归集在SAP。● 报工一体化:现场人员通过PMS报工,数据自动同步至SAP PP/PS模块,避免重复录入。 | ● 业财融合:实现项目预算与实际成本的实时对比分析,解决“预算是一套,账上是另一套”的问题。● 资源优化:项目进度与物料需求实时同步,提升项目交付准时率。 | ● 接口开发:开发项目主数据、WBS、预算、报工、成本归集等双向接口。● 字段映射:确保PMS中的项目阶段与SAP中的WBS元素一一对应。 | ● 数据延迟:需监控接口日志,防止PMS预算已调整但SAP未同步,或SAP已报工但PMS未更新导致的执行偏差。● 职责界定:需明确PMS管理员与SAP关键用户对项目主数据维护的权限边界。 |

L2C/OA ↔ SAP 集成 | ● L2C→SAP:商机、合同、客户PO同步,并回写SAP销售订单号。● OA→SAP:- 费用类:员工报销(FICO)、费用借款与还款。- 资产类:资产请购、领用、报废申请。- 专项类:非生产性采购申请。 | ● 销售闭环:从线索到回款(L2C)的关键信息无缝流入SAP,结束销售与财务信息割裂的状态。● 费用管控:员工报销直接从OA流入SAP FICO,自动生成财务凭证,替代手工贴票录入。 | ● 流程自动化:大幅减少销售内勤、财务人员在不同系统间抄录合同、订单、报销单的工作量。● 合规风控:确保销售合同、费用报销在系统中留痕,满足审计要求。 | ● 接口开发:开发RFC/Web Service接口,处理销售订单、发票、报销凭证的创建与更新。● 单点登录(SSO):(文档未详述此点,但基于我所掌握的知识,建议)配置SSO,实现OA/L2C到SAP的无缝跳转。 | ● 接口稳定性:L2C/OA与SAP的接口链路较长,需重点测试,防止订单信息丢失或状态不同步。● 凭证冲销:需规定OA端发起的报销单作废或变更后,如何在SAP端同步冲销已生成的财务凭证。 |
IWMS ↔ SAP 集成 | ● 库存协同:- SAP→IWMS:采购订单、生产订单、销售交货单、转储单。- IWMS→SAP:收货过账、发货过账、移库过账、盘点结果、条码信息。● 执行方式:通过PDA/扫码枪实时采集数据并过账。 | ● 账实同步:从“仓库手工记账,月底对不上”转变为“扫码即过账,账实实时一致”。● 作业模式:引入条码/RFID管理,替代传统的纸质单据流转。 | ● 库存准确性:确保SAP中的账面库存与仓库实物100%匹配。● 作业效率:通过扫码快速完成收、发、转、盘,减少人工录入错误。 | ● 接口开发:开发基于BAPI/IDOC的库存移动接口,支持MIGO、VLTO、LT01等事务码的自动过账。● 条码规则:统一SAP物料编码与IWMS条码规则的映射。 | ● 网络延迟:仓库作业环境网络不稳定,需设计接口的重试机制和离线缓存功能,防止扫码数据丢失。● 操作规范:必须严禁“手工账+系统账”双轨制,强制要求所有库存移动必须通过IWMS扫码操作。 |
