华为作为全球领先的ICT基础设施和智能终端提供商,其卓越的项目交付能力是支撑业务持续扩张的核心竞争力之一。这种能力的根基,在于其构建了一套严谨、高效、端到端的流程管理体系。这套体系并非僵化的条文约束,而是深度融合了角色清晰化、流程精炼化与执行标准化三大要素的动态系统。

深入剖析这套体系,其精髓集中体现在几个关键维度:I-BEST角色认知模型如何精准定位项目各方的职责与协同边界;渠道交付流程关键点如何有效识别并控制交付过程中的风险与价值创造环节;三阶九步流程作为标准化执行框架如何确保项目从启动到收尾的全程可控;PMO(项目管理办公室)如何发挥中枢神经作用进行赋能、监控与资源调配;最终,这些要素如何系统性地整合,共同铸就了华为项目交付的高效与可靠。理解这些核心问题,是解码华为交付管理哲学的关键所在。







华为深谙“角色清晰、责任明确”是高效协作的起点,由此提炼出系统性的I-BEST角色认知模型。该模型精准定义了项目交付生态链中核心五方的职责边界与协同重点:
I (Implementer - 实施方): 作为交付任务的直接执行主体(如渠道合作伙伴、服务提供商),其核心职责聚焦于严格依据既定方案、质量标准与进度要求完成现场实施工作,确保交付动作精准落地,并及时反馈一线实情与潜在风险。
B (Backbone - 骨干/华为项目组): 华为内部项目团队扮演着交付的“主心骨”角色。他们深度参与方案设计与评审,负责关键技术的攻坚与把关,主导项目计划的制定与动态调整,并对项目整体进度、质量、成本目标的达成承担首要责任,是连接客户需求与实施落地的核心枢纽。
E (Expert - 技术专家): 华为技术专家团队是复杂问题解决的“智囊团”。他们为项目提供前沿的架构设计指导、关键技术评审支持,负责攻克实施过程中出现的疑难杂症,并为实施方提供必要的技术赋能与认证支持,确保技术路线的先进性与可行性。

S (Supervisor - 监督方/客户): 客户或其指定的监理机构作为项目成果的最终接收方和使用方,核心职责在于明确需求、确认方案、监控关键里程碑的执行质量与符合性,并依据合同约定进行验收,是项目价值实现的最终评判者。
T (Trigger - 触发者/销售与方案): 销售与前期解决方案团队是项目的“源头”。他们深度理解并引导客户需求,负责将客户需求转化为初步技术方案与商务承诺,并实现项目从销售到交付的平滑、准确“握手”,确保项目启动时目标清晰、范围明确、承诺合理。
I-BEST模型通过清晰界定各方在项目全生命周期的核心职责与协作接口,从根本上规避了职责模糊导致的推诿、等待与内耗,为后续高效流畅的交付流程奠定了坚实的协同基础,使“力出一孔”成为可能。

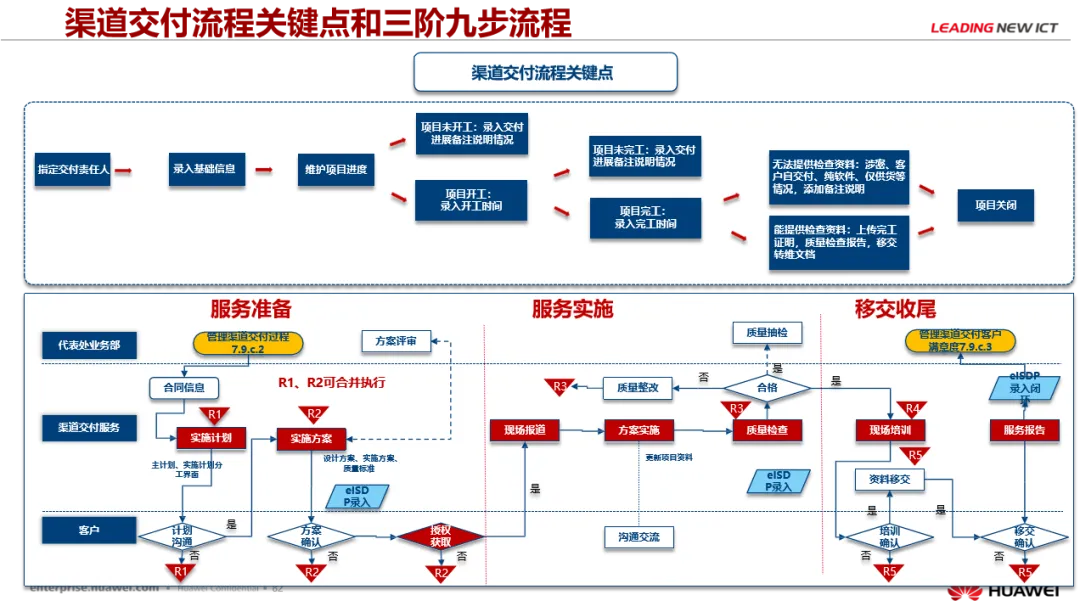

在清晰的角色分工基础上,华为针对渠道类项目交付的特点,识别并定义了贯穿交付全生命周期的渠道交付流程关键点。这些关键点如同流程中的“控制阀”,是项目质量、进度、成本、客户满意度的核心保障区域,必须进行重点管理与监控:
需求确认与方案冻结: 这是项目成功的“源头活水”。关键点在于确保客户需求被完整、准确、无歧义地理解、记录并获得正式确认,同时对应的技术解决方案经过充分评审、达成一致并被“冻结”,避免后续因需求蔓延或方案反复导致的重大返工与延期。此环节要求I-BEST各方,特别是T(销售/方案)、S(客户)、B(华为项目组)的深度参与与签字确认。
交付策略与计划评审: 基于冻结的需求与方案,制定切实可行的项目交付策略(如分包策略、资源策略、技术路线)和详细实施计划是核心。关键点在于计划的合理性、可操作性、资源保障度以及风险的充分识别与应对措施的制定。需经过B(华为项目组)主导,E(专家)提供技术输入,I(实施方)确认执行能力,S(客户)了解进度安排的严格评审。

关键里程碑达成与质量门禁: 项目执行过程中的关键里程碑(如设备到货、安装完成、初验测试通过等)是进度与质量的阶段性标志。华为设置严格的“质量门禁”(Quality Gate),在每个关键里程碑设置明确的准入、准出标准。只有当前一阶段所有交付物质量达标、测试通过、问题关闭后,才允许进入下一阶段。这确保了问题不被层层传递,质量得到逐级把关。PMO和B(华为项目组)在此环节承担核心监控职责。
变更控制: 项目执行中需求或方案的变更是常态,但失控的变更往往是项目失败的导火索。关键点在于建立严格、高效的变更控制流程(CCB - Change Control Board),任何变更必须经过评估(对范围、进度、成本、质量的影响)、审批,并更新相关文档和计划后方可执行。I-BEST各方代表通常参与CCB评审。
验收与闭环: 项目最终的客户验收是价值实现的临门一脚。关键点在于依据合同和前期确认的验收标准,准备完整、规范的验收文档,进行充分的测试验证,确保所有问题解决,获得客户正式的验收签字。同时,项目经验教训的总结、知识资产的归档、合同尾款的回收等闭环工作也在此关键点完成,由B(华为项目组)主导,S(客户)确认,T(销售)可能协助商务闭环。

对这些关键点的识别、定义和严格控制,确保了华为渠道交付流程在灵活性中不失严谨,在效率中保障质量,牢牢把握住项目成功的命脉。
为了将角色认知与流程关键点落到实处,华为将复杂的渠道项目交付过程提炼为标准化的三阶九步流程。这套可操作性极强的框架,为项目团队提供了清晰的行动路线图:
启动阶段:
项目交接与启动: 实现从销售(T)到交付(B)的平滑过渡。关键动作包括:完整的合同、方案、承诺信息移交;正式的项目启动会(Kick-off Meeting),明确项目目标、范围、I-BEST角色;建立沟通机制。
需求澄清与方案确认: 交付团队(B)与客户(S)及实施方(I)进行深度需求对齐,消除歧义,细化方案,最终达成书面确认(冻结)。专家(E)在此环节提供必要支持。
交付策划: 基于确认的需求与方案,由B(华为项目组)主导,联合I(实施方)、必要时E(专家),制定详细的《项目交付计划》、《风险管理计划》、《质量管理计划》等,明确WBS、进度、资源、风险应对措施,并完成评审。

实施阶段:
准备就绪: 完成所有实施前的准备工作。关键包括:物料采购与到货确认(满足里程碑要求);实施环境(场地、电力、网络等)准备就绪并验证;实施人员(I)资质认证与计划确认;必要的客户协调完成。
工程实施: I(实施方)依据方案和计划进行现场安装、部署、配置等物理实施工作。B(华为项目组)负责现场协调、进度与质量监督,及时解决问题。E(专家)提供远程或现场技术支援。
调测集成: 完成设备/系统的加电、调试、功能测试、性能测试、与现网或第三方系统的集成联调。此步骤是验证方案可行性与质量的核心环节,需B、I、E紧密协作,严格按照测试方案执行,记录并解决问题。
初验证收: 在内部测试通过后,邀请客户(S)参与,依据合同和验收标准进行正式的初步验收测试(FAT/SAT)。目标是验证系统功能、性能是否满足主要合同要求,并获得客户的初验通过确认。这是重要的里程碑和质量门禁。

收尾阶段:
终验移交: 系统经过试运行(如合同约定),解决所有遗留问题后,组织客户(S)进行最终验收。提交完整的项目文档(如竣工图纸、测试报告、操作手册、维护手册等),进行系统/知识移交培训,获得客户的最终验收证书。
项目总结与闭环: 召开项目总结会,复盘项目全过程,总结成功经验与失败教训(Lessons Learned),完成知识资产归档。完成财务结算、合同关闭、资源释放等行政闭环工作。PMO通常会推动此环节的知识管理和流程优化建议收集。
三阶九步流程将宏观的项目生命周期拆解为可管理、可监控的微观步骤,每一步都有明确的输入、输出、活动与责任人(映射I-BEST角色),确保了项目执行的标准化、可视化与可控性,是华为交付效率与质量一致性的重要保障。

PMO(项目管理办公室) 在华为这套以I-BEST和三阶九步为核心的交付体系中,扮演着至关重要的“赋能者、监控者、守护者”角色,是流程高效运行的驱动引擎:
流程赋能与推广: PMO负责I-BEST角色模型、渠道交付关键点定义、三阶九步标准化流程的制定、宣贯、培训和持续优化。确保所有项目团队理解并熟练运用这些方法论,提供必要的工具、模板和指导支持。
项目监控与预警: PMO建立项目仪表盘,对管辖范围内所有项目的关键指标(进度、成本、质量、风险)进行集中监控。特别关注渠道交付流程关键点的执行情况和三阶九步流程中重要里程碑的达成状态。通过定期报告、项目Review会议,及时发现偏差和风险,发出预警,推动问题升级与解决。
资源协调与冲突解决: 当项目间或项目内出现关键资源(如专家E、特定实施资源I)冲突时,PMO站在全局视角进行协调,优化资源配置,确保优先级高的项目或关键任务得到保障。

质量审计与过程改进: PMO定期或不定期对项目进行质量审计,检查项目是否遵循既定的流程规范(特别是关键点和三阶九步的执行),交付物质量是否符合标准。审计结果用于推动项目整改,并提炼共性问题反馈至流程优化环节,实现持续改进(CIP)。
知识管理与最佳实践推广: PMO是项目经验教训和最佳实践的集散中心。负责收集、整理、提炼各项目的成功经验和失败教训,形成组织过程资产库,并通过培训、案例分享、社区活动等方式进行推广,促进组织整体项目管理能力的提升。
强大的PMO机制,为I-BEST角色认知和三阶九步流程的有效落地提供了坚实的组织保障、监控手段和持续改进的动力,确保华为庞大的项目交付机器能够协调、稳定、高效地运转。
华为在项目交付领域的卓越表现,并非依赖单一工具或方法的偶然成功,而是源于其对“角色-流程-执行-保障”四大核心要素的系统性整合与闭环管理。I-BEST模型为高效协同提供了清晰的认知基础和责任框架,解决了“谁该做什么”的根本问题,从源头上减少了协作摩擦。精准识别的渠道交付流程关键点,如同在复杂的交付路径图上设置了关键的路标与检查站,确保团队在高速行进中不偏离轨道,牢牢掌控风险与价值创造的命脉。标准化的三阶九步流程,则提供了可复制、可验证的行动指南,将宏观目标分解为可管理的微观任务,保障了执行层面的规范、高效与一致性。
