目录

1 编制依据
2 工程概况
2.1 工程建设概况

2.2 设计概况
3 施工安排
3.1施工段的划分及施工工艺流程
3.2 工程施工重点和难点分析及应对措施
4 施工进度计划

5 施工准备与资源配置计划
5.1 施工准备计划

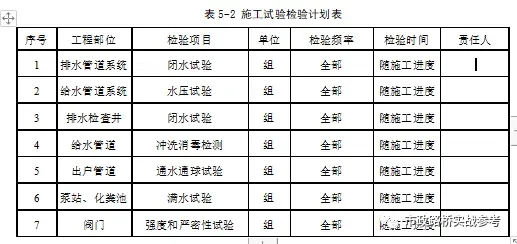

5.2 资源配置计划
6 施工方法及工艺要求
6.1 施工前期准备
6.2 施工工艺流程
6.3 施工要点
6.4 质量标准
7 进度管理计划
7.1 确定施工进度控制点
7.2 施工进度管理组织机构和职责分工
7.3 进度管理措施
7.4赶工措施
8 质量管理计划
8.1 工程施工质量分解目标
8.2 项目质量管理的组织机构并明确职责
8.3 确定质量控制点
8.4 现场质量管理制度
8.5质量保证措施
9 安全管理计划
9.1 职业健康安全管理分解目标
9.2 建立安全组织机构,明确安全职责和权限
9.3 职业健康安全重大危险源
9.4 职业健康安全资源配置计划
9.5 施工现场安全生产管理制度。
9.6 安全保证措施
10 环境管理计划
10.1 环境管理目标
10.2辨识重大环境因素
10.3 环境保护资源配置计划
10.4 环境管理规章制度
10.5 施工环境保证措施
11 绿色施工管理计划
11.1 绿色施工管理目标
11.2 绿色施工措施
11.3 绿色施工管理规章制度
12 成品保护计划

1、建筑概况
本项目由28栋住宅(其中3栋超高层、25栋高层)、1条商业金街、1个配套幼儿园、住宅底商和售楼部等组成,住宅区地下为1层,为Ⅰ类地下汽车库。设计使用年限50年,耐火等级为一级,框架剪力墙结构,抗震设防烈度为6度,抗震类别丙类。
2、给排水概况
1)市政管网水压不小于0.25 MPa,室外生活给水系统与室外消防给水系统分设管道。
2)室外生活污水与雨水分流。雨污水排入北面西江南路现有道路市政雨污水管道。

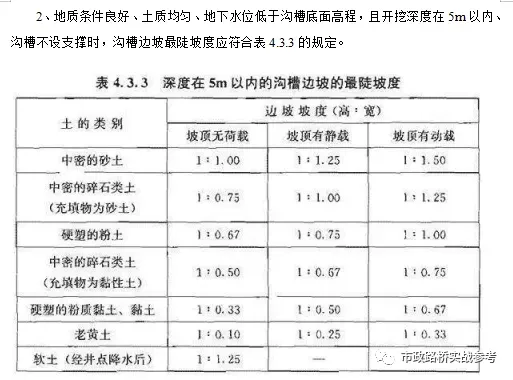

1)营销中心周边区域全部为回填土,东侧回填土深度超过10米,需考虑相应的地基处理措施;
2)住宅区小市政施工区域为地下室顶板回填覆土,施工过程中应保证回填土压实度,管沟开挖过程中需做好标高控制,防止超挖破坏顶板防水层。

施工方法及工艺要求
1、施工基本规定
1)施工单位应按照合同文件、设计文件和有关规范、标准要求,根据建设单位提供的施工界域内地下管线等构(建)筑物资料、工程水文地质资料,组织有关施工技术管理人员深入沿线调查,掌握现场实际情况,做好施工准备工作。
2)施工单位应熟悉和审查施工图纸,掌握设计意图与要求,实行自审、会审(交底)和签证制度:发现施工图有疑问、差错时,应及时提出意见和建议;如需变更设计,应按照相应程序报审,经相关单位签证认定后实施。
3)施工前,建设单位应组织有关单位进行现场交桩,施工单位对所交桩进行复核测量;原测桩有遗失或变位时,应及时补钉桩校正,并应经相应的技术质量管理部门和人员认定;临时水准点、管道轴线控制桩、高程桩,必须经过复核方可使用,并应经常校核;对既有管道、构(建)筑物与拟建工程衔接的平面位置和高程,开工前必须校测。
4)工程所用的管材、管道附件、构(配)件和主要原材料等产品进入施工现场时必须进行进场验收并妥善保管。进场验收时应检查每批产品的订购合同、质量合格证书、性能检验报告、使用说明书、进口产品的商检报告及证件等,并按国家有关标准规定进行复验,验收合格后方可使用。
5)现场配制的混凝土、砂浆、防腐与防水涂料等工程材料应经检测合格后方可使用。所用管节、半成品、构(配)件等在运输、保管和施工过程中,必须采取有效措施防止其损坏、锈蚀或变质。
6)施工单位必须遵守国家和地方政府有关环境保护的法律、法规,采取有效措施控制施工现场的各种粉尘、废气、废弃物以及噪声、振动等对环境造成的污染和危害。
7)施工单位必须取得安全生产许可证,并应遵守有关施工安全、劳动保护、防火、防毒的法律、法规,建立安全管理体系和安全生产责任制,确保安全施工。对不开槽施工、过江河管道或深基槽等特殊作业,应制定专项施工方案。

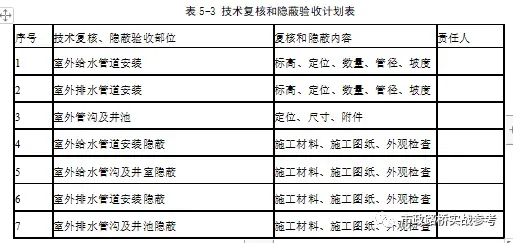

8)在质量检验、验收中使用的计量器具和检测设备,必须经计量检定、校准合格后方可使用。承担材料和设备检测的单位,应具备相应的资质。
9)各分项工程应按照施工技术标准进行质量控制,每分项工程完成后,必须进行检验;相关各分项工程之间,必须进行交接检验,所有隐蔽分项工程必须进行隐蔽验收,未经检验或验收不合格不得进行下道分项工程。
10)工程应经过竣工验收合格后,方可投入使用。
1、给水系统施工工艺流程:
管道放线--→沟槽开挖--→基层处理--→基础施工--→管道安装--→附属构筑物施工--→功能性试验--→沟槽回填--→井盖安装
2、排水系统施工工艺流程:
管道放线--→沟槽开挖--→基层处理--→基础施工--→管道安装--→附属构筑物施工--→功能性试验--→沟槽回填--→出户管道沟槽二次开挖--→管道接入检查井--→回填压实--→井盖安装
1、建立平面、高程的专业施工控制网:
测量工作必须遵循“从整体到局部,先控制后碎部”的原则。首先在施工区选定具有控制意义的点位,进行命名。考虑施工现场工作的特点和频繁放样的需要,施工控制点的点位应画在施工图上,进行拴桩,做点位图。然后使用混凝土桩标志固定下来,作为施工放样等测量工作的依据。再进行控制测量,精确测定要,施工控制点的点位应画在施工图上,进行拴桩,做点位图。然后使用混凝土桩标志固定下来,作为施工放样等测量工作的依据。再进行控制测量,精确测定建立的控制点的位置,然后以控制测量为基础开展碎部测量和测设工作。
控制测量由平面控制测量和高程控制测量两部分组成。根据本工程的特点和施工测量要求,对平面控制网采用导线网作为基本控制。导线测量系测定各边长和转折角来逐步建立控制点,然后根据起算点的坐标和起算方位角就可算出各控制点的坐标。在建立高程控制网时,根据工程现场特点和节省开支的角度上,将平面与高程控制网二网控制点合而为一进行使用,减少混凝土标桩的造价即便于提高施测精度又方便施工放样。
2、管道中线测量和井位放样:
开工前定线,根据图纸提供的定线依据,施放管道中心线和检查井位置。每个检查井除钉桩外,还要设拴点桩,并在拴点上注明拴桩号、拴桩材质、检查井编号、距离、方向,用点之记做好记录工作。
中线测量的任务是将设计的管道位置,在现场测设出来,并用木桩标定之,其内容包括主点(即管道的起点、终点与转向点)的测设和里程桩的埋设等。
3、主点测设:
先根据管道主点的设计坐标,计算出这些点与附近控制点的关系,再使用测设定位的方法,通过坐标反算求出测设数据,将主点标定于地面。
4、管道施工测量
开槽前,先在检查井井位上埋设一块样板(用平直的撑板即可,长度为槽上口宽度加2米),并将中心线及上口线移至样板上。如机械挖槽,可先用白灰撒好边线,待沟槽土方挖完后,仍应补上样板,以确保管中心线的位置准确。根据实测地面高程计算出槽深、上口宽度,并用木桩或白灰放出管道和检查井的开槽边线。
管道施工测量的主要任务是根据工程进度要求,为施工测设各种标志,使施工人员便于随时掌握中线方向和高程位置。管道中线定出以后,就可根据中心线位置和管道开挖宽度,在槽底地面撒灰线表明开挖边界。在开沟挖管道槽时,标定中心线的各木桩将被挖掉,因此,当沟槽开挖到一定深度以后,必须把管道中线位置重新投测。首先把中心线上的各转折点测设到沟槽中标定,把经纬仪安置在管道起点,瞄准管道另一端点木桩. 上的标志,视线方向即为管道中线方向,按此方向把木桩标定在沟槽中。
为了标明沟槽开挖的深度,还要在桩标上做出高程标志。根据附近的控制水准点,测定各桩标顶面高程。
管道施工测量中细部坐标和细部高程测量的内容:1)细部坐标:起、终、转、交叉点(皆测管中心线或管沟中心)以及管道线上检查井的井位中心;2)细部高程:地面、排污管顶、排污管底等高程。

高程测量:先在工作井内,设置一临时水准点,将水准仪安置于井内,后视临时水准点,前视立于管内待测点的尺(使用一根小于管径的自制标尺),即可求得待测点的高程。将测得的高程与管底设计高程相比较,其差数超过士1厘米时就需要校正。为了保证施工质量,每施工5米就要进行一次中线测量和高程测量,偏差在容许范围之内,方可继续前进。

。。。。。。
内容过多,共50页,以下略
