详细资料请看本解读文章的最后内容。本文旨在系统解读项目成本分析的全流程操作规范,帮助项目管理人员掌握科学、合规、可落地的成本分析方法,实现项目成本精准管控与效益提升。这份操作指导以规范化、流程化、可追溯为核心,明确了项目成本分析的原则、频率、路径与各环节执行标准,是建筑施工项目成本管理的实操指南。

文件开篇确立了成本分析的核心目的:加强项目成本管理、规范管理行为、统一分析方法。同时明确四大核心原则,即同步性、及时性、真实性与完整性,要求成本数据与施工进度同频、按月及时核算、数据真实可查、内容覆盖全部费用,为整个成本分析工作划定底线。
在执行层面,文件规定国内项目必须按月开展经济活动分析会,由项目经理主持、商务人员牵头组织,形成标准化工作路径:形象进度确认→对内报量编制→月度目标成本编制→实际成本归集→节超盈亏对比→召开成本分析会→制定纠偏措施→编制成本分析报告,环环相扣、缺一不可。

名词解释部分清晰界定了自营施工合同额、形象进度、施工产值、甲指分包、甲直分包、自行分包、目标成本、实际成本等关键概念,同时给出项目责任上交率、一次经营率、节超率、盈利率等核心指标的计算公式,统一全项目口径,避免统计偏差。
形象进度确认环节强调精准性,生产经理需在每月18 日提交截至 20 日的节点进度并签字确认,商务人员需在报量前再次核实,只有混凝土浇筑完成方可计入进度,必须明确到轴线部位,不得以楼层百分比估算,从源头保障工程量准确。

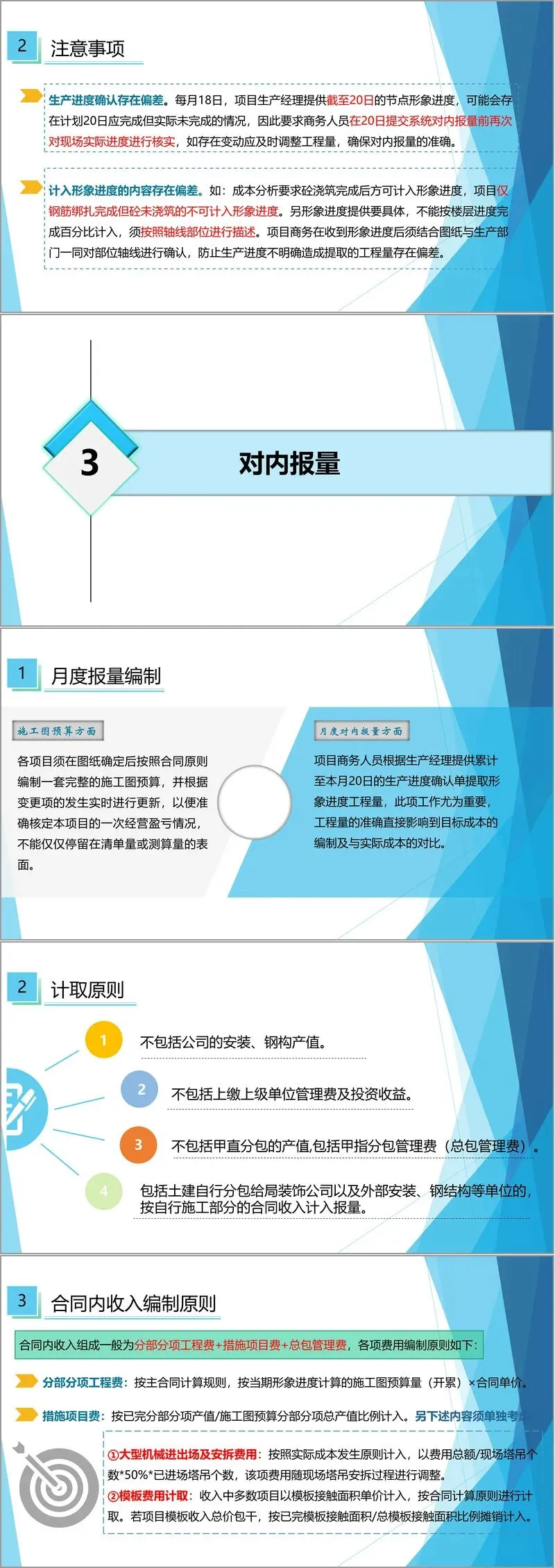

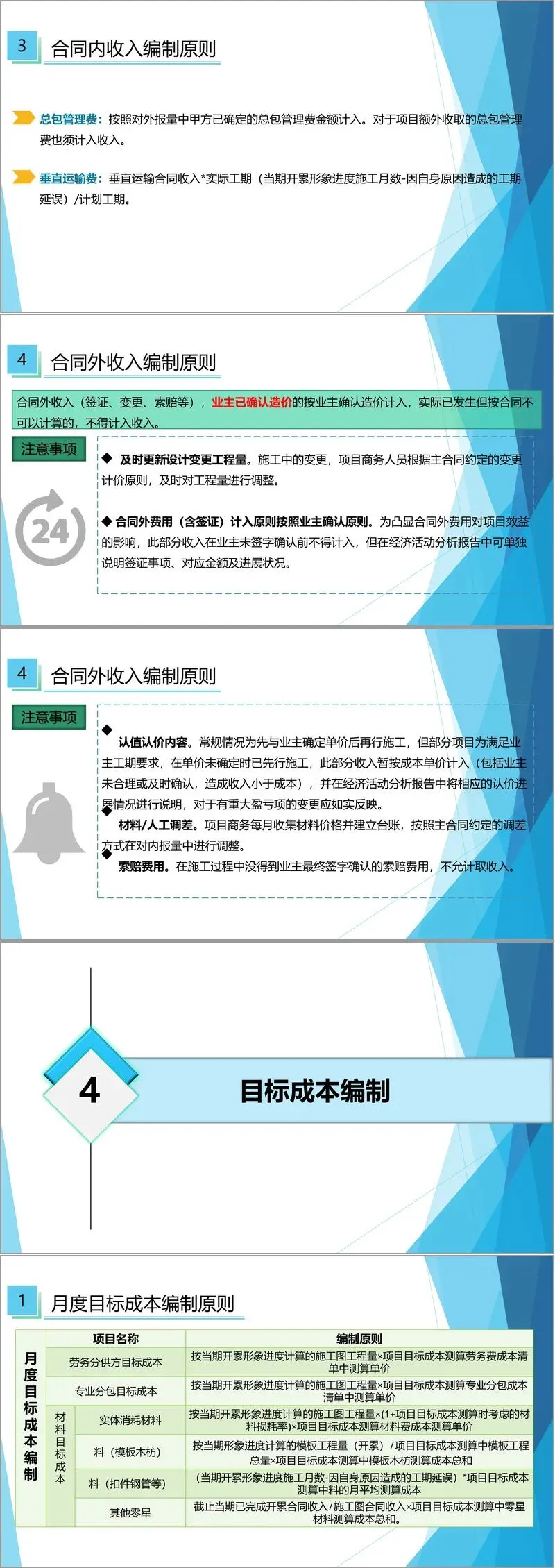

对内报量是收入核算的关键,要求项目在图纸确定后编制完整施工图预算并实时更新。报量不含甲直分包产值、上级管理费等,合同内收入按形象进度工程量与合同单价计算,措施费、总包管理费、垂直运输费均有明确计取规则;合同外收入仅计入业主已确认的签证变更,未确认项仅在报告中说明,保证收入核算严谨。

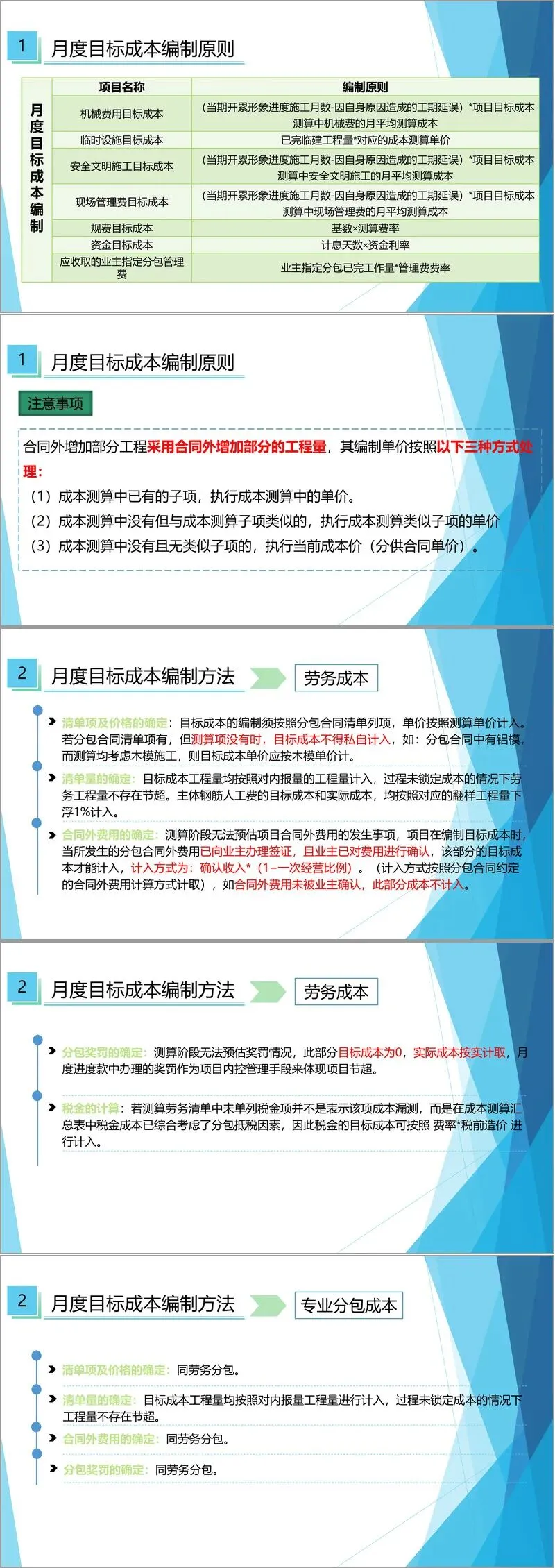

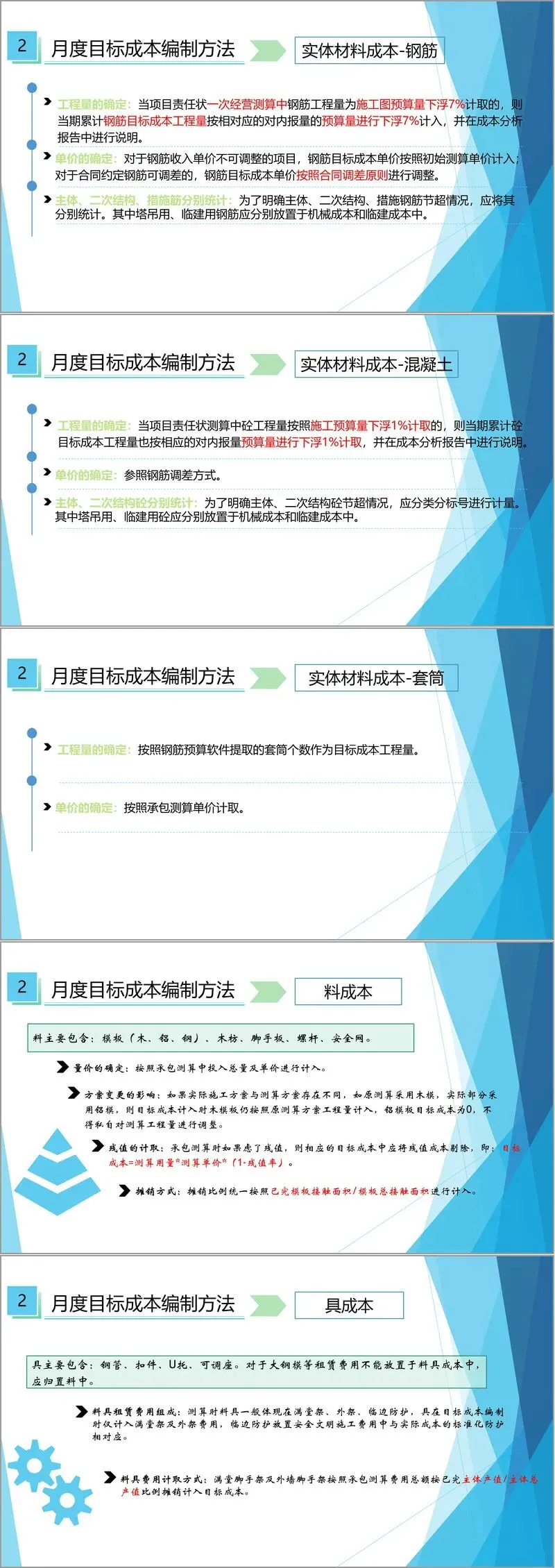

月度目标成本编制遵循总目标一致原则,按劳务、专业分包、实体材料、周转材料、料具、机械、临建、安全文明施工、管理费、规费、资金成本等逐项测算。实体材料如钢筋、混凝土按预算量下浮计入,周转材料按摊销计算,机械与管理费扣除自身原因延误工期,合同外增项单价参照已有、类似、市场价三档执行,确保目标成本科学合理。
实际成本归集强调“应归尽归”,劳务与专业分包按结算总价计入,材料按验收、消耗、库存盘点核算,机械、临建、管理费、规费、资金成本按实际发生归集,并要求建立分包、人工、钢筋、混凝土等全套管理台账,做到数据可查、责任可溯。针对归集偏差问题,文件给出明确修正方法,确保实际成本反映真实消耗。
目标与实际成本对比是分析核心,需从工程量、单价、合同外费用、扣款、索赔等维度逐项剖析,重点排查钢筋、混凝土、周转料具、临建、管理费等易超支项,定位管理漏洞。随后制定针对性纠偏措施,明确责任人与督办人,例如劳务超支需落实月结月清,材料超支需执行限额领料,工期延误需及时组织料具退场,形成闭环管理。
最后,经济活动分析会与报告编制收尾,会议需复盘整改、分析盈亏、部署工作,次月11 日前完成;报告需涵盖项目概况、节超对比、原因分析、纠偏措施等,并附对比表、纠偏表等附件,实现成本管理制度化、常态化。
整体而言,这套项目成本分析体系以数据为基础、以流程为抓手、以纠偏为目的,将成本管控渗透到施工全过程,有效提升项目盈利水平与管理精细化程度。接下来请您阅读下面的详细资料吧。
