不是让你收藏。是让你下次打大底板之前,把这本计算书打印出来,对着算一遍。
前阵子有个项目经理给我打电话,声音里全是焦虑。
他们项目上一个两米厚的筏板基础,C40混凝土,7月份浇筑的。浇筑的时候一切都好,测温也正常。结果拆模第三天,表面就出现了好几条贯穿裂缝,最长的一条将近三米。甲方监理直接下了停工令。
"星哥,我当时什么措施都做了——加了冰、加了粉煤灰、覆盖了薄膜养护,怎么还是裂了?"
我问他一句:"你的温差控制目标是多少度?入模温度峰值预估是多少?保温层厚度是怎么算的?"
他愣了。"这些……这不都是凭经验来的吗?"
我叹口气。这就是问题所在。
大体积混凝土的温控,本质上是一道计算题。水泥水化热有多少、绝热温升有多高、散热边界条件如何、收缩当量温差是多少、外约束应力会不会超标——每一步都有规范、有公式、有软件。但很多人干了一辈子,从来没亲手算过。
今天我就把这份好东西翻出来——某央企内部培训的《大体积混凝土温度裂缝及温度控制计算》,一共21页PPT,从计算依据到软件操作,到全过程逐项解析,一套给你说清楚。
这份资料长什么样
先不急着看里面,我跟你说一下这份资料是怎么来的。
这是某央企分公司举办的计算培训系列课程的第九期课件,专门针对大体积混凝土的温度裂缝问题。培训对象是一线的技术员、质量员和项目总工。也就意味着——它不是学术论文,它是实操手册。写这个课件的人,自己就是天天跟大底板打交道的老工程师。
整份资料21页,按三段式展开:
第一步,搞清楚依据——你的计算凭什么?引用了哪几个规范?参数从哪里取?
第二步,学会用工具——计算软件怎么操作?界面怎么填?结果怎么看?
第三步,看懂全过程——从配合比到绝热温升,从温度场到应力场,一步一步拆给你看。
▲ 图1:封面页 — 某央企计算培训第九期,专注大体积混凝土温控计算的实操培训课件
▲ 图2:目录结构 — 三大部分层层递进:计算依据→软件使用→计算过程解析,逻辑清晰
为什么这本计算书值得你花时间
网上关于大体积混凝土的资料不少,但绝大多数都是两类:一类是规范原文,生硬难啃;另一类是泛泛的经验总结,说了等于没说。
这份资料的含金量,在于它是"用计算说话"。
给你拆一下:
一、计算依据全,且都在最新版
资料明确引用了三个核心依据:GB50496-2018《大体积混凝土施工标准》、江正荣编著的《建筑施工计算手册》、GB 55008-2021《混凝土结构通用规范》。
注意,这里用的是最新的GB 55008-2021通用规范,不是老版本。很多免费网盘里流传的旧资料还在引用旧规,参数取值早就废了。
混凝土配合比参数、荷载组合系数、温度应力计算方法——每一步的数据源都标得清清楚楚。你不用到处翻规范,这本计算书就是一份"参数速查手册"。
二、有软件实操,不是只有理论

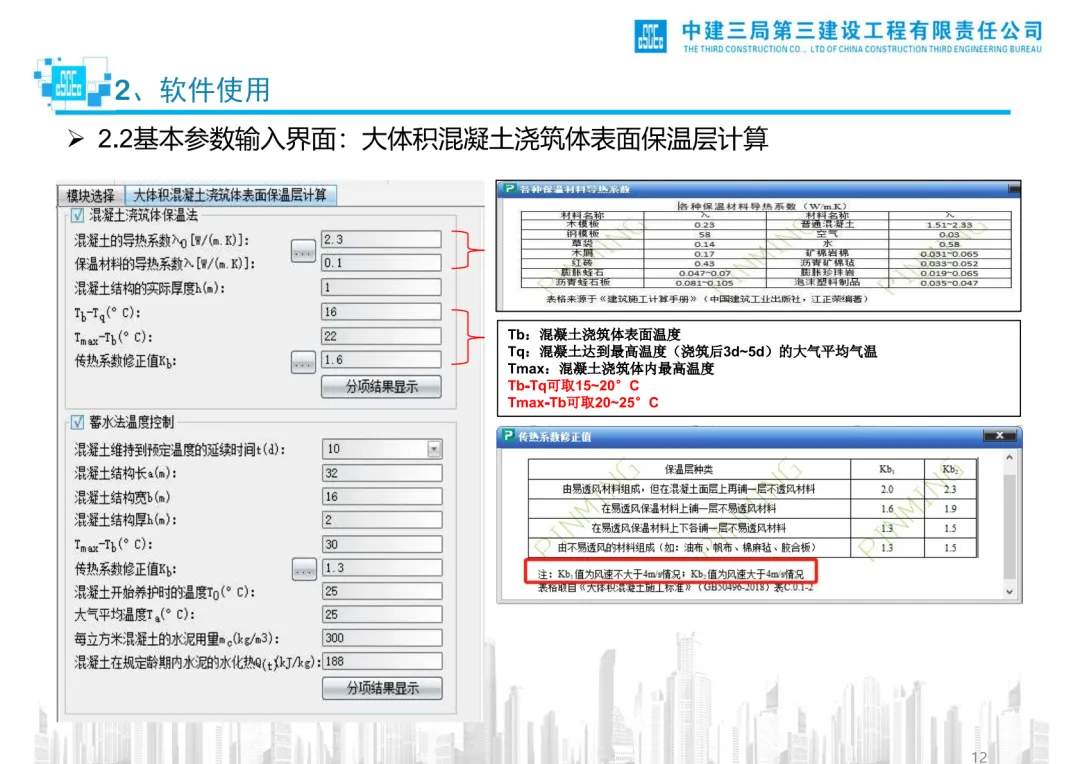

很多人学了温控理论,但一到实际操作软件就卡壳。这份资料专门设了一章"软件使用",从进入界面开始,一步步教你:承载力怎么设、刚度怎么输、整体稳固性怎么校核、支架材料参数怎么填、荷载参数怎么取。
软件不是黑箱。输入什么、输出什么、中间每一步的逻辑——培训课件里都截了图、标了红框。这才是真正能落地的实操指导。
三、计算过程层层递进,逻辑严密
绝热温升——收缩当量温差——温度应力——裂缝宽度验算——保温层厚度设计,这是一条完整的计算链条。任何一个环节出错,后面的结果都没有意义。
这份资料最厉害的地方在于:它把每一步的公式、参数、取值依据、计算示例全部串了起来。不是给你看结论,是带你走一遍全过程。

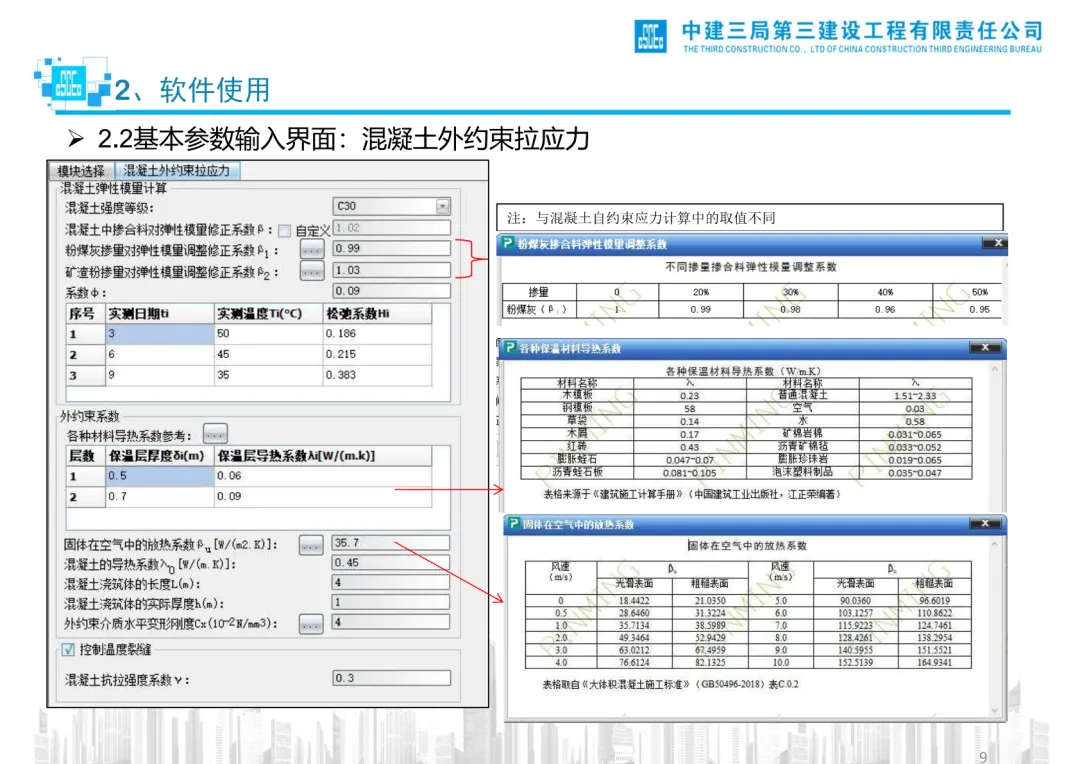

▲ 图3:软件界面实操 — 培训课件直接截图标注,手把手教你填写每一项参数
▲ 图4:计算步骤解析 — 从参数取值到公式代入,每一步都标注清楚
温控计算到底在算什么
很多刚入行的技术员会问:大体积混凝土温控计算,到底算的是什么?
简单说,算的是混凝土会不会裂。
展开说,算的是这四件事:
第一件事:混凝土内部最高温度是多少?
水泥水化会放热。混凝土浇筑后,内部温度会迅速升高。浇筑体越厚,散热越慢,内部温度越高。内部最高温度 = 入模温度 + 绝热温升值 × 散热系数。
公式不复杂,但参数的取法大有讲究:水泥品种、用量、水化热系数、龄期——任何一个数字拍错了,后面的计算全是废的。这份资料把《施工计算手册》里的标准取值全部列出来了,直接查表就行。
第二件事:内外温差有多大?
内部温度高,表面散热快,于是就产生了温差。GB50496-2018 规定:大体积混凝土浇筑体里表温差不宜大于25℃。
但问题来了——这个25℃是跟"表面以下50mm处"比的,不是跟"大气温度"比的。很多人把概念搞混了。资料里对这个定义有非常清晰的解释。
第三件事:温度应力有多大?
混凝土受热膨胀、降温收缩。变形受到约束时,就会产生应力。约束分为两种:
自约束应力——混凝土内部各处温度不同,热胀冷缩互相拉扯。内部温度高想膨胀,表面温度低限制它,于是内部受压、表面受拉。表面裂缝往往就是这样来的。
外约束应力——整个浇筑体想收缩,但下面的老混凝土或基岩不让它缩。拉应力超过抗拉强度,就裂了。这就是"贯穿裂缝"的根源。
资料里对这两种约束应力的计算方法都有详细展开,包括公式推导和参数取值,不是一句"按规范计算"就带过去。
第四件事:保温层要多厚?
算出温差和应力之后,如果超标,就要采取措施。最常见的措施就是加保温层——覆盖塑料薄膜、草袋、棉毡或者保温被。
但保温层厚度该是多少?不是随便盖两层棉被就了事的。资料里给出了保温材料厚度的计算公式:根据表面放热系数、保温材料导热系数、允许温差反推所需厚度。
更关键的是,资料还教你怎么根据计算结果选材料——不同保温材料的导热系数不一样,同样厚度效果可能差好几倍。
▲ 图5:核心计算页面 — 温度应力与裂缝控制的详细计算推导,含关键公式与参数取值
伸缩缝间距和位移计算:被忽视的关键环节
除了温度应力,资料还重点讲了一个很多人容易忽略的问题——伸缩缝间距。
大体积混凝土在降温过程中会收缩,如果浇筑体太长,收缩量就太大,产生的拉应力会超过混凝土的抗拉强度。解决的办法就是设伸缩缝,也叫后浇带。
但伸缩缝该设多远一条?资料里给出了明确的计算方法:根据混凝土的线膨胀系数、收缩当量温差、约束条件反推最大允许长度。
跟网上随便搜到的"经验值"比——这份资料的不一样在于,它让你知道为什么是这个数。
混凝土配合比不一样,水泥用量不一样,环境温度不一样——最大允许伸缩缝间距肯定也是不一样的。用别人的经验参数套你的工程,跟赌博没什么区别。
这是很多项目吃亏的地方:看人家某个项目设了30米一条后浇带没事,自己就照着抄。但人家的混凝土用的是低热水泥、加了40%粉煤灰,你用的是普通硅酸盐水泥——收缩量差了一倍不止,你抄得过来吗?
资料里把伸缩缝间距的计算公式、影响因素、工程实例全部捋了一遍。看完你就知道,为什么有些工地的后浇带设对了,有些设了也没用。
泵送混凝土和配合比:从源头控制温升
温控不只是在浇筑之后。
这份资料把温控的起点推到了配合比设计和泵送环节,这一点特别关键。
水泥品种怎么选——低水化热水泥、大掺量粉煤灰或矿粉,从源头上降低水化热。资料里对常用水泥的水化热值有明确列表,不同品种、不同强度等级的水化热差异很大,选错了水泥,后面的保温措施全是白费力气。
水胶比怎么定——在满足强度和工作性的前提下,尽量降低水泥用量。这个道理都懂,但具体降多少合适?资料里给了参考范围。
骨料温度怎么控——夏天施工,骨料暴晒之后温度能到六七十度。你把六十多度的石头和沙子倒进搅拌机,再怎么加冰也难把入模温度压下来。资料里强调:骨料预冷、加冰拌合、夜间浇筑——这些措施不是可有可无的,而是温控计算的前置条件。
泵送混凝土还有额外的讲究:泵管的摩擦会产生额外的热量,入模温度不是出机温度。这个"温升"虽然不大,但对于特厚大体积混凝土来说,两三度的差异就可能让里表温差超标。资料里对泵送引起的温升有明确的估算方法。
现场常见的几个温控误区
干了这么多年,我在工地上见过太多关于大体积混凝土温控的误区。有些误区轻则浪费材料,重则直接导致裂缝事故。借这份资料,我挑几个典型的跟大家聊聊:
误区一:"加了冰就万事大吉"
很多人以为降温就是加冰,冰加够了就行。但实际情况是,加冰只能降低拌合水温,如果骨料本身六七十度,冰的作用非常有限。而且加冰量过大还会影响混凝土的工作性能。资料里明确指出:温控是个系统工程,要从骨料预冷、加冰拌合、夜间施工等多方面同时下手。
误区二:"测温没问题,就不用管了"
测温只是监测手段,不是控制手段。你在测温点测到的温度是"已经发生的结果",不是"将要发生的预测"。资料里强调:测温的目的是验证你的计算结果准不准,不是为了代替计算。先算清楚预期温度曲线,再用测温数据校核——这才是正确顺序。
误区三:"裂缝不贯穿就没事"
表面裂缝看似无害,但在地下室这种有防水要求的工程中,一条表面裂缝后期就可能发展成渗水通道。而且在荷载和环境的长期作用下,表面裂缝会逐步向内部扩展。资料里讲得很清楚:表面裂缝和贯穿裂缝的成因不同,但后果可能一样严重。
误区四:"冬天不用控温"
冬天环境温度低,混凝土的入模温度自然就低,但这不等于可以不做温控。冬季施工时,虽然内部最高温度可能降低,但内外温差反而可能更大——因为表面散热太快了。资料里明确:冬季大体积混凝土的保温要求比夏天更高,保温材料厚度往往需要计算得更加保守。
▲ 图6:计算成果汇总 — 各项计算结果一览,温控措施参数表,可直接用于施工方案
这份资料跟网上免费资料有什么区别
你可能会有疑问:网上搜"大体积混凝土温控计算"也能找到不少内容啊,为什么要专门看这一份?
我给你认真对比一下:
区别一:系统性
网上搜出来的大多是零散的——一篇讲绝热温升,一篇讲温度应力,一篇讲保温计算。东拼西凑,看完还是串不起来。而且不同文章引用的参数口径不一致,前后矛盾的情况经常发生。
这份21页的资料,从"为什么算"到"怎么算"到"算完了怎么办",一条线拉到底。从配合比选材到最终保温措施,每个环节之间的联系都讲清楚了。
区别二:最新规范
网上大量免费资料引用的是旧规范。GB50496-2018 发布之前的老标准,参数取值已经跟现行规范不一致了。特别是一些免费网盘的资料,可能还是十几年前的版本。
这份资料引用了最新的 GB 55008-2021《混凝土结构通用规范》,这是2022年开始实施的强制性规范,参数取值和计算要求跟旧版区别不小。用最新规范的东西,做方案的时候底气都足一些。
区别三:实操性
大学教材告诉你"原理是什么",网上的文章告诉你"应该注意什么"。但这本资料不一样——它告诉你"软件怎么点、参数怎么填、结果怎么看"。它是给你用的,不是给你背的。
特别是那一章"软件使用",直接截图标注界面,连点哪个按钮都给你圈出来了。这种颗粒度的实操指导,你在网上找不到第二份。
区别四:经过实战检验
某央企的内部培训课件,经过了实际项目的检验。不是某个人坐在办公室里写出来的理论文章,而是带着项目上的真实案例、真实数据总结出来的。培训对象是一线的项目总工和技术员——这个定位决定了它的内容必须是"能用"的,不能是"好看"的。
适合谁看
如果你是:
项目技术负责人——下次做方案的时候,温控计算那一章不用再东抄西凑,照着这份资料算一遍就行。临时抱佛脚翻规范,不如对着这份计算书直接上手。更重要的是,资料里的计算公式和参数取值都标了出处,做方案评审的时候,专家问"你这个数怎么来的",你直接翻到对应那一页就能回答。
质量员——你知道"里表温差不大于25℃",但你知不知道这个25℃是怎么来的?为什么要控制在25℃以内?超标了怎么办?测温点应该埋在什么位置才准?遇到降温速率超标怎么处置?这份资料都给你讲透了。质量员手里有这本东西,检查的时候就不是"形式上走一圈",而是真的有依据、有底气。
施工员——大底板浇筑的时候,测温点埋在哪、怎么埋、间隔多长时间测一次、数据怎么记录、发现异常怎么处理——操作层面的细节,资料里都有涉及。特别是保温层的铺设方法和搭接要求,资料里直接给出了示意图,照着做就行,不用自己瞎琢磨。
刚入行的技术新人——如果你想系统地学大体积混凝土温控,而不是零零散散地看几篇公众号文章,这21页PPT就是最好的入门教材。逻辑链条清晰,从理论到实操,一步到位。而且因为它本身就是培训课件,内容是按"一个知识点接一个知识点"的节奏编排的,非常适合自学。
监理工程师——你审方案的时候,看到施工单位的温控计算书,你怎么判断算得对不对、参数取得合不合理?这本资料可以帮你快速建立判断标准。哪些是关键参数、哪些是容易出现偏差的环节——看完你就有了审查的框架。
我的一些提醒
看完这份资料,我想多说几句。
大体积混凝土的温控,本质上是一个"热传导+应力分析"的工程问题。它的物理原理其实不复杂——热胀冷缩,约束产生应力,应力超过强度就裂。但工程落地的时候,有太多变数:水泥水化热的离散性、环境温度的波动、边界条件的复杂性、施工操作的不确定性。
所以,计算只是手段,不是目的。算出来温差可以控制在25℃以内——不等于你可以高枕无忧。计算结果告诉你一个理想状态下的预期,而现场管理、施工质量、应急预案——这些才能帮你应对预期之外的状况。
这份资料的真正价值,不是让你"算完就觉得万事大吉",而是让你心中有数。你知道哪个环节是关键、哪个参数最敏感、出了问题应该从哪里着手排查。这种"心中有数"的底气,是拍脑袋做决策永远给不了你的。
换句话说:先把账算清楚,然后再谈怎么管。
算都不算就上阵——那不叫有经验,那叫冒险。而且是一个你赔不起的险。
我见过的大体积混凝土裂缝事故,没有一个是"查不出原因"的。说到底无非两个问题:要么温度没算准,要么措施没做到位。而"措施没做到位"往往又是因为"没算准"导致措施力度不够。
所以这份21页的资料,说到底就一句话:算对了,你就赢了八成。
剩下的两成交给现场管理——但那是另一个话题了。
获取成品资料
扫描下方二维码即可获取:

知识星球更多工程资料每日更新
加入知识星球,你还将获得:· 施工方案模板库(10000+套,涵盖各专业)· 技术交底范本(300+份,可直接套用)· 节点详图CAD图库(DWG格式可编辑)· 每周精选工程资料推荐(质量把关,靠谱优先)· 工程人专属交流社群(同行切磋,少走弯路)· 不定期的线上分享会(与行业老炮面对面)
建筑侠星哥 · 原创内容
如果这篇文章对你有用,点个"在看"让更多工程人看到。
