八大特殊作业安全管理培训ppt
- 2026-11-10 03:11:37

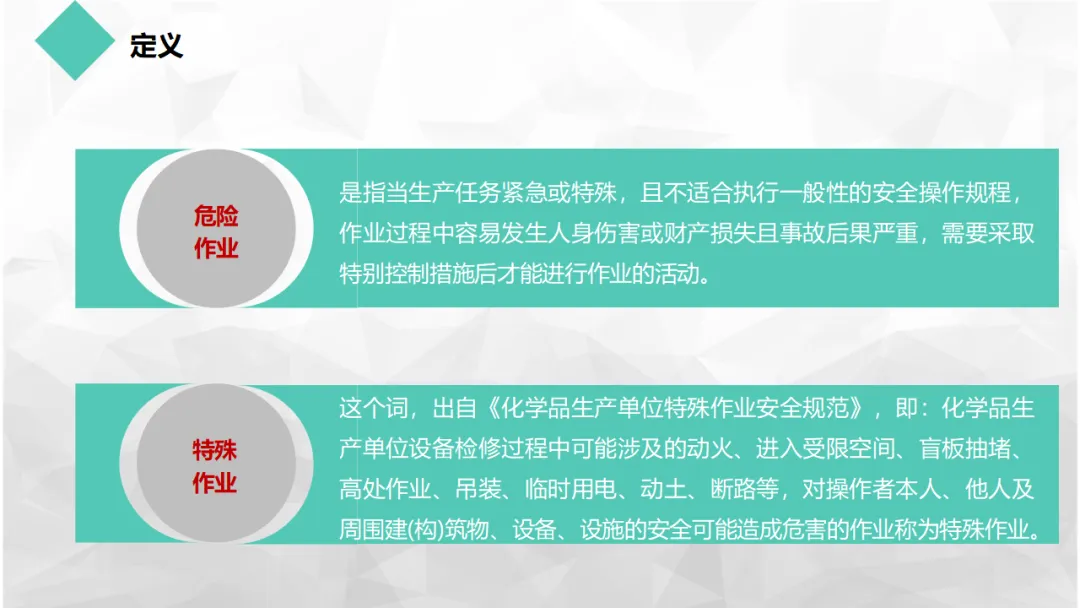

八大特殊作业安全管理培训ppt定义与概念——什么是特殊作业 一、特殊作业的定义溯源 我们要搞清楚一个基本概念:什么是特殊作业? 这个词出自国家标准《化学品生产单位特殊作业安全规范》(GB 30871-2014)。该标准明确指出: 特殊作业是指化学品生产单位设备检修过程中可能涉及的动火、进入受限空间、盲板抽堵、高处作业、吊装、临时用电、动土、断路等,对操作者本人、他人及周围建(构)筑物、设备、设施的安全可能造成危害的作业。 二、特殊作业的本质特征 理解特殊作业,要抓住四个本质特征: 特征一:非日常性 特殊作业不是常规生产操作,而是在设备检修、技术改造、应急处置等特殊情况下进行的非常规作业。正因为不常规,所以人员不熟悉,风险不可控。 特征二:高危险性 这些作业本身具有固有的高风险属性: 特征三:能量异常释放 从能量安全理论看,特殊作业往往涉及能量的异常释放或干预: 特征四:事故后果严重性 特殊作业一旦发生事故,往往不是轻伤,而是群死群伤的重大事故。因为: 三、危险作业与特殊作业的关系 在日常管理中,我们经常听到"危险作业"和"特殊作业"两个词,它们有什么区别? 危险作业(Hazardous Operation): 是一个更宽泛的概念,是指当生产任务紧急或特殊,且不适合执行一般性的安全操作规程,作业过程中容易发生人身伤害或财产损失且事故后果严重,需要采取特别控制措施后才能进行作业的活动。 特殊作业(Special Operation): 是危险作业的一个子集,专指GB 30871规定的八类作业。也就是说,所有的特殊作业都是危险作业,但并非所有的危险作业都是特殊作业。 比如,在爆炸性粉尘环境中使用非防爆电器,属于危险作业,但如果不属于八类特殊作业,可能不纳入特殊作业许可管理,但仍需按危险作业管理。 四、常规作业与特殊作业的管理区别 大家一定要清楚,常规作业和特殊作业的管理模式是完全不同的:

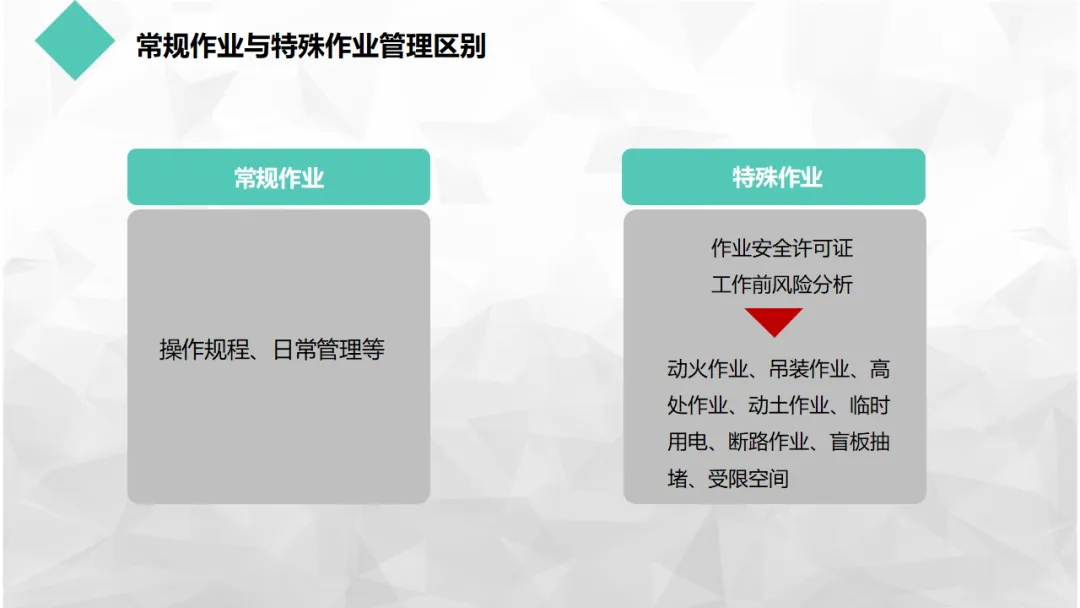

关键区别: 常规作业管的是"人岗匹配",确保合格的人做合格的事;特殊作业管的是"能量隔离与风险管控",确保在特定时间、特定地点、特定条件下,风险被控制在可接受范围内。 血泪案例——特殊作业为何成为重灾区 一、数据背后的真相 前面我提到了2014年和2015年的数据。让我们深入分析这些数据: 2014年特殊作业事故分布(51起): 事故特点: 二、典型案例剖析(基于PPT案例归纳) 虽然PPT没有展开具体案例细节,但根据行业公开信息,这些事故暴露出以下典型场景: 场景一:动火作业——"一个焊渣,一场灾难" 某石化企业储罐动火作业,焊工在罐顶焊接呼吸阀,焊渣掉入罐内(罐内残留可燃气体),引发爆炸,罐体炸飞,作业人员当场死亡,邻近罐区受损,直接经济损失5000万元。 根本原因: 场景二:受限空间——"救人者死,连环悲剧" 某污水处理厂清理沉淀池,1名工人未佩戴防护装备进入池内中毒晕倒,地面3名工人见状先后下池施救,结果全部中毒身亡,造成4人死亡。 根本原因: 场景三:高处作业——"一步之遥,阴阳两隔" 某化工厂检修平台,工人未系安全带在3米高的平台边缘作业,失足坠落,头部撞击地面设备棱角,当场死亡。 根本原因: 三、案例暴露的五大管理缺陷 PPT总结的案例暴露问题,每一条背后都是血淋淋的教训: 问题一:危险作业的安全管理职责不清或未落实,制度不健全,管理不到位 问题二:危险作业的风险分析不足,防范措施缺少或不落实 问题三:危险作业环节的人员缺乏基本安全意识和技能 问题四:现场人员重视不够,不能严格按规程办理 问题五:对外来施工队伍的安全监管不力(资质、教育、监管) 关键警示: 这五条问题,每一条都可能单独导致事故,而当五条同时存在时,事故几乎必然发生。 特殊作业的法律法规要求——红线与底线 一、法律法规体系架构 特殊作业管理不是企业自选动作,而是法律强制要求。我国特殊作业的法律法规体系分为四个层级: 第一层级:法律(全国人大制定) 第二层级:行政法规(国务院制定) 第三层级:部门规章(各部委制定) 第四层级:国家标准与行业标准 这是企业操作最直接的依据: 核心标准:GB 30871-2014 《化学品生产单位特殊作业安全规范》 配套标准: 地方标准(以浙江省为例): 二、法律责任解读 刑事责任: 如果在特殊作业过程中发生重大伤亡事故,根据《刑法》第134条(重大责任事故罪)、第135条(重大劳动安全事故罪),直接负责的主管人员和其他直接责任人员可处三年以下有期徒刑或者拘役;情节特别恶劣的,处三年以上七年以下有期徒刑。 行政责任: 民事责任: 发生事故造成人员伤亡或财产损失的,企业要承担巨额赔偿,包括医疗费、伤残赔偿金、死亡赔偿金、丧葬费、被抚养人生活费、精神损害抚慰金等。一个死亡事故的直接赔偿通常在100万元以上,间接损失更是难以估量。 三、合规管理要点 企业要确保合规,必须做到: 特殊作业安全管理一般性要求 一、八项一般性要求(管理基础) 无论进行哪一类特殊作业,都必须遵守以下八项一般性要求。这八条是特殊作业管理的"宪法",是底线中的底线。 要求一:必须制定有针对性的相应管理制度 要求二:作业前,应对参加作业的人员进行安全教育 要求三:特殊作业安全许可证必须严格落实 要求四:作业人员必须持证上岗(特种作业人员)、授权上岗 要求五:作业现场必须有相关的特殊作业安全许可证、有警示标志和警戒、现场监护 要求六:作业现场的安全措施必须已得到相关人确认 要求七:相关人员必须按要求现场确认、签字 要求八:必须加强作业过程监督 二、作业许可管理流程详解(八步法) GB 30871明确了作业许可的标准流程,我们称之为"作业许可八步法": 第一步:作业申请(Application) 第二步:风险评估(Risk Assessment) 第三步:安全措施(Safety Measures) 第四步:书面审查(Document Review) 第五步:现场核查(Site Verification) 第六步:安全交底(Safety Briefing) 第七步:实施作业(Operation) 第八步:作业结束与关闭(Closure) 三、作业许可的四个关键控制点 在八步法中,有四个关键控制点最容易出问题,必须重点管控: 控制点一:延期与变更 控制点二:不合格作业的终止 控制点三:紧急情况的处置 八大特殊作业安全 接下来,我们进入今天的核心内容,逐一对八大特殊作业进行详细讲解。每一类作业,我们都要搞清楚:是什么、谁负责、怎么做、禁什么。 一、动火作业安全 (一)定义与范围 定义: 动火作业是指能直接或间接产生明火的工艺设置以外的非常规作业。具体包括: 关键区分:禁火区与动火作业 注意: 在受限空间、高处等进行动火作业时,属于交叉作业,必须同时办理相应的作业许可证,并满足两类作业的要求。例如,在储罐内(受限空间)进行焊接(动火),既要办受限空间作业证,又要办动火作业证,且动火等级按受限空间内的特殊动火管理。 (二)职责分工(五人责任制) 动火作业实行"五人责任制",每个人职责不同,缺一不可: 1. 动火作业负责人(通常是承包商负责人或检修负责人) 2. 动火部位负责人(属地单位负责人,如车间主任) 3. 动火分析人(化验员或检测人员) 4. 动火作业审批人(安全管理部门或分管副总) 5. 动火作业人与监火人 (三)动火作业分级管理(三级管理) 动火作业根据危险程度分为三级,管理要求逐级严格: 第一级:特殊动火作业(最危险) 第二级:一级动火作业(高度危险) 第三级:二级动火作业(一般危险) 特殊规定: 升级管理: (四)主要安全要求(八大要点) 要点一:持证与办票 要点二:隔离与清洗(对甲、乙类设备设施) 要点三:正压与稳定(对带压不置换) 要点四:动火分析(关键控制) 要点五:许可证管理 要点六:现场监护 要点七:应急准备 要点八:作业结束确认 (五)动火作业六大禁令(高压线) 这六条是动火作业的绝对禁令,违反任何一条都可能导致事故,都是严重违章: 特别警示: 这六条禁令,每一条背后都有数十起甚至上百起死亡事故。任何以"赶工期"、"图省事"、"有经验"为由违反禁令的行为,都是将生命当儿戏。 二、受限空间作业安全 (一)定义与特点 定义: 受限空间是指封闭或者部分封闭,与外界相对隔离,出入口较为狭窄,作业人员不能长时间在内工作,自然通风不良,易造成有毒有害、易燃易爆物质积聚或者氧含量不足的空间。 五个关键特征(缺一不可): 主要事故类型: (二)受限空间分类(三大类+两类特殊情况) 第一类:封闭半封闭设备(工艺设备) 第二类:地下建(构)筑物 第三类:地上建(构)筑物 特殊情况一:围堤(符合下列条件之一的围堤视为受限空间) 特殊情况二:动土或开渠(符合下列条件之一的视为受限空间) (三)职责分工(四方责任) 受限空间作业实行"四方责任":作业负责人、作业人员、监护人员、审批人员。 1. 作业人员(进入者)——最直接的受害者,必须自保 2. 监护人员——生命线的守护者,最重要的人 关键要求: 监护人员必须坚守岗位,不得擅离职守,不得从事与监护无关的工作。如果必须离开,必须先让作业人员撤出。 3. 作业负责人(项目负责人)——组织者 4. 审批人员(属地负责人或安全管理部门)——把关者 (四)主要安全要求(十大要点) 要点一:作业许可证 必须办理《受限空间作业安全许可证》,严禁无票作业。 要点二:有效隔离 受限空间与其他系统连通的可能危及安全作业的管道必须采取有效隔离措施: 与受限空间相连通的可能危及安全作业的孔、洞应进行严密封堵。 要点三:清洗或置换 要点四:通风(最关键的控制措施) 要点五:定时监测(科学数据说话) 要点六:个体防护措施(最后一道防线) 要点七:照明与用电安全 要点八:监护与联络 要点九:应急救援准备 要点十:作业结束确认 三、高处作业安全 (一)定义与范围 定义: 凡距坠落高度基准面2米及其以上,有可能坠落的作业,称为高处作业。 关键概念解释: 特殊规定(不足2米但视为高处作业): 虽在2米以下,但在作业地段坡度大于45度的斜坡,或附近有洞、坑、井、沟等临边,或有风雪袭击、机械震动、设备和管道易泄漏,或有可能排放有害气体、液体、熔融物,或有转动机械及其他易伤人的物体等,应视为高处作业。 例子: 在1.5米高的斜坡上(坡度50度)作业;在1.8米高的平台边缘,旁边就是深坑;在1.5米高的地方,旁边有旋转的风机叶片。这些都要按高处作业管理。 (二)高处作业分级(四级管理) 根据作业高度(h),高处作业分为四级:
坠落半径: 指以作业位置为中心,可能坠落范围的最小半径。在这个半径内不得有障碍物,必须设置警戒区。 特殊升级: 以上情况,高处作业应升级管理(一级升二级,二级升三级,三级升特级)。 (三)高处作业的优先原则(消除风险优先) 高处作业管理有一个"优先顺序"原则,不是一上来就系安全带爬高,而是: 第一优先:避免高处作业(Elimination) 第二优先:通过工程措施防止坠落(Passive Fall Protection) 第三优先:使用防坠落装置(Active Fall Protection) 第四优先:使用梯子(最后的手段) (四)职责分工 作业负责人职责: 作业人员职责: 监护人职责: 审批签字人职责: (五)主要安全要求 四、临时用电作业安全(约10分钟) (一)定义 临时用电是指非标准设计配置的,在正式运行的电源上所接的非永久性用电。 具体来说,除按标准成套配置的,有插头、连线、插座的专用接线排和接线盘以外的,所有其他用于临时性用电的电缆、电线、电气开关、设备等,都称为临时用电线路。 注意: 超过6个月的用电,不能视为临时用电,必须按照相关工程设计规范配置线路,走正式安装流程。 (二)临时用电的危险 临时用电是火灾、触电事故的主要诱因,危险包括: 案例警示: 某化工厂检修期间,临时电缆绝缘层被尖锐物刺破,作业人员未穿绝缘鞋,触碰电缆外皮时触电身亡。事故调查发现,该电缆未穿管保护,漏电保护器失灵,且作业人员未佩戴绝缘手套。 (三)职责分工 作业负责人职责: 办理《临时用电作业安全许可证》,制定安全措施(如线路走向、保护措施),监督实施,组织安全教育。 作业人员职责: 遵守用电安全规定,穿戴绝缘防护用品(绝缘鞋、绝缘手套),拒绝在不安全条件下作业。 作业所在区域负责人职责: 会同作业负责人检查落实现场作业安全措施,确保作业场所符合临时用电安全规定(如确认周围无易燃物、环境不潮湿)。 审批签字人职责: 到现场核实,签字负责。 (四)主要安全要求(十一条) 五、盲板抽堵作业安全 (一)定义 盲板抽堵作业是指设备抢修或检修过程中,设备、管道内存有物料(气、液、固态)及一定温度、压力情况时的盲板抽堵,或设备、管道内物料经吹扫、置换、清洗后的盲板抽堵。 关键理解: 为什么重要? 盲板是物理隔离的最可靠手段,比阀门更可靠(阀门可能内漏、误开)。 (二)职责分工(四方责任) 作业负责人: 办理许可证,制定安全措施,全面负责。 作业人员: 遵守制度,穿戴防护用品,拒绝不安全作业。 作业所在区域负责人: 会同作业负责人检查落实安全措施。 监护人: 确认安全措施,执行应急预案,不得离开现场。 审批签字人: 到现场核实,签字负责。 (三)主要安全要求(十二条) 六、动土作业安全 (一)定义 动土作业是指在厂区、装置范围内进行: 关键理解: 动土作业最大的风险不是塌方,而是破坏地下隐蔽设施(电缆、管道、光缆)。 (二)动土方案应考虑的内容(十二项) 动土前必须制定详细的动土方案,考虑以下因素: (三)安全要求(七步法) 关键警示: 动土作业前必须查清地下管线,必要时联系电缆、管道、通信等部门现场交底。严禁盲目动土。 七、断路作业安全 (一)定义 断路作业是指在厂区范围内交通主干道、交通次干道、交通分支道与车间引道上进行工程施工、吊装、吊运等各种影响正常交通的作业。 注意: 断路不一定是完全断掉,只要影响正常交通(如占用半幅道路、设置路障限制通行)都算断路作业。 (二)主要安全要求(八项) 八、吊装作业安全 (一)定义与范围 定义: 吊装作业是指利用各种吊装机具将设备、工件、器具、材料等吊起,使其发生位置变化的作业过程。 吊装机具范围(包括但不限于): (二)吊装作业分级(四级管理) 根据吊装重物的质量(m),吊装作业分为四级:
注: 车间、港口等区域利用固定的起重设备(如行车、龙门吊)进行的常规性吊装作业(如在仓库用行车吊运物料)不在此管理范围,可参照规范执行,但无需办理许可证(因为这是常规作业,有操作规程)。但如果是临时的、非固定的、非常规的吊装,即使不足1吨,也需按四级吊装管理。 (三)主要安全要求(十一条)

01

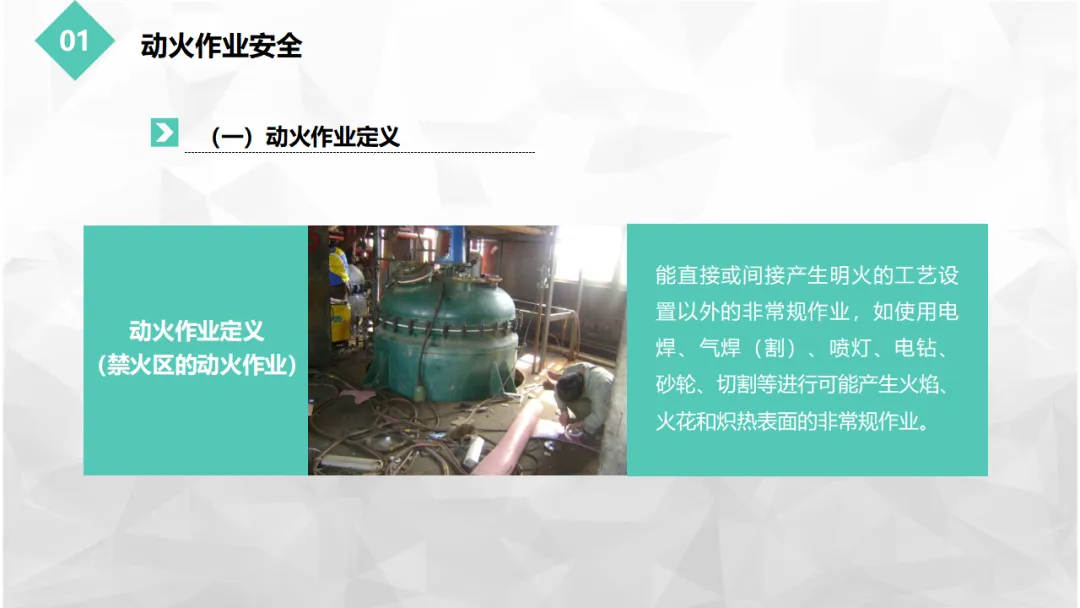

动火作业涉及明火、高温、火花,可能引发火灾爆炸;
受限空间作业涉及缺氧、中毒、窒息,可能瞬间致命;
高处作业涉及势能,一旦坠落非死即伤;
吊装作业涉及重物,一旦失控就是重大事故。
动火是引入外部火源能量;
受限空间是空间内残留能量的意外释放(有毒气体、缺氧);
高处作业是势能的失控;
吊装是机械能的失控。
作业环境复杂(往往是装置区、罐区);
涉及危险化学品;
作业人员集中;
应急救援困难。

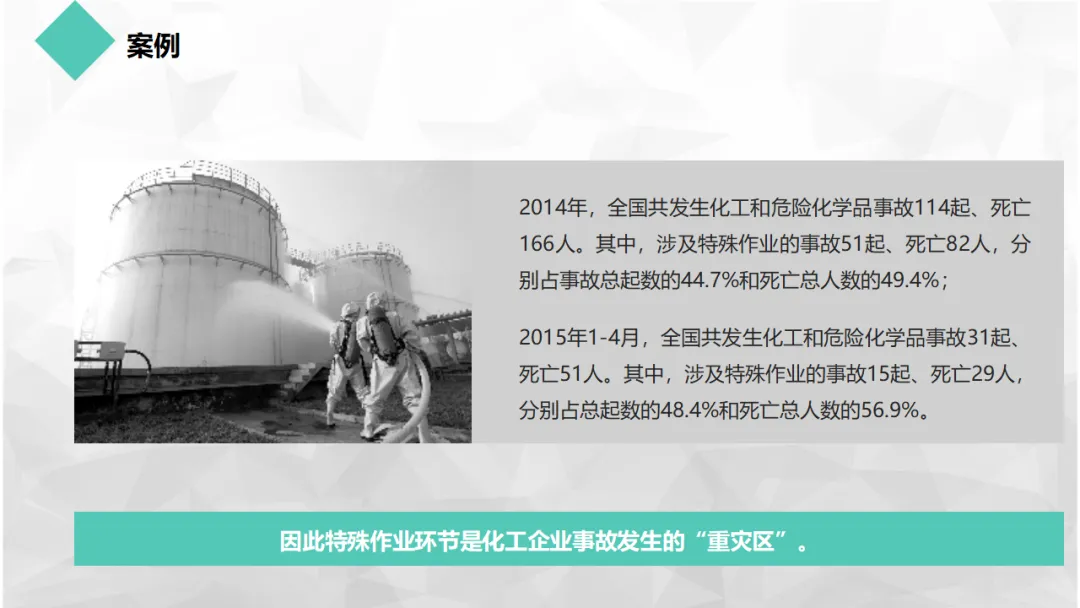

02
动火作业事故占比最高,约40%;
受限空间作业次之,约30%;
高处作业约占15%;
其他作业(盲板抽堵、吊装等)占15%。
群死群伤比例高:一次受限空间事故往往死亡3人以上(施救不当导致连环死亡);
施救不当导致伤亡扩大:50%以上的死亡人员中,有一半是施救人员;
承包商事故占比高:70%以上的特殊作业事故涉及承包商人员。
未进行彻底的清洗、置换;
未进行动火分析或分析点不具代表性;
未采取隔离措施(动火点下方未做防护)。
未进行气体检测;
未佩戴个体防护装备(空气呼吸器);
盲目施救,施救人员未采取防护措施;
应急预案缺失,现场无应急救援装备。
违反"2米以上必须系安全带"的基本规定;
未设置安全网;
未设监护人及时纠正违章。
具体表现: 安全部门管不动生产部门,"你们安全部门说不能干,我们偏要干";作业票证流于形式,"先干活后补票";
深层原因: 未落实"管业务必须管安全"的"一岗双责",安全责任体系未建立。
具体表现: 作业前不分析风险,或分析走过场,"JSA(工作前安全分析)就是打勾勾";制定了措施但不执行,如分析结果要求"强制通风",现场风机未开就开始作业;
深层原因: 缺乏专业技术人员进行系统风险分析,作业人员不知道风险在哪里。
具体表现: 承包商人员未经培训就进场作业;作业人员不知道受限空间里不能脱下呼吸面罩;不知道"四合一"检测仪怎么用;
深层原因: 培训流于形式,以考代培,缺乏实操训练;承包商以包代管,未纳入本单位统一管理。
具体表现: "这点活几分钟就干完了,办票太麻烦",于是无票作业;"今天领导不在,先干了再说";许可证上的安全措施未落实就签字确认;
深层原因: 重生产轻安全的思想根深蒂固,侥幸心理作祟。
具体表现: 承包商资质挂靠,实际作业人员与资质不符;进场前安全教育就是签个字,走个过场;作业过程中无人监护,"你们干你们的,我们忙我们的";
深层原因: 甲方未履行对外来队伍的统一协调管理职责,认为"安全是乙方的事"。
03
《中华人民共和国安全生产法》(2021年修订)
第98条:生产经营单位有下列行为之一的,责令限期改正,可以处十万元以下的罚款;逾期未改正的,责令停产停业整顿,并处十万元以上二十万元以下的罚款,对其直接负责的主管人员和其他直接责任人员处二万元以上五万元以下的罚款;构成犯罪的,依照刑法有关规定追究刑事责任:……(四)未为从业人员提供符合国家标准或者行业标准的劳动防护用品的;(五)危险物品的容器、运输工具,以及涉及人身安全、危险性较大的海洋石油开采特种设备和矿山井下特种设备未经具有专业资质的机构检测、检验合格,取得安全使用证或者安全标志,投入使用的;(六)使用应当淘汰的危及生产安全的工艺、设备的。
关键点: 特殊作业涉及的设备、防护用品必须符合国家标准,否则就是违法。

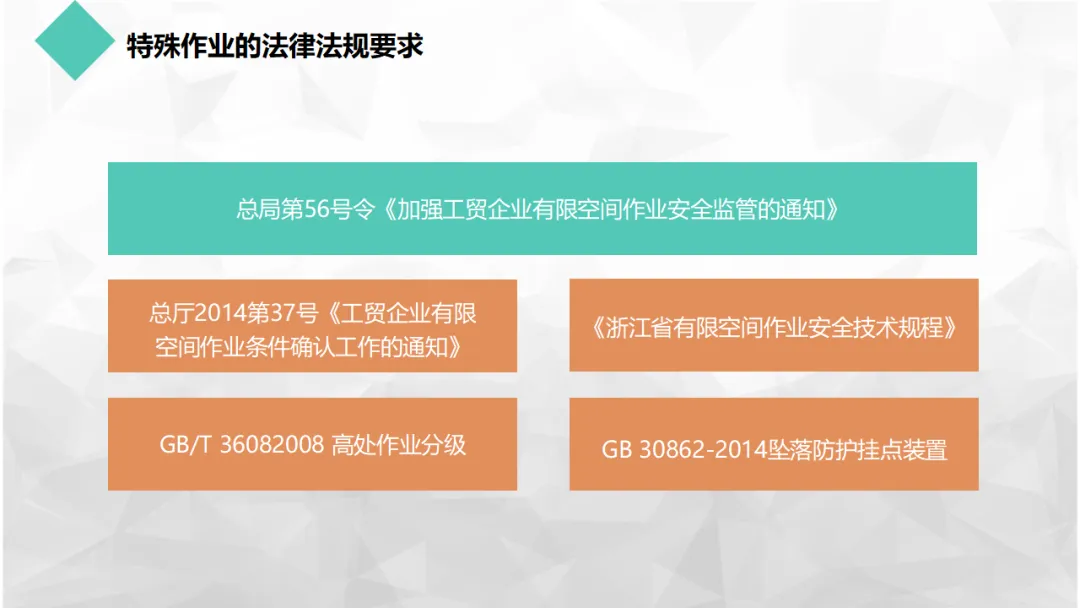

《国务院关于进一步加强企业安全生产工作的通知》的实施意见(安监总管三〔2010〕186号)
明确要求强化特殊作业安全管理,严格执行作业许可制度。
《化工(危险化学品)企业保障生产安全十条规定》(国家安监总局令第64号,已废止但被后续文件吸收精神)
原规定明确要求动火、进入受限空间必须办理作业证,必须分析合格,必须配备防护装备。
总局59号令《工贸企业有限空间作业安全管理与监督暂行规定》(2013年实施,2021年修订)
专门针对工贸企业有限空间作业,要求建立台账、设置警示标志、作业前检测、专人监护等。
总局第56号令《加强工贸企业有限空间作业安全监管的通知》
总厅2014第37号《工贸企业有限空间作业条件确认工作的通知》
要求企业在作业前必须进行"作业条件确认",包括危险有害因素检测、隔离措施、防护装备配备等。
这是特殊作业管理的"圣经",规定了八大作业的基本要求;
2014年7月24日发布,2015年6月1日实施;
强制性标准,必须严格执行。
GB/T 3608-2008 《高处作业分级》:明确2米、5米、15米、30米的分级标准;
GB 30862-2014 《坠落防护挂点装置》:高处作业挂点设置的技术要求;

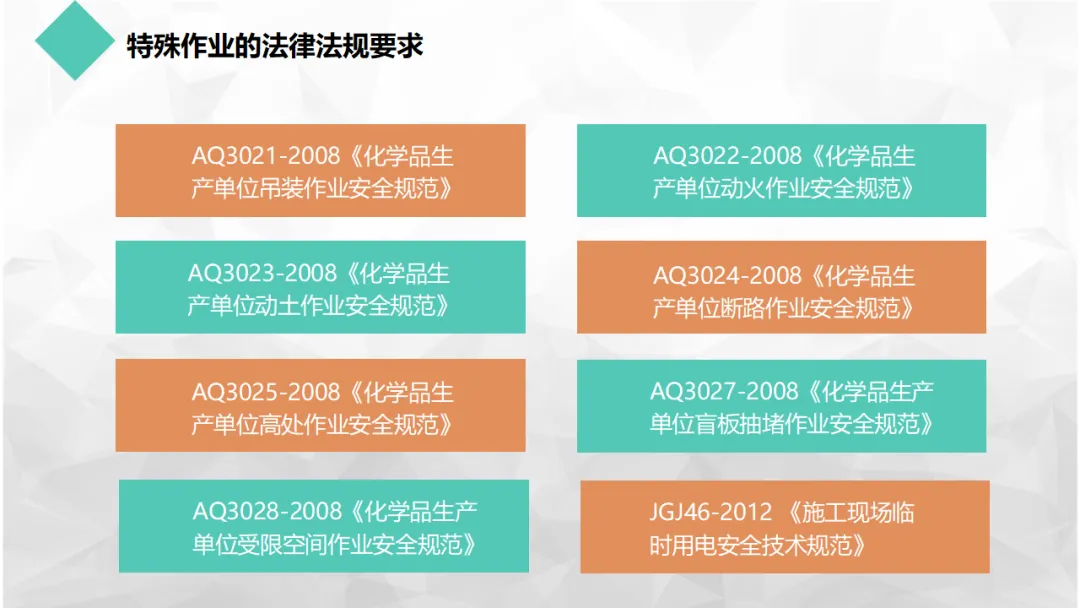

AQ 3021-2008 《化学品生产单位吊装作业安全规范》(已废止,被GB 30871替代,但部分内容仍具参考价值);
AQ 3022-2008 《化学品生产单位动火作业安全规范》(已废止,被GB 30871替代);
AQ 3025-2008 《化学品生产单位高处作业安全规范》(已废止);
AQ 3028-2008 《化学品生产单位受限空间作业安全规范》(已废止);
JGJ 46-2012 《施工现场临时用电安全技术规范》:建设部发布的行业标准,对临时用电有详细技术要求。
《浙江省安全生产条例》(2016年修订,2023年再次修订)
第18条:生产经营单位进行爆破、吊装、动火、有限空间作业等国家规定的危险作业,应当安排专门人员进行现场安全管理,确保操作规程的遵守和安全措施的落实。
第40条:明确了危险作业的审批和现场管理要求。
《浙江省有限空间作业安全技术规程》:地方标准,对有限空间作业有更细化的要求,如检测频次、防护装备配备标准等。
未办理作业许可证进行危险作业的,责令停止作业,限期改正,可并处10万元以下罚款;
逾期未改正的,责令停产停业整顿,并处10万元以上20万元以下罚款;
对直接负责的主管人员和其他直接责任人员处2万元以上5万元以下罚款。
制度合规:制定的特殊作业管理制度不得低于国家标准; 流程合规:作业许可流程必须符合GB 30871的程序要求; 人员合规:特种作业人员持证上岗,证书在有效期内; 设备合规:检测设备(如气体检测仪)、防护装备(如空气呼吸器)必须经过检定合格,在有效期内; 记录合规:作业许可证、检测记录、培训记录保存期限至少1年(GB 30871要求),建议保存3年以上以备追溯。
04

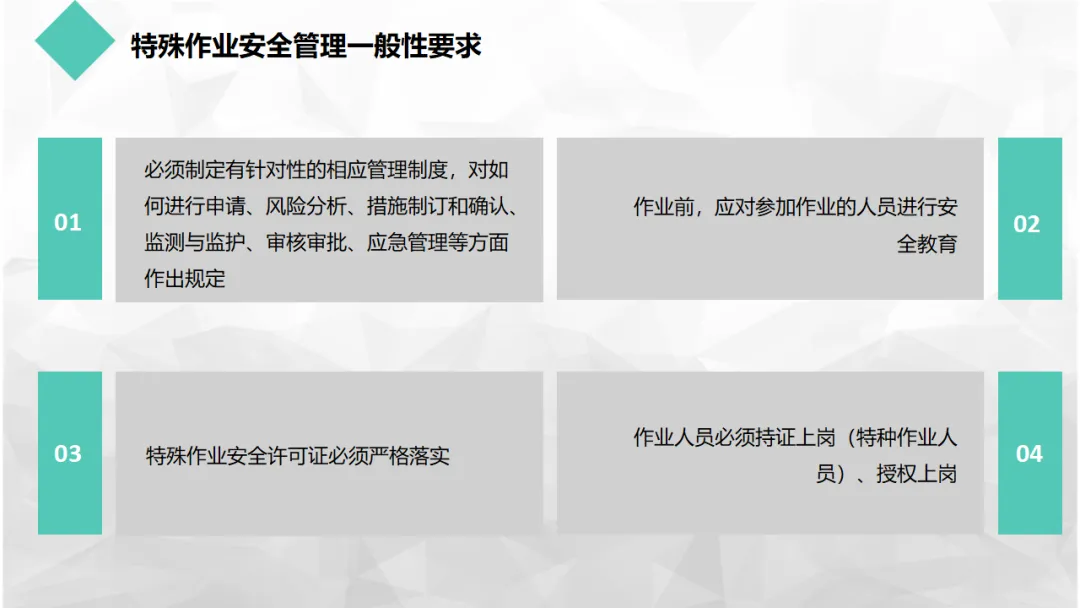

内容要求: 制度必须明确:
如何进行申请(谁申请,向谁申请);
风险分析怎么做(JSA流程,谁来做);
措施制订和确认(谁制定,谁确认,确认标准);
监测与监护(监测什么,谁监护,监护职责);
审核审批(审批层级,审批人资质);
应急管理(现场应急装备配备,应急预案启动条件)。
常见问题: 制度照搬照抄网上模板,未结合本企业实际;制度过于笼统,没有可操作性;制度发布未经过正式审批,员工不知晓。

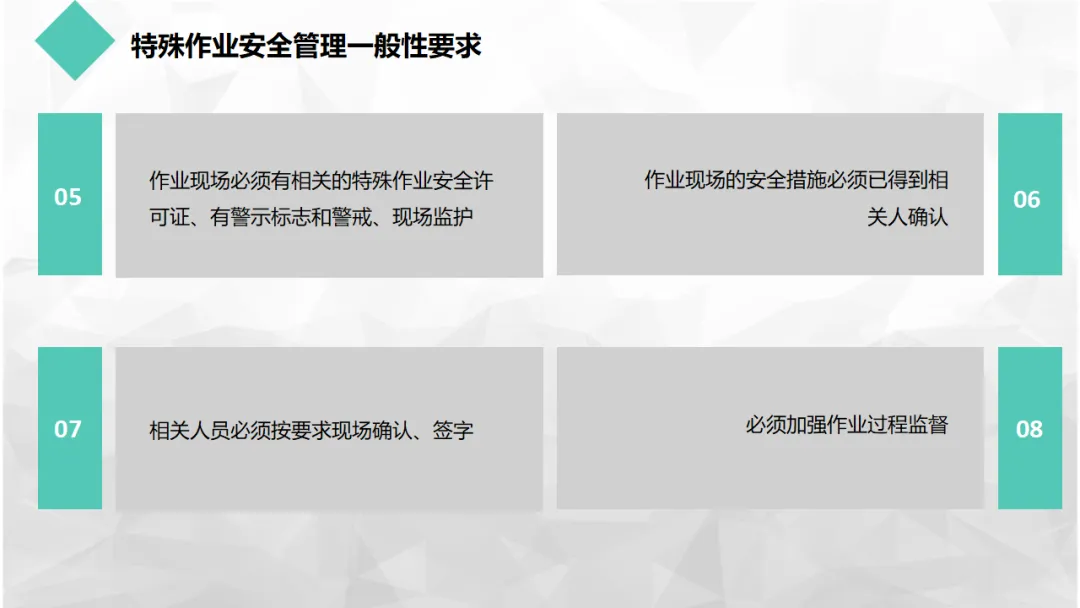

教育内容:
作业现场和作业过程中可能存在的危险、有害因素及应采取的具体安全措施;
作业过程中所使用的个体防护器具的使用方法及使用注意事项;
事故的预防、避险、逃生、自救、互救等知识;
相关事故案例和经验教训。
教育形式: 不能只是签字,要讲解、要提问、要确认听懂;承包商人员进场前必须接受甲方安全教育,考核合格方可进场。
"四必须":
必须一事一证:一个作业点、一个作业内容、一个作业时间段办一张证;
必须证随人走:作业人员随身携带许可证,放置在作业现场明显位置;
必须措施确认:作业前逐项确认安全措施已落实,签字画押;
必须闭环管理:作业结束后必须验收、关闭作业票,恢复现场。
持证上岗: 从事动火(焊接与热切割)、高处作业、电工作业、制冷与空调作业、危险化学品安全作业等特种作业的人员,必须取得《特种作业操作证》(应急管理部门颁发),且在有效期内,按期复审。
授权上岗: 即使是持证人员,进入本企业作业前,企业还需对其进行入厂授权,确认其技能满足本企业要求,了解本企业特殊规定。
目视化管理: 作业现场必须设置明显的警示标志,如"动火作业区,严禁靠近"、"受限空间作业,未经许可禁止入内";
物理隔离: 使用警戒带、围栏、警示灯等将作业区与生产区隔离;
专人监护: 每个作业点必须有专人监护,不得擅离职守。
确认制: 实行"谁签字、谁负责"的确认制。安全措施未落实,相关人员不得签字;
现场确认: 签字前必须到现场核实,严禁"办公室签字"、"电话确认";
照片留证: 建议对安全措施落实情况进行拍照留存,附在作业票后。
签字人包括: 作业负责人、作业人、监护人、审批人、属地负责人等;
签字要求: 使用正楷签名,不得代签、不得使用艺术签名;签字时必须注明时间(精确到分钟);
拒签权: 任何人员发现安全措施未落实,有权拒绝签字,并立即停止作业。
监督层级:
监护人现场监督(寸步不离);
属地单位巡检(每1-2小时巡查一次);
安全管理部门督查(不定期抽查);
视频监控(对高风险作业实施全程录像)。

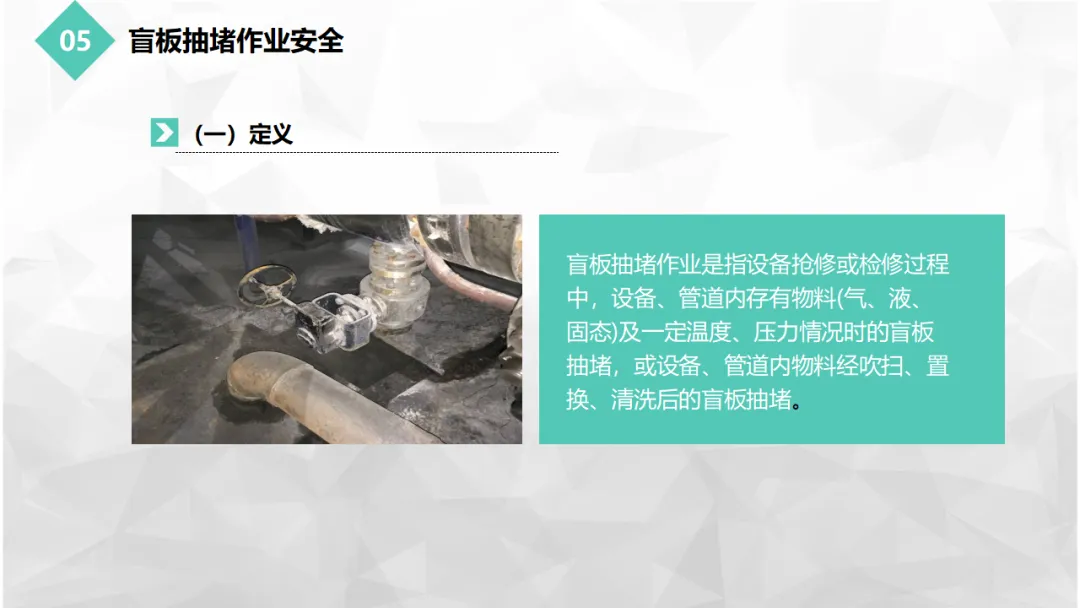

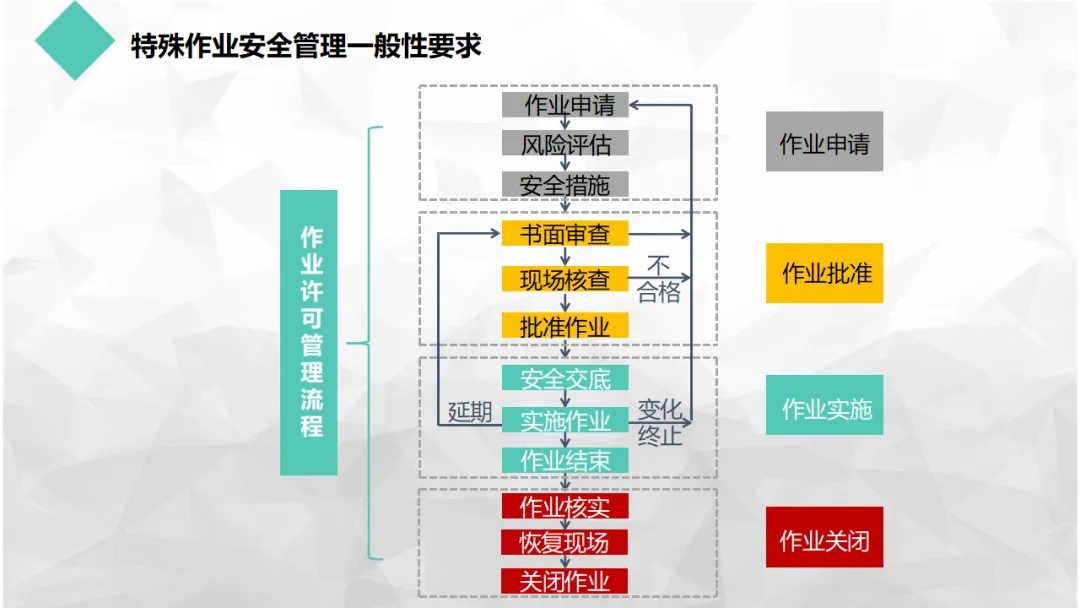

由作业单位(通常是承包商或检修部门)填写《作业安全许可证》;
明确作业内容、地点、时间、作业人员、作业工具;
提交初步的风险分析(JSA)。
由属地单位(作业所在区域的管理部门)组织,作业单位参与;
采用JSA(Job Safety Analysis,工作安全分析)或HAZOP等方法;
识别每一步骤的风险,制定控制措施;
风险评估结果必须经过双方确认。
根据风险评估结果,逐项落实安全措施;
包括:隔离、置换、清洗、通风、检测、防护装备配备、应急准备等;
所有措施必须明确责任人、完成时间、验收标准。
由审批人对作业许可证、风险评估报告、安全措施落实情况进行书面审查;
审查内容:是否遗漏风险?措施是否 adequate?人员资质是否符合?
书面审查通过后,进入现场核查。
审批人、监护人、作业负责人必须到现场;
逐条核实安全措施落实情况,与许可证上的清单比对;
检查作业工具、检测设备、应急装备;
确认无误后,审批人签字批准。
作业前,作业负责人向所有作业人员、监护人进行安全交底;
交底内容:作业任务、作业程序、风险点、安全措施、应急方案;
所有人员签字确认已接受交底并理解。
严格按照批准的作业范围、时间、程序作业;
监护人全程在场,监护人不得从事与监护无关的工作;
作业过程中发现异常,立即停止,重新评估。
作业完成后,作业负责人确认现场恢复、人员撤离、工具清点;
属地单位负责人确认现场已恢复正常状态,符合开车条件;
双方在许可证上签字关闭;
许可证存档,保存至少1年。
延期: 如果作业未能在批准的时间内完成,必须重新办理延期手续,重新进行风险评估和现场确认;
变化管理(MOC): 如果作业内容、地点、人员、工艺条件发生变化,必须立即停止作业,重新办理作业许可证,严禁"带病作业"。
任何人(包括作业人员、监护人、巡检人员)发现作业过程中出现重大隐患或违章行为,都有权立即终止作业;
终止后必须重新评估,整改完成后重新办理许可。
作业过程中发生火灾、爆炸、中毒等紧急情况,立即启动应急预案;
救援人员必须佩戴相应防护装备,严禁盲目施救;
作业许可证自动作废,待事故调查、整改完成后,重新评估是否具备复工条件。
05
直接动火: 电焊、气焊(割)、喷灯;
间接产生明火: 电钻、砂轮、切割(产生火花);
炽热表面: 烙铁、热熔器等。
禁火区: 企业内划定的一定范围内严禁烟火,通常包括生产装置区、罐区、仓库、控制室等;

动火作业: 在禁火区内进行上述作业,必须办理《动火作业安全许可证》。

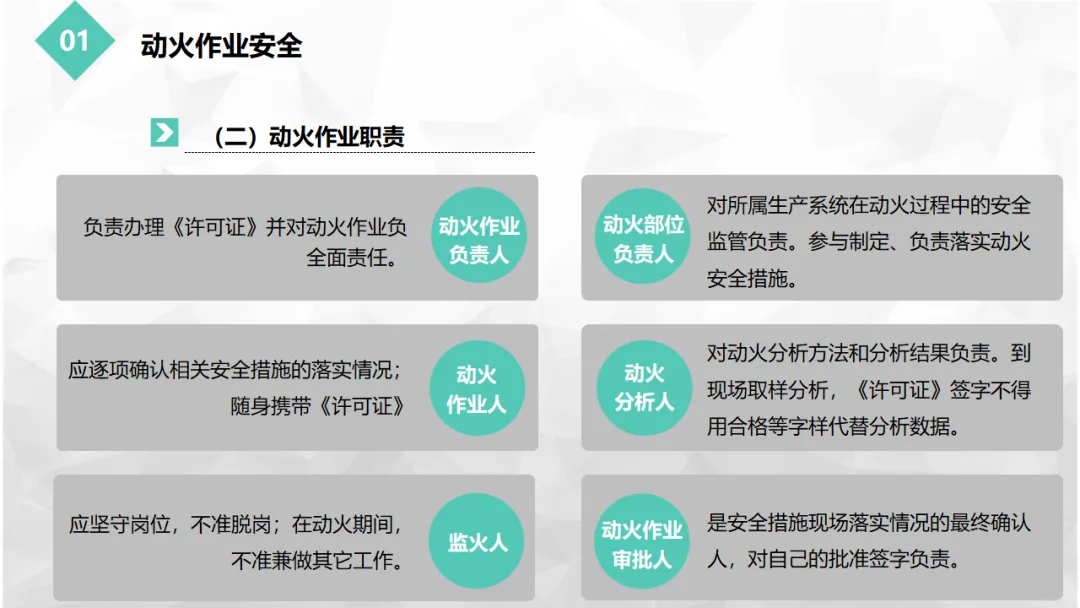

负责办理《动火作业安全许可证》;
对动火作业负全面责任;
组织制定并落实安全措施;
确保作业人员资质合格;
作业前进行安全交底。
对所属生产系统在动火过程中的安全监管负责;
参与制定安全措施;
负责落实动火安全措施(如清洗、置换、隔离);
确认动火点周围环境安全。

对动火分析方法和分析结果负责;
必须到现场取样,确保取样点有代表性;
分析数据必须如实填写,严禁用"合格"等字样代替具体数据(如"可燃气体浓度0.2%LEL");
对分析仪器校准负责。
是安全措施现场落实情况的最终确认人;
必须到现场核查,确认无误后签字;
对自己的批准签字负终身责任(只要签字,无论多久都要负责)。
动火作业人: 持有特种作业操作证(焊接与热切割作业),穿戴符合要求的劳动防护用品,随身携带许可证,严格执行操作规程。
监火人: 坚守岗位,不准脱岗;在动火期间不准兼做其他工作;发现异常立即制止并采取措施;灭火器材不离身。
范围: 在生产运行状态下的易燃易爆生产装置、输送管道、储罐、容器等部位上及其它特殊危险场所进行的动火作业。
典型场景: 在运行中的汽油罐顶部焊接附件;在运行中的天然气管道上带压开孔。
管理要求: 必须经主管厂长或总工程师审批;必须制定专项施工方案和应急预案;必须进行全程视频监控;必须在良好的天气条件下进行(不得在夜间、雷雨、大风天气进行)。
范围: 在易燃易爆场所进行的除特殊动火作业以外的动火作业。
典型场景: 在停车检修的汽油罐内动火;在甲类仓库外墙上动火。
管理要求: 由安全管理部门负责人审批;厂区管廊上的动火作业按一级动火作业管理。
范围: 除特殊动火作业和一级动火作业以外的禁火区的动火作业。
典型场景: 在办公楼(非易燃易爆区域)焊接楼梯扶手;在厂区道路(非管廊区)切割钢筋。
管理要求: 由车间负责人审批。

带压不置换动火作业: 按特殊动火作业管理。这是最高风险作业,必须确保系统正压,严禁负压,必须有专家论证。
装置全面停车后的降级: 凡生产装置或系统全部停车,装置经清洗、置换、取样分析合格并采取安全隔离措施后,经厂安全管理部门批准,动火作业可按二级动火作业管理。这是对规范执行中"实事求是"原则的补充,但"清洗、置换、合格、隔离、批准"五个条件缺一不可。
遇节日、假日(春节、国庆等)或其它特殊情况(夜间、恶劣天气)时,动火作业应升级管理(二级升一级,一级升特殊)。
必须办理《动火作业安全许可证》;
动火人持特种作业操作证(焊接与热切割作业)。
动火设备必须与生产系统彻底隔离,严禁用阀门代替盲板隔离;
必须进行清洗、置换,清除可燃物;
动火点15米范围内及下方不得有可燃物、空洞、阴井、地沟,必须封盖或采取隔离措施。
生产不稳定的情况下不得进行带压不置换动火作业;
动火过程中,应使系统保持正压(防止空气进入形成爆炸性混合物),严禁负压动火;
必须设专人监控压力。
取样点代表性: 在较大的设备内动火,应对上、中、下各部位取样分析;
时间限制: 取样与动火间隔不得超过30分钟;超过30分钟必须重新取样分析;
合格标准: 当被测气体或蒸汽的爆炸下限大于或等于4%时,其被测浓度应不大于0.5%(体积分数);爆炸下限小于4%时,其被测浓度应不大于0.2%(体积分数);
设备要求: 使用便携式可燃气体检测仪必须经过标准气体样品标定合格,且在检定有效期内。
一个动火点、一张动火证,严禁一张证覆盖多个作业点;
有效期一般不超过一个班次(8小时),特殊动火不超过8小时,一级动火不超过8小时,二级动火不超过72小时;
一式三联,分别由作业人、监护人、审批人持有;
保存期限至少1年。
监火人必须坚守岗位,不得离岗、不得兼做其他工作;
动火现场必须配备足够适用的消防器材(如灭火器、灭火毯、消防水带)。
针对可能发生的火灾、爆炸、中毒,制定专项应急预案;
现场配备应急救援装备(空气呼吸器、担架、急救箱等);
明确应急撤离路线。
动火结束后,监火人必须确认无余火、无阴燃;
清理现场,确认无遗留火种后方可离开。

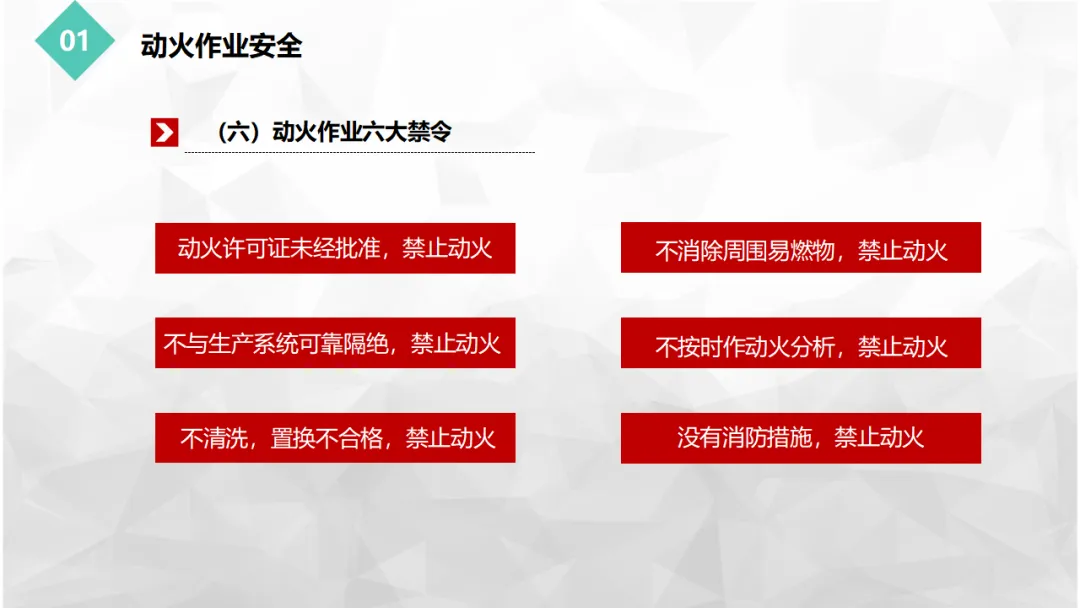

动火许可证未经批准,禁止动火。(无票作业是红线) 不与生产系统可靠隔绝,禁止动火。(必须用盲板隔离,严禁用阀门隔离) 不清洗,置换不合格,禁止动火。(设备内有可燃物,动火即爆炸) 不消除周围易燃物,禁止动火。(15米范围必须清理) 不按时作动火分析,禁止动火。(超30分钟必须重测) 没有消防措施,禁止动火。(无监火人、无灭火器,禁止作业)

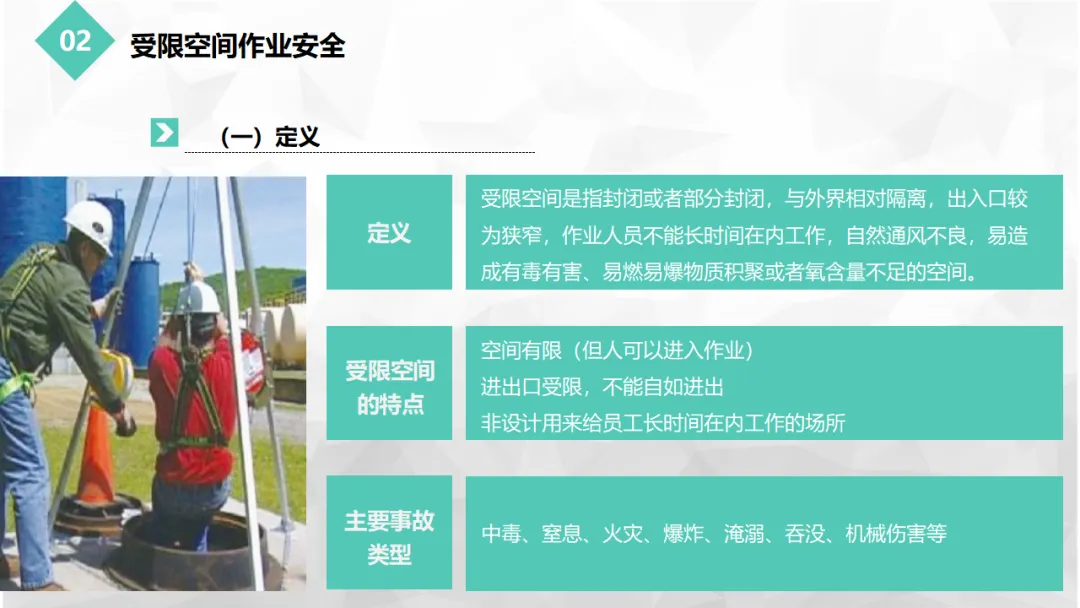

空间有限(但人可以进入): 有容身之处,人能进去作业; 进出口受限: 不能自如进出,通常只有一个或几个狭窄的出入口(如人孔、手孔); 非设计长时间居留: 不是设计用来给员工长时间在内工作的场所(如办公室、控制室不是受限空间,而储罐、反应釜是); 自然通风不良: 没有自然对流通风,容易积聚有害气体或缺氧; 存在特定危险: 存在中毒、窒息、火灾、爆炸、淹溺、吞没、机械伤害等风险。
中毒窒息(占60%以上): 硫化氢、一氧化碳、苯系物等有毒气体中毒,或缺氧(氧含量低于19.5%)窒息;
火灾爆炸: 可燃气体(如甲烷、氢气)积聚达到爆炸极限,遇火花爆炸;
淹溺: 空间内积液(如污水井、发酵池),人员跌入;
吞没: 颗粒物(如粮食筒仓内的谷物)突然坍塌掩埋人员;
机械伤害: 空间内有转动设备未停机未锁定,或高温、低温灼伤/冻伤。

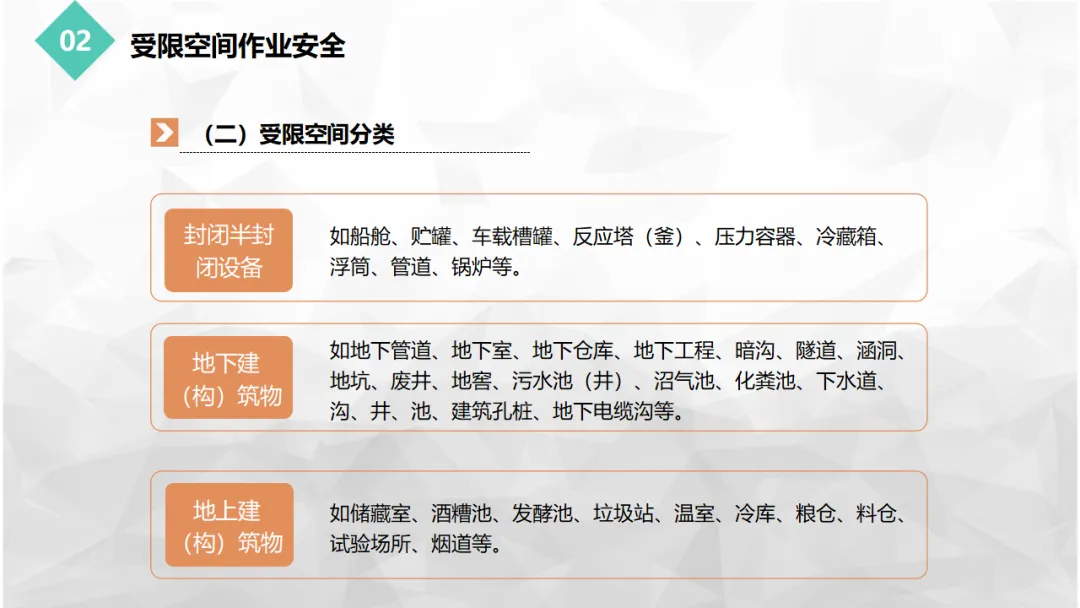

船舱、贮罐、车载槽罐、反应塔(釜)、压力容器、冷藏箱、浮筒、管道、锅炉等。
特点: 内部通常有工艺残留,风险最高。
地下管道、地下室、地下仓库、地下工程、暗沟、隧道、涵洞、地坑、废井、地窖、污水池(井)、沼气池、化粪池、下水道、沟、井、池、建筑孔桩、地下电缆沟等。
特点: 容易积聚比空气重的有毒有害气体(如硫化氢、二氧化碳),缺氧风险高。
储藏室、酒糟池、发酵池、垃圾站、温室、冷库、粮仓、料仓、试验场所、烟道等。
特点: 容易产生有机物发酵(沼气)、粉尘爆炸(粮仓)、低温(冷库)等风险。

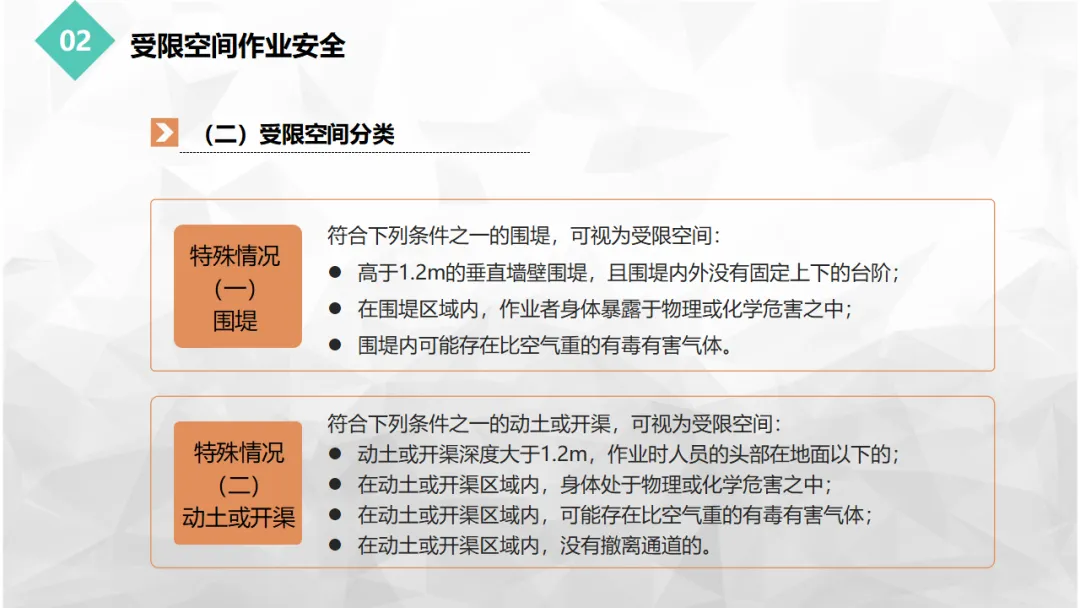

高于1.2米的垂直墙壁围堤,且围堤内外没有固定上下的台阶;
在围堤区域内,作业者身体暴露于物理或化学危害之中(如围堤内有酸液、高温物料);
围堤内可能存在比空气重的有毒有害气体(如围堤内是污油池)。

动土或开渠深度大于1.2米,作业时人员的头部在地面以下的;
在动土或开渠区域内,身体处于物理或化学危害之中;
在动土或开渠区域内,可能存在比空气重的有毒有害气体;
在动土或开渠区域内,没有撤离通道的。

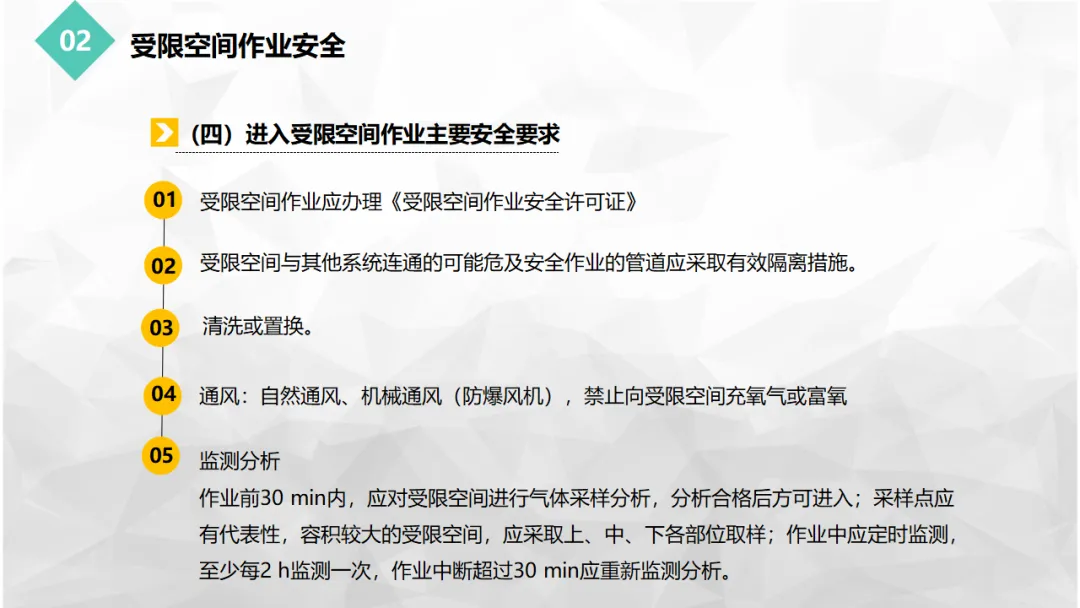

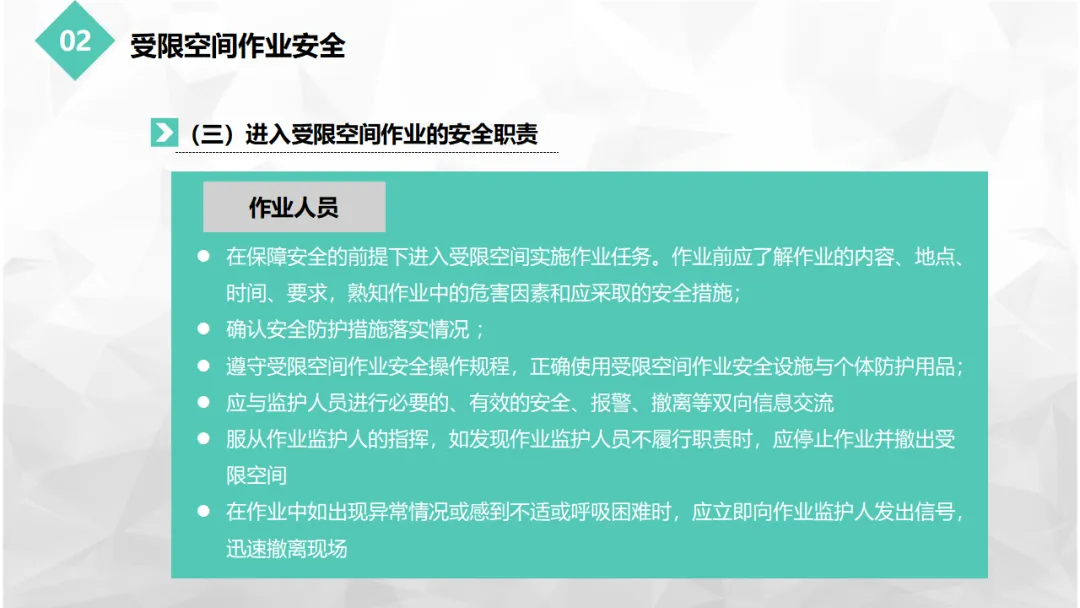

知情权: 作业前应了解作业的内容、地点、时间、要求,熟知作业中的危害因素和应采取的安全措施;
确认权: 确认安全防护措施落实到位后方可进入;
守规权(也是义务): 遵守受限空间作业安全操作规程,正确使用安全设施与个体防护用品;
沟通权: 与监护人员保持必要的、有效的安全、报警、撤离等双向信息交流;
拒绝权: 发现监护人员不履行职责或安全措施不到位时,有权停止作业并撤出受限空间;
紧急撤离权: 在作业中如出现异常情况(如闻到异味、感到不适、呼吸困难),立即向监护人发出信号,迅速撤离现场,不得拖延或试图自行处理。

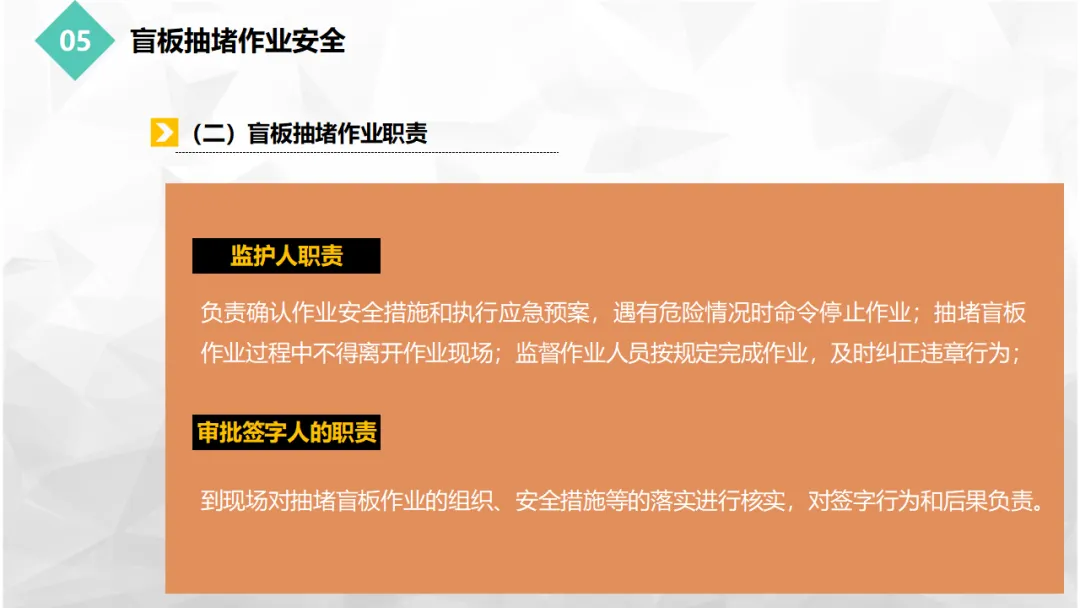

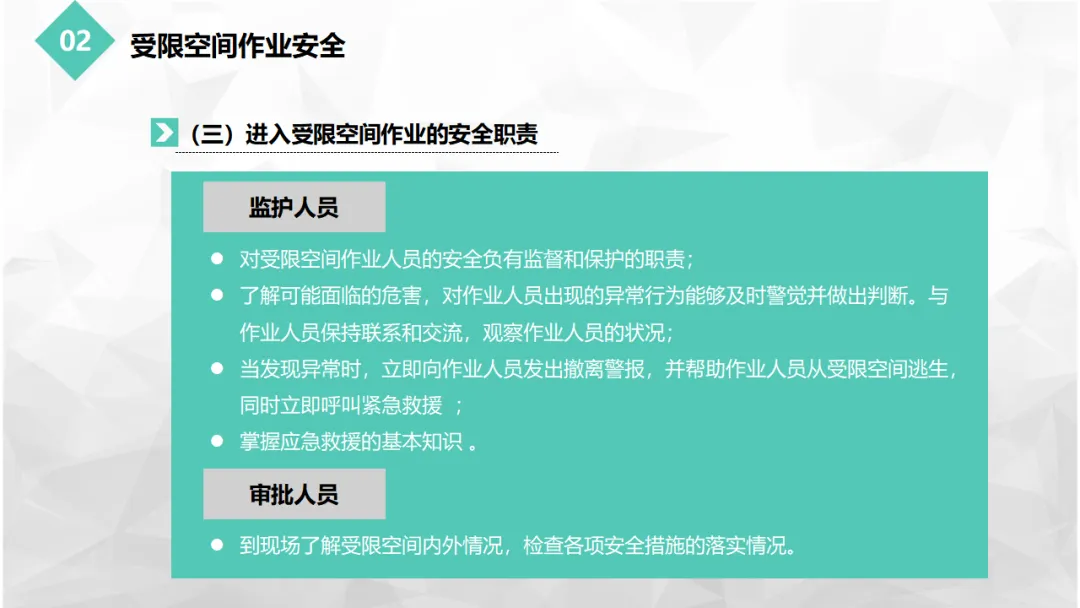

监督保护职责: 对受限空间作业人员的安全负有监督和保护的职责,是作业人员的生命线;
风险预知: 了解可能面临的危害,对作业人员出现的异常行为能够及时警觉并做出判断;
持续联络: 与作业人员保持联系和交流,观察作业人员的状况(如通过绳语、对讲机、视频监控);
紧急救援: 当发现异常时,立即向作业人员发出撤离警报,并帮助作业人员从受限空间逃生,同时立即呼叫紧急救援;
外部警戒: 防止未经授权的人员进入受限空间;
应急救援知识: 掌握应急救援的基本知识,但严禁盲目施救(未佩戴防护装备不得进入救援)。

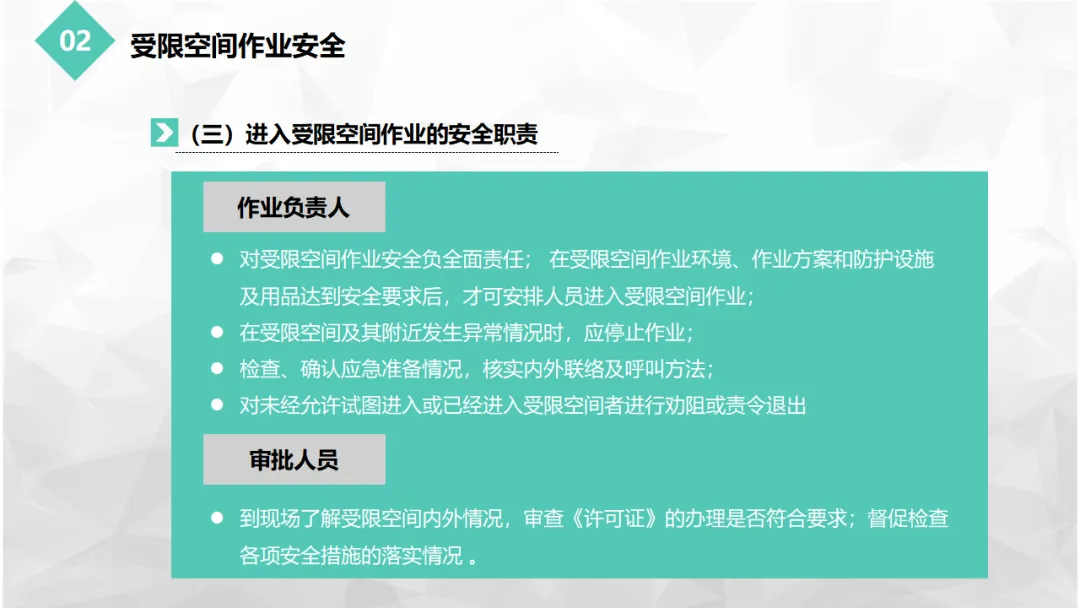

全面责任: 对受限空间作业安全负全面责任;
准入条件: 在受限空间作业环境、作业方案和防护设施及用品达到安全要求后,才可安排人员进入;
异常处置: 在受限空间及其附近发生异常情况时,应停止作业;
应急准备: 检查、确认应急准备情况,核实内外联络及呼叫方法;
出入管控: 对未经允许试图进入或已经进入受限空间者进行劝阻或责令退出。
现场核查: 到现场了解受限空间内外情况,检查各项安全措施的落实情况;
审查票证: 审查《许可证》的办理是否符合要求;
督促检查: 督促检查各项安全措施的落实。
插入盲板(物理隔离,最可靠);
拆除一段管道(物理隔离);
严禁用关闭阀门代替盲板隔离(阀门内漏是常见风险)。
对受限空间进行清洗或置换,确保:
氧含量一般为19.5%~21%(体积分数),在富氧环境下不应大于23.5%;
有毒气体浓度符合GBZ 2.1《工作场所有害因素职业接触限值》要求;
可燃气体浓度符合动火分析要求(0.5%或0.2%LEL)。
自然通风: 打开人孔、手孔、料孔、风门、烟门等与大气相通的设施进行自然通风;
机械通风: 必要时采用防爆风机强制通风;
禁止充氧:严禁向受限空间充氧气或富氧空气(富氧环境极易引发火灾,且对人员有害)。
作业前30分钟内: 必须对受限空间进行气体采样分析,分析合格后方可进入;
采样点代表性: 容积较大的受限空间,应采取上、中、下各部位取样(比空气重的气体在下部,比空气轻的在上部);
作业中定时监测: 至少每2小时监测一次;
作业中断: 作业中断超过30分钟应重新进行监测分析;
作业前再次确认: 每日作业前必须重新检测。

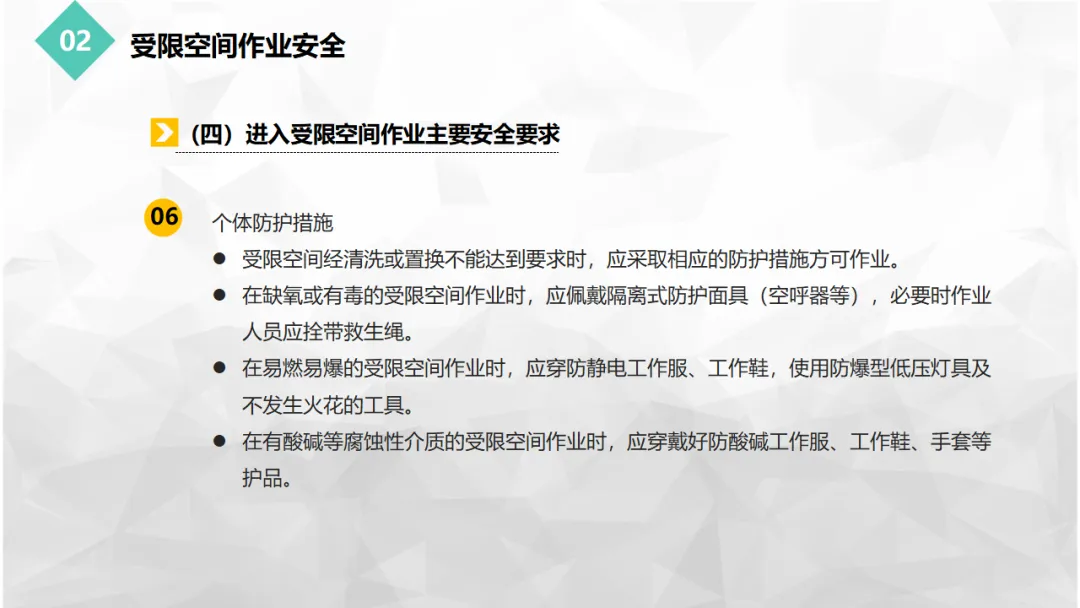

缺氧或有毒环境: 必须佩戴隔离式防护面具(如长管呼吸器、正压式空气呼吸器),必要时作业人员应拴带救生绳(便于外部施救时拉出);
易燃易爆环境: 应穿防静电工作服、工作鞋,使用防爆型低压灯具及不发生火花的工具;
腐蚀性环境: 穿戴好防酸碱工作服、工作鞋、手套等护品;
高温环境: 注意防暑降温,轮换作业。

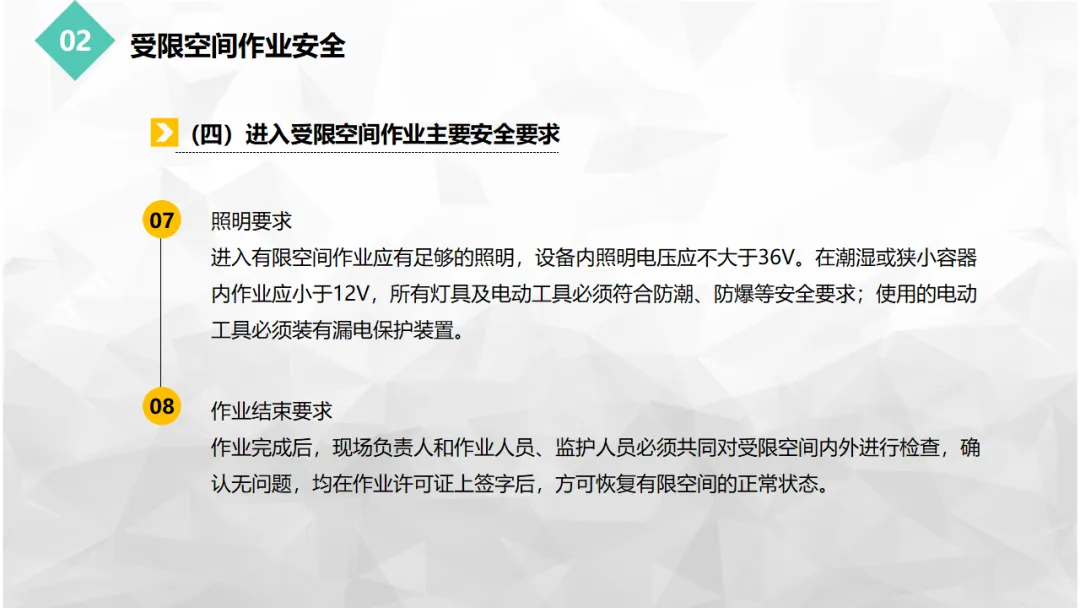

电压限制: 进入有限空间作业应有足够的照明,设备内照明电压应不大于36V;
潮湿环境: 在潮湿或狭小容器内作业应小于12V;
防爆要求: 所有灯具及电动工具必须符合防潮、防爆等安全要求;
漏电保护: 使用的电动工具必须装有漏电保护装置。
必须设专人监护,监护人不得进入受限空间(除非佩戴与作业人员相同的防护装备,且作为轮换作业人员);
建立可靠的通信联络方式(如对讲机、安全绳信号、视觉观察);
监护人必须随时掌握作业人员状态。
应急预案: 针对可能的中毒、窒息、火灾、爆炸制定专项应急预案;
应急装备: 现场配备空气呼吸器、供风式防护面具、救生绳、担架、急救箱等,且必须好用、会用;
严禁盲目施救: 如果作业人员中毒昏迷,监护人员必须立即呼救,救援人员必须佩戴与作业人员同等级的防护装备(如空气呼吸器)后方可进入救援,严禁不佩戴防护装备盲目施救(这是导致受限空间事故群死群伤的最主要原因)。
作业完成后,现场负责人、作业人员、监护人员必须共同对受限空间内外进行检查;
确认无问题,共同在作业许可证上签字后方可关闭作业票;
恢复受限空间的正常状态(如封闭人孔)。

坠落高度基准面: 指可能坠落范围内最低处的水平面。比如,在平台上作业,平台高3米,但下方有1米高的设备,如果坠落到设备上,坠落高度基准面就是设备顶部(1米高),坠落高度是2米,也算高处作业。

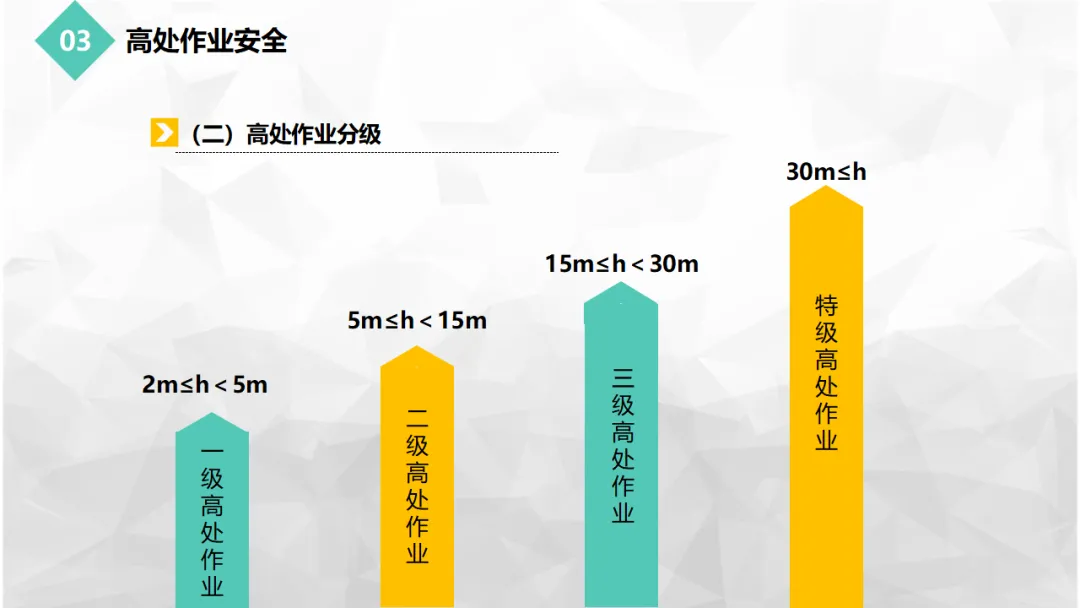

2米: 这是国家标准(GB/T 3608)的硬性规定,没有商量余地。有些企业说"我们1.8米就算高处作业",那是企业的加码管理,是鼓励的,但2米是底线。
阵风风力五级(风速8.0m/s)以上;
GB/T 4200规定的Ⅱ级或Ⅱ级以上的高温作业;
平均气温等于或低于5℃的作业环境;
接触冷水温度等于或低于12℃的作业;
作业场地有冰、雪、霜、水、油等易滑物;
作业场所光线不足,能见度差;
高处作业活动范围与危险电压带电体的距离小于规定;
摆动,立足处不是平面或只有很小的平面;
抢救突然发生的各种灾害事故。

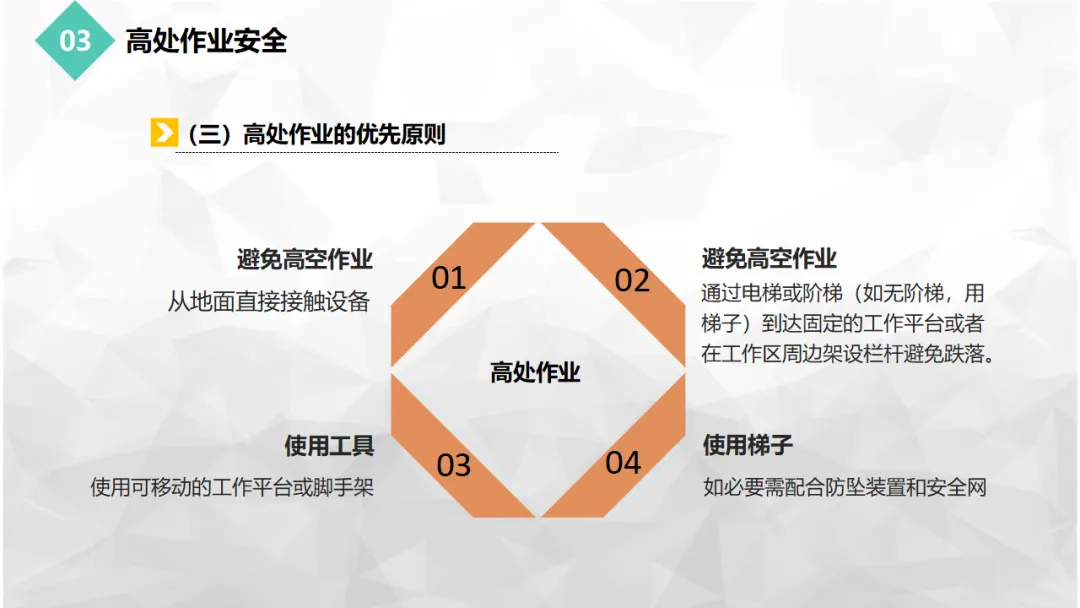

能否在地面完成?如设备在地面组装好再整体吊装,避免在高处焊接。
能否用升降平台代替梯子?升降平台有护栏,比梯子安全。
固定工作平台: 使用脚手架(满堂架比移动架稳定)、固定式平台(带护栏、踢脚板);
护栏防护: 在工作区周边架设栏杆(上栏杆1.2米,中栏杆0.6米,踢脚板180mm)。
如果必须移动作业,无法使用固定平台,则使用:
可移动工作平台(如高空作业车、剪叉式升降机);
防坠落系统(全身式安全带+减震绳+挂点装置);
安全网(作为补充措施,不能替代安全带)。
如果其他方法都不行,必须使用梯子,则:
梯子必须牢固、无缺损;
梯子必须有人扶持(上端固定,下端防滑);
使用工具包,严禁手持物品攀爬;
爬梯过程中不系安全带,到达作业平台后立即系挂。

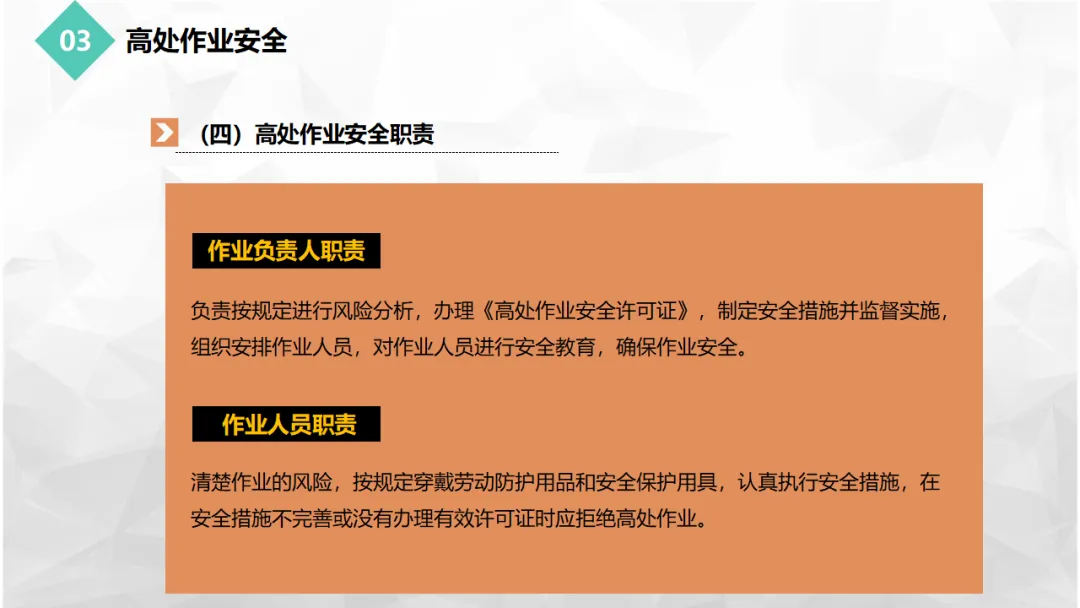

进行风险分析,办理《高处作业安全许可证》;
制定安全措施(如设置警戒区、铺设安全网);
监督实施安全措施;
对作业人员进行安全教育;

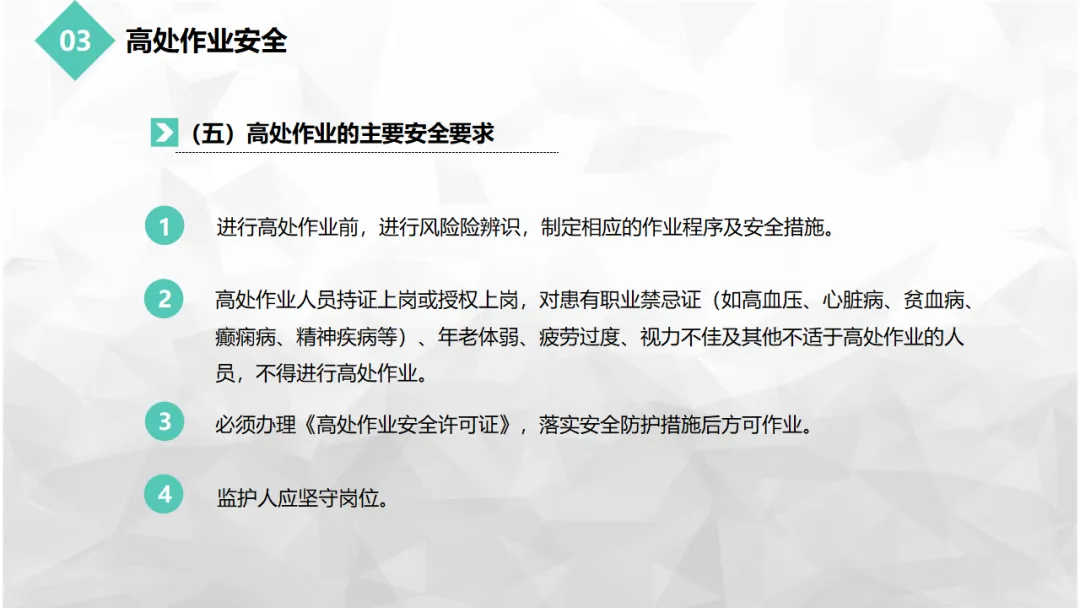

确保作业人员身体状况适合高处作业(无高血压、心脏病、癫痫病、恐高症等禁忌症)。
清楚作业风险;
正确穿戴劳动防护用品(安全帽、安全带、防滑鞋);
安全带必须高挂低用(挂点高于作业面,坠落时减少冲击距离);
使用工具袋,严禁上下抛掷工具;
严禁在作业面嬉戏打闹;
垂直攀登2米必须使用防坠器或自锁器;
发现安全措施不完善有权拒绝作业。
确认作业安全措施(如检查安全带系挂是否正确);
启动应急处置方案(如发生坠落立即呼救,不得盲目攀爬救援);
高处作业过程中不得离开作业现场;
监督作业人员按规定完成作业,及时纠正违章(如提醒不要解开安全带挂钩)。
对高处作业的组织、安全措施等的落实进行核实;
对签字行为和后果负责。
风险辨识与许可证: 作业前进行风险辨识,制定作业程序及安全措施;必须办理《高处作业安全许可证》。 人员资质与身体: 特种作业人员(如登高架设作业)持证上岗;患有高血压、心脏病、贫血病、癫痫病、精神疾病、年老体弱、疲劳过度、视力不佳等职业禁忌症的人员,不得进行高处作业。 防护措施:
临边作业必须设置防护栏杆、安全网;
洞口作业必须设置牢固的盖板、防护栏杆、安全网或其他防坠落的防护设施;
攀登作业必须设置供人上下的踏板;
悬空作业必须有牢靠的立足处。
监护人: 必须设专人监护,监护人坚守岗位。 天气限制: 遇有六级以上强风、浓雾等恶劣气候,不得进行露天攀登与悬空高处作业。暴风雪及台风暴雨后,应对高处作业安全设施逐一检查,发现松动、变形、损坏或脱落等现象,立即修理完善。 工具材料: 工具在使用时应系有安全绳,不用时应将工具放入工具套(袋)内;高处作业中所用的物料,均应堆放平稳,不妨碍通行和装卸;作业中的走道、通道板和登高用具,应随时清扫干净;拆卸下的物件及余料和废料均应及时清理运走,不得任意乱置或向下丢弃;严禁抛掷传递工具、材料。 交叉作业: 上下层同时进行工作时,中间必须搭设严密牢固的防护隔板、罩棚或其他隔离设施;工作人员必须戴安全帽。 安全带系挂: 安全带必须挂在牢固的构件上,不得挂在移动或不牢固的物件上;不得系挂在有尖锐棱角的构件上。
触电: 绝缘破损、漏电保护失效、潮湿环境导电;

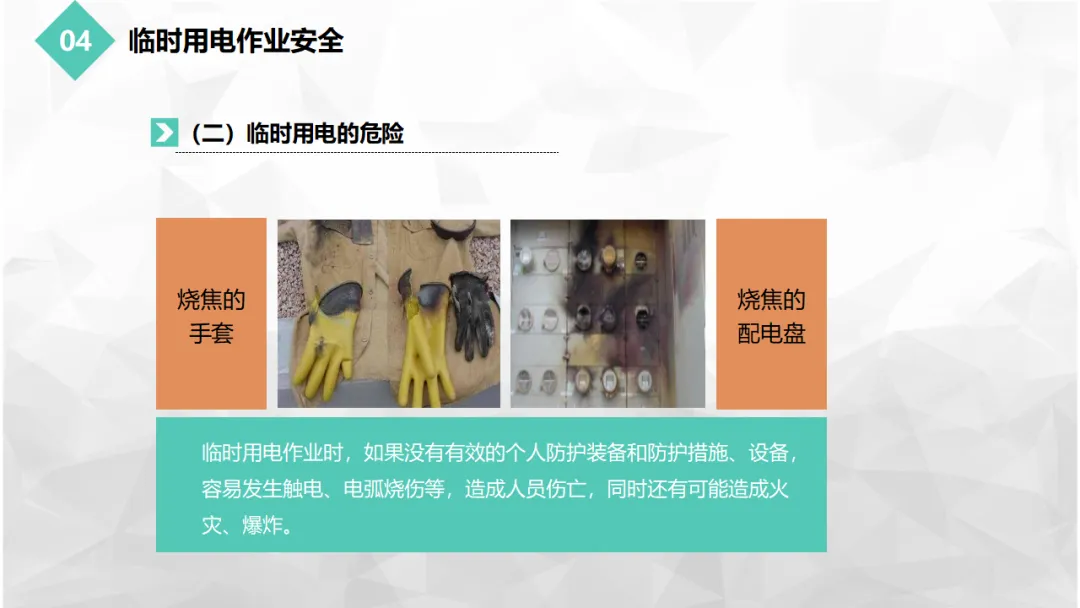

电弧烧伤: 带电接拆线、短路产生电弧,温度可达数千度;
火灾: 线路过载、短路、接触不良发热引燃周围可燃物;
爆炸: 在易燃易爆场所使用非防爆电器,电火花引燃爆炸性气体。

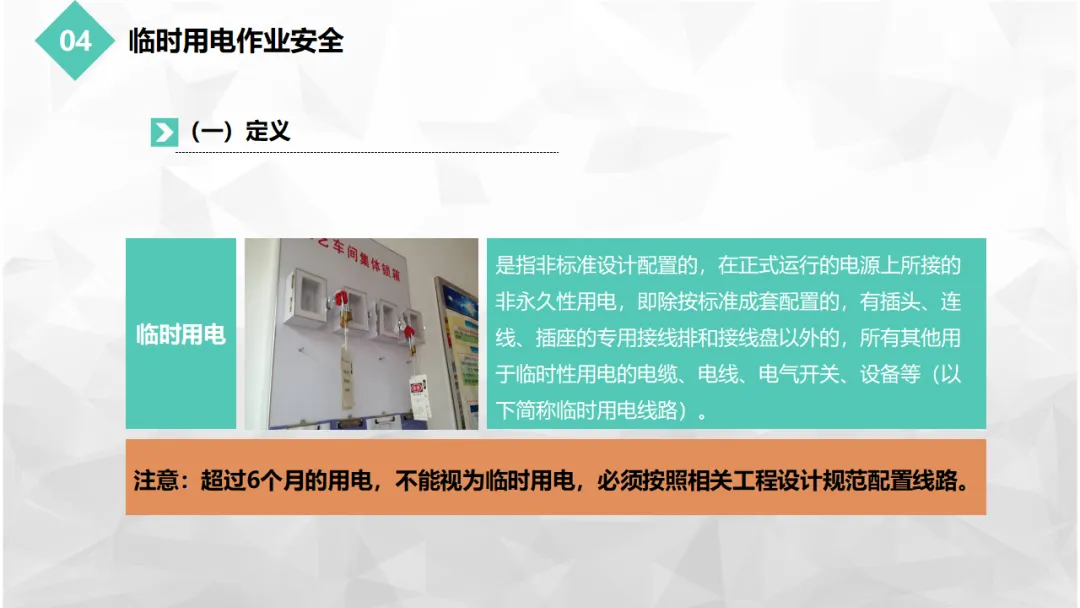

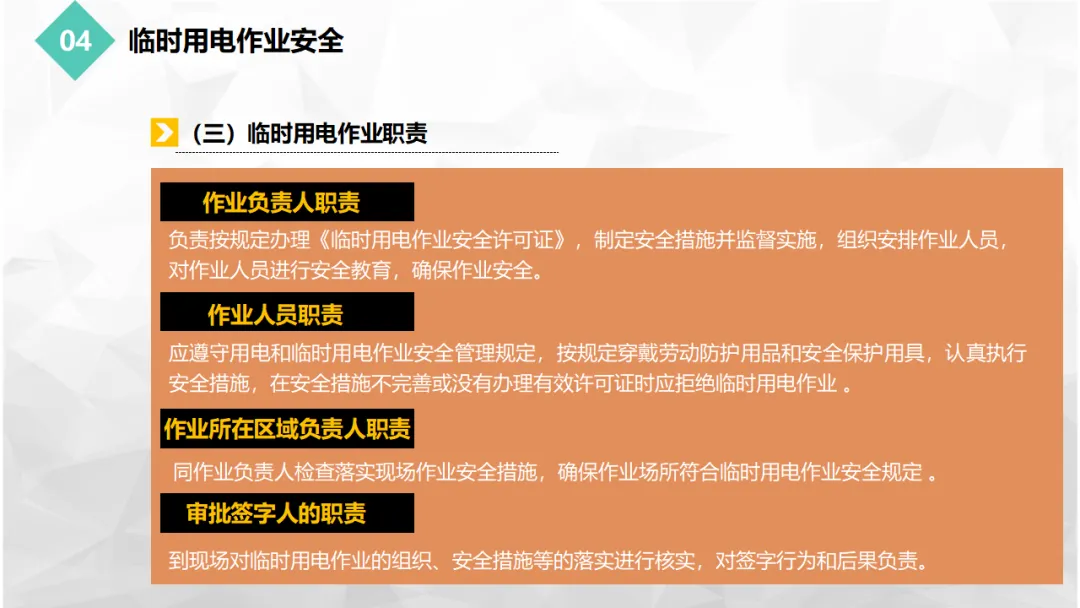

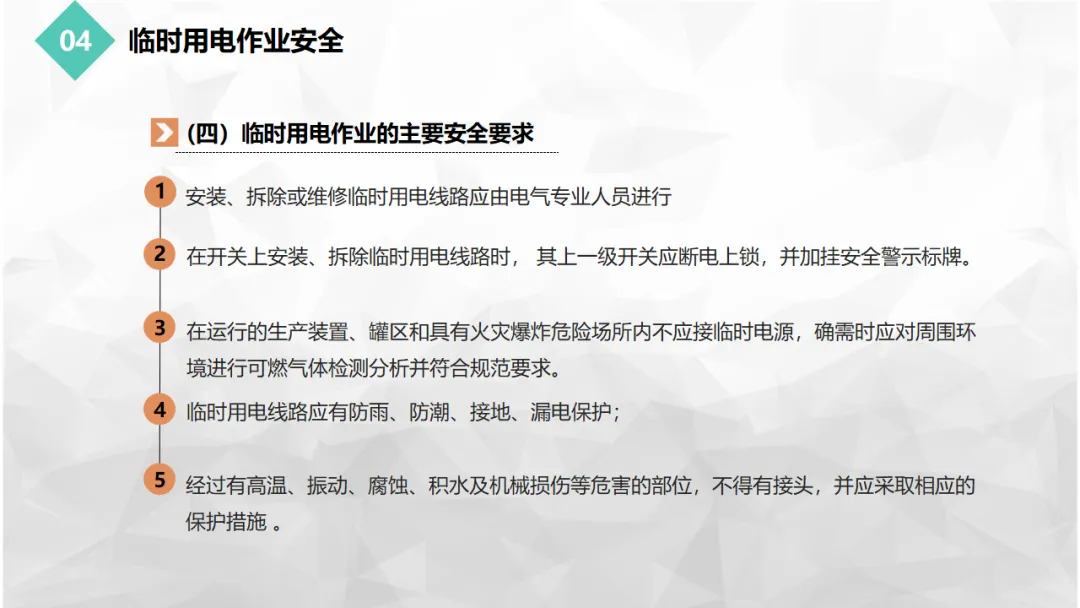

专业人员作业: 安装、拆除或维修临时用电线路应由电气专业人员进行,严禁非电工人员操作。 断电上锁: 在开关上安装、拆除临时用电线路时,其上一级开关应断电上锁,并加挂安全警示标牌("有人工作,禁止合闸")。 危险场所限制: 在运行的生产装置、罐区和具有火灾爆炸危险场所内不应接临时电源。确需时应对周围环境进行可燃气体检测分析并符合规范要求(即办理动火作业级别的气体分析)。 线路防护: 临时用电线路应有防雨、防潮、接地、漏电保护;经过有高温、振动、腐蚀、积水及机械损伤等危害的部位,不得有接头,并应采取相应的保护措施(如穿管、桥架)。 分路设置: 动力线路和照明线路应分路设置,严禁混用(防止动力设备故障影响照明,或在停电检修时照明也断电)。 配电箱要求: 临时用电的配电盘/箱应有安全警示标识,盘、箱、门应能牢靠关闭并能上锁(防止无关人员乱动,防止小动物进入)。 漏电保护: 移动设备、手持式电动工具应逐个配置漏电保护器和电源开关("一机一闸一保护"),严禁一个开关接两台及以上电动设备。 电压限制(安全电压):

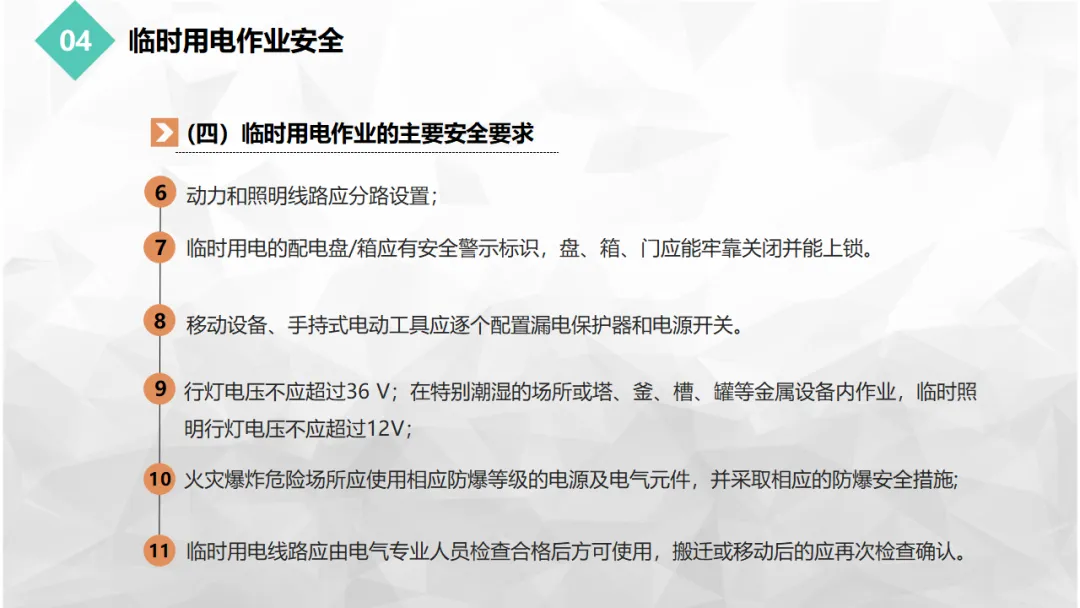

行灯(移动照明)电压不应超过36V;
在特别潮湿的场所或塔、釜、槽、罐等金属设备内作业,临时照明行灯电压不应超过12V(12V是安全特低电压,即使触电也通常无生命危险)。
防爆要求: 火灾爆炸危险场所应使用相应防爆等级的电源及电气元件,并采取相应的防爆安全措施(如防爆配电箱、防爆灯具、防爆电缆)。 检查确认: 临时用电线路应由电气专业人员检查合格后方可使用;搬迁或移动后的应再次检查确认。 期限管理: 临时用电期限一般不超过15天,特殊情况不超过一个月。超期必须重新办理许可证。
盲板(Blind/Spade): 用于管道系统切断的实心板,插入法兰之间,物理隔断介质流动;
抽盲板: 移除盲板,恢复管道连通;
堵盲板: 安装盲板,切断管道连接。

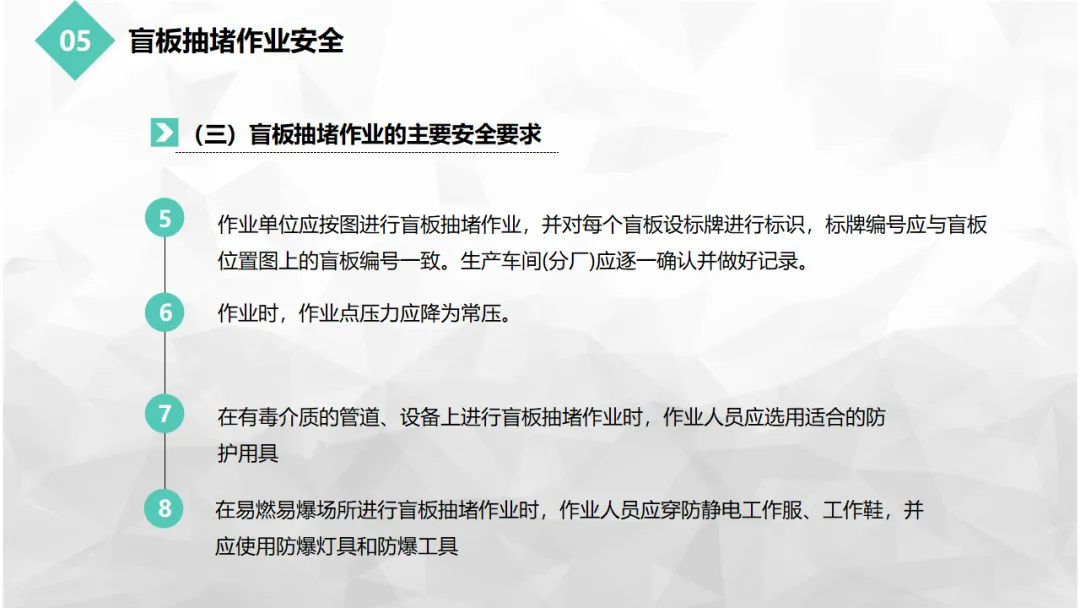

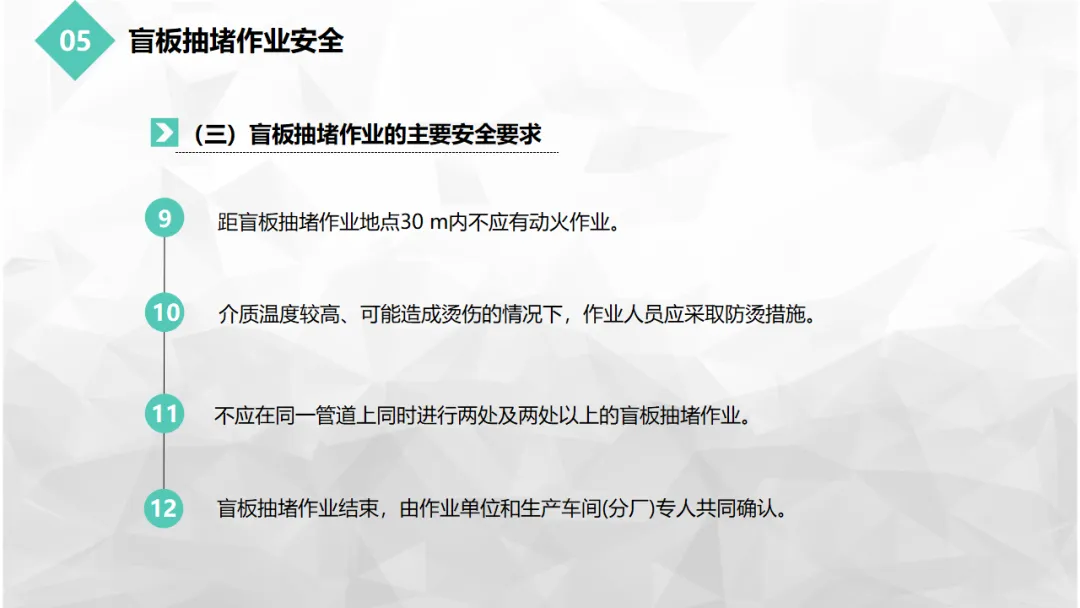

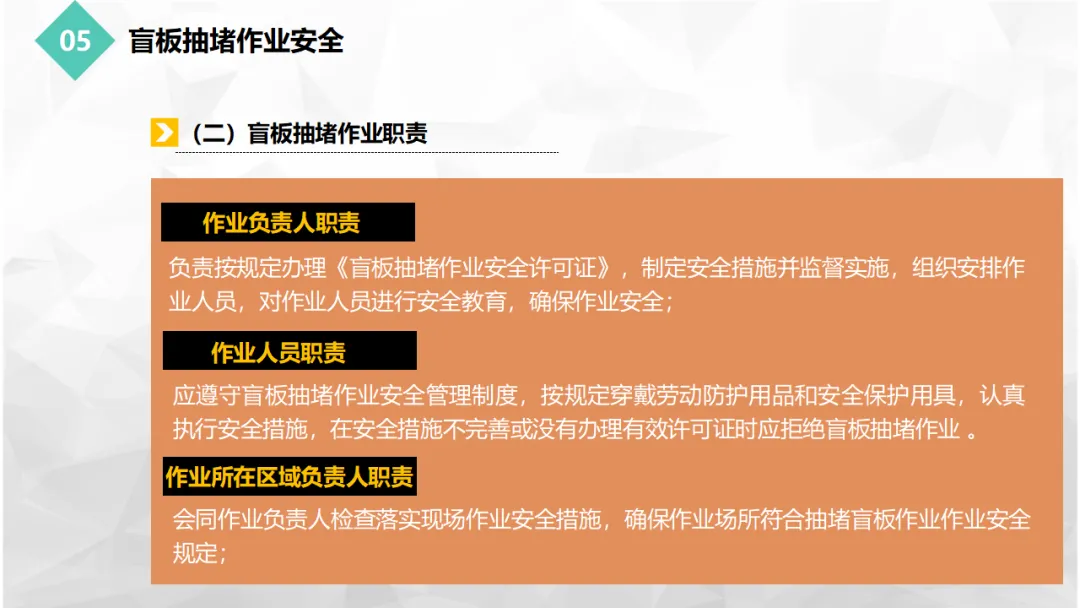

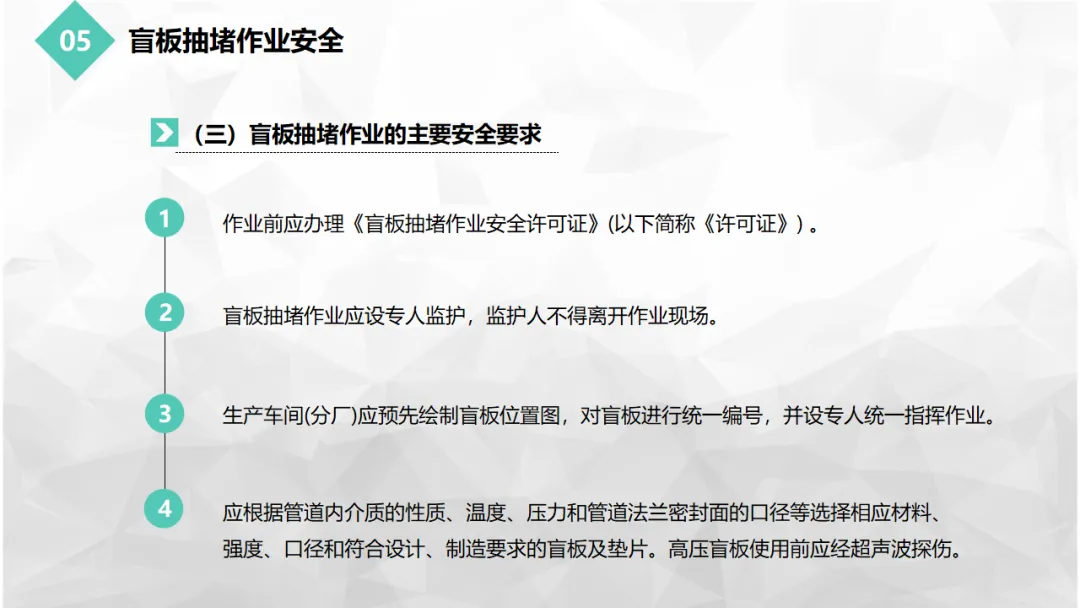

作业许可证: 必须办理《盲板抽堵作业安全许可证》。 专人监护: 盲板抽堵作业应设专人监护,监护人不得离开作业现场。 统一指挥与编号:
生产车间(分厂)应预先绘制盲板位置图,对盲板进行统一编号(如BL-001,BL-002);
设专人统一指挥作业;
严禁随意抽堵,严禁用铁皮、石棉板代替盲板(必须是钢制盲板,有足够的强度)。
盲板选材:
应根据管道内介质的性质、温度、压力和管道法兰密封面的口径等选择相应材料、强度、口径和符合设计、制造要求的盲板及垫片;
高压盲板使用前应经超声波探伤(确保内部无裂纹,防止高压下破裂)。
按图作业: 作业单位应按图进行盲板抽堵作业,并对每个盲板设标牌进行标识(如挂"盲板 BL-001,位置:R-101出口管线"),标牌编号应与盲板位置图上的盲板编号一致;
生产车间(分厂)应逐一确认并做好记录(台账管理)。
压力控制: 作业时,作业点压力应降为常压(严禁带压抽堵盲板,极危险)。 个体防护:
在有毒介质的管道、设备上进行盲板抽堵作业时,作业人员应选用适合的防护用具(如空气呼吸器、防化服);
在易燃易爆场所进行盲板抽堵作业时,作业人员应穿防静电工作服、工作鞋,并应使用防爆灯具和防爆工具。
安全距离: 距盲板抽堵作业地点30米内不应有动火作业(防止盲板抽堵时残余物料泄漏,遇动火火花引发火灾)。 防烫措施: 介质温度较高、可能造成烫伤的情况下,作业人员应采取防烫措施(如佩戴隔热手套、穿隔热服)。 多点作业限制:不应在同一管道上同时进行两处及两处以上的盲板抽堵作业(防止混淆,防止一处抽堵导致另一处压力变化失控)。 共同确认: 盲板抽堵作业结束,由作业单位和生产车间(分厂)专人共同确认(双方签字,防止扯皮)。 台账管理: 建立盲板台账,记录盲板位置、编号、插入/抽出时间、作业人员、确认人员,便于日常管理和事故追溯。
挖土、打桩、钻探、坑探;
地锚入土深度在0.5米以上;
使用推土机、压路机等施工机械进行填土或平整场地等可能对地下隐蔽设施产生影响的作业。
交通状况: 动土是否影响厂区交通?是否需要改道?是否需要设置警示标志? 附近的振动源: 附近是否有大型设备运转、车辆通行产生的振动,可能影响沟槽稳定? 隐蔽电气、管网等设施的分布: 必须查清地下是否有电缆、管道(水管、蒸汽管、燃气管、化工物料管)、通信光缆等;
必须办理"地下设施挖掘许可证"或确认书;
必须人工试挖(先用铁锹小心挖探坑,确认无管线后再用机械)。
邻近的建筑结构及其状况: 动土是否影响邻近建筑物基础?是否会造成沉降? 土质类型: 是沙土、黏土、回填土?是否有流沙?是否需要放坡或支护? 挖出物及施工材料的存放: 挖出的土堆放在哪里?距坑边至少0.8米,且高度不超过1.5米;材料堆放不得阻碍通行和应急通道。 地表水和地下水: 是否会遇地下水?是否需要排水措施?地表水是否会流入坑内(需筑堤)? 对土壤和水的污染: 如果挖到污染土壤(如历史上泄漏过化学品),如何处理?防止污染扩散。 气候: 是否雨季?是否有台风?冻土期? 使用的工器具: 使用什么机械?(挖掘机、铲车)?机械与坑边的安全距离? 有毒有害气体、液体的排放(泄漏): 如果挖破地下管线,是否有有毒有害物质泄漏风险?应急准备如何? 架空公用设施: 是否有架空电线?机械作业时与架空线的安全距离(高压线至少3米)?
办理许可证: 办理《动土作业安全许可证》。 安全教育: 对作业人员进行安全教育,特别是告知地下管线分布情况和应急措施。 检查工器具及现场环境: 检查挖掘机、铲车等设备完好性;检查现场环境,确认地下设施位置。 设立警示标志: 在动土区域周围设置明显的警示标志、围栏、夜间警示灯;围栏上挂"动土作业,禁止靠近"等标识。 挖掘规定:
人工开挖: 对于可能存在管线的区域,必须人工开挖,严禁直接使用机械挖掘;
放坡或支护: 根据土质和深度,决定是否放坡(如沙土必须放坡)或支护(如深度超过1.2米的沟槽,必须打钢板桩支护);
安全距离: 挖出的土石方堆放位置距坑边至少0.8米,高度不超过1.5米;
进出通道: 挖掘深度超过1.2米的坑、槽、井、沟,必须在其中设置人员上下的梯道,确保人员快速进出。
作业过程监护: 设专人监护,特别是在靠近地下管线区域作业时;机械作业必须有专人指挥,防止碰撞地下设施。 完工验收: 动土作业结束后,应及时回填土石,恢复地面设施;由申请部门和作业单位共同验收,确认无隐患后关闭作业票。

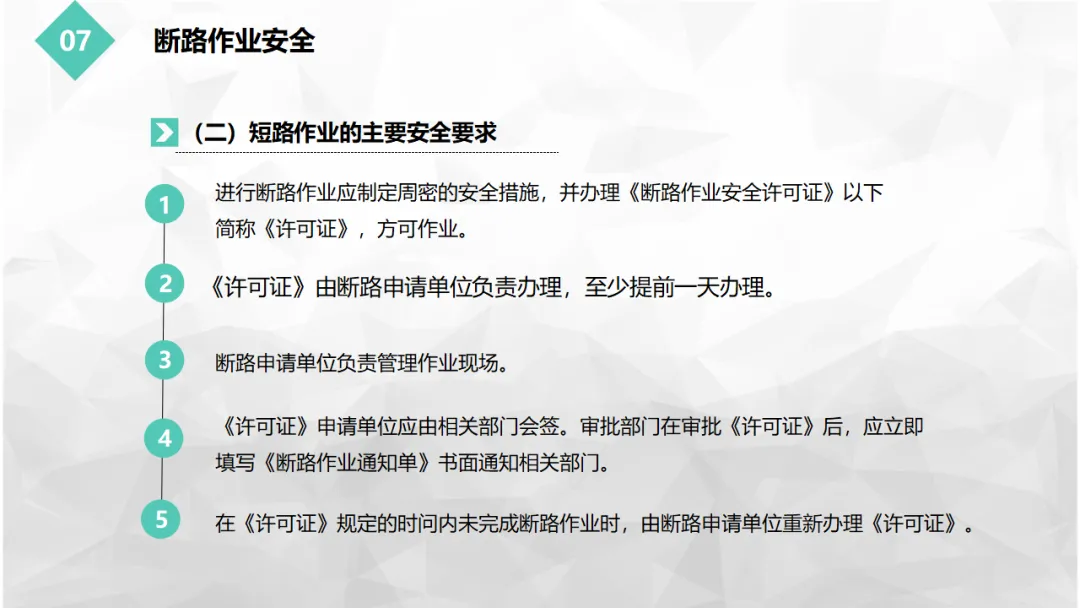

制定措施与办理许可证: 进行断路作业应制定周密的安全措施(交通组织方案),并办理《断路作业安全许可证》,方可作业。 提前办理: 《许可证》由断路申请单位负责办理,至少提前一天办理,以便相关部门调整物流和人员通行路线。 现场管理: 断路申请单位负责管理作业现场,设置隔离区和警示标志。 会签与通知:
《许可证》申请单位应由相关部门会签(如物流部门、消防部门、安全部门);
审批部门在审批《许可证》后,应立即填写《断路作业通知单》,书面通知相关部门(如门卫、消防队、生产车间),告知断路时间、区域、绕行路线。
延期办理: 在《许可证》规定的时间内未完成断路作业时,由断路申请单位重新办理《许可证》(延期手续)。 交通组织:

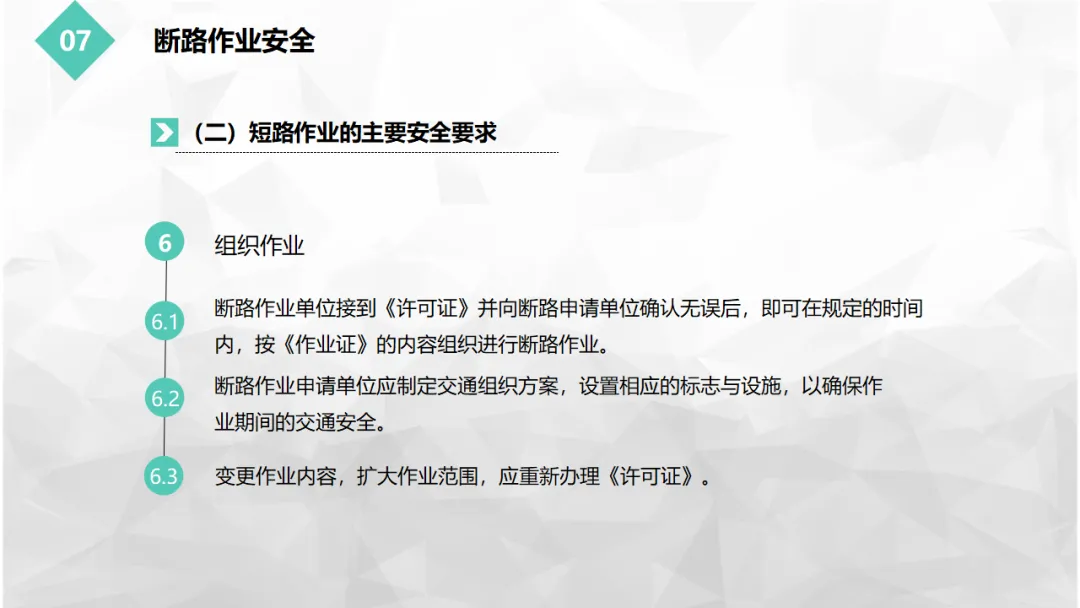

断路作业单位接到《许可证》并向断路申请单位确认无误后,即可在规定的时间内,按《作业证》的内容组织进行断路作业;
断路作业申请单位应制定交通组织方案,设置相应的标志与设施(如绕行指示牌、警示灯、路栏),以确保作业期间的交通安全。

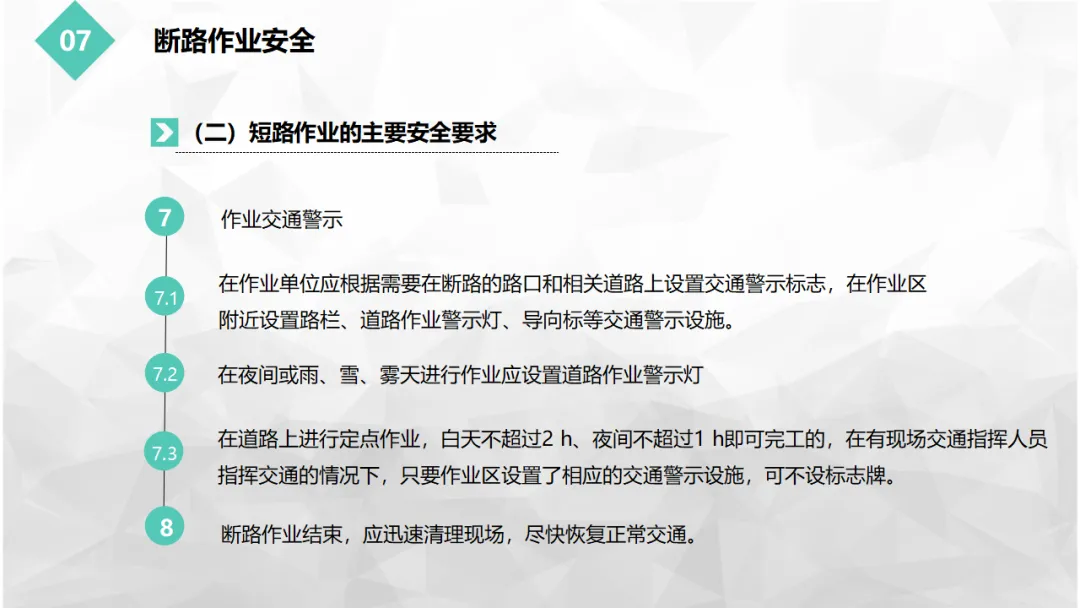

交通警示具体要求:
标志牌设置: 在断路的路口和相关道路上设置交通警示标志(如"前方施工,车辆绕行"),在作业区附近设置路栏、道路作业警示灯、导向标等交通警示设施;
夜间或恶劣天气: 在夜间或雨、雪、雾天进行作业应设置道路作业警示灯(闪烁的黄灯或红灯);
短时作业例外: 在道路上进行定点作业,白天不超过2小时、夜间不超过1小时即可完工的,在有现场交通指挥人员指挥交通的情况下,只要作业区设置了相应的交通警示设施,可不设标志牌(简化管理,但仍需办理许可证)。
作业结束: 断路作业结束,应迅速清理现场,尽快恢复正常交通。
桥式起重机、门式起重机、装卸机、缆索起重机;
汽车起重机、履带起重机、铁路起重机、塔式起重机、门座起重机、桅杆起重机;
升降机、电葫芦;
简易起重设备(如卷扬机、滑轮组、千斤顶);
辅助用具: 吊索、吊具、卸扣、平衡梁等。
许可证与检查: 作业前,应办理《吊装作业许可证》;作业单位应对起重机械、吊具、索具、安全装置等进行检查,确保其处于完好状态(如刹车、限位器、钢丝绳无断丝、吊钩无裂纹)。 区域警戒: 划定吊装区域、设置标识和障碍(如警戒带、警示灯);吊装区域及吊装现场应设置安全警戒标志,非作业人员禁止入内。 吊装方案(三级以上): 三级以上的吊装作业,应编制吊装作业方案(包括吊装工艺、吊点选择、起重机选型、平面布置、应急措施等)。 架空线路安全:不应靠近输电线路进行吊装作业。确需在输电线路附近作业时,起重机械的安全距离应大于起重机械的倒塌半径并符合电力部门的要求;不能满足时,应停电后再进行作业(严禁在高压线下冒险作业)。 危险物料防护: 吊装场所如有含危险物料的设备、管道等时,应制定详细吊装方案,并对设备、管道采取有效防护措施,必要时停车,放空物料,置换后进行吊装作业(防止吊索摆动撞击设备导致泄漏)。 指挥与信号:
指挥人员应佩戴明显的标志(如红袖章、反光背心);
按GB 5082《起重吊运指挥信号》规定的联络信号进行指挥(手势、旗语、对讲机);
统一指挥,严禁多人指挥或无人指挥。
操作人员职责: 起重机械操作人员应按指挥人员发出的指挥信号进行操作;任何人发出的紧急停车信号均应立即执行(无论谁喊停,司机必须立即停车)。 司索人员(挂钩人员)规定:
不应用吊钩直接缠绕重物(必须使用吊索、吊具);
不得将不同种类或不同规格的索具混在一起使用(如钢丝绳和链条混用,弹性不同,受力不均);
吊物捆绑应牢靠,吊点和吊物的重心应在同一垂直线上(防止斜吊);
起升吊物时应检查其连接点是否牢固、可靠;
吊运零散件时,应使用专门的吊篮、吊斗等器具,吊篮、吊斗等不应装满(留10%余量,防止坠落);
听从指挥人员的指挥,并及时报告险情。
试吊制度: 起吊前应进行试吊(将重物吊离地面200-300mm,停留1分钟);
试吊中检查全部机具、地锚受力情况;
发现问题应将吊物放回地面,排除故障后重新试吊;
确认正常后方可正式吊装。
"十不吊"原则(行业通用,必须遵守):
超载或被吊物重量不清不吊;
指挥信号不明确不吊;
捆绑、吊挂不牢或不平衡,可能引起滑动时不吊;
被吊物上有人或浮置物时不吊;
结构或零部件有影响安全工作的缺陷或损伤时不吊;
遇有拉力不清的埋置物件时不吊;
工作场地昏暗,无法看清场地、被吊物和指挥信号时不吊;
被吊物棱角处与捆绑钢绳间未加衬垫时不吊;
歪拉斜吊重物时不吊;
容器内装的物品过满时不吊(防止溢出)。
锚点与负荷:
应按规定负荷进行吊装,吊具、索具应经计算选择使用,不应超负荷吊装;
不应利用管道、管架、电杆、机电设备等作吊装锚点(这些设施不是设计用来承重的,可能拉断导致二次事故);
未经土建专业审查核算,不应将建筑物、构筑物作为锚点。

本文来自网友投稿或网络内容,如有侵犯您的权益请联系我们删除,联系邮箱:wyl860211@qq.com 。
