储能电站设计需兼顾安全性与经济性,平面布置方案根据电池类型与场景灵活选择。

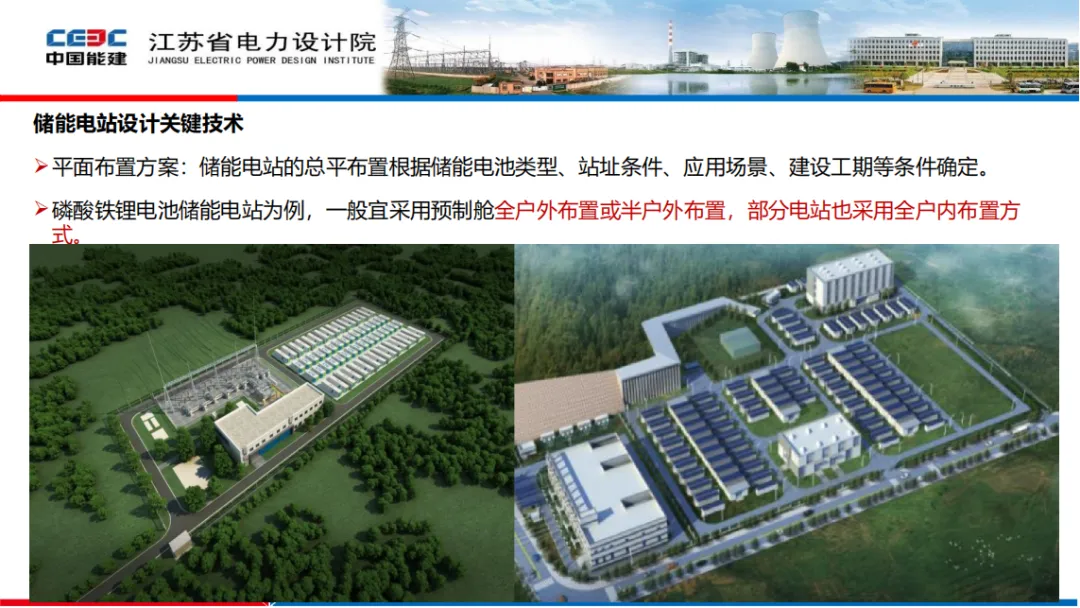

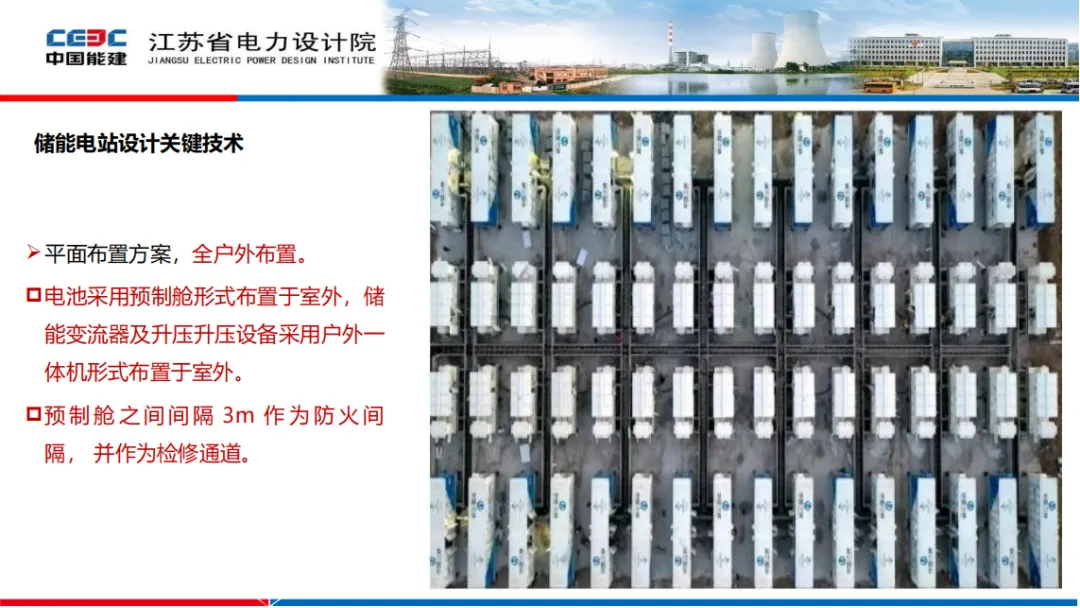

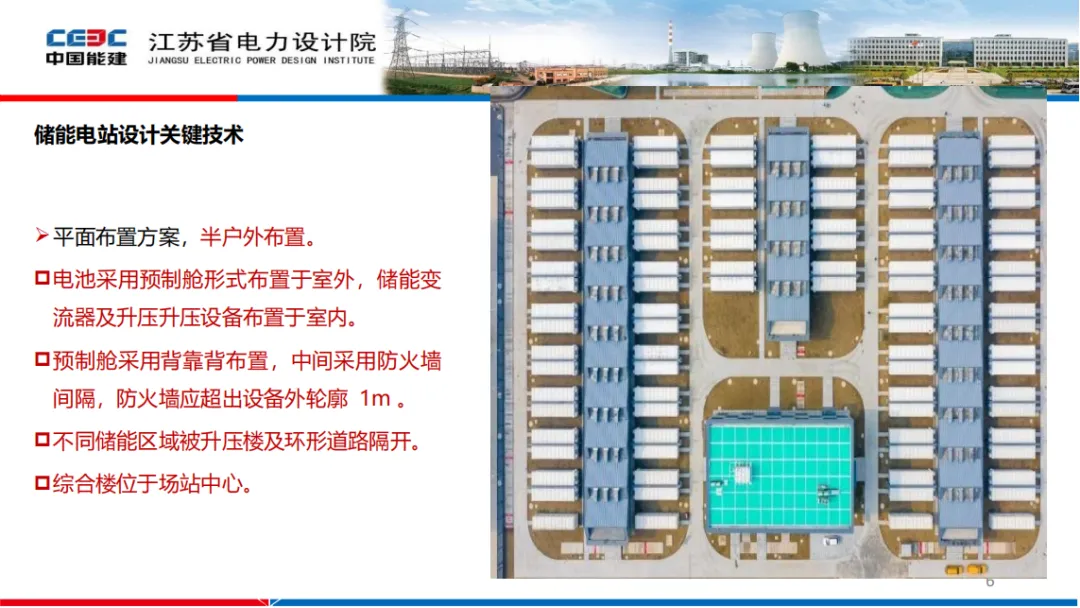

全户外布置中,预制舱间隔3米作为防火与检修通道,储能变流器等设备采用户外一体机形式;半户外布置则通过防火墙与环形道路实现区域隔离,单层电池厂房单个电池室额定能量不超过30MWh,屋外预制舱分区能量控制在50MWh以内。

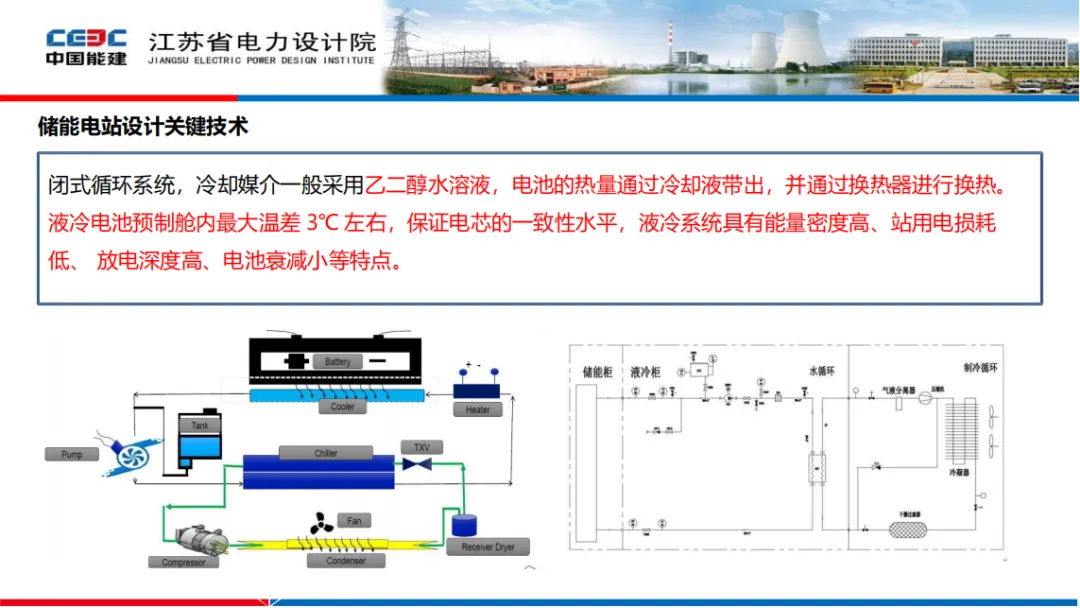

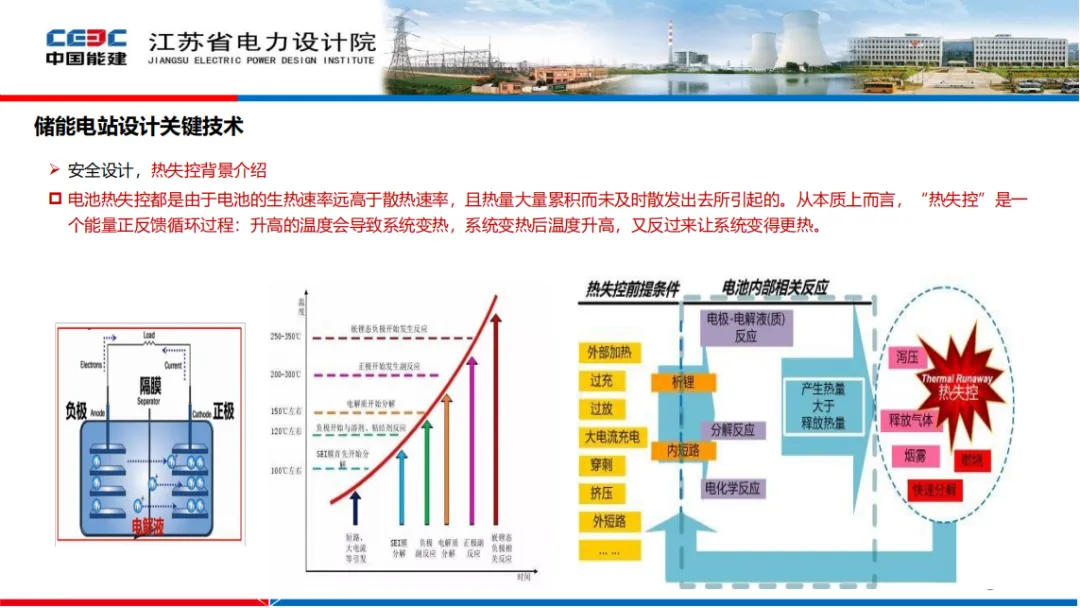

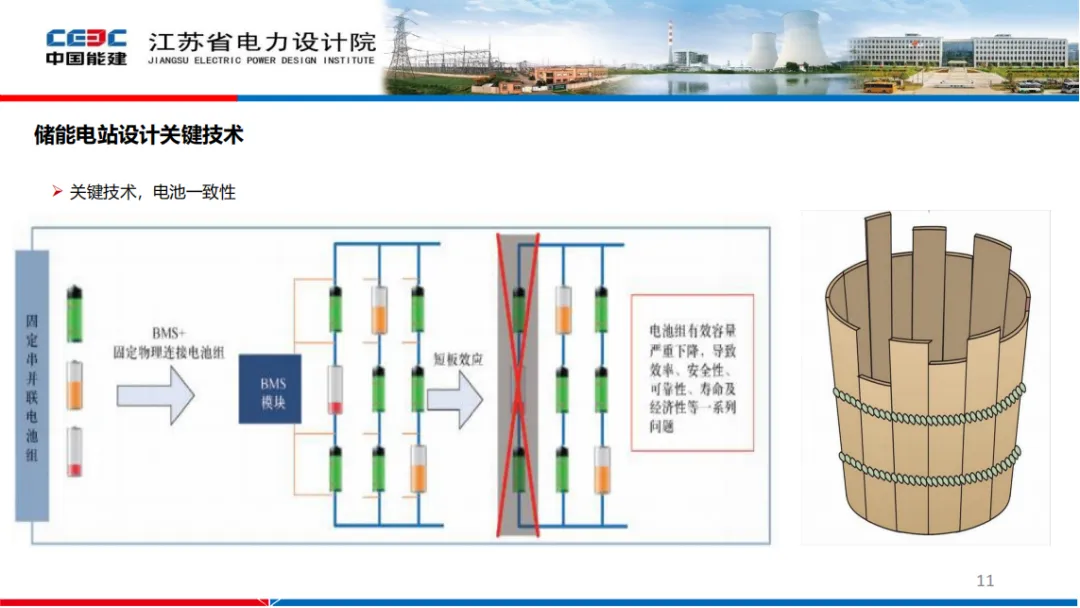

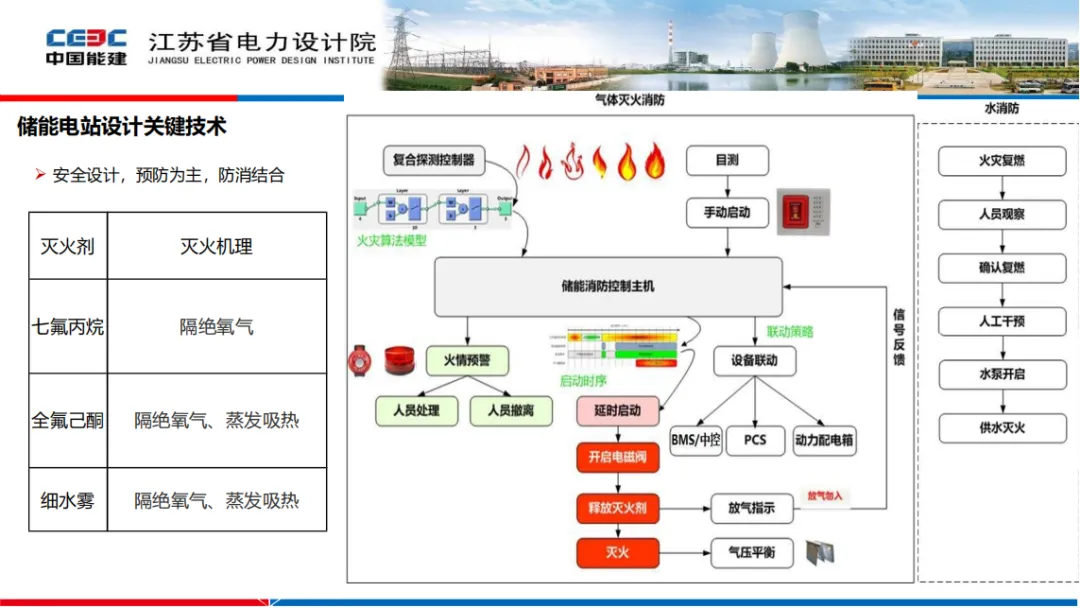

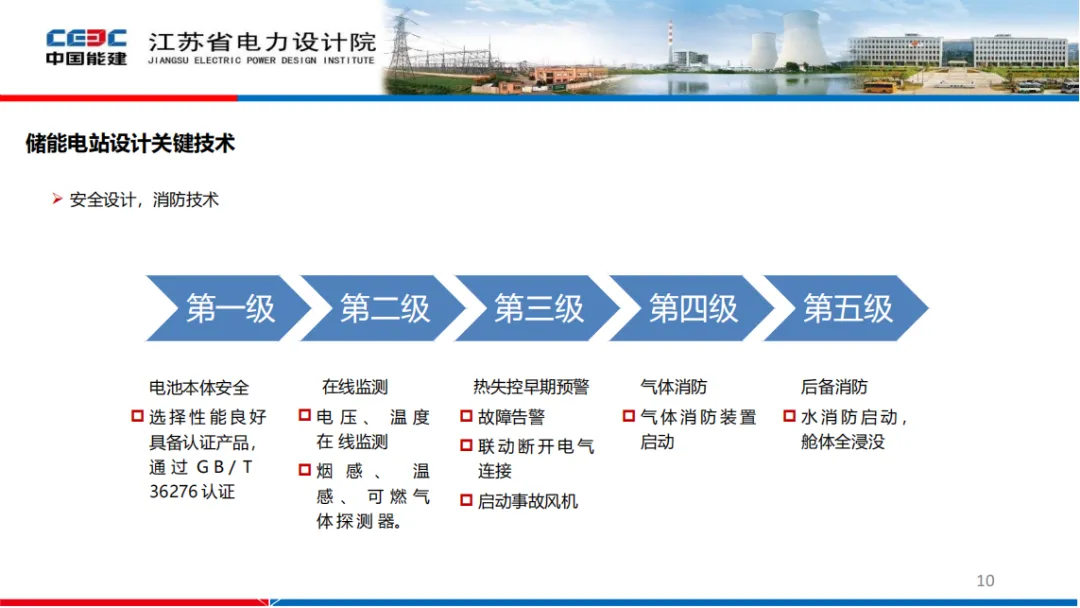

安全设计聚焦热失控预防,通过GB/T 36276认证电池、电压温度在线监测、气体消防与水消防后备系统构建多重防护,液冷系统则以3℃内温差保障电池一致性,降低衰减并提升放电深度。

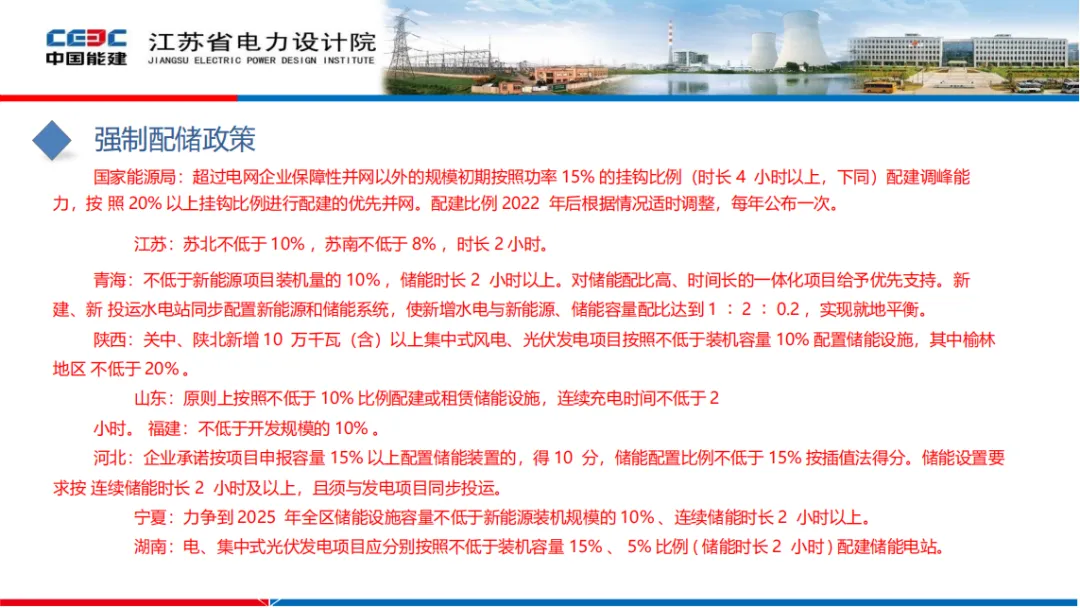

政策体系为储能发展提供制度支撑,国家能源局明确保障性并网外项目需按功率15%(4小时以上)配建调峰能力,江苏、青海等地结合区域特点细化比例,如苏南不低于8%、榆林地区达20%。

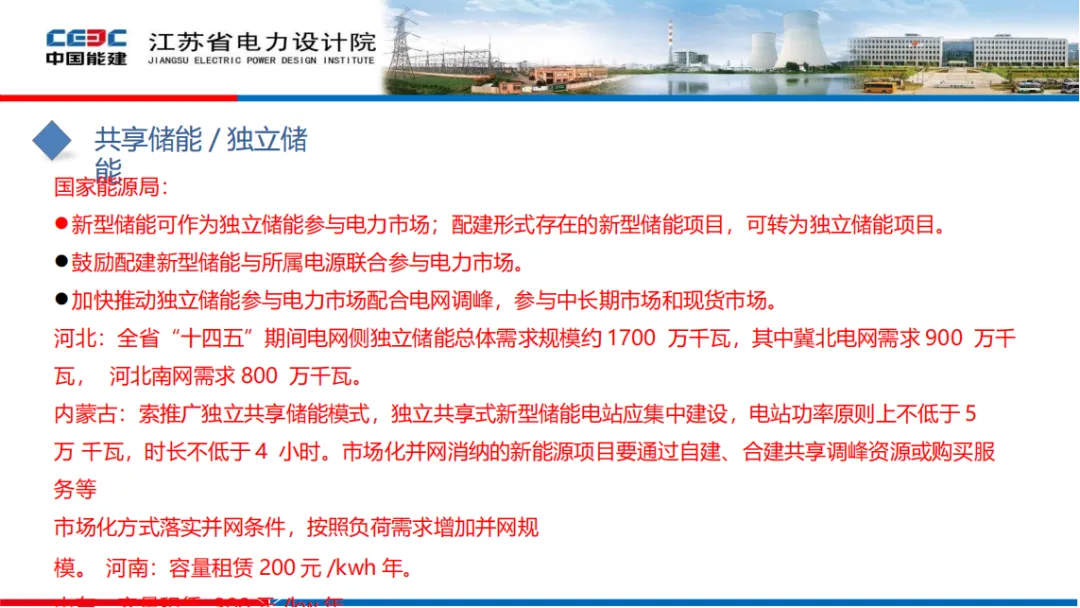

共享储能模式成为重要方向,独立储能可参与电力市场,河北规划“十四五”电网侧独立储能1700万千瓦,河南容量租赁价格达200元/kWh·年。

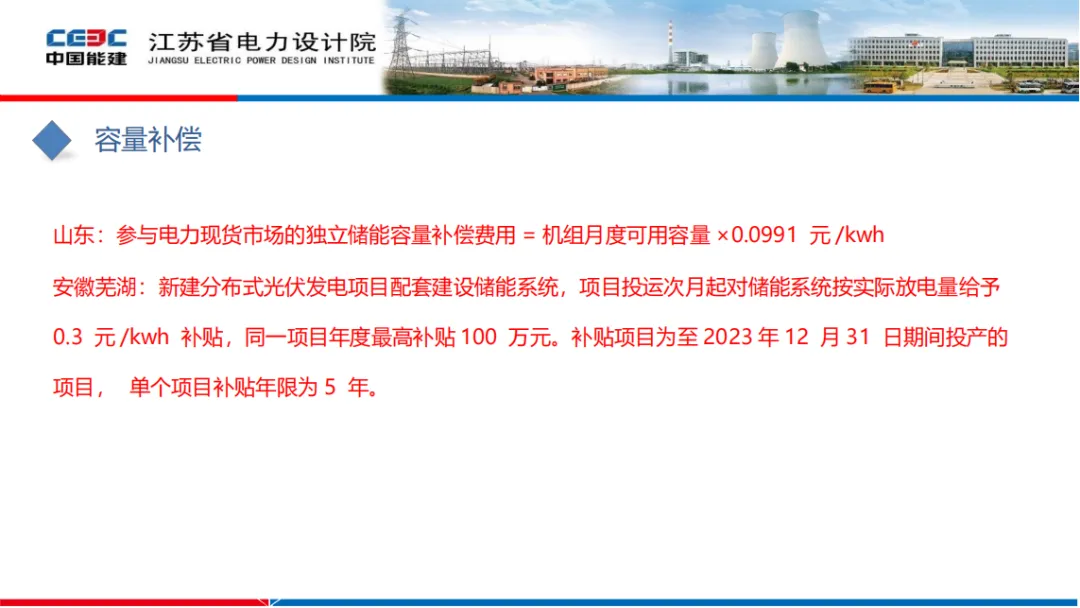

收益来源多元,山东独立储能容量补偿按可用容量×0.0991元/kWh计算,安徽芜湖对储能放电量给予0.3元/kWh补贴,辅助服务市场中调峰报价上限400元/兆瓦时,调频出清价最高8元/兆瓦。

工程实践呈现技术融合创新趋势,多站融合储能电站通过“四区四融合”设计,整合供电、储能、供冷与数据中心功能,实现节地节能;
共享储能电站采用1500V液冷技术与模块化设计,提升系统效率;风光储一体化项目如三峡乌兰察布示范工程,配套55万千瓦储能(2小时),并试点STATCOM储能与数字储能技术。

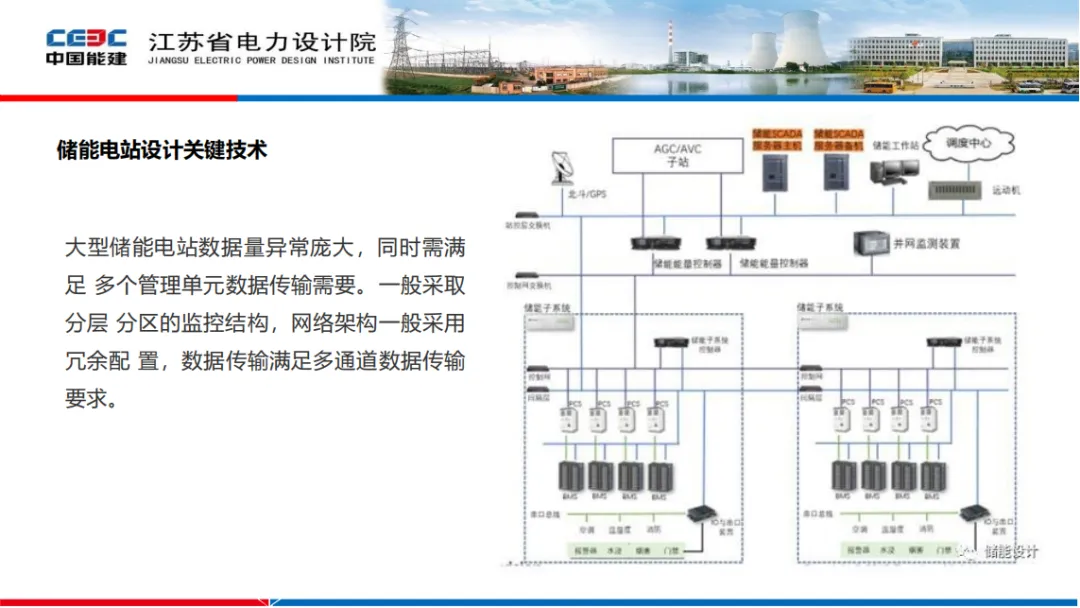

移动储能车则通过多类型无线传感器实现环境状态深度感知,为远程运维提供数据支撑,推动储能应用场景不断拓展。
