资料解读:某大型车企数字化工厂规划蓝图设计方案
详细资料请看本解读文章的最后内容

本方案围绕大型车企数字化工厂建设,构建了覆盖全流程、多层级的完整规划体系,旨在实现从自动化、信息化向数字化、智能化的跨越。方案以大制造领域工艺、计划、生产、物流、采购、质量六大核心专业为核心,拉通产品开发、订单交付两大业务过程,覆盖现场层、控制层、操作层、工厂管理层、企业管理层、生态协同层六级架构,通过装备、网络、流程、系统、数据、技术六大核心能力构建,达成高效智能、柔性定制、绿色环保等建设目标。

在建设目标上,方案明确了多维度的量化指标:产品开发生准周期从 23 月缩短至 16 月,订单交付周期从 29 天压缩至 23 天;整车产品审核等级从 1.5 提升至 1.4,千台车索赔频次从 278 降至 240;单车制造成本降低 10%,万元产值能耗降幅达 20%。同时,在生产各环节设定了精准目标,如总装一次交检合格率从 89% 提升至 94%,设备可动率从 85% 提高至 97%。

建设举措方面,方案针对生产过程推出多项数字化驱动措施,包括焊装质量预警、生产过程追溯、返修智能提醒等,通过采集实时数据并结合机器学习实现精准管控。设备管理领域引入预测性维护、智能诊断技术,借助工业互联网实现远程故障分析与解决方案推送。在技术应用上,集成传感器、激光打刻、在线检测工作站等数字化装备,搭配 AR 技术、RFID 追溯、生物识别等智能化手段,全面提升生产效率与质量管控水平。

规划蓝图涵盖六大核心内容:装备蓝图明确了冲压、焊装、涂装、总装等环节的数字化、智能化装备配置;网络蓝图采用“一网三面” 架构,通过光纤专线与 5G 双链路冗余,实现全厂区高速互联与智能运维;流程蓝图拉通各业务环节,消除数据割裂与流程断点;系统蓝图构建了从企业层到现场层的多级应用体系,实现业务全覆盖;数据蓝图聚焦数据采集、标准、流转、分析与驱动五大维度,解决手工记录多、数据不规范等痛点;技术蓝图整合了数字化与智能化技术,为智能工厂建设奠定基础。

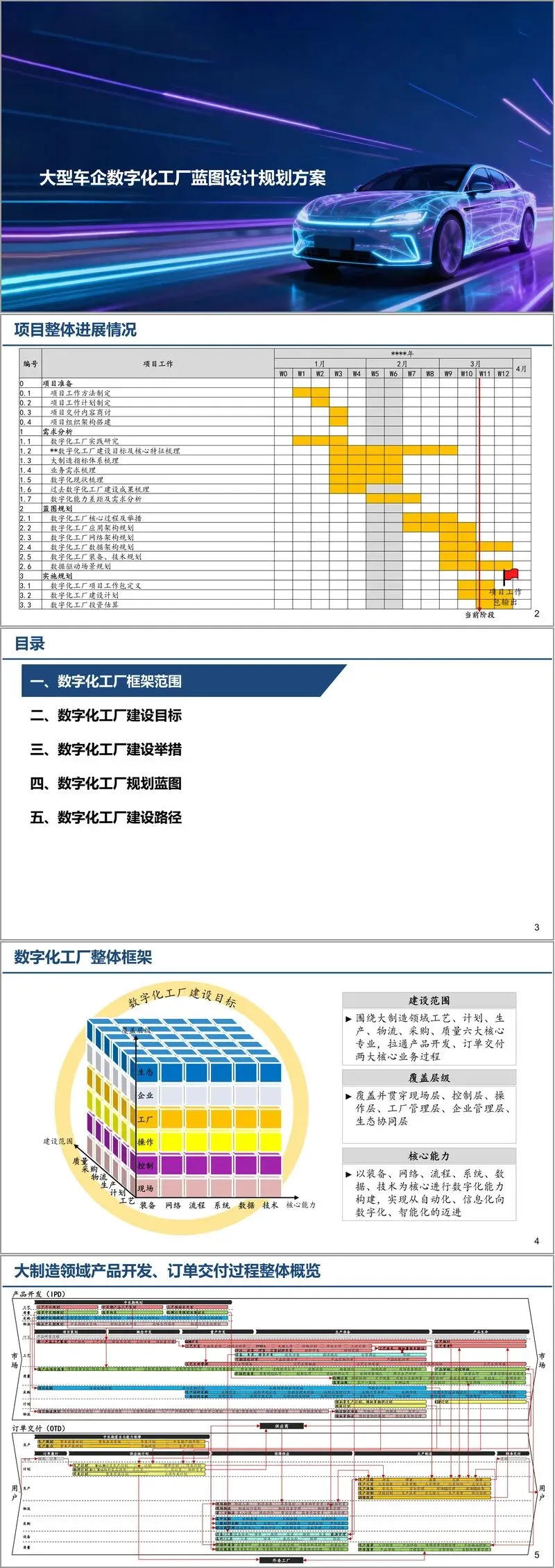

建设路径上,方案规划了 22 个大项、72 个子项的实施内容,按速赢度、紧迫度、成熟度等原则排序,分阶段推进。投资估算约 7.7 亿元,其中智能化项目占比 35%,33% 的投资可复用至其他工厂。实施过程中注重基础建设与亮点应用并行,先完善信息化、数字化基础,再逐步推进智能化升级,确保建设过程平稳有序、收益持续显现。
