目录
第一章编制依据
第二章工程概况
2.1 工程主要情况
2.2 临建概况
2.2.1 拟布置的办公区、生活区、施工现场临建情况
2.2.2 办公区人数、施工区高峰期人数
第三章临建布置设计
3.1 项目临建地理位置关系
3.2 办公区临建设置
3.3 生活区临建设置
3.3.1 管理人员生活区
3.3.2 工人生活区
3.4 施工区临建设置
3.4.1 二次土方阶段平面布置
3.4.2 地下室结构施工阶段平面布置
3.4.3 地上主体结构施工阶段平面布置
3.4.4 装饰装修施工阶段平面布置
3.4.5 各项临建设施做法
3.5 临时用电设计
3.5.1 临时用电简介
3.5.2 临时用电规划
3.5.3 施工用电计算
3.5.4 临时用电接地系统
3.5.5 防雷系统
3.5.6 各阶段临电布置图
3.6 临时用水设计
3.6.1 临时用水规划
3.6.2 临时用水计算
3.6.3 临时用水设计及布置
3.7 排污设计
第四章施工准备计划
4.1 技术准备
4.1.1 技术准备
4.2 资源配置
4.2.1 劳动力配置计划
4.2.2 物资配置计划
第五章施工进度计划
第六章施工方法
6.1 方案及技术参数
6.1.1 总包管理人员驻地临建工程(办公区、生活区)
6.1.2 工人生活区的布置
6.2 施工工艺流程
6.2.1 箱式板房施工工艺流程
6.2.2 K式板房施工工艺流程
6.3 细部节点大样
6.3.1 工地大门
6.3.2 围墙
6.3.3 围墙喷淋系统
6.3.4 洗车台
6.3.5 地磅
6.3.6 场区道路
6.3.7 排水沟
6.3.8 扬尘噪音监测设备
6.3.9 标养室
6.3.10 安全质量讲评台
6.3.11 材料标识牌
6.3.12 钢筋堆放
6.3.13 钢筋加工防护棚
6.3.14 临水施工方法
6.3.15 临电施工方法
第七章消防配置
7.1 临时消防用水规划
7.2 消防管道安装
7.2.1 工艺流程
7.2.2 施工要点及技术要求
7.3 消火栓箱安装
7.3.1 工艺流程
7.3.2 施工要点及技术要求
7.4 阀门及其他附件安装
7.4.1 工艺流程
7.4.2 施工要点及技术要求
7.5 水泵水箱安装
7.5.1 工艺流程
7.5.2 施工要点及技术要求
7.6 消火栓试射
7.6.1 工艺流程
7.6.2 施工要点及技术要求
7.7 计算书
7.7.1 用水参数计算
第八章各项管理计划
8.1 施工进度管理计划
8.2 安全管理计划
8.2.1 安全管理目标
8.2.2 重大危险源清单及控制措施
8.2.3 安全管理组织架构
8.2.4 安全资源配置计划
8.2.5 安全生产教育、培训制度
8.3 质量管理计划
8.3.1 工程施工质量分解目标
8.3.2 确定质量控制点
8.3.3 质量管理制度
8.3.4 质量保证措施
8.4 绿色施工管理
8.4.1 绿色施工管理目标
8.4.2 绿色施工管理计划
8.4.3节材措施
8.4.4 节能措施
8.4.5 节水措施
第九章附图、附件

9.1 附图
9.1.1 K房设计图
9.1.2 厢房设计图
9.1.3、临建做法
2.2 临建概况
2.2.1 拟布置的办公区、生活区、施工现场临建情况
1、办公区
在本项目建设用地南侧空地处向深圳市宝安区前海合作区申请临时用地,设置1栋2层U型排布临建办公楼,作为本项目总承包单位、建设单位、监理单位办公用房。

2、生活区
本项目临建办公楼南侧设置项目管理人员食堂、生活区,设置1栋1层一字排布食堂,1栋2层一字排布管理人员宿舍。临建办公楼西侧设置6栋2层一字排布工人宿舍,1栋2层劳务办公室,1栋1层工人食堂。
3、施工现场临建情况

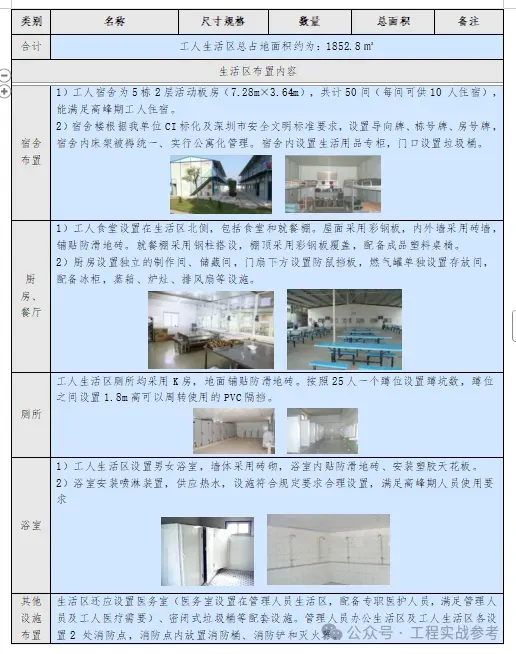

本项目临建设计范围主要包括施工区、项目部办公区及部分工人办公及生活区等,涵盖现场大门、围墙、洗车台、地泵、喷淋及扬尘检测系统、临建道路、基坑临边防护、材料加工及堆放区、临水临电布置、电箱设置及防护及相关设施、场区内CI策划设计及安装等。本项目基底土方开挖阶段至地下室肥槽回填完成前除钢筋加工厂占用红线外场地,其他临时设施均设置在场内,钢筋加工厂待基坑肥槽回填完成后迁移至红线范围内。

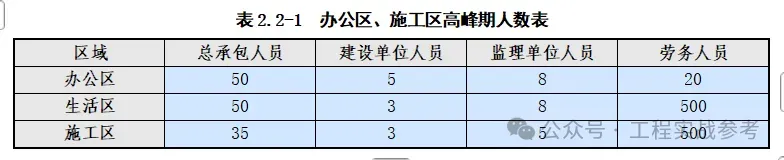

2.2.2 办公区人数、施工区高峰期人数

第三章临建布置设计

3.1 项目临建地理位置关系

本项目临建区域东侧紧邻展景路(在建),待道路开通后交通相对便利,北侧紧邻项目建设用地,西侧为永润丰大厦(在建),南侧为涌仔湾。目前场区内存在大量土方堆土,临时用电接驳已完成,施工用水接驳需从项目2#大门处接驳。
本工程临建区域设置于建设用地东南角,分为管理人员办公生活区、工人办公生活区,见下表:

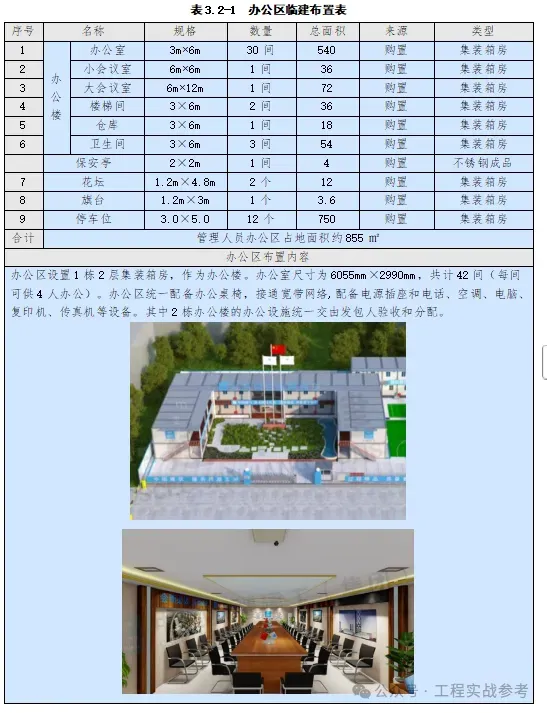

3.2 办公区临建设置
本项目管理人员办公楼均采用B级集装厢房1栋2层U形布置,走道采用外走道,共44个集装箱(含楼梯),办公楼右翼为建设单位、监理单位用房。

。。。。。。
