路线全长17.9km。本标段范围内包含:路基、桥梁、隧道、交安、机电等工程。其中路基6269m,涵洞、通道3135.88m/53道,桥梁5708m/20座,隧道5923m/5座,路面底基层48164.68m3,基层86280.6m3,沥青砼路面层60604.63m3,水泥砼路面层 1066.02m3及隧道内混凝土路面40009.37m3。

2.6矩形墩柱梁工程概况
2.6.1 K16+567/ZK16+560柘坑特大桥

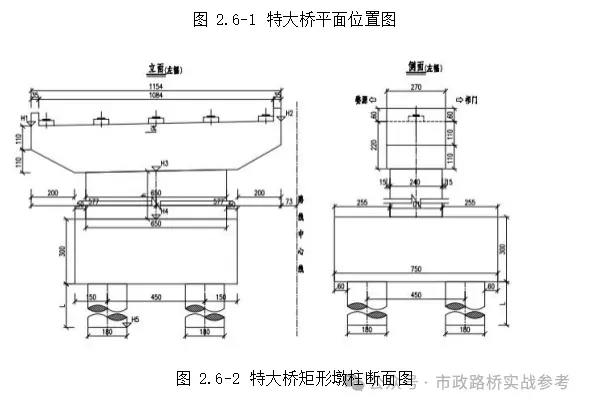

桥长:1713.5/1723.5m;桥净宽:12.5m。
(1)桥梁中心桩号:YK16+567/ZK16+560,桥梁起点桩号ZK15+705/YK15+707,桥梁终点桩号ZK17+418.5/YK17+430.5。

2.7项目重难点分析
2.7.1高墩(矩形墩)施工重难点

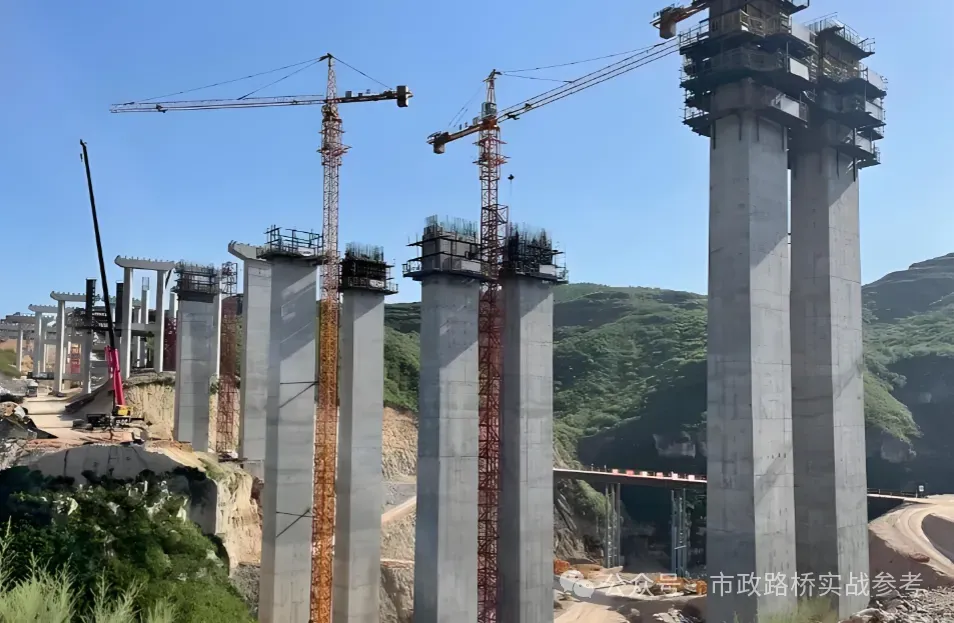

近些年来,我国桥梁建设已经出现了突飞猛进的发展,墩柱桥梁建设成为施工的难点之一,对于高墩(矩形墩)施工重难点存在着以下几个特点:
(1)施工周期长,高空作业时间长,对于高空作业来说,模板的受力自成体系,从模板的受力情况来说,矩形墩砼浇筑高度控制在4.5m以内,对于高度32.1~45.7m的矩形墩来说,施工循环次数为8~11次。这样,每根墩柱施工周期长,受机械设备的影响较大。桥梁墩柱采取平行作业的施工方式,模板配备数量较大。
(2)矩形墩施工定位控制难度大,由于墩柱截面积小,且模板循环次数较多,受大气对流、日照温差、施工偏心等荷载影响,累计误差容易超规范,因此施工时墩柱轴线很难精确控制。
(3)矩形墩作业属于高空作业,模板翻升操作步骤复杂,安全风险较大,施工人员心理压力大,安全系数低,易发生安全事故。
(4)矩形墩接缝的处理要求高,墩柱不仅仅受压,在各种载荷作用下,弯曲和摆动不可避免,因此接缝处理质量要求高。施工过程中多次翻模、浇筑,易影响墩柱外观质量。
2.7.2桥梁墩柱容易出现偏差的问题分析
高墩柱施工过程中,容易出现中轴线呈“S”形,其真正的原因就在于节数较多,当墩柱较高时,就难以保证模板的质量,也就增添了整个墩柱施工的困难。同时,在施工期间还可能遇到困难,比如振捣、模板安装或者其他因素,这就容易导致钢模中轴线偏离,使墩柱的施工难以达到建造的标准,对整个桥梁的建设产生负面影响。在这种情况下,在桥梁墩柱施工之前就应该检测好相邻间距、竖直度、轴线、断面尺寸等,要让这些准备工作的尺寸在工程允许的范围内,只有这样所建桥梁才不会发生后续的危险,对施工人员也起到了安全保障。加强控制是墩柱施工应该注意的事项,应该本着事前预防、事中和事后控制的方法加强对墩柱的检测,及时对其质量进行评价,保证墩柱的完好施工。
墩柱施工在桥梁建设中施工的困难最大,技术要求也最高,因此是作业要求严格的节点工程。尤其是高空作业,也容易发生安全隐患和安全事故。除此之外,墩柱施工组织需要分阶段逐次成柱依次推进,以保证施工的质量,这样流水施工的方式能尽快地完成工期,还可以为评定质量的数据收集奠定了基础,同时也利于工程管理。
2.7.3桥梁高墩柱的质量控制
矩形墩均采用翻模工艺施工。在高空作业前,为了保证安全和质量,安全员必须到现场检查,提出安全注意事项,跟班巡查,发现问题及时整改;安全员应对高空作业中配备的器械检查其安全性能,每班次前后必须认真检查其安全性能,确保万无一失;高空作业完工后,安全员应督促施工人员清理施工现场,做好安全器械保养维护工作并交回仓库。除此之外,还应该采取以下几项质量控制措施:
(1)测量控制
在测量过程中,应采用全站仪测量立模,并可使用简单易行的吊垂球方式进行辅助。具体方法是:在墩底实体段施工结束后,在其中心预埋一块铁板,并利用纵、横方向护桩交汇出墩柱的中心。然后利用激光铅直仪校核,要求测量误差应控制在±5mm以内。在高墩柱高程测量中,应采取每5m测量一次相对高程的方式,从而使模板顶面能基本保持在同一水平面。为确保测量准确,还应在路线方向使用全站仪布设导线点,并使用水准仪对高程点进行复测与加密。为方便高程监控,还应在每根墩柱附近设置水准点。在施工过程中,当遇到预埋件或进入孔时,应随时测定高程,确保墩柱的高程误差能始终控制在允许误差范围之内。
(2)原材料的质量控制
任何一个建筑物质量都要从最基本的组成材料抓起,墩柱的施工也不例外,原材料的质量合格是保证整个墩柱施工的基础,所以在原材料进入场地时应该严格执行准入制和进场材料报验制。墩柱的原材料主要包括碎石、水泥和钢材,这些材料应该严格按业主准入厂家采购,且要自检合格,同时还要报监理抽检合格后才可以用来墩柱的施工中。为了保证混凝土的颜色一致,粗骨料应该选用同一场地开采出来的石料,还要严格控制水泥碱含量。进场前的砂、石料要经过冲洗处理,处理后的砂石料运输至拌合站储料大棚中进行储存,避免风吹雨淋日晒,确保砂石的洁净程度,和施工过程中的适应性。
(3)钢筋制作与安装控制
在进行墩柱施工时,钢筋的制作时,主筋预埋既要保证主筋预埋位置的准确性、间距均匀,又要加强安装的竖直度控制。箍筋的加工要保证尺寸的正确。其绑扎顺序宜从一端向另一端分层绑扎,间距要符合设计要求,每层要大致水平。承台预留钢筋应该做除锈、调直和调正处理,还要进行表面的清洗。在用钢筋直螺纹进行套筒连接时,钢筋螺纹接头端面残余丝头用砂轮机磨平,保证接头连接紧密,在每根钢筋接头部位用红油漆标示出连接长度,防止套筒内部连接长度较短或脱空,并按照规范要求定期抽检进行连接拉力试验,合格后方可进行使用。
(4)模板的制作与安装控制
模板的选取要从其刚度、强度和稳定性三个方面来考虑,保证各部位形状和尺寸都符合设计的要求。模板拼装之前先将模板磨光、清除干净,涂抹脱模剂,涂刷时要轻、薄、均匀,以保证混凝土表面颜色一致。墩柱要采用钢模板施工,每套模板编号要进行统一。模板在使用之前也应该进行严格的检测,保证尺寸和平整度都符合设计和规范要求。模板拼装时,首先利用吊车提升顺桥向小块模板及角模就位,安装定位销,安装水平螺栓,再提升与上一块模板相邻的一块模板,安装定位销并安装水平螺栓,拧紧竖向螺栓。在浇筑底部的墩柱混凝土时,模板底部与承台交接处要用砂浆堵塞缝,模板的校正采取拉缆风绳的方式。
5.混凝土浇筑
墩柱砼在搅拌站集中拌和,罐车运输,采用泵车泵送入模,插入式振动棒人工振捣。在浇筑砼前对模板、钢筋及预埋件进行检查,并做好记录,符合设计要求后方可进行浇筑。采用插入式的振动棒振捣时,应该按平行式布振捣点,且每一点应振捣至砼不下沉,不冒气泡平坦泛浆为止,振完后徐徐拔出振动棒。振捣过程中不
得碰撞模板和其他预埋件,谨防其移位、损伤。
6.混凝土拆模和养护
在墩柱施工的混凝土拆模和养护方面,砼强度达到2.5Mpa前,不得使其承受任何外加荷载,当超过2.5Mpa,才可以进行拆模处理,而且为了避免将混凝土表面划伤或者刮伤,拆模时应该注意,不要硬撬和撞击。墩柱拆模后,及时在墩柱周边采用包裹养护薄膜洒水养生,避免刺破养生模,以保持钢筋清洁,防止锈蚀污染,影响整体美观。

。。。。。。
| 加入2026《市政路桥实战参考》会员 |
| 2025《市政路桥实战参考》会员资料 |
2026年《市政路桥实战参考》会员资料 01. 施工方案(技术标) 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 02. 施工组织设计(技术标) | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 03. 考证系列 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 05. 桥梁工程 | |
2026年《市政路桥实战参考》会员资料 06. 市政管网、综合管廊 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 07. 污水厂、水厂类工程 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 08. 水利工程 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 09. 风电、光伏新能源 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 10. 园林景观 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 11. 隧道工程 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 12. 轨道交通、铁路 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 13. 路桥综合 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 14. 资料、检测、测量、图纸 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 15. 路桥质量标准化及创优 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 16. 路桥通病防治 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 17. 路桥安全标准化及危大工程 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 18. 管理 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 19. 商务 | |
| 持续更新中,点击题目阅读 | |
2026年《市政路桥实战参考》会员资料 20.工法 qc 科技 | |
| 持续更新中,点击题目阅读 | |

260152. 高墩柱专项施工方案word100页
资料下载方式
点下面关注微信公众号:
