作为长期参与大型商业综合体精装管控的工程人员,这份万象城精装修工程管控讲义可以说是把"高端商业精装怎么做"讲透了。它不是简单的工艺罗列,而是从项目特质出发,把高品质落地、工期抢跑、精细化管理、跨专业协同四条主线串在一起,下面我按原文件逻辑把核心干货梳理出来。
一、万象城精装修工程特点
万象城属超大型高端商业综合体,单体建筑面积常达数十万平米,公共区域装修单项即可达千万级。业态含精品店、影业冰场、餐饮区,租约锁定开业日,工期零容忍延误。空间上多用圆、椭圆形共享中庭连弧形走廊,饰面以铝板、不锈钢、石材、玻璃为主,强调留缝直拼,对材料加工和现场安装精度要求极高。吊顶内管线密集,防火卷帘、灯具、风口、喷淋须精准排列,且与精装同步配合。
二、精装修工程管控重点
(一)高品质落实

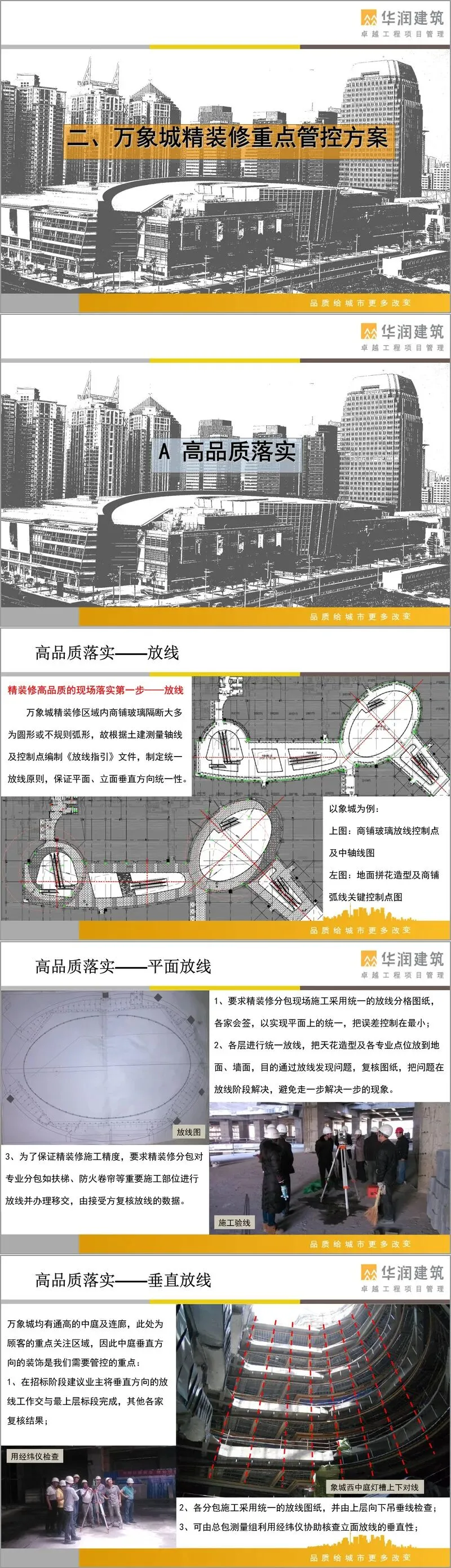

·放线管控:编制统一《放线指引》,平面放线各家会签共用分格图,天花造型及机电点位反投至地面墙面提前排错;中庭通高部位由最上层标段主导垂直放线,总包测量组用经纬仪或吊垂线各标段复核,保证灯槽、拦河上下对线。
·样板先行:于人流密集区先做施工样板,验证玻璃垂直度与打胶、末端点位一线排布、墙地砖对缝、洁具居中、软膜天花检修口与灯管排布(灯箱净高250–300mm、变压器旁移防阴影)等,合格才展开大面积施工。

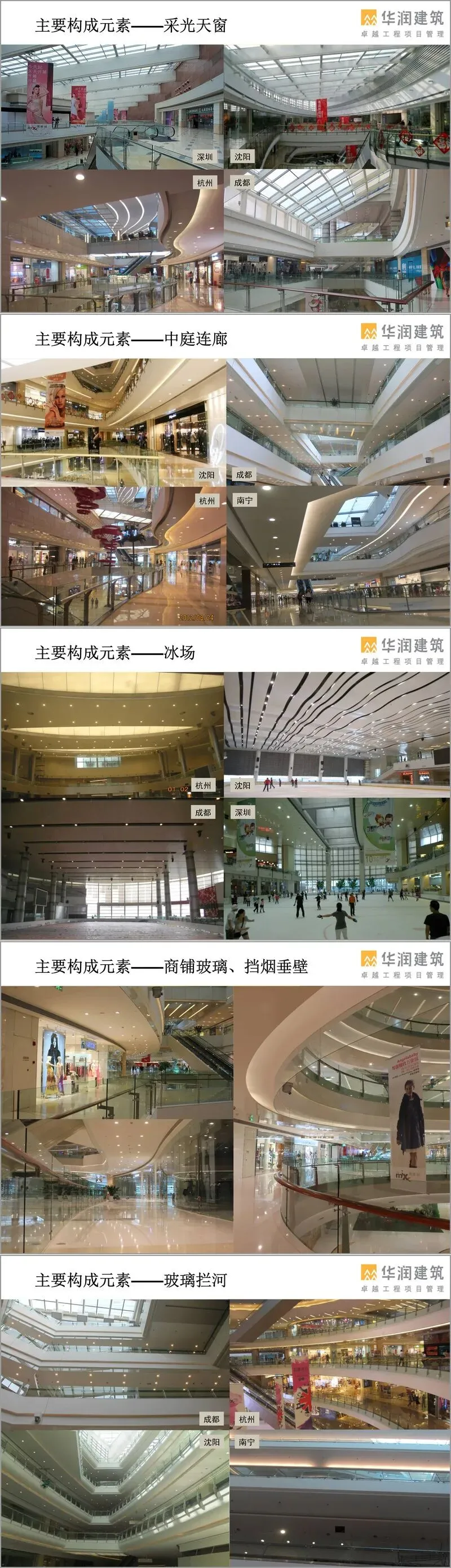

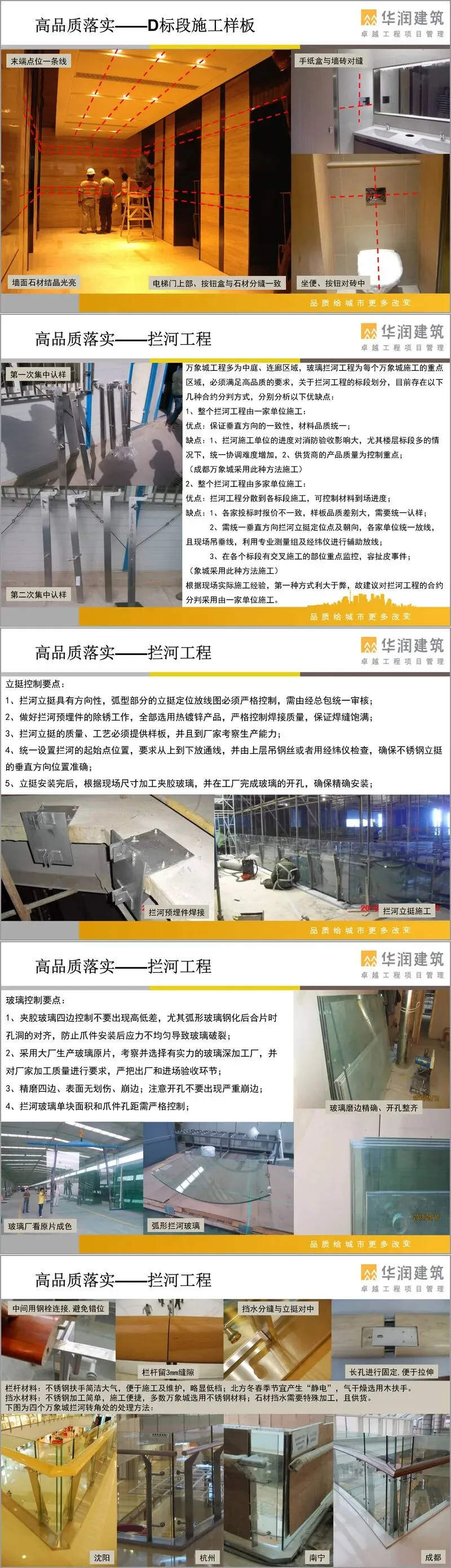

·玻璃拦河:推荐整体由一家单位施工以保证竖向一致;若多家施工须统一认样、统一定位起始点并拉通线,预埋件热镀锌且焊缝饱满,夹胶玻璃大厂深加工、精磨边、工厂开孔,弧形玻璃孔洞对齐防应力爆裂。

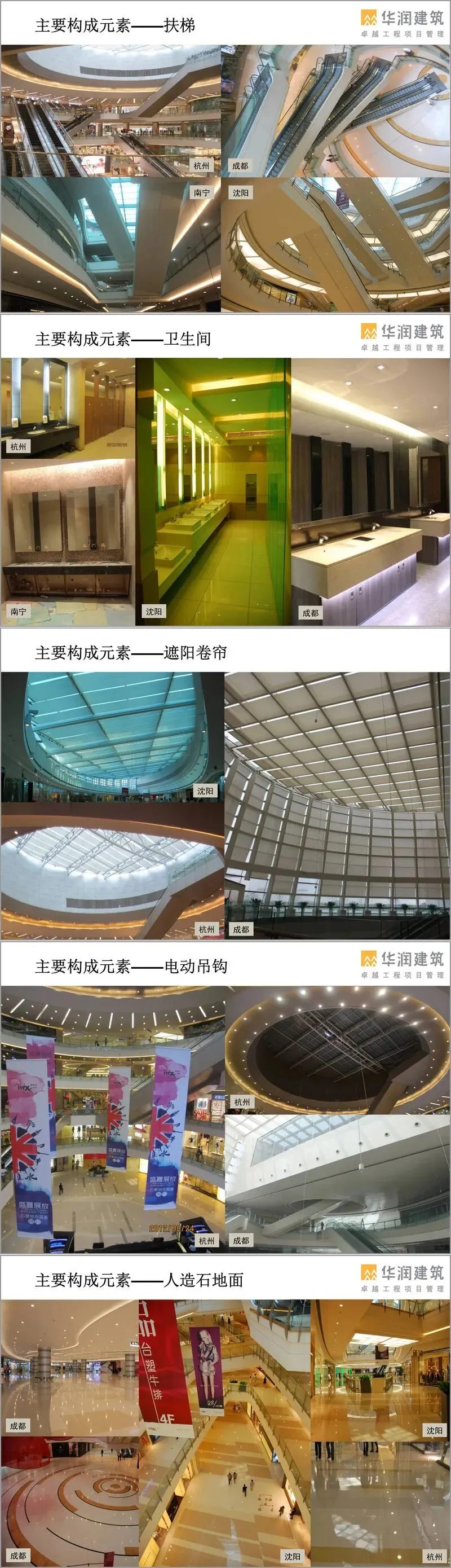

·扶梯包封:精装测放中线边线,扶梯调平到位后再包封,铝板需与玻璃栏板对缝,超长扶梯可加高栏杆或增玻璃栏板,底部喷淋用超薄型,钢架包防火布。
·电动吊钩与遮阳卷帘:吊钩摆角<3°,限位远离扶梯,深化卷扬机位置隐藏;卷帘支架先于饰面及天窗安装,电源线桥架隐蔽,高空作业严管安全。
·防火卷帘收口:卷帘先调平至设计高度并完成消防调试,精装做带弹簧可调钢架再装收口铝板(伸缩件垫橡胶圈,间距50–100mm),饰面距帘布边缘≥1cm防刮伤;优先选用钢制侧面卷帘改善吊顶收口效果。
·天然石材:同品种同一供应商防色差,就近选加工厂,背网铲除或切割后补做防护,到场预拼、对角线量测,铺贴中及时勾缝并覆膜保护。
·吊顶铝板:选大厂考察产能,钢架带可调结构,实测实量后出加工图经审核,到货全检,熟练工安装并依铝板开孔保证末端精度,重点控拼缝与漏光。
·首层地面人造石:首层用薄铺法(垫层提前45天养护,5–8mm专用胶粘),其余层可用半干砂浆;首层垫层分两次浇筑(底层完成7天上脚手架,面层待大面完工浇),结合面凿毛刷界面剂。
·卫生间:墙地砖严格对缝,机电点位及洁具追位找缝;降板区设二次地漏加疏水板,防水上翻超出出水口,开关阀设检查口,残卫配手报及无障碍设施,防滑砖用专用粘结剂防空鼓。
·成品保护:招标明确责任与措施,施工中总包制定奖罚,定期开成保专题会,租户进场阶段由物业主责。
(二)高效率实施
·机电移交流程:主管安完交精装→精装定末端位→机电安装打压会签→精装复验封板→机电终调。
·垂直运输:中庭脚手架预留上料口配电动提升装置弥补外梯无法使用时段。
·冰场与中庭脚手架:冰场天花曲面大、专业交叉多,紧盯机电管线、铝板及拦材到场;中庭脚手架多专业共用,拦河、吊钩、包封按计划完工作为落架前置条件。
·消防验收节点:商铺玻璃、挡烟垂壁、拦河、天花封板及脚手架拆除须按期完成,每日跟踪主材进场安装台账。
·进度保证:快速审进度款、限时确深及下发变更、周月计划偏差约谈、分区分段流水、储备抢工人力、早插复杂节点、专人跟料、实物移交样板提速。
(三)精益化管理
·后勤机房简化做法控成本;砌筑前核对精装与建筑/砌筑图防拆改。
·中庭脚手架措施费包干时优化搭设形式(满堂改双排等)兼顾幕墙使用。
·深化设计相同空间由一家主导避免重复,弧形大半径玻璃(弓高<3mm)可改用平板钢化玻璃拼弧减热弯成本。
三、精装修工程协同管理
·招投标阶段:协助编技术规范、审图提标段划分及界面建议。
·深化与封样阶段:管深设进度质量、推图纸前置、确封样及进场验收流程。
·施工阶段:定样板区、确粗装范围与后勤点位、提前提消火栓及防火门方向问题、协调脚手架。
·移交维保阶段:配合商管租户场地移交整改,细致核查管口封堵防漏水隐患。
·明确公区精装与后勤区范围,编制《精装修管理实施规划》,配合总包粗装做法确认及图纸核对。
整体来看,这份资料把万象城精装修"怎么控精度、怎么抢工期、怎么管界面、怎么协多方"落到可执行的制度与节点上,对同类高端商业精装管理极具参考价值。
