这份资料以华润万象城系列项目为依托,系统梳理了大型高端商业精装修工程从前期策划、过程管控到多方协同的全流程要点,是一份极具实操价值的工程管控指导文件。下面按逻辑模块做详细解读:

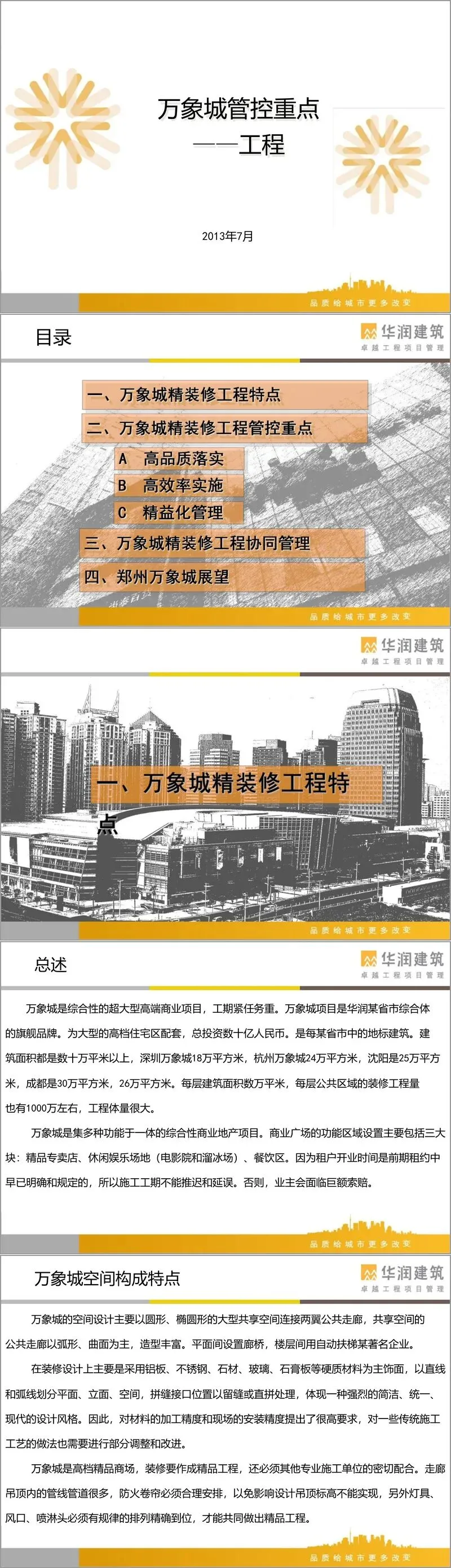

一、项目背景与空间特点

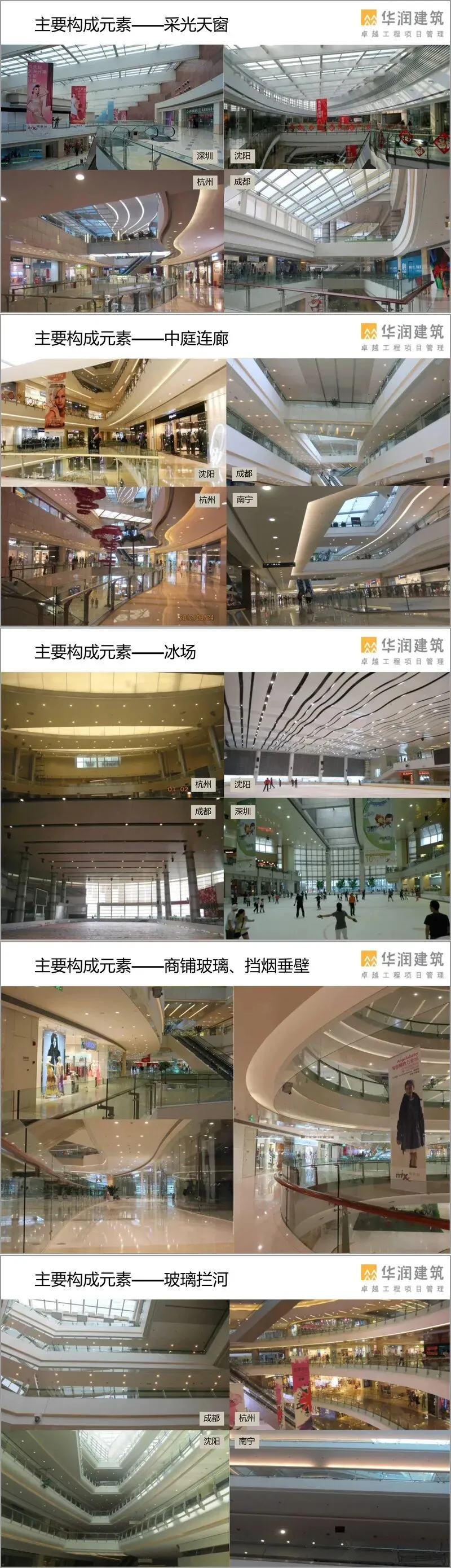

万象城属超大型高端综合性商业,含精品店、影院溜冰场、餐饮区,租约锁定开业时间,工期不可延误。公共区多为圆弧形共享空间、曲面走廊,饰面以石材、铝板、不锈钢、玻璃为主,强调拼缝精细与线性统一,对材料加工及现场安装精度要求极高。吊顶内管线密集,需统筹防火卷帘、灯具、风口、喷淋的规律排布。
二、高精度放线与样板先行

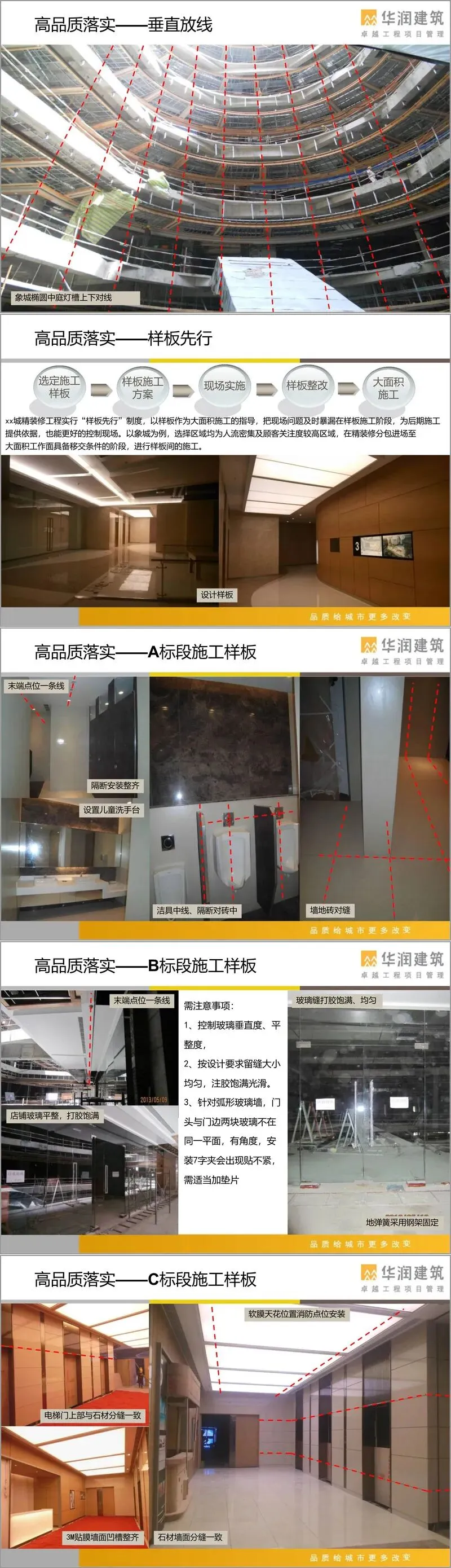

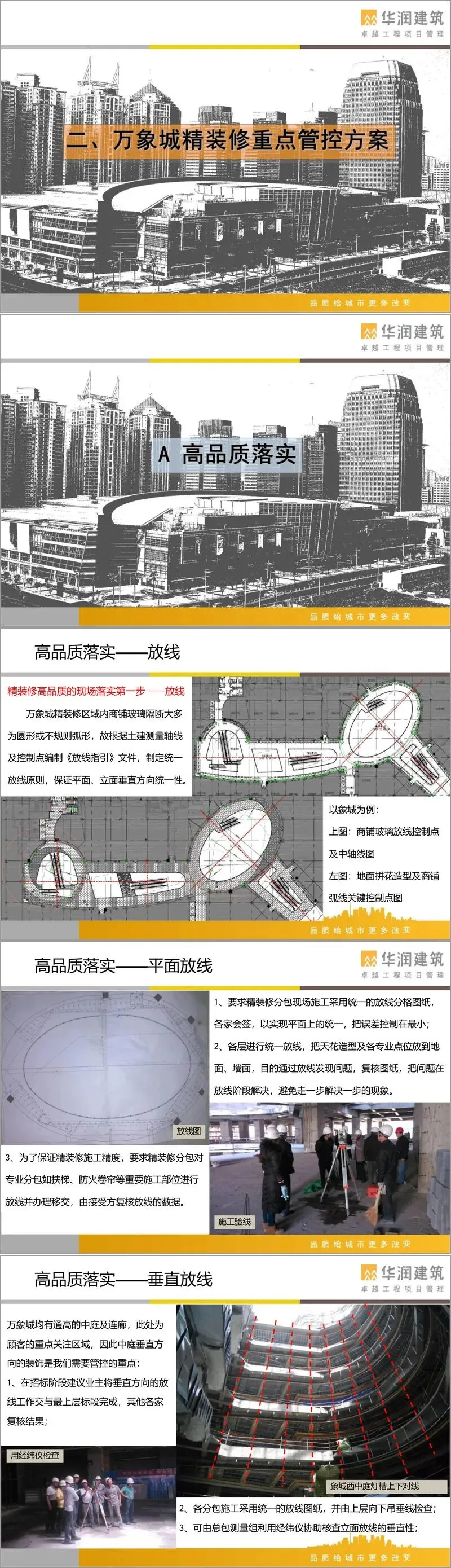

精装修区域商铺玻璃常为弧形,依据土建轴线编制统一《放线指引》。要求各家分包采用统一分格图纸会签,将天花造型及各专业点位投射至地面墙面,在放线阶段暴露并解决问题。中庭通高部位,建议由最上层标段统一垂直放线,下层复核,总包测量组用经纬仪辅助核查。工程实行"样板先行",选取人流密集区做施工样板,验证玻璃垂直度平整度、留缝均匀性、打胶饱满度及弧形玻璃安装垫片做法,指导大面积施工。
三、玻璃拦河(拦河立挺与夹胶玻璃)

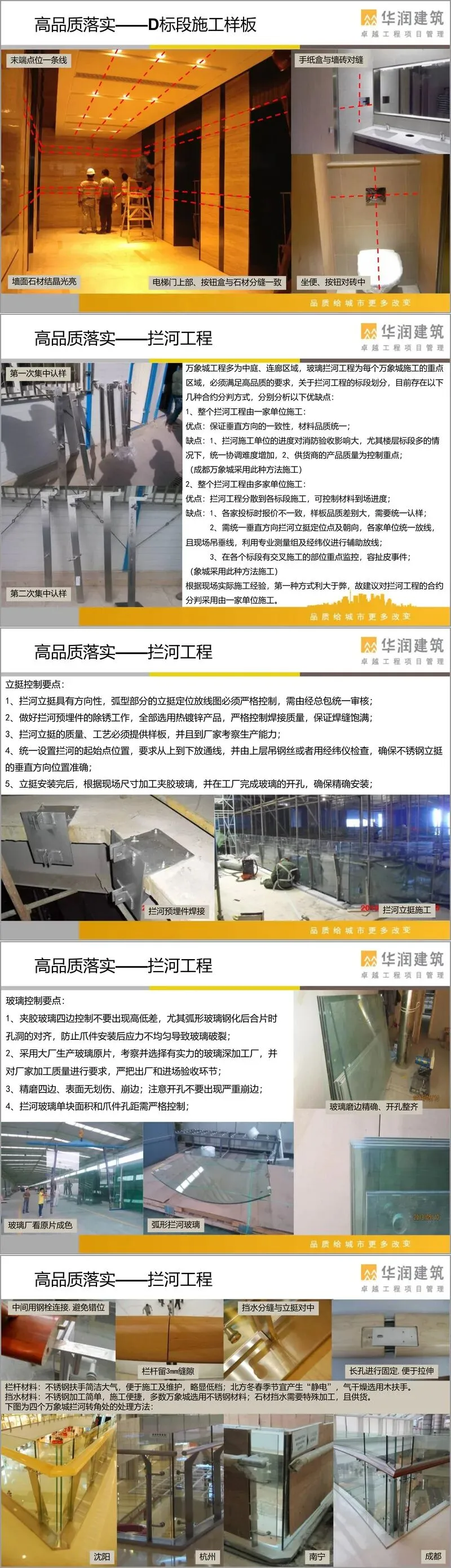

拦河建议由一家单位统施,利于垂直度一致与材料统一;若多家施工须统一放线并用经纬仪吊通线。立挺需严格按弧形定位图经总包审核,预埋件热镀锌并除锈,焊缝饱满。夹胶玻璃选用大厂原片,工厂开孔、精磨边,现场按实测尺寸加工,控制单块面积与爪件孔距,防止孔洞不齐致应力不均破裂。弧形拦河遇结构偏差时可微调立挺外扩,空隙加花纹钢板焊接加固。扶手北方宜用木扶手防静电,挡水多用不锈钢。

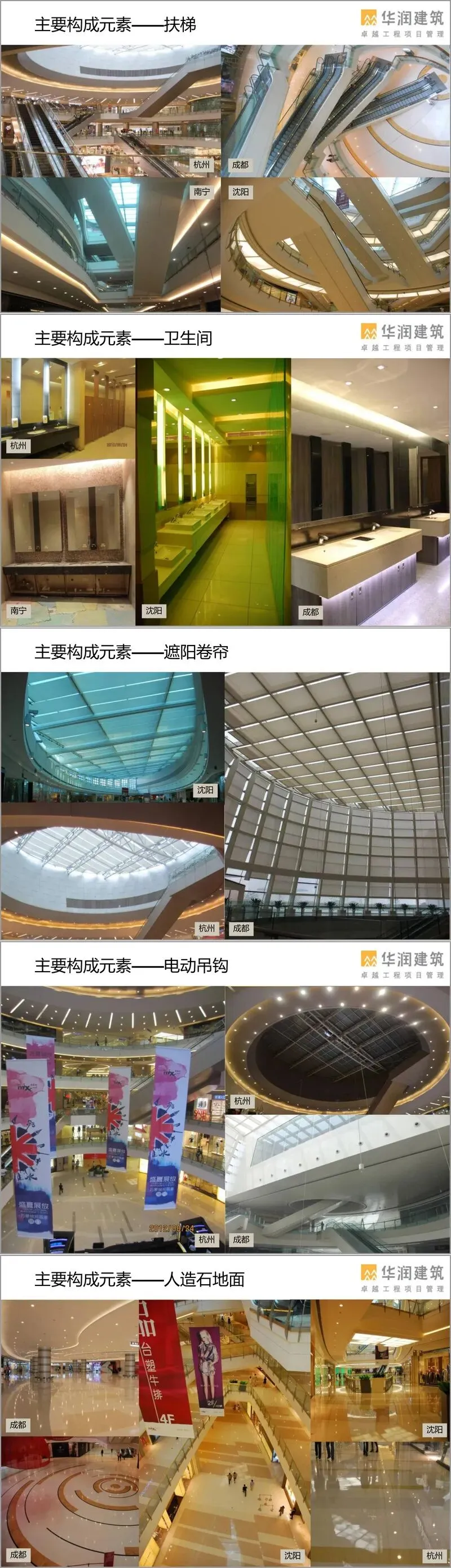

四、中庭扶梯包封、电动吊钩与遮阳卷帘
扶梯包封由精装修分包放出中线与边线,两端植筋定标高,要求扶梯厂家给出玻璃分隔线以便铝板对缝。电动吊钩钢丝绳摆动角小于3°,避开吊顶设备,加滑轮变向隐藏开口;提前深化卷扬机与控箱位置,限位于人手不可及处,高空作业重点抓安全。遮阳卷帘支架配合钢构在饰面与天窗玻璃安装前施工,隐蔽电源桥架,全程严控高空作业防护。
五、软膜天花与防火卷帘收口
商业吊顶推荐A级防火软膜,灯箱净高控制在250~300mm,灯具均布错头搭接,设可开启检修口并旁移变压器防阴影。防火卷帘底板收口须在卷帘调平并通过消防调试后再装铝板,采用带弹簧调平装置保证完成面平整,铝板用伸缩连接件加橡胶垫,板缝高差不大于2mm;卷帘轨道旁精装饰面距帘布边缘≥1cm,防升降摩擦破坏。
六、天然石材、吊顶铝板与地面人造石
天然石材同一品种尽量单一供应商防色差,就近选加工厂缩短运距,进场全检,施工前预拼、铲背网并重做防护。高大空间铝板吊顶钢架设可调节点,按实测实量出加工图经审核后下单,进场严验,熟练工安装并先板后开孔,严控缝宽与漏光。首层地面人造石优先薄铺法(需垫层提前45天养护),遇脚手架冲突须协调关键线路;薄铺法可有效避免返碱黑缝,但对基层平整度要求高。
七、卫生间、成品保护与机电移交流程
卫生间严控墙地对缝、机电洁具与砖缝关系,降板区设二次地漏并向地漏找坡,防水上翻至出水口上方,选用防滑砖与专用粘结剂防空鼓,残卫配置扶手及呼叫按钮。成品保护明确招标阶段责任划分,施工期分包主责、精装工程师督办,租户进场后物业主责并设专职人员,定期召开专题例会。机电与精装修执行"主管安装完→精装分区定位→移交机电末端安装打压→精装复验接收封板→机电最终调试"的闭环移交流程,划分区域提高效。
八、脚手架、冰场施工与消防验收
中庭满堂或双排脚手架由总包统一协调各使用方需求后搭设,拦河、扶梯包封、吊顶、电动吊钩等单位共用,落架前须确保所有架上工作完成——落架是消防验收关键前置节点。冰场天花多为双曲面大面高空间,需紧密跟进机电管线,严控铝板及拦河材料进场,协调灯光音响与钢构。消防验收前须完成防火分区形成、商铺玻璃、挡烟垂壁、中庭脚手架拆除及天花封板。
九、精益化与协同管理
后勤区及机房可按使用功能简化装修做法节约成本。深化设计按标段划分独有与共有内容,共有区域由一家深化其余会签共享;大半径微弧部位可用平板玻璃替代热弯玻璃降本。招投标阶段协助业主完善技术规范、标段划分及总包管理条款;施工中核对精装与砌筑机电图纸冲突,组织基层做法签认与综合天花调整;移交物业阶段配合租户进场整改及维保。
