资料解读:施工成本控制知识讲解
详细资料请看本解读文章的最后内容。
在工程项目建设全流程中,施工成本控制是保障项目经济效益、平衡工期与质量的核心工作,本套资料围绕施工成本控制搭建了完整知识体系,从工程费用构成、建设工程定额、成本管理体系、现场成本控制到工程价款结算五大板块展开系统性讲解,覆盖项目从前期规划到竣工收尾的全流程成本管控要点。

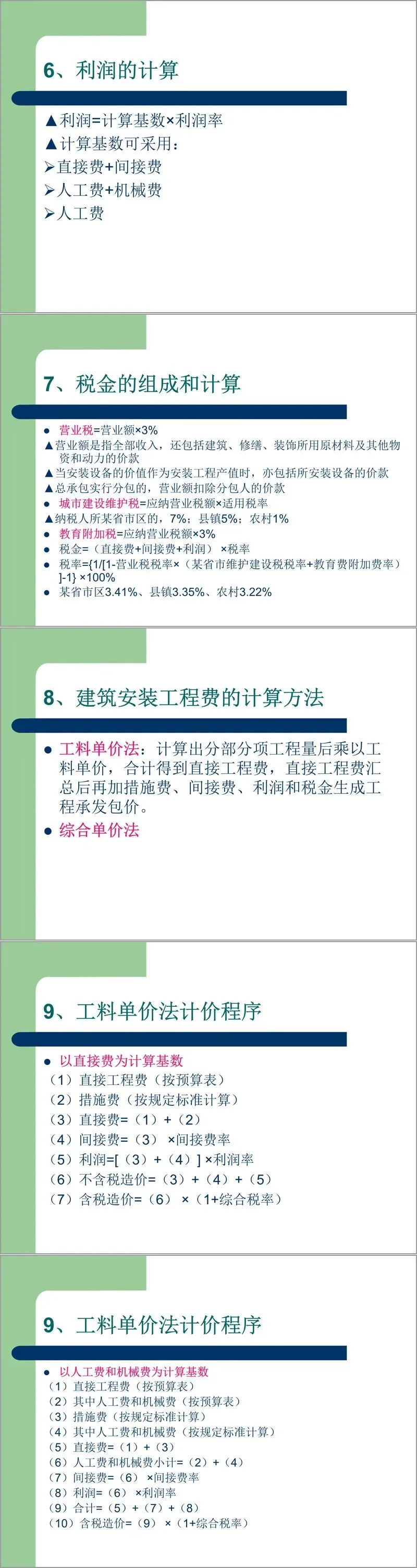

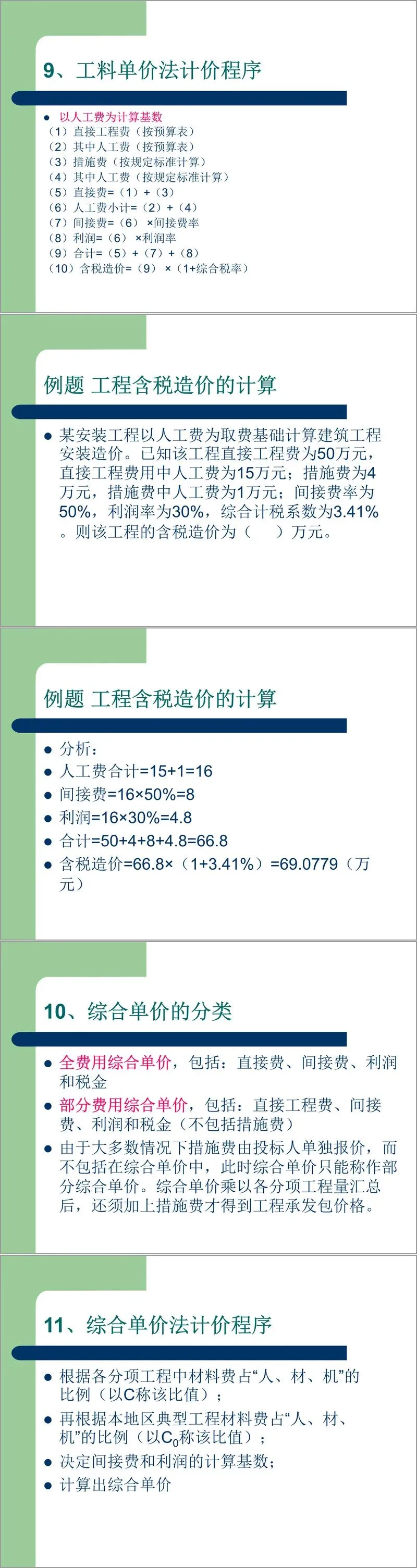

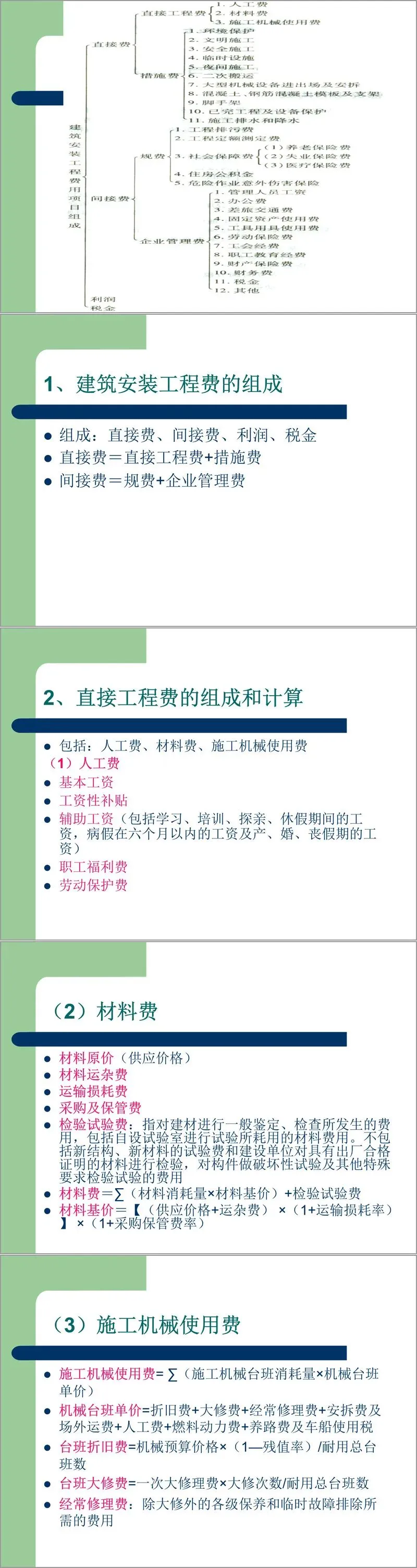

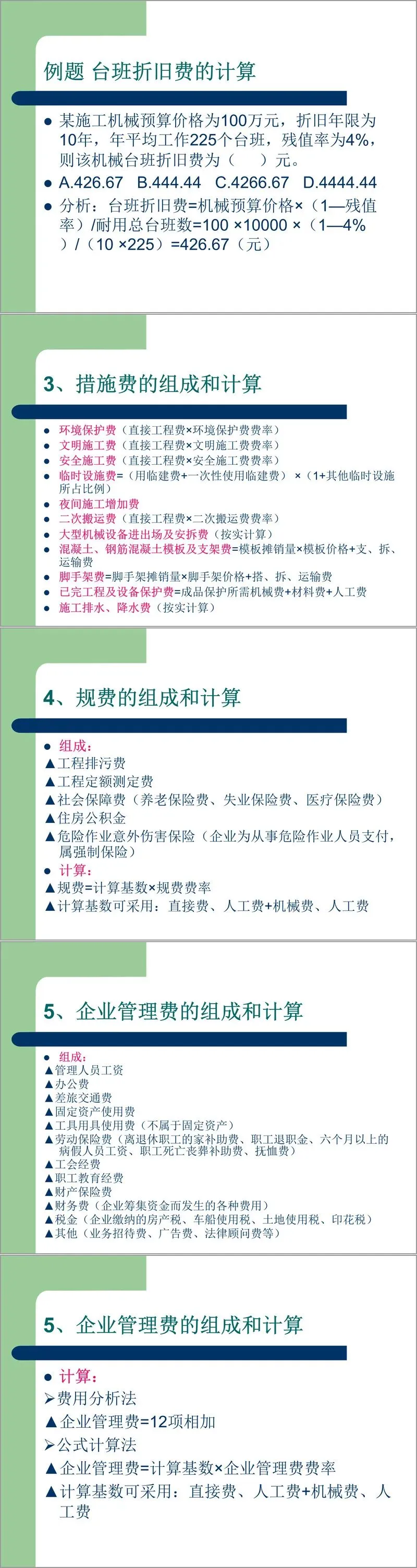

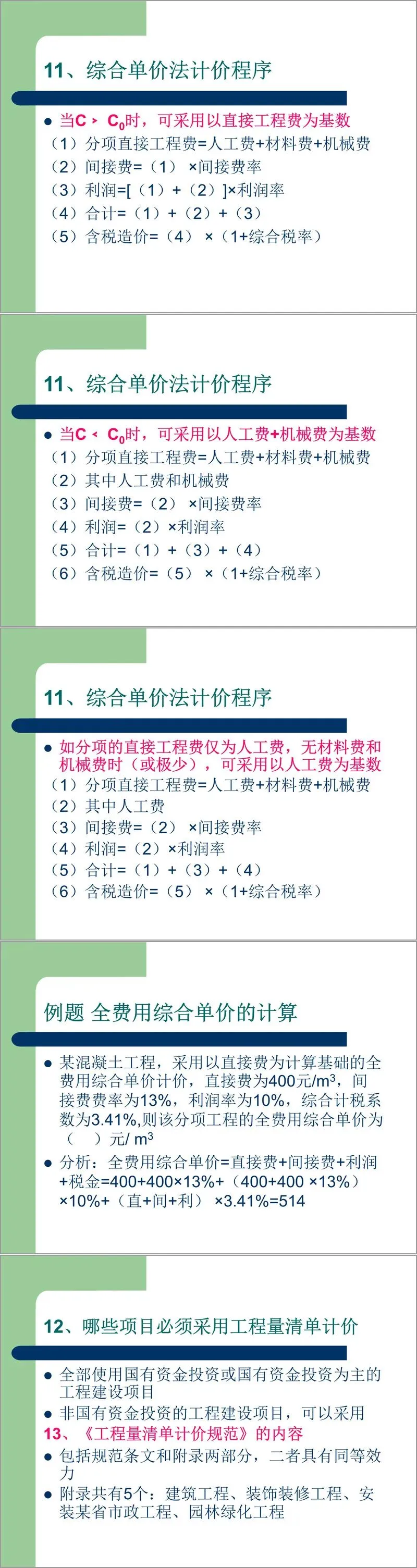

首先是建筑安装工程费用项目组成与计算,这是成本核算的基础。工程项目总投资分为建设投资和流动资产投资,而建筑安装工程费由直接费、间接费、利润、税金四部分构成。其中直接费包含直接工程费与措施费,直接工程费细分为人工费、材料费、施工机械使用费,资料针对三项费用给出了明确组成与计算公式,并结合实例讲解台班折旧费等实操计算方式。措施费涵盖环境保护、安全施工、模板支架等十余项内容,不同项目对应差异化计算规则。间接费由规费和企业管理费组成,规费属于法定费用,包含工程排污费、社保、住房公积金等;企业管理费则囊括管理人员薪酬、办公、财务费用等多项支出。同时资料区分了工料单价法与综合单价法两种计价模式,梳理出不同取费基数下的计价流程,并结合典型例题演示含税造价、综合单价的计算方法。此外,文件还明确了工程量清单计价的适用范围、清单构成与报价形式,强调国有资金投资项目必须采用工程量清单计价,五大清单各司其职,是招投标、价款结算与索赔的重要依据。
其次为建设工程定额相关内容,定额是成本测算与计价的重要标准。按照生产要素,定额分为人工定额、材料消耗定额和机械台班使用定额;依据编制程序与用途,又可划分为施工定额、预算定额、概算定额、概算指标和投资估算指标,其中施工定额是企业内部管理的基础定额,预算定额则是编制施工图预算的核心依据。资料详细拆解了工人与机械的工作时间分类,区分必需消耗时间与损失时间,讲解时间定额与产量定额的倒数关系,并搭配实例演示人工、机械定额的计算逻辑。针对材料消耗定额,明确净用量与损耗量的计算方式,区分一次使用量和摊销量的不同应用场景,全面覆盖定额编制、使用与计算的全要点。
第三部分聚焦施工成本管理,明确成本管理贯穿项目投标至竣工的全过程。施工成本分为直接成本与间接成本,管理工作包含成本预测、计划、控制、核算、分析、考核六大任务,环环相扣。成本计划分为竞争性、指导性、实施性三类,分别对应投标签约、选派项目经理、施工准备三个阶段。成本核算坚持形象进度、产值统计、实际成本“三同步” 原则,成本分析可运用比较法、因素分析法、比率法等方法。同时资料梳理了组织、技术、经济、合同四大类成本管理措施,为现场管控提供方向。
第四部分讲解施工成本过程控制,核心采用偏差分析法与赢得值法。赢得值法依托计划工作预算费用、已完工作实际费用、已完工作预算费用三大基本参数,衍生出费用偏差、进度偏差等四项评价指标,可同步分析项目费用与进度状态。针对人工费、材料费、机械费、分包费,资料提出针对性管控手段,比如材料费实行量价分离管理,从用量和采购价格双向把控成本,并说明了偏差产生的原因及对应的纠偏策略。
最后是工程价款结算,这是成本收尾阶段的关键环节。内容涵盖工程预付备料款、进度款、保修金、竣工结算以及动态结算。备料款明确了拨付比例、起扣点计算与扣回方式,进度款规定了计量、支付的时间与流程,保修金按合同比例预留并在质保期满后返还。竣工结算划定了各方资料提交、价款支付的时间节点,动态结算重点讲解调值公式法,结合物价指数完成价款调整,配套例题完整演示各类结算场景的计算逻辑。
整套内容层层递进,理论结合实操案例,全面梳理了施工成本控制的知识、方法与实操要点,是工程成本管理工作的实用参考资料。接下来请您阅读下面的详细资料吧。
