资料解读:某著名企业五局高处作业吊篮安全知识培训课件
详细资料请看本解读文章的最后内容。本培训资料围绕高处作业吊篮全生命周期安全管理展开,系统覆盖设备考察租赁、部件参数、安装标准、安全计算、架设拆卸、操作规范、验收整改、安全保障、技术交底及事故预防十大核心模块,为建筑施工现场吊篮安全管控提供完整技术指引与实操依据。

设备考察与租赁是安全源头管控的关键环节。选用吊篮必须优先核查生产与租赁企业资质,包括营业执照、备案证明、制造监督检验文件等,安装单位需具备安全生产许可与专业人员资质。设备进场验收重点核查升降机构、安全锁、钢丝绳等关键部件的全新状态与合格证明,安全锁须在有效标定期内,篮体无扭曲变形、受力焊缝平整无缺陷,随机技术资料完整齐全。租赁决策应坚持质量优先,杜绝因低价选择劣质设备埋下安全隐患。

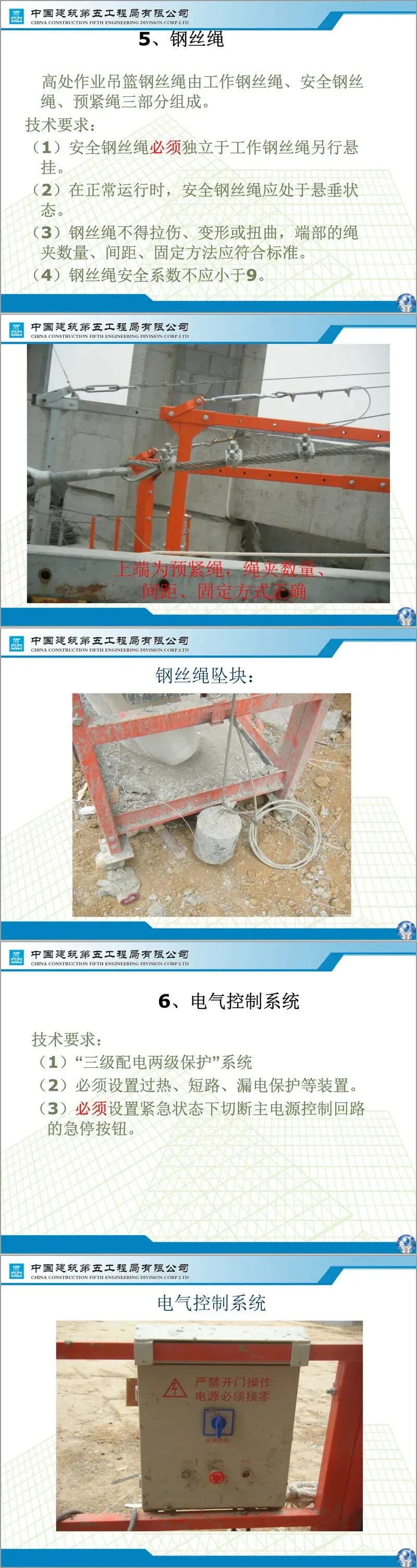

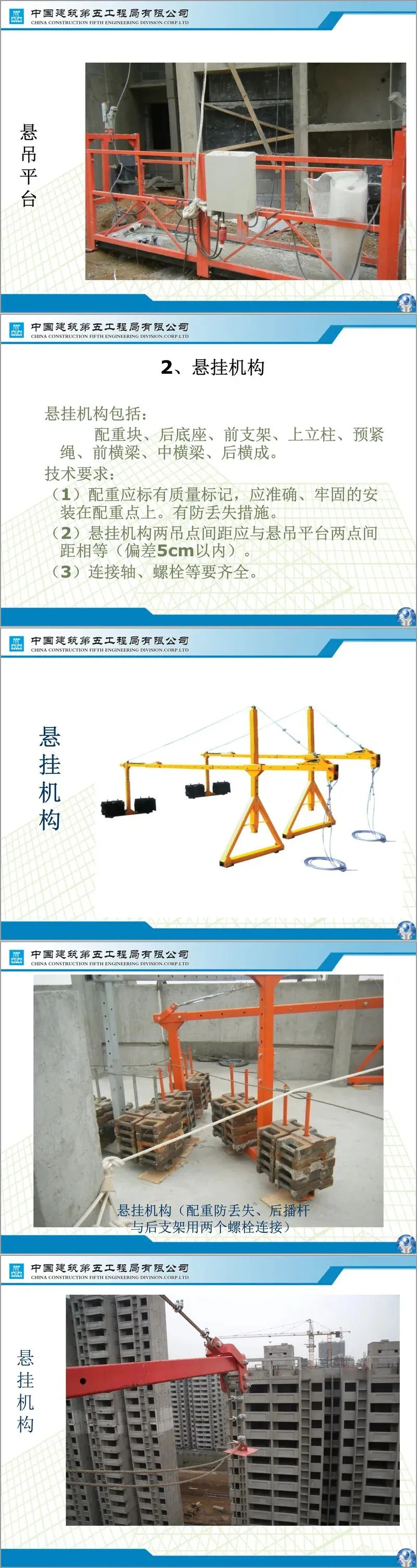

吊篮核心部件参数与技术标准直接决定安全性能。设备由悬吊平台、悬挂机构、提升机、安全锁、钢丝绳、电气控制系统组成,常用电动爬升式 ZLP 系列。悬吊平台工作面护栏不低于 80 厘米,其余三面不低于 110 厘米,底板防滑且设踢脚挡板;悬挂机构配重标识清晰、安装牢固,两吊点间距偏差控制在 5 厘米内;提升机配备灵敏制动器与手动释放装置;安全锁锁绳可靠,自由坠落锁绳距离不大于100 毫米;钢丝绳分工作绳、安全绳与预紧绳,安全系数不小于 9,独立悬挂且无损伤;电气系统执行三级配电两级保护,配备急停、过载、漏电等保护装置。
安装技术标准覆盖篮体、提升机、安全锁、悬挂机构、钢丝绳、电气系统及运行状态全维度检查。安装流程遵循工地勘察、方案编制、部件进场、悬挂机构安装、篮体组装、钢丝绳穿设、通电测试、验收移交的规范步骤;拆卸则以断电、平稳停放、部件拆解、机构拆除为顺序,严禁擅自简化工序或颠倒流程。安全系数计算明确悬挂机构防倾覆安全系数不小于 2,通过配重、力臂与载荷参数核算,确保设备抗倾覆能力达标。
安全操作规程与日常管理是作业安全的核心保障。操作人员必须培训持证上岗,作业前逐项检查设备状态,佩戴安全帽与安全带并挂扣独立安全绳,工具做好防坠落措施。严禁超载使用,风速超 6 级、雨雪雾天气停止作业,升降时留意电缆状态,下班前断电锁箱、固定篮体。验收环节需施工、监理、安监等多方联合参与,核查方案、交底、记录等资料,完成空载与载荷试验,不合格项必须整改闭环。
安全保障措施与技术交底强化全过程管控。设备须由专业单位安装调试并验收合格,出厂资料齐全,标牌清晰;提升机、安全锁、限位装置等安全部件完好有效;电气系统绝缘、接零、接地达标,照明使用安全电压。技术交底明确人员上下、载荷控制、动火作业、交叉施工等禁忌要求,划定下方危险区域并专人监护。事故预防聚焦方案审批、设备进场、安装监控、联合验收、人员培训、日常管理、规范拆卸七大关键节点,结合典型事故案例警示违章操作、管理缺失的严重危害,强调全过程合规管控。
这份培训资料立足施工现场实操需求,将技术标准、管理要求与应急防范深度融合,形成吊篮从选型到退场的全流程安全管理体系,对提升现场人员安全意识、规范操作行为、防范高处坠落事故具有重要指导意义。
