资料解读:蒸压加气混凝土施工工艺
详细资料请看本解读文章的最后内容。本文围绕蒸压加气混凝土砌块的生产、性能、施工全流程展开专业解读,覆盖材料特性、生产管控、现场施工、质量通病防治等核心内容,为工程应用提供系统技术参考。

材料与生产是保障砌块质量的基础。蒸压加气混凝土砌块以砂、粉煤灰、矿渣等硅质材料,石灰、水泥等钙质材料为核心原料,铝粉作为发气剂,搭配石膏、纯碱等调节材料,经精确配合比控制完成配料。生产流程遵循配料、搅拌、注模、预养、翻转、切割、蒸养、脱模、成品堆存等环节,坯体经高压蒸养形成稳定多孔结构,出釜后需存放至少五天方可出厂,出厂前须按批次检验并出具合格证明,确保尺寸偏差、干密度、抗压强度、干燥收缩值等指标符合国标要求。

性能方面,该砌块具备多重优势。导热系数处于 0.11~0.16W/m・K 区间,无需额外保温即可满足建筑节能标准;干密度约 600kg/m³,仅为粘土砖的三分之一、普通混凝土的四分之一,轻质特性可显著降低建筑自重,结构造价可节约 5%—10%重庆人大网。同时产品收缩率低、抗渗性优良,内部封闭气孔可有效阻延水分扩散,隔声性能突出,150mm 厚墙体计权隔声可达 45dB,且可锯、可刨、可开槽,施工便捷度高,放射性指标远低于国家标准限值,安全环保。

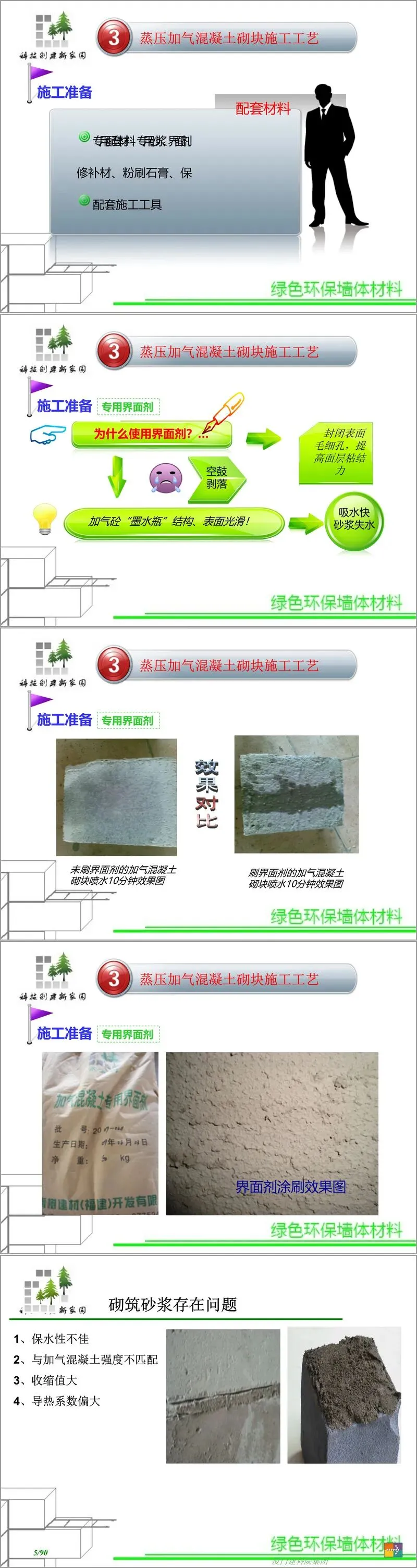

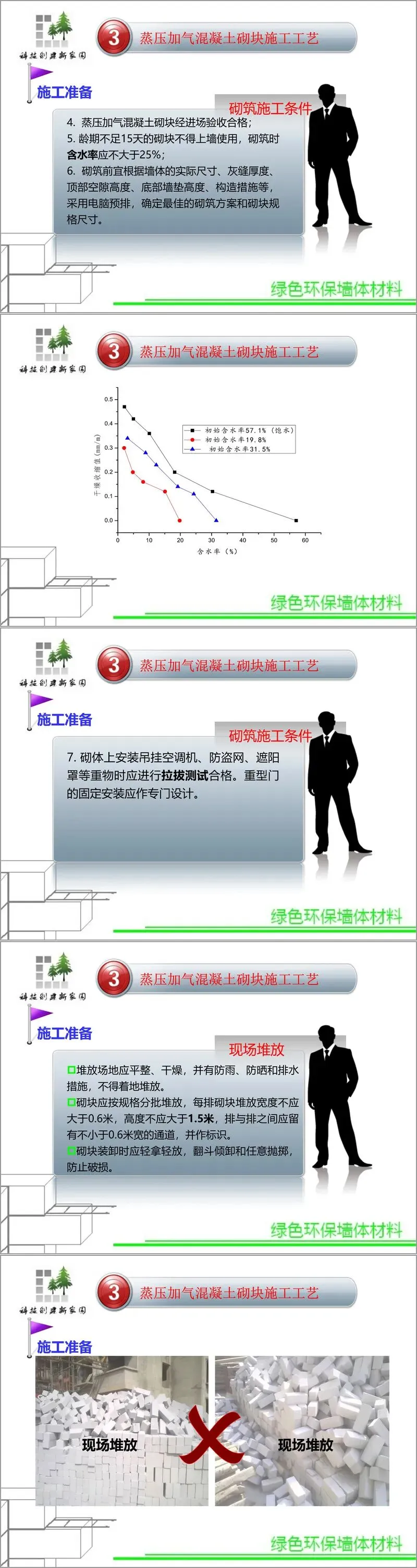

施工准备阶段需落实多项关键要求。施工单位应编制专项施工方案与质量通病防治措施,监理单位负责审查与过程管控。材料进场须验收复检,龄期不足 15 天的砌块严禁上墙,砌筑时含水率不大于 25%。现场堆放需平整干燥、防雨防晒,按规格分批码放,装卸轻拿轻放避免破损。配套材料优先选用专用砂浆、界面剂等专用产品,界面剂可封闭砌块毛细孔、提升粘结力,有效预防抹灰空鼓剥落,施工工具需配备专用切割、打磨设备。
砌筑工艺遵循标准化流程。先清理基层、定位放线、立皮数杆,外墙底部需浇筑不小于 200 毫米高的 C20 素混凝土墙垫。砌筑时砌块表面适当加湿,深度不超 10mm,满铺砂浆,灰缝厚度控制在 8—12mm,水平灰缝饱满度不小于 90%,垂直灰缝不小于 80%,铺浆长度不宜超过 800mm。上下皮砌块错缝搭接不小于长度三分之一,转角、T 型接头等部位规范咬砌。构造措施需严格执行,墙体与混凝土柱连接处每 500mm 设置 2Φ6 拉结筋,墙长超标需增设构造柱,墙高超 4m 宜设水平圈梁,门窗洞口按要求设置过梁与预埋块。砌体完成后至少间隔 7 天再进行顶部处理,采用专用小砌块 60°—75° 斜砌顶紧,确保连接密实。
抹灰工艺分内外墙实施,核心是防裂抗渗。抹灰前砌体需静置至少 7 天,清理表面并适当加湿。外墙先做界面处理,分两遍批刮专用界面剂,总厚度 2—3mm,不同材料交接处、管线槽等薄弱部位挂钢丝网,采用聚合物纤维抗裂砂浆分两层施工,按 3m×3m 设置分格缝并用耐候材料封闭。内墙喷涂抹界面剂后,薄弱处加挂加强网,用专用砂浆分两层找平与罩面,阳角做暗护角,大尺寸墙面合理设置分格缝。抹灰完成后喷淋养护不少于 7 天,保障砂浆强度与粘结效果。
质量管控聚焦常见问题防治。墙体开裂多源于砌块质量不佳、混砌、灰缝不饱满、构造缺失、沉降不均等,需选用高强度低收缩砌块,禁止混砌,规范拉结筋与构造柱设置,控制砌筑含水率与顶部处理时间。渗漏问题则通过保证灰缝饱满、做好界面处理、使用防水抗裂砂浆、密实填充窗框缝隙等措施预防。施工全过程须严格执行规范,落实样板引路、工序验收制度,确保工程质量达标。
