一、电缆选型、接线基本要求
电缆施工制作流程:
1、电缆选择;
2、电缆头制作;
3、电缆头绑扎;
4、电缆芯线制作;
5、电缆芯线号头编写;
6、电缆芯线对线;

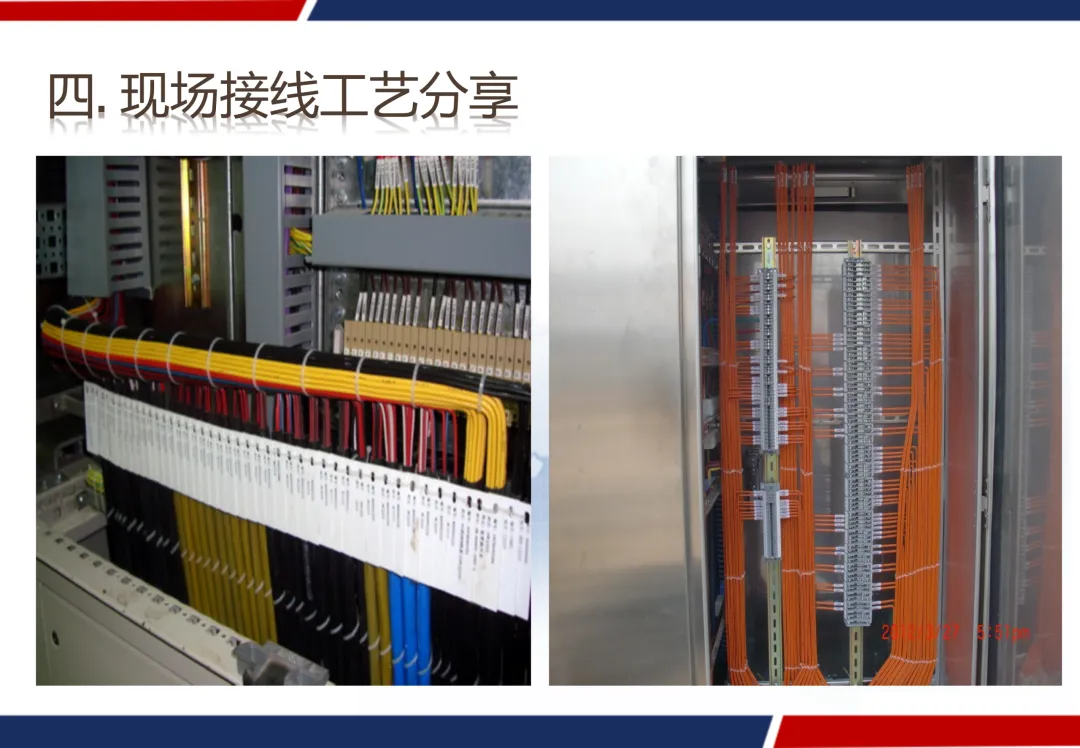

7、线路芯线接线要求;
8、电缆牌制作和电缆挂牌。

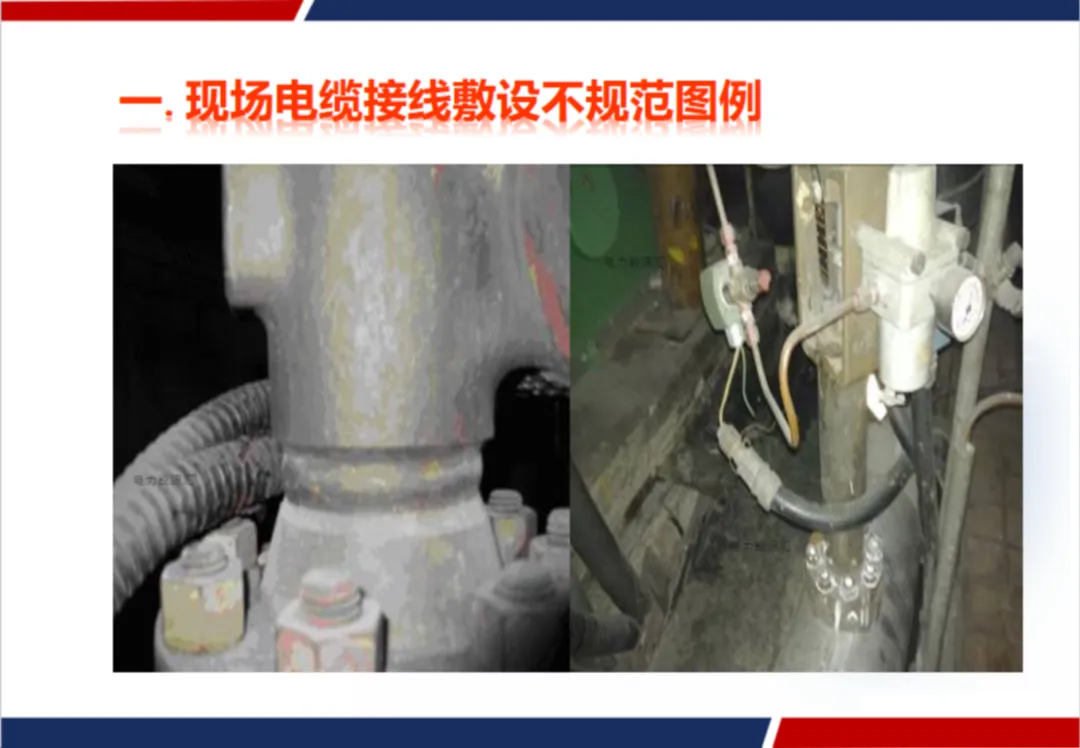

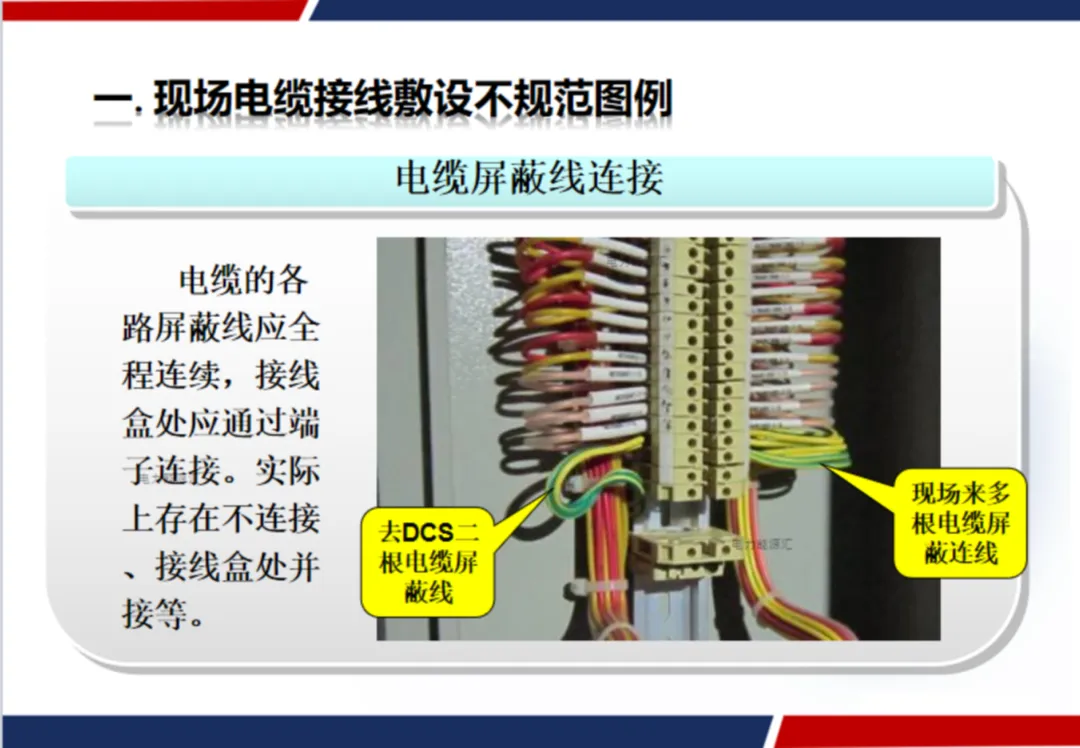

电缆槽道施放标准:
1上层:动力电缆施放层
2、中层:控制电缆施放层
3、下层:信号电缆施放层;
4、电缆线管不能同时穿动力电缆和信号电缆。

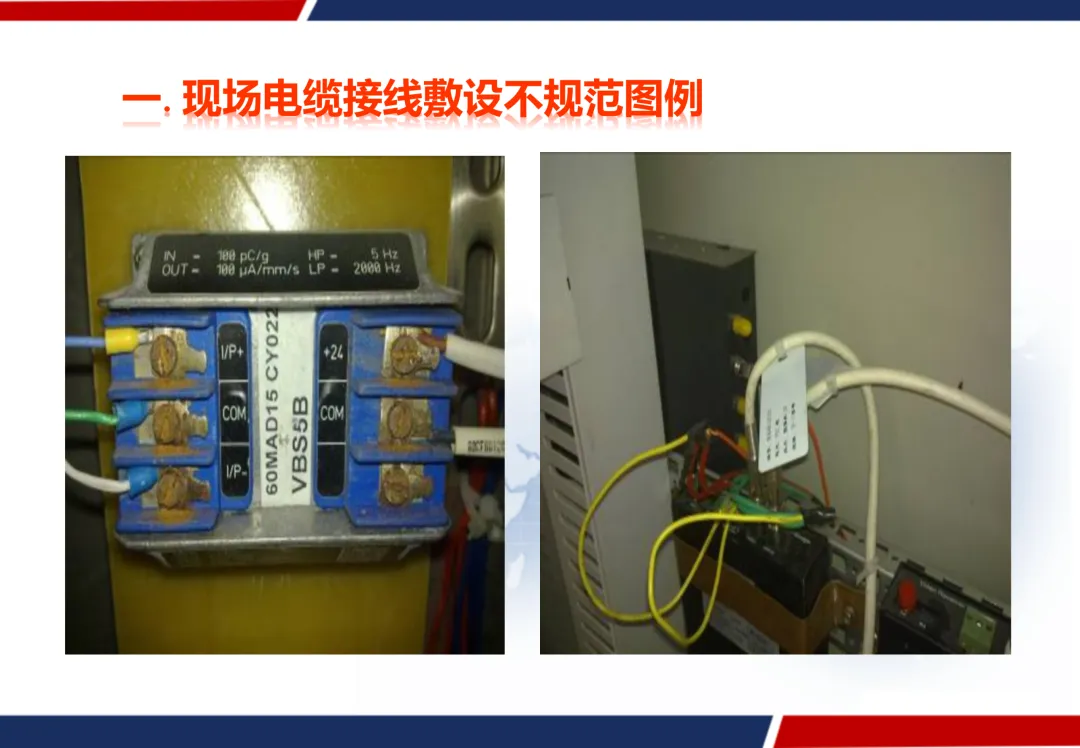

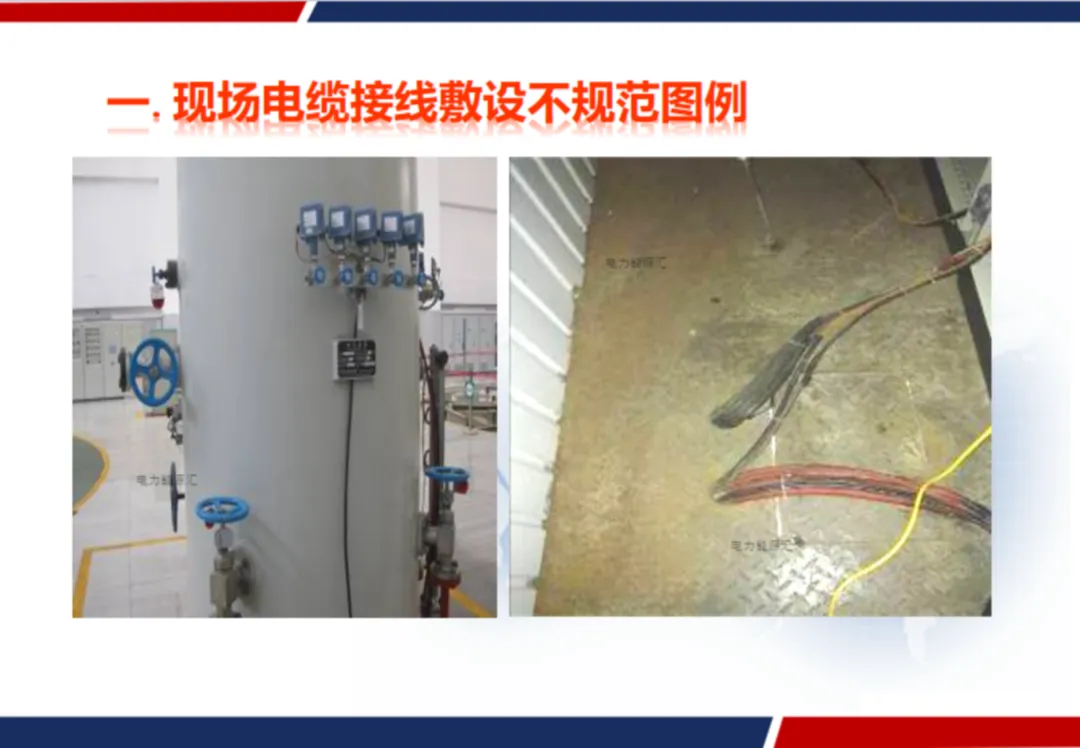

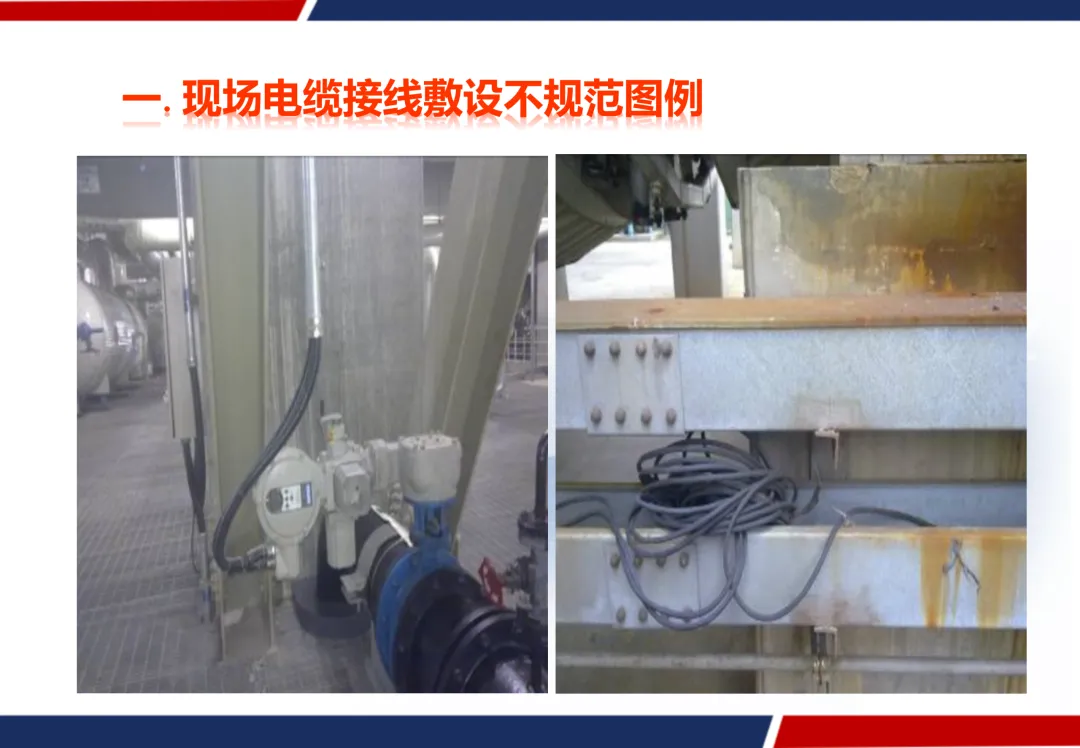

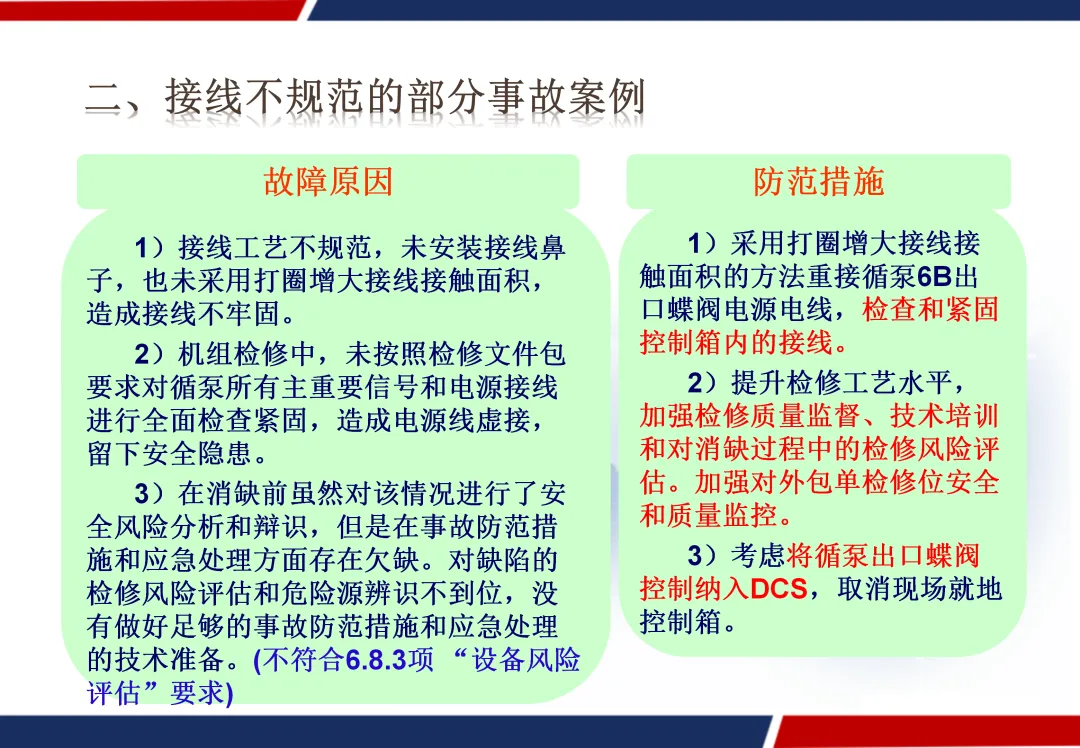

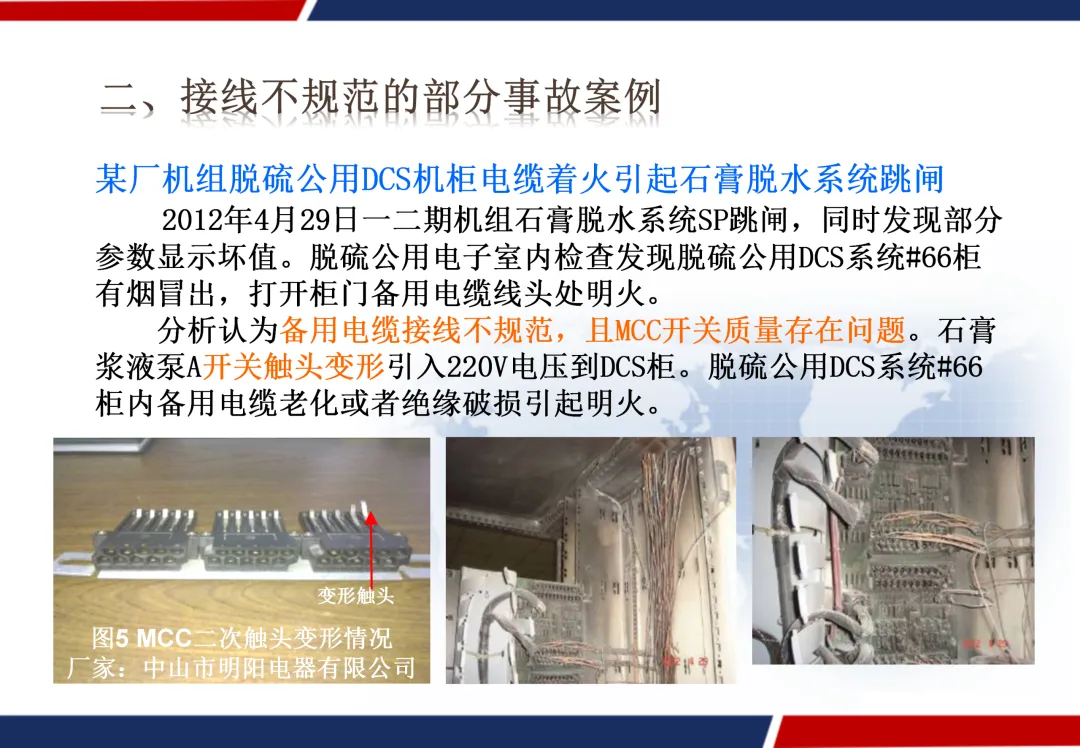

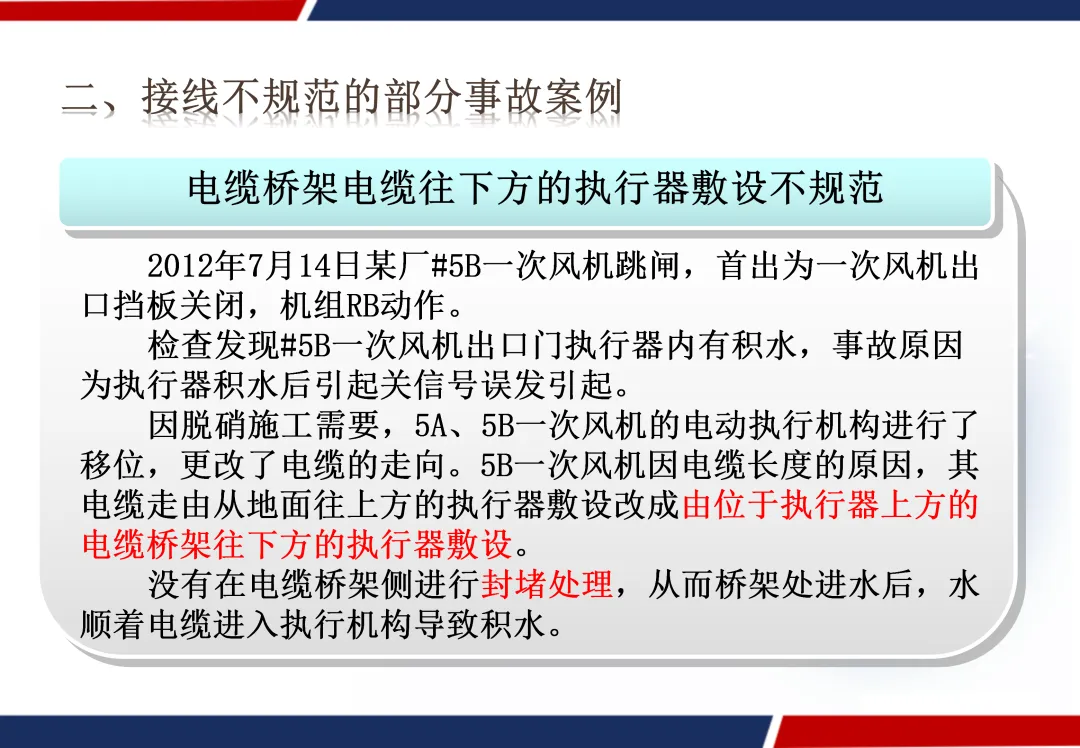

二、接线不规范的部分事故故障原因及防范措施
故障原因
1)接线工艺不规范,未安装接线鼻子,也未采用打圈增大接线接触面积,造成接线不牢固。
2)机组检修中,未按照检修文件包要求对循泵所有主重要信号和电源接线进行全面检查紧固,造成电源线虚接,留下安全隐患。
3)在消缺前虽然对该情况进行了安全风险分析和辩识,但是在事故防范措施和应急处理方面存在欠缺。对缺陷的检修风险评估和危险源辨识不到位,没有做好足够的事故防范措施和应急处理的技术准备。
防范措施

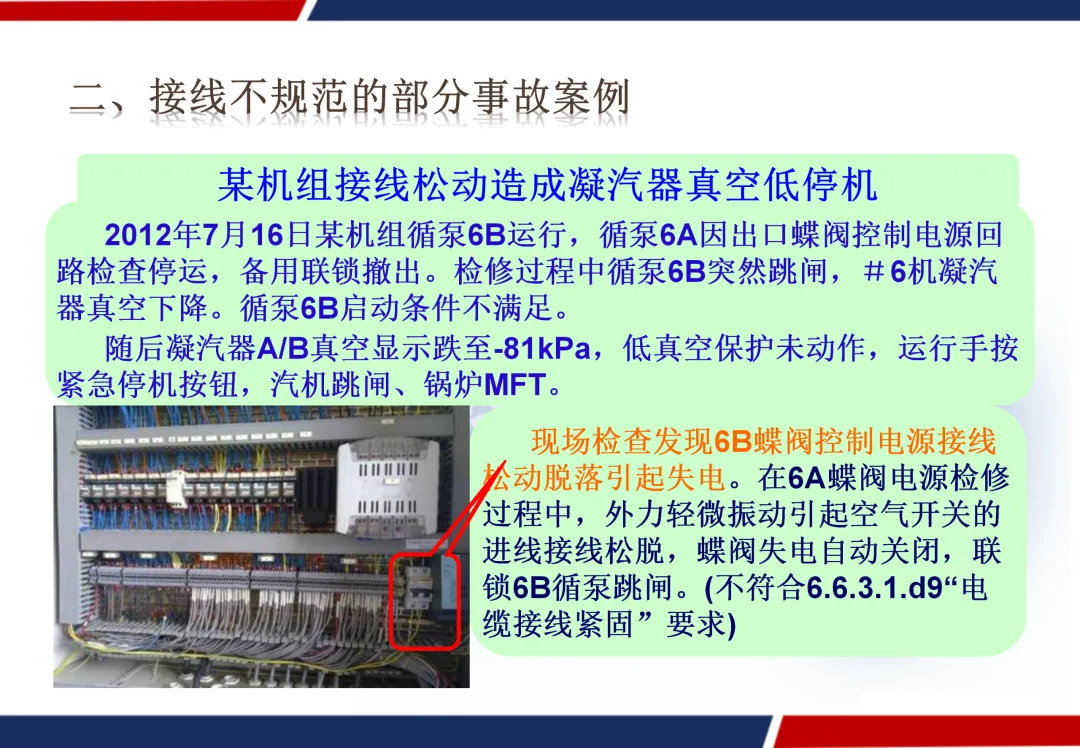

1)采用打圈增大接线接触面积的方法重接循泵6B出口蝶阀电源电线,检查和紧固控制箱内的接线。
2)提升检修工艺水平,加强检修质量监督、技术培训和对消缺过程中的检修风险评估。加强对外包单检修位安全和质量监控。
3)考虑将循泵出口蝶阀控制纳入DCS,取消现场就地控制箱。
