华为铁三角工作法原本是销售一线“客户经理(AR)+解决方案经理(SR)+交付经理(FR)”的协同作战模式,核心逻辑是“让听得见炮火的人决策,对全流程结果负责”。将其适配到“营销-供应链-交付”的端到端场景,通过“诊断→洞察→规划→执行”四步闭环,可将集团战略规划逐层拆解到每个大项目的铁三角责任单元,实现从战略到执行的全链路贯通,恰好破解上述痛点。本文结合供应链管理场景,系统拆解这套方法的落地逻辑。
多数企业对大项目供应链协同的认知停留在“部门反馈”层面:销售抱怨“供应链拖后腿”,供应链抱怨“销售乱承诺”,但没有任何一方能说清“断点到底在哪、影响多大”。既没有固定的跨职能组织对项目全结果负责,也没有项目级的供应链全链路数据,更没有跨部门共担的绩效,导致诊断只能“凭感觉”,战略落地的基线都无法建立。
从组织、流程、数据、绩效四个维度扫描现状,精准识别断点:
组织维度:是否每个大客户/大项目有固定的跨职能协同单元?还是每次都临时拉群?
流程维度:从接单到交付的全流程中,是否有跨部门协同的强制节点(如接单前的供应链评审)?还是各部门各走各的流程?
数据维度:是否有项目级的供应链全链路可视能力?还是AR看CRM、SR看APS、FR看ERP,数据完全不通?
绩效维度:是否有跨部门共背的项目级指标?还是营销、供应链、交付各背各的KPI?
抽调销售、供应链计划、采购、交付、财务骨干组成诊断小组,选取3-5个典型大项目做全流程穿越,AR/SR/FR共同走一遍从接单到回款的全链路,记录每个环节的耗时、断点、责任方。
输出《大项目供应链协同诊断报告》,量化基线数据:如当前大项目平均延期率22%,供应链成本超支率18%,客户投诉中60%源于交付问题,接单环节无供应链评审的项目占比75%。
共识“当前最优先解决的三大断点”:如“接单无评审导致承诺失真”“生产与采购排程脱节导致物料积压”“物流与交付不同步导致二次搬运”。
诊断完知道有问题,但多数企业直接跳到“改流程”“加评审”,忽略了和战略的对齐。比如集团战略是“大客户收入占比提至40%、供应链降本5%”,但铁三角(如果有)仍各背各的KPI:AR只管签单不管成本和交付,SR(供应链计划/方案经理)只管做方案不管客户需求匹配,FR(交付/供应链执行经理)只管排产不管客户优先级,战略依然落不下去。

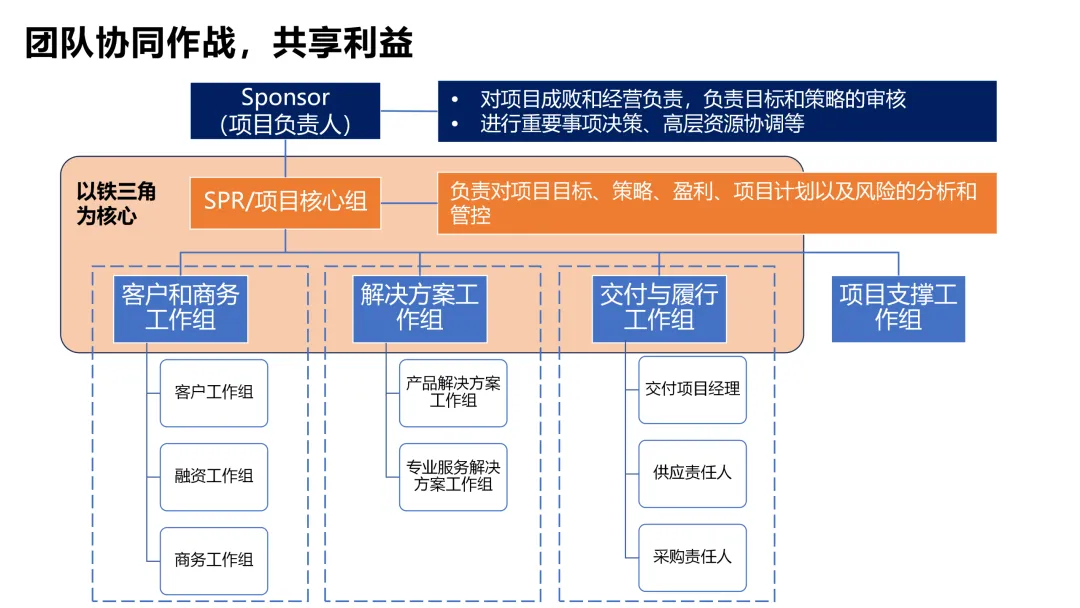

把集团战略逐层拆解到铁三角的共同责任里,从根源上绑定协同目标:

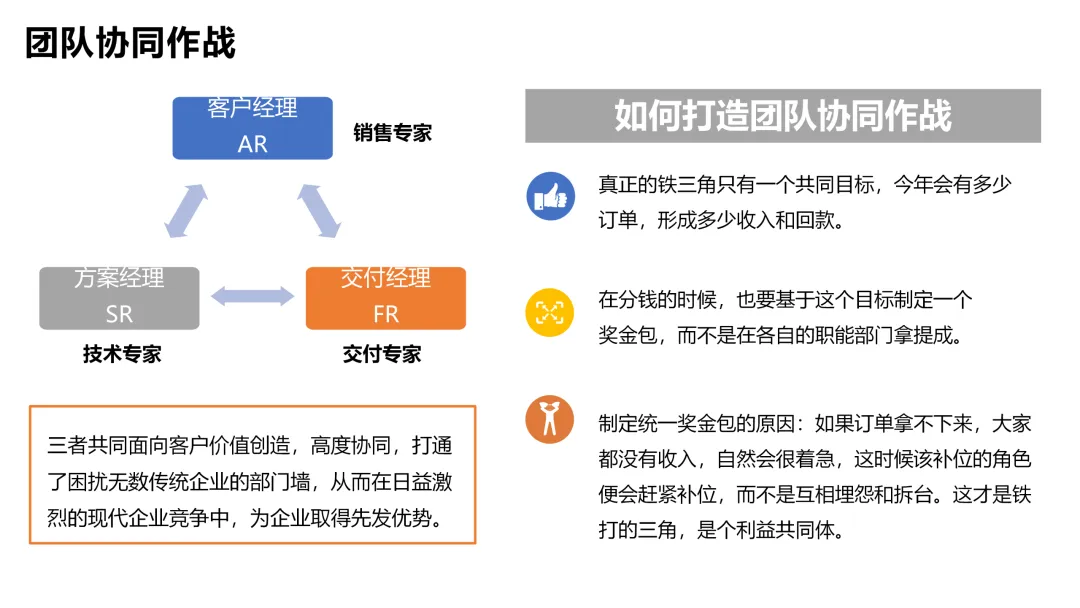

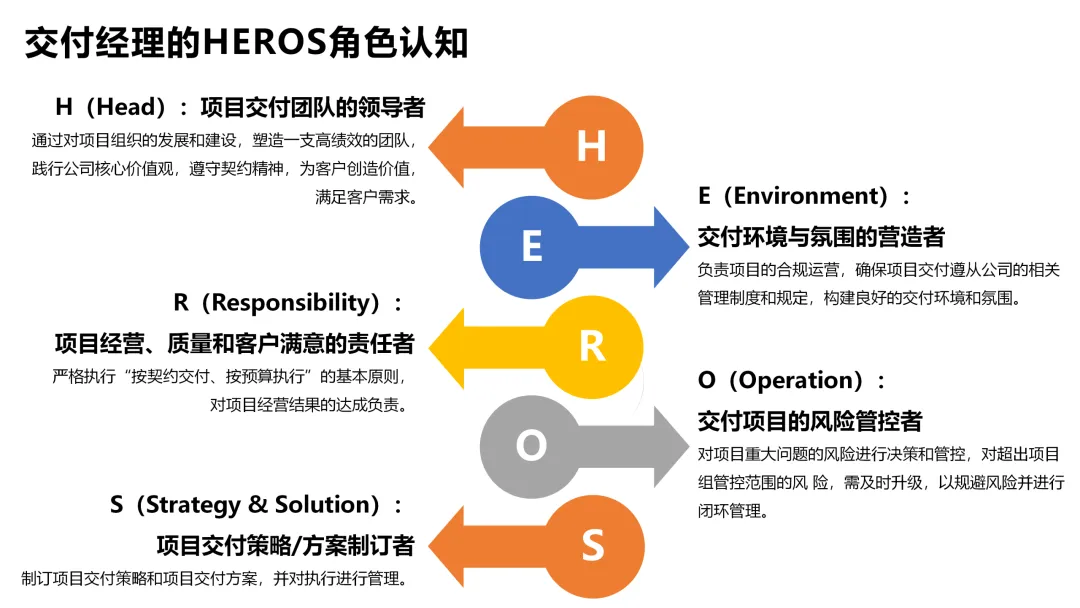

战略拆到铁三角角色:AR(客户经理)背“大客户收入+客户满意度”,SR(供应链计划/方案)背“方案毛利率+供应链资源匹配度(如承诺交期达成率)”,FR(交付/供应链执行)背“交付周期+项目供应链成本”,三人共背“项目整体利润率”,从KPI上避免“销售只管签、供应链只管省”的互斥。
战略拆到关键动作:明确每个角色承接战略的具体动作,如AR接单前必须拉SR/FR做供应链可行性评审,SR做方案必须对齐采购交期和产能,FR排产必须对齐销售的项目优先级。
召开战略解码工作坊,由CEO/销售副总裁主持,把集团年度战略目标拆解到每个大客户、每个铁三角的责任书上。
输出《铁三角战略承接责任书》,明确每个角色的战略动作、考核指标、数据来源,三方签字确认。
锁定首批3个Top大客户作为铁三角试点,优先跑通战略承接逻辑。
明确了责任和KPI,但企业常犯两个错误:一是“凑人数不授权力”,随便拉三个角色就叫铁三角,但AR要让FR优先排自己的项目,FR因为没有授权不理会,所有决策还是要往上汇报,效率极低;二是“有流程无工具”,协同节点没嵌到主流程里,评审还是要走线下签字,数据不通导致三人各看各的数,协同还是靠“喊”。
围绕“组织-流程-数据”做系统规划,让铁三角能真正运转起来:
组织与授权规划:每个千万级以上的大客户/项目配固定铁三角,明确角色职责;给铁三角分级授权,如1000万以下项目,铁三角可自行决定交付优先级、常规物料调配,无需上报,把决策权给到听得见炮火的人。

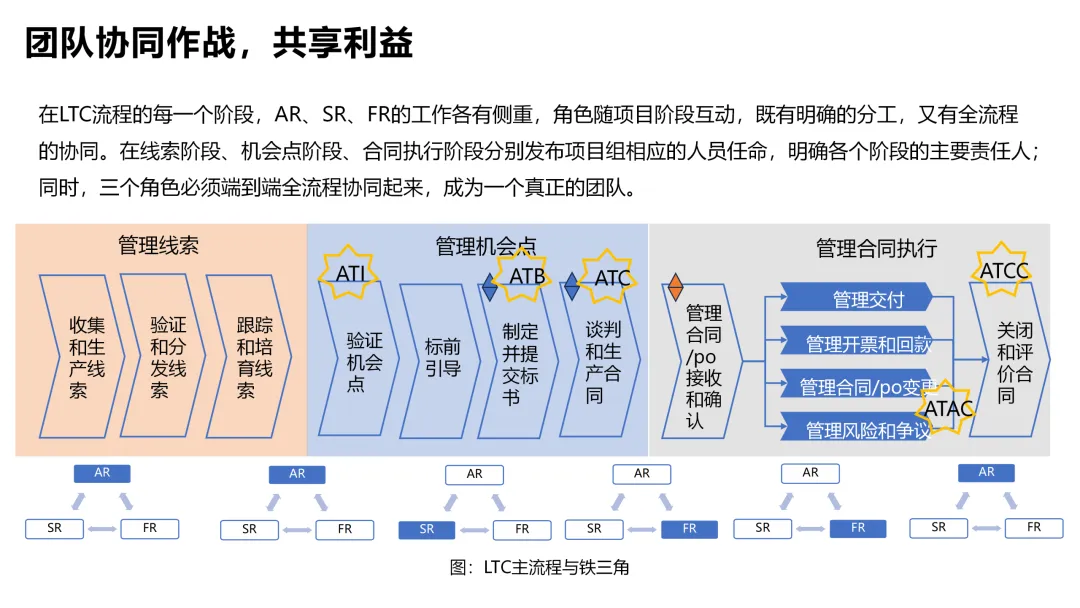

流程规划:把铁三角协同节点嵌到LTC(线索到现金)主流程里:接单前“供应链可行性评审”必须SR/FR参会,方案阶段“成本评审”三人共同签字,交付阶段“异常升级”铁三角先协商,10分钟解决不了再上报,避免流程冗余。
数据规划:打通CRM(AR用)、APS/SRM(SR用)、ERP/WMS(FR用)的数据,给每个铁三角开项目级供应链可视看板,实时看这个项目的订单状态、产能占用、物料到货、物流进度、成本累计,用数据代替口头同步。
先选2个试点大客户跑通规则,输出《铁三角运作手册》,明确角色职责、授权清单、协同流程、看板使用规则。
完成IT接口开发,把铁三角所需的数据整合到看板,给试点团队做操作培训。
全面推广前做一轮沙盘演练,模拟接单评审、异常升级等场景,确保规则可落地。
铁三角搭起来后,最容易出现的反弹是“回到老习惯”:AR又自己接单不评审,FR又按自己的优先级排产,没有考核约束,没有运营机制,新流程跑3个月就回潮,战略落地再次悬空。
用“运营+考核+迭代”把铁三角的成果固化到组织日常:
数据驱动运营:每月铁三角开项目复盘会,对着看板看5个核心指标(收入达成率、项目毛利率、交付周期、成本超支率、客户满意度),偏差超5%必须做根因分析,共背责任,避免甩锅。
协同考核绑定:铁三角三人奖金包同源,按项目整体利润和客户满意度核算,比如项目利润率超额完成,三人奖金都涨,项目延期被罚款,三人奖金都扣,从利益上绑定协同。
持续迭代机制:每季度收铁三角的一线反馈,优化授权和流程:如发现1000万的授权额度不够,提到2000万;发现评审节点太多,从3个砍到1个,让铁三角运转越来越顺。
上线铁三角运营看板,按角色设权限,CEO看全局铁三角的绩效汇总,铁三角看自己项目的明细数据。
把铁三角指标纳入年度绩效考核,权重不低于30%,和奖金、晋升强挂钩。
每季度评“金牌铁三角”,把优秀项目的经验(如“如何快速做供应链评审”“如何平衡成本和交付”)标准化,全公司推广。
华为铁三角工作法的核心,不是三个角色的简单凑组,而是把“以客户为中心”的战略,通过固定的项目级组织、共担的责任、协同的流程、共享的数据,落到每个具体项目的全结果上。适配到供应链管理场景后,它恰好解决了营销与供应链“两张皮”的顽疾:让铁三角既对收入负责,也对供应链的成本、交付负责,通过“诊断→洞察→规划→执行”的四步闭环,把集团的战略规划,变成每个铁三角可执行、可衡量、可优化的落地动作。
其本质是用协同联动打破部门墙,用数据驱动替代经验判断,让战略不再是挂在墙上的口号,而是每个项目、每个铁三角日常的动作——这正是“战略规划→落地执行”全链路贯通的核心要义。对于做大客户、项目型业务的企业而言,铁三角不是销售工具,而是战略落地的“最小作战单元”,也是供应链能力与前端需求对齐的核心载体。
