在座的各位工程人,干了这么多年项目,竣工验收被卡得最多的是什么?
不是主体结构,不是精装修——是消防验收。
多少项目主体封顶一年了,消防还没过?多少项目经理深夜在消控室蹲到天亮,就因为一个回路不消故障?又有多少机电安装企业,因为消防调试能力不行,眼睁睁看着利润被一次次整改吃掉?
说实话,消防调试这件事,技术难度大、系统复杂程度高,再加上现在施工企业利润不断压缩,消防验收已经成了项目履约的最大门槛。
今天星哥带来一份重磅资料——某央企集团内部培训课程《消防调试的技术组织管理》,53页PPT完整版。这套课程是某央企专门为P3-P4层级技术人员开发的培训教材,从消防系统基本原理到联动调试全流程组织管理,从技术准备工作到验收组织管理,全部讲透了。
说实话,这种央企内部的系统化培训资料,在外面根本看不到。今天拿出来分享,不为别的,就是希望帮更多的工程兄弟少踩坑、少走弯路。
一、消防调试基本技术点:先把底层逻辑搞明白
核心认知
消防报警联动主机的工作原理就一句话:输入 = 输出。
单点报警,两点联动。
很多人干了多年消防,连这个底层逻辑都没搞明白,上去就瞎调。这套资料一开始就把消防系统的"家底"给你捋得明明白白。
消防系统到底包含哪些?资料列出了十一大消防系统:
- 火灾自动报警系统(含消防广播、声光报警、消防电话、显示盘)
- 电气火灾漏电报警系统、电力电源监控系统、防火门监控系统
- 其他:智能巡检系统、远程实时监控、空气采样报警系统等

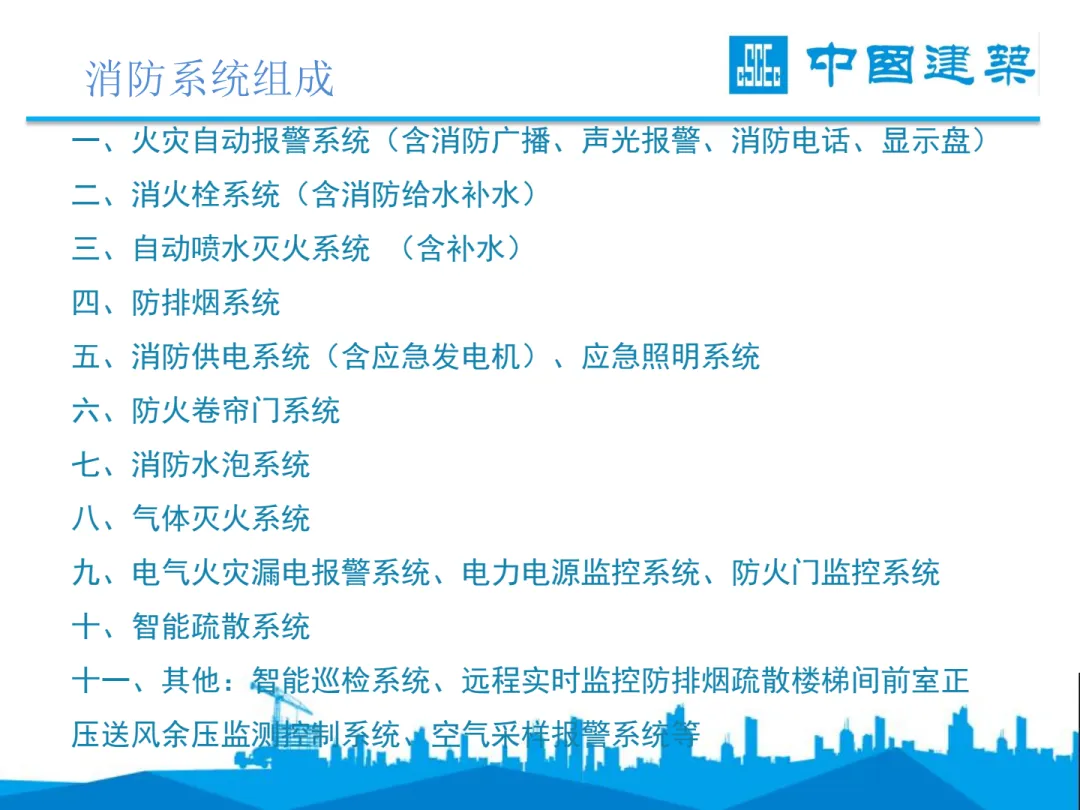

消防系统组成概览——十一大消防系统全览

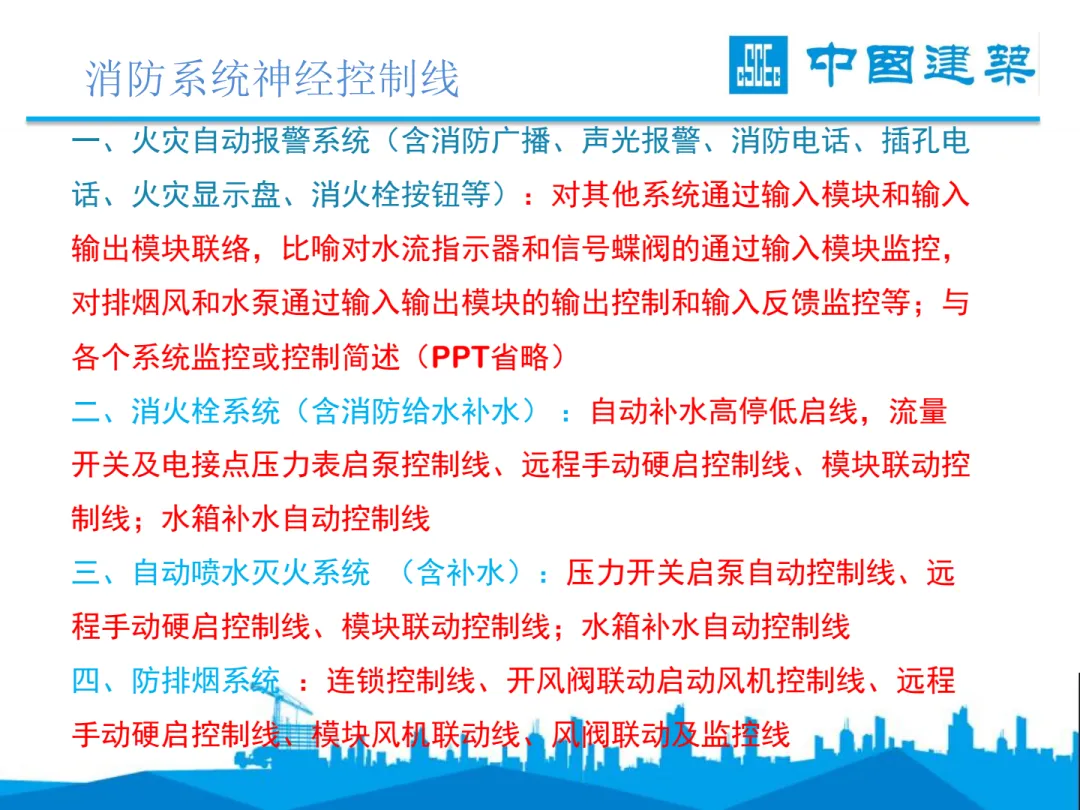

搞清楚了系统组成,接下来的问题就是:这些系统之间是怎么联动的?资料用一张"消防系统神经控制线"图表把它讲得明明白白。
火自报系统就像总指挥部,通过输入模块和输入输出模块和其他各个系统建立联络——对水流指示器和信号蝶阀通过输入模块监控,对排烟风机和水泵通过输入输出模块的输出控制和输入反馈监控……每一个系统怎么接、怎么控、信号往哪儿走,资料里列得清清楚楚。

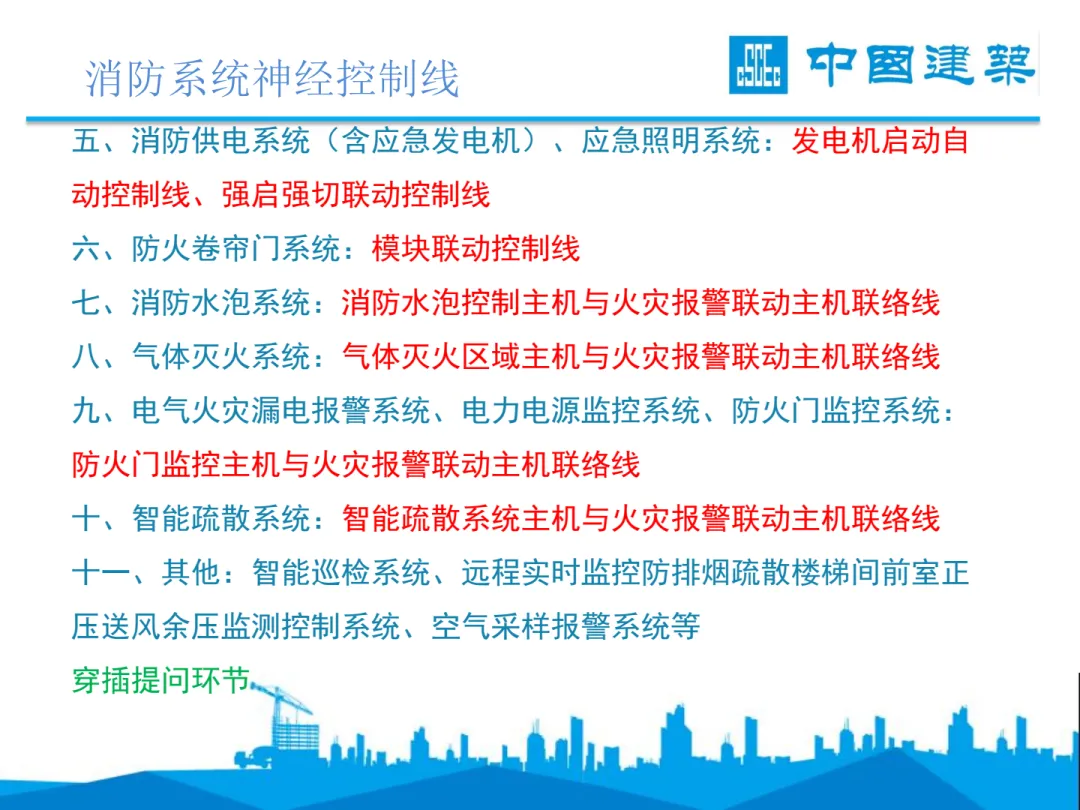

消防系统神经控制线——各系统之间的控制及联络关系

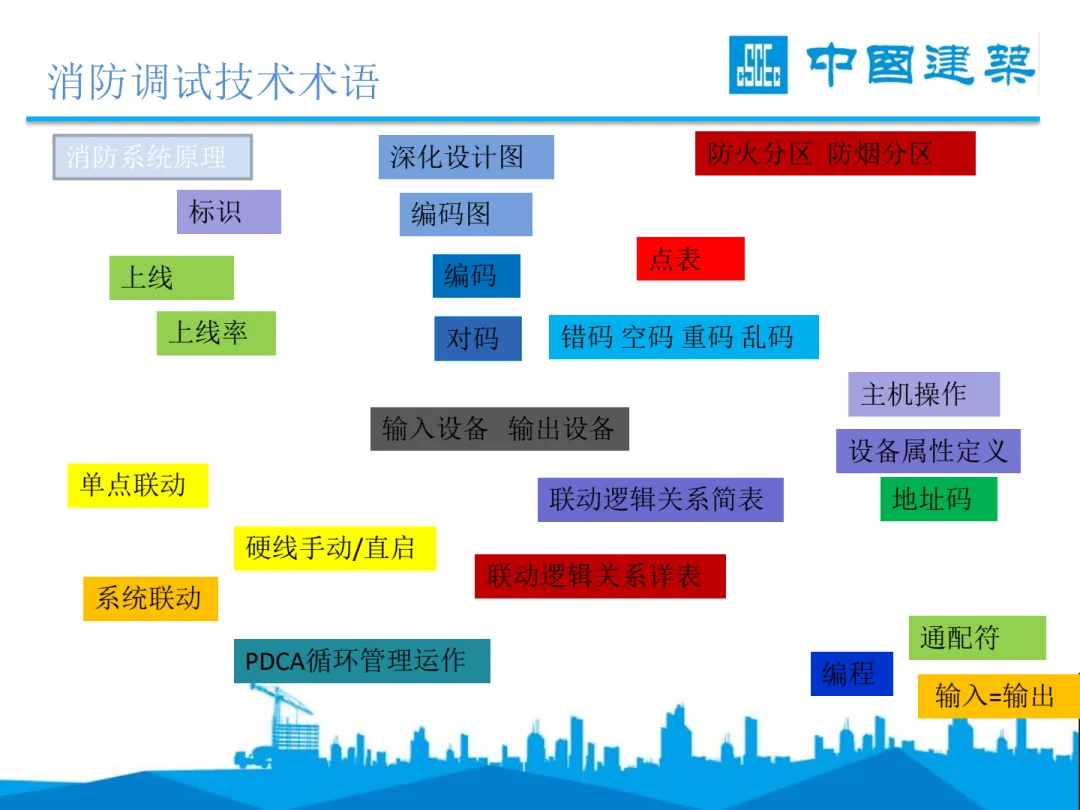

资料还特别整理了消防调试的核心术语体系,包括:编码、地址码、对码、点表上线、上线率、联动逻辑关系、系统联动、单点联动、硬线手动直启、编程、设备属性定义等二十多个关键概念。这些术语表面上看起来分散零碎,实际上构成了消防调试的完整知识体系。很多技术员在现场之所以一头雾水,就是因为这些基础概念没吃透。
星哥特别想强调一个容易被忽视的点:编码错误是消防联调失败的第一大杀手。资料中列举了错码、空码、重码、乱码四种典型编码问题,每一种都可能导致联动逻辑混乱、设备不动作或者误动作。现在很多项目调了几个月过不了验收,回去查根因——大部分都是编码阶段就埋下的雷。
二、消防调试准备工作:六步技术准备工作法
关键流程
深化设计图 → 编码图 → 点表 → 联动关系表 → 编程 → PDCA循环验证
资料中反复强调一个很容易被忽视的真相:消防联调失败的根源,往往不在现场,而在技术准备工作。
某央企的技术路径是:以6项技术准备工作为核心,环环相扣,PDCA循环推进。这套方法可以用在任何大型项目的消防调试管理中。

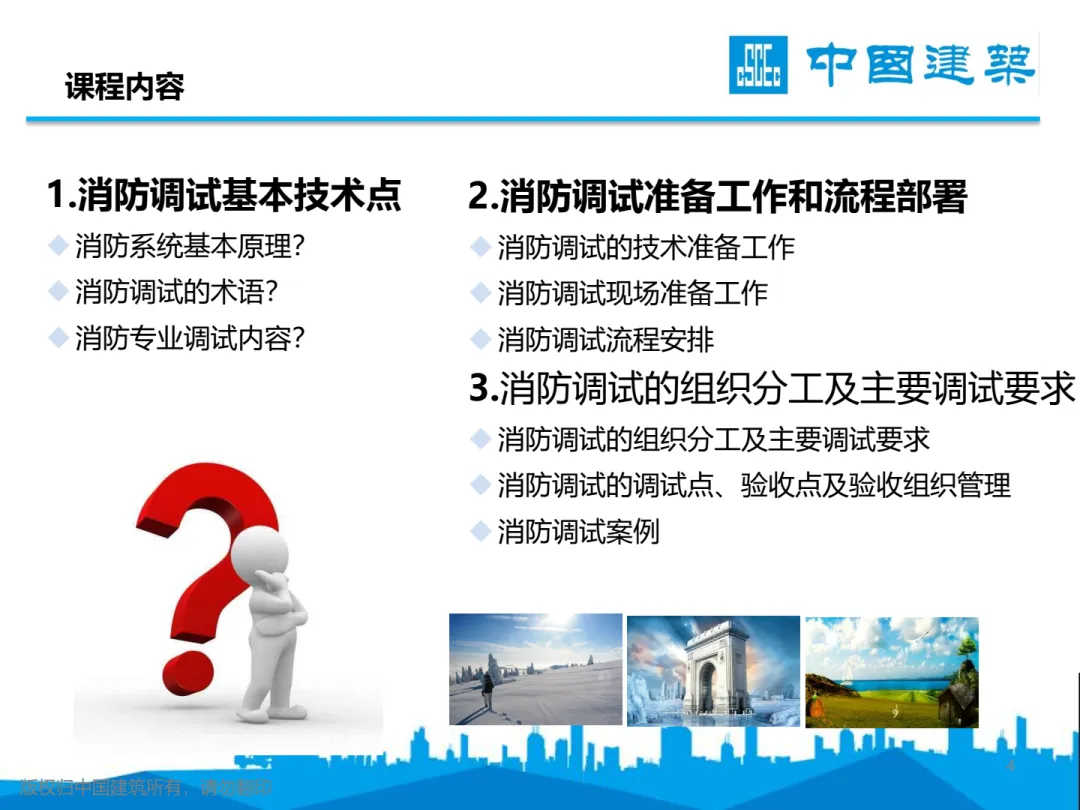

课程四大主体内容:技术点、准备工作、组织分工、验收管理
第一步:深化设计图
编码图编制之前,必须先出具深化设计图,保证火灾自动报警图上的点位数量、类型和位置与现场吻合。这里面有两个核心难点:
一是跨系统专业配合的点位容易变动或遗漏。消防水的水泵及控制箱、报警阀、压力开关、水流指示器、信号蝶阀、电磁阀等输入/输入输出类模块;防排烟的防火阀、风机及控制箱等监控及联动模块;供配电的消防应急照明配电箱、消防动力箱、非消防强切箱等的监控联动模块;电梯、防火卷帘、防火门、门禁等相关系统的监控和联动模块,全部要一一核实。
二是组织工作本身就是难点。深化设计由总工牵头,消防电专业工长负责,各专业工长协调配合。施工前完成深化设计图,编码前完成竣工图——这个时间节点的把控,看似简单,实际操作中常常失控。
第二步:编码图
编码图是整个消防调试的"DNA图谱"。资料里详细列出了编码图编制的完整管理流程:
- 总工组织消防弱电工长、分包、厂家开启动会,定制编码原则
- 再次明确防火分区数量和界限(消防机电各专业防火分区要和建筑图统一)
- 以防火分区为单位,按消防联动调试方法编码原则进行编码
消防调试核心术语:编码、点表、联动逻辑关系、PDCA循环
第三至六步:点表 → 联动关系表 → 编程 → PDCA验证
点表由厂家提供点位属性定义分类及编号,结合编码图和各消防专业图,定义点位类型属性及位置信息。联动关系简表由总工总控,联调关系详表按防火分区划分,直接对接编程。
资料中特别强调了一个惨痛教训:实际操作时往往一味催促厂家编程,而不重视落实联动关系详表编制,导致"无人管无人做,各自推诿"。编码、点表、联动关系表、编程这四样,只要有一环出错,后续全部需要连环修改。
资料里还特别提到了现场编码管控的几个关键措施:要求分包有专门针对编码的管理人员,对编码的下发修改都要有严格的流程和记录;现场编码疑问、错误、补码、改码必须有管理人员批准,并有统一的编码图、点表、逻辑关系表、编程等依次修改管理流程。这套管理机制看着繁琐,但没有它,编码一乱后面的联动调试就全乱套了。
关于PDCA循环在实际操作中的运用,资料也给出了非常落地的解释。深化设计图、编码图、点表、联动关系表、编程,这五项技术准备工作要通过PDCA循环反复验证和完善。因为消防系统涉及多个专业交叉配合,前期任何一项技术准备做不到位,到调试阶段都会以故障的形式暴露出来。而到了调试阶段再回头修改基础技术文件,代价是前期准备工作成本的数倍。
三、消防调试组织分工:13个岗位的精细化管理
管理模式
调试总负责 → 技术支持 → 现场总负责 → 商务 → 强电组 → 防排烟组 → 喷淋组 → 消火栓及水泡 → 消防弱电一组 → 消防弱电二组 → 联调组 → 物资 → 资料
这是这份资料最精华的部分!某央企把消防调试的组织分工拆成了13个专项小组,每个小组的任务分工和调试要求写到了操作层面的颗粒度。星哥挑几个最有代表性的角色给大家看:
技术支持(由公司委派或项目技术总工担任)
这个岗位是整个消防调试的"大脑",职责包括10项:
- 全面了解消防调试各个方面存在的问题,梳理思路,提供解决方案
- 负责协助领导消防调试小组,安排工作,调试要求,技术支持,培训交底,检查督促,验收
- 全面排查消防调试各雷区或薄弱环节,及时提出调整建议
消防弱电一组(项目总工)
总工亲自带队弱电一组,主要职责:
- 点表核对,重点排查送风阀与排烟阀、水流指示器与信号蝶阀等主机定义错误
联调组(外协资深管理人员或项目副经理)
这个组的配置建议相当实用——组长、副组长、操作员1名、消防弱电3~5名大工、风阀维修复位3~5人、风阀厂家1~2人、控制箱厂家1人、卷帘厂家1~2人。根据项目规模可以组建3~8组联动调试小组。
联调组的调试步骤写得非常详细:领取点表图纸 → 现场摸底故障排查 → 单点联动调试 → 按防火分区联动 → 联动效果复核 → 故障处理反馈修改编程 → 再复验。每一步都有明确的交付标准。
四、消防联动调试全流程:五步走,一步都不能少
调试流程主线
现场及技术准备 → 送水送电 → 报警回路上线 → 故障排查 → 各子系统单机调试 → 消防电单点联动调试 → 按防火分区联动调试
资料把消防联动调试的流程管理拆成五个阶段:
第一阶段:调试前的准备
现场准备工作从10大项到12项逐层铺开。包括:调试技术资料准备、清理施工现场进行大规模详细排查建立销项表、标识管理(报警回路、广播、电话及电源干线回路首尾及分支处标识清晰)、编码管理体系建设、正式水电到位、水池水箱清理灌水、消防水系统管道打压保压、设备送电、各系统神经控制线施工完毕、消控室送电主机上线等。
特别值得强调的是销项表管理——这是一个动态的管理过程,从无到有,动态更新。销项会一般每天组织召开,是项目经理最重要的管控抓手。
第二至四阶段:各专业单独调试 → 单点联动 → 系统联动
资料把"系统整体联动就是单点联动的集合"这个认知讲得很清楚。单点联动验证的是线路及设备动作的可靠性,系统联动主要是验证联动关系的正确性。火灾自动报警联动消防系统总线上线及故障排查是重难点,消防弱电是总牵头专业,以它为中心,其他专业交叉配合。

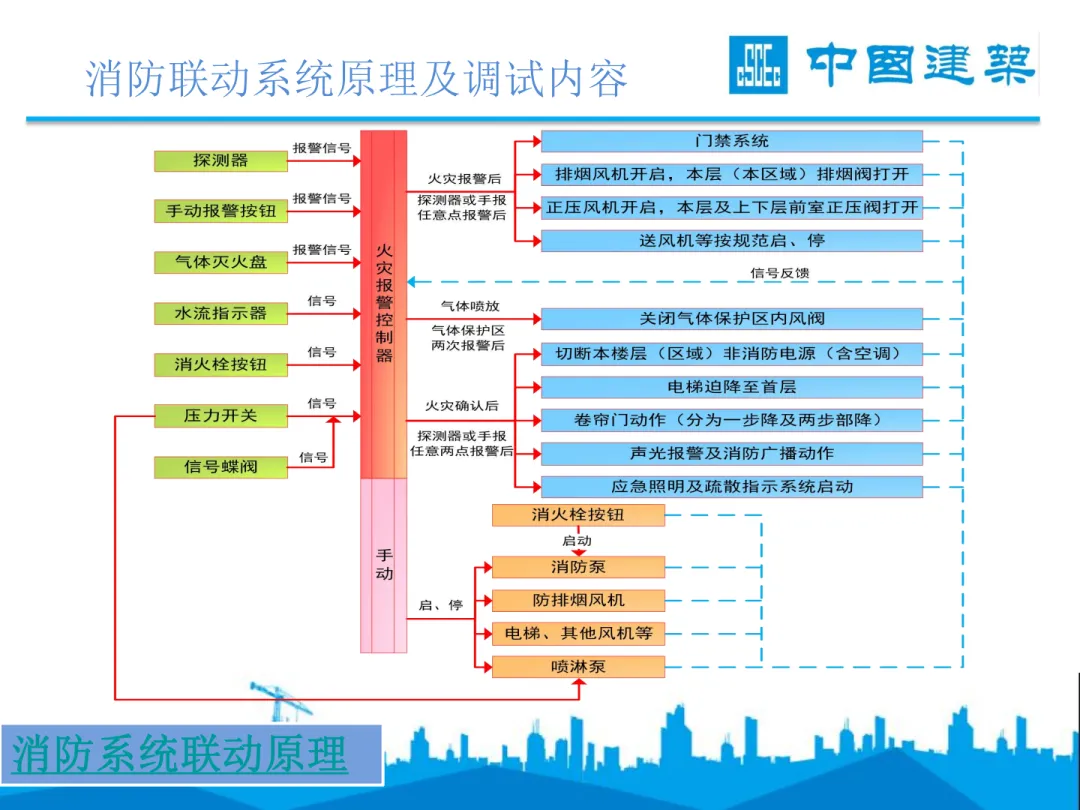

消防联动系统原理及调试内容详解
五、常见问题与故障排查:20种经典故障处理手册
避坑指南
主机显示故障 ≠ 现场实际问题
主机不显示故障 ≠ 没有故障
搞清楚这个区别,调试效率翻倍
这份资料最大的实用价值之一,就是把消防弱电调试现场常见的20种技术问题一一列出了特征描述和解决方法。星哥挑几个最常见的给大家:
故障一:模块显示故障
风阀、卷帘、配电箱强切、照明配电、广播、水流指示器、信号蝶阀等通过输入输出模块所带的设备,在主机屏幕上显示故障。排查方法分三步:检查模块输入是否并电阻 → 测试模块电源电压是否大于18V → 查所接设备问题。还不行?换模块、换底座、换执行器,一步步来。
故障二:点型烟感无地址显示
主机上显示故障是点型烟感的,且没有楼层防火分区地址显示——这类主要是主机对这个点没有编程,需要现场核对点表,确认这个点是什么设备类型定义再交给厂家编程即可。
故障三:点动不动
模块输出电压低于18V时点动大概率不动作。如果电源偏低就需要重新换线或就近管井增加模块电源,或者通过主机修改定义为脉冲电压试验。风阀卡死?执行机构维修或者更换。控制箱二次接线错误?排线路。
故障四:强启强切模块点动失败
脱扣器可以改为220V的通过中间继电器间接动作;24V脱扣器功率可能偏大,需要电源容量足够,可以改为脉冲定义或编程延迟,避免模块电源同时动作拉低整个回路——这个经验太值钱了!
故障五:错码或乱码
启动178,现场动作179——如果现场找到178和179两个点位,直接更换模块;如果找不到,需要记入点表,主机改码。
一句话总结避坑核心:主机显示的故障大都是弱电线路、接线、模块安装等故障;设备本身启动问题、乱码、错码、重码、空码、未定义或定义错误、逻辑关系错误、无反馈等问题主机是不会显示故障的。搞懂这个区别,你就不会再被主机屏幕上的信息给骗了。
除了上述五种常见故障,资料还总结了另外十五种问题,包括:设备未注册(需要主机重新注册)、点位已屏蔽或错码(查屏蔽状态和编码一致性)、无反馈信号(万用表查模块输入端电压)、定义错误(现场设备类型与主机定义不一致,必须改定义并同步修改编程)、模块或设备找不到(通过主机启动查反馈定位)、回路串线(拆本回路线路点动排查)等等。特别是模块反馈复位不了这种问题,原因可能有执行机构故障、常开常闭接线接反、控制箱二次接线错误等,资料里给出了逐项排查的方法。
资料在故障排查管理章节还提出了几条很有价值的管理建议:消防故障排除工人与生产销项收尾工人尽量分开固定,排故障大工数量要有一定保障,从头到尾跟进;重大疑难问题要启动专家会诊机制;调试遇到的故障问题整理记录,每天开会跟进解决;管理人员要懂主机操作——主机显示的故障、监管、反馈、屏蔽等信息要能看懂并及时跟进安排复位。这些管理措施看似简单,但真正能执行到位的项目,消防调试效率至少提升50%。
各系统控制线及模块接入方式详解
六、消防验收组织管理:从工具准备到沟通话术
验收宝典
验收成败的决定因素:30%是系统本身,70%是组织管理
资料最后的消防验收章节,写得极其接地气。不是泛泛而谈,而是把这些年验了几十个项目的经验全部放进去了。
验收前现场准备清单
- 所有主机显示火警、监管、反馈要复位——主要是风阀、水流指示器、手报等
人员配置方案
每组组长1位负责陪同解释与消控室联络,副组长1名安排点烟按手报及复位,通风工人3~5人负责风口复位,喷淋系统工人1名熟悉系统和现场,消火栓工人2名负责试射和水泡试射点火,配电房高压1名低压2人负责强切复位,水泵房厂家1名,卷帘门防火门厂家1人随行,消控室主机厂家1~2名,操作员1~3名。这套人员配置堪称验收作战标准模板!
验收过程中的黄金法则
- 不建议多个防火分区同时做联动调试——主机操作员注意反馈信息控制每个验收组的联调进程
- 验收后会议及时解释验收问题(若有理由),及时提送验收单位关切资料
- 把握好会议后关系沟通最好时机

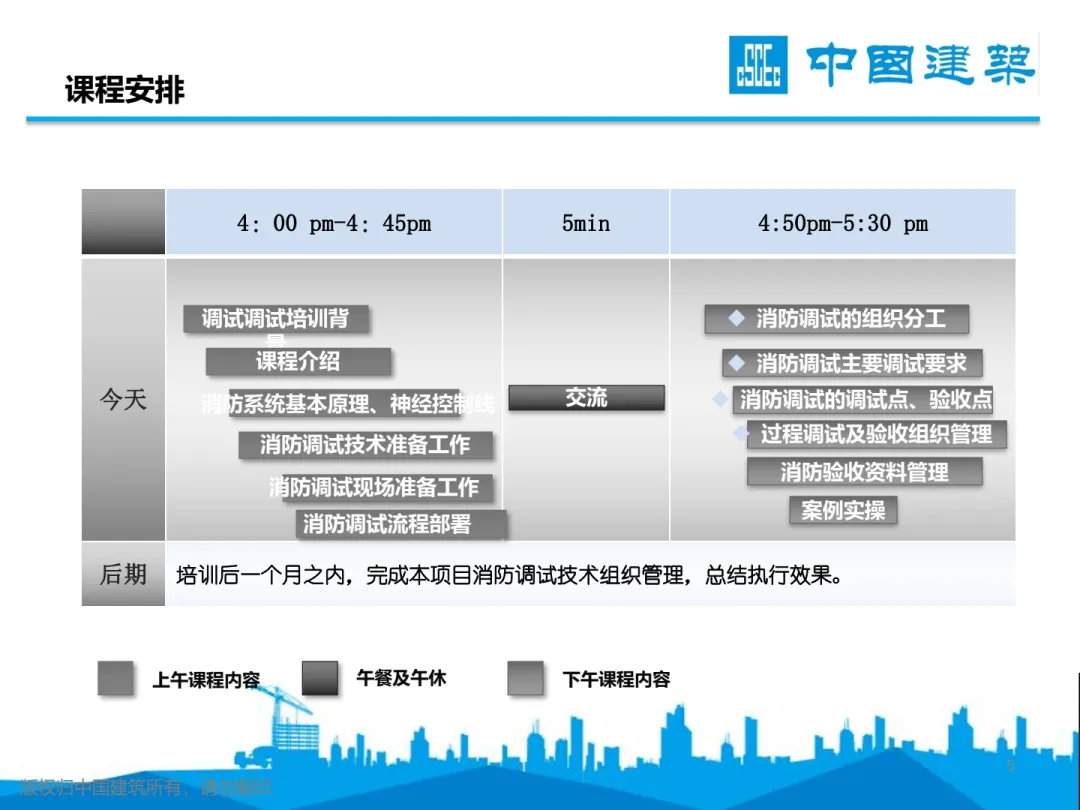

课程培训安排——理论授课与案例实操紧密结合
七、星哥总结:为什么这份资料值得你反复研究
坦白讲,星哥做工程资料分享这么多年,能把消防调试技术+组织管理说到这个深度的资料真的不多见。大部分资料要么只讲技术不讲管理,要么只讲流程不讲落地。这份资料做到了三个"一":
- 一套完整的理论框架:从消防系统原理到联动逻辑,从技术准备到验收管理,53页内容无废话
- 一套可复用的管理模板:13个岗位的分工表、6项技术准备流程、5表管理工具(点表、联动简表、联动详表、销项表、过程记录表),拿过去直接能用
- 一份难得的经验沉淀:20种经典故障的排查方法、验收组织管理的实战细节、案例实操讨论——这些不是看书能学到的,是一线工程人用教训换来的
消防调试基本技术点——系统原理、术语和调试内容
无论你是项目经理,还是机电技术负责人,或者是刚接触消防调试的技术员,这份资料都能帮你建立起消防调试的系统性认知,让你在下一个项目的消防验收中少走弯路、少踩坑。
最后星哥还想说几句心里话。现在工程行业利润薄、竞争激烈,消防验收这道坎过不去,前面的辛苦都可能白费。特别是对于机电安装企业来说,消防调试能力不是锦上添花,而是核心竞争力。能不能在规定时间内完成消防验收,能不能把整改成本控制在可接受范围,直接决定了项目能不能赚钱。
某央企为什么要专门开发这套培训课程?因为他们的管理层清楚地看到:消防调试能力培养好了,项目履约就有保障,客户满意度就高,企业品牌就硬。而那些还在靠经验、靠运气做消防调试的团队,迟早要被市场淘汰。这份资料表面上是讲技术和管理,骨子里讲的是一套可复制的工程管理体系。
星哥一直在做的事情,就是把这种真正有含金量的资料挖掘出来、整理出来,分享给更多的工程兄弟。不为别的,就是希望咱们工程人做事能更专业、更省心、更有底气。这份《消防调试的技术组织管理》,星哥真心推荐给每一个和消防打交道的人。
八、获取方式
这份《消防调试的技术组织管理》53页完整PPT资料,已上传至建筑侠知识星球,包含全部组织分工表、技术准备流程、故障排查手册和验收管理方案。
扫码加入建筑侠知识星球,获取完整资料,还有1600+份工程精品资料等你来拿。
微信小程序扫码进入小程序
知识星球扫码加入星球
九、其他精彩内容预览

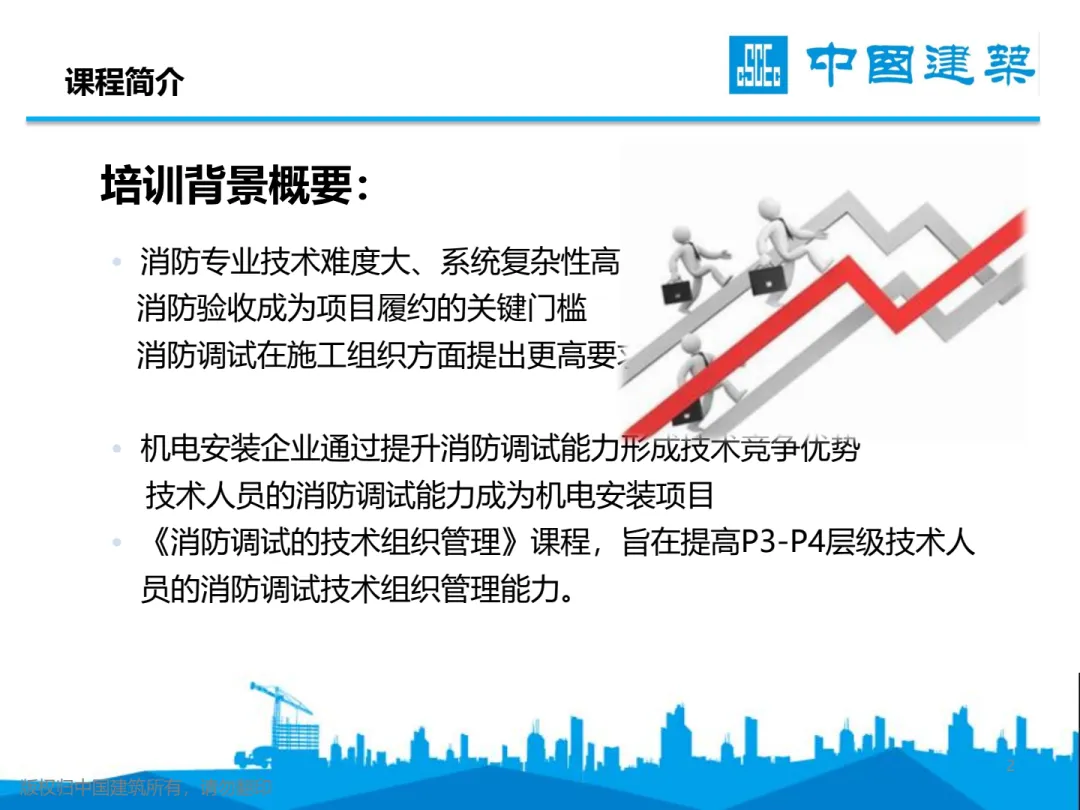

培训背景——消防验收成为项目履约的关键门槛
资料中还包含案例实操环节——南山医院、中电长城验收意见解读、中山利和调试案例等实际工程经验分享。火自报联动主机工作原理、各消防专业联动关系概述、排烟风机/正压送风风机管辖防火分区范围等实操细节,全部在资料中图文并茂展示。

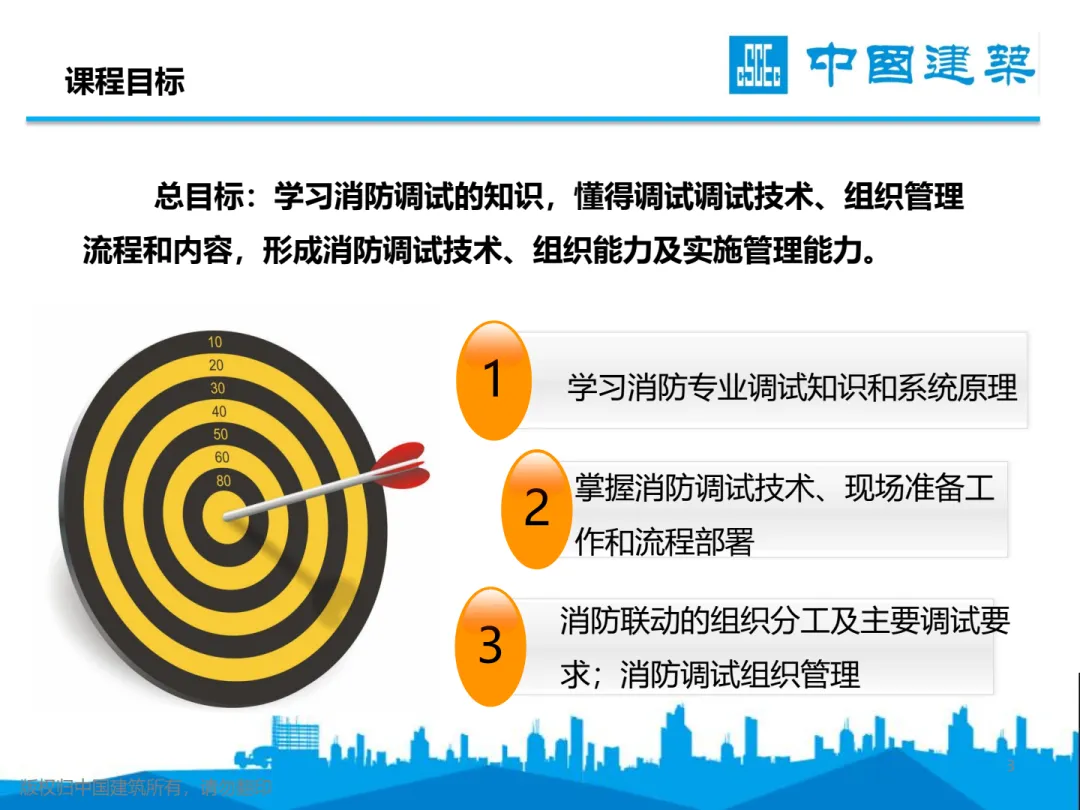

课程目标——从原理到实践的全方位能力培养
立即扫码,获取这份消防调试实战宝典!
建筑侠知识星球,工程人自己的知识库。

知识星球更多工程资料每日更新
加入知识星球,你还将获得:· 施工方案模板库(10000+套,涵盖各专业)· 技术交底范本(300+份,可直接套用)· 节点详图CAD图库(DWG格式可编辑)· 每周精选工程资料推荐(质量把关,靠谱优先)· 工程人专属交流社群(同行切磋,少走弯路)· 不定期的线上分享会(与行业老炮面对面)
建筑侠星哥 · 原创内容
如果这篇文章对你有用,点个"在看"让更多工程人看到。
