危大工程识别与编制培训(PPT)
- 2026-10-22 07:13:11
危大工程识别与编制培训(PPT)危大工程,即危险性较大的分部分项工程,具有施工风险高、易引发生产安全事故、事故后果严重等特点,一旦管控失控,极易造成人员伤亡、财产损失,还会影响项目正常推进,触碰安全生产红线。 核心警示:施工现场临边防护、起重机械安装与作业、深基坑、高支模、脚手架等,均属于危大工程范畴,前期识别漏项、方案编制流于形式、现场不按方案施工,都是安全生产的“头号杀手”,必须从源头严防死守。 很多现场隐患,根源就是前期没有精准识别出危大工程,未纳入专项管控。结合项目施工实际,重点梳理高频危大工程清单,杜绝识别盲区: 基坑工程:开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程;开挖深度虽未超过3m,但地质条件、周边环境复杂的基坑工程 模板工程及支撑体系:各类工具式模板工程、混凝土模板支撑工程 起重吊装及起重机械安装拆卸工程:履带吊、汽车吊等起重机械安装、拆卸、作业,非常规起重设备、方法的吊装工程 脚手架工程:落地式钢管脚手架、附着式升降脚手架、悬挑式脚手架等 高处作业工程:临边防护、洞口防护、悬空作业、操作平台等(本次巡检临边防护问题直接归属此类) 其他危大工程:起重机械防雷接地、临时用电、拆除工程、暗挖工程等 此类工程风险等级更高,除编制专项方案外,必须组织专家论证,严禁未经论证擅自施工,比如开挖深度超过5m的基坑、搭设高度超过8m的模板支撑、起重量300kN及以上的起重吊装工程等。 危大工程专项施工方案,是现场作业的“法定依据”,绝非应付检查的资料,必须做到内容完整、数据准确、贴合现场、可操作性强,杜绝照搬照抄、脱离实际。 编制主体合规:由项目技术负责人组织,专业技术人员、安全员、施工员、监理人员共同编制,严禁无资质人员随意编写 编制时机提前:危大工程施工前,必须完成方案编制、审核、审批,未编制方案或方案未通过,严禁开工 内容全面详实:需包含工程概况、编制依据、施工计划、施工工艺技术、安全保障措施、施工管理及作业人员配备、验收要求、应急处置、计算书等核心内容 针对性极强:结合现场实际工况,比如履带吊防雷接地、临边防护搭设,必须明确具体做法、材料标准、固定方式、验收标准,杜绝模糊表述 编制完成后,依次经施工单位技术部门审核、单位技术负责人审批、监理单位总监理工程师审查;超过一定规模的,审批后组织专家论证,根据论证意见修改完善后,方可组织实施。 方案编制到位,更要执行到位,针对本次巡检发现的问题,明确以下刚性管控要求: 专项技术交底全覆盖:施工前,技术负责人必须向施工管理人员、作业班组进行全员专项交底,清晰讲清风险点、操作规范、安全要求,签字留档,杜绝未交底施工 严格按方案施工:临边防护必须按方案牢固搭设,立杆垫板、扫地杆、斜撑、连接件规范到位;履带吊等大型起重机械,必须按规范同步完成防雷接地安装,接地电阻达标,严禁简化工序、敷衍施工 验收闭环管理:危大工程施工完成后,由技术、安全、施工、监理等联合验收,逐项核对方案要求,验收合格挂牌后方可使用,验收不合格严禁投入使用 日常巡查常态化:安全员、施工员每日开展隐患排查,重点检查危大工程现场落实情况,对防护松动、接地缺失、违规作业等问题,立即停工整改,形成“排查-整改-复查-销号”闭环 人员培训常态化:定期组织管理人员、特种作业人员、施工班组学习危大工程规范、方案要求,强化安全意识,提升实操能力,杜绝侥幸心理
安全生产,人人有责。危大工程管控,没有“旁观者”,无论是管理人员、技术人员,还是一线作业人员,都要扛起自身责任: ✅ 管理人员:强化风险意识,狠抓方案审批、现场巡查、隐患整改,杜绝监管盲区; ✅ 技术人员:规范编制方案,细化技术交底,确保方案贴合现场、指导实操; ✅ 作业人员:严格按方案施工,不违规操作、不简化工序,主动排查身边隐患;

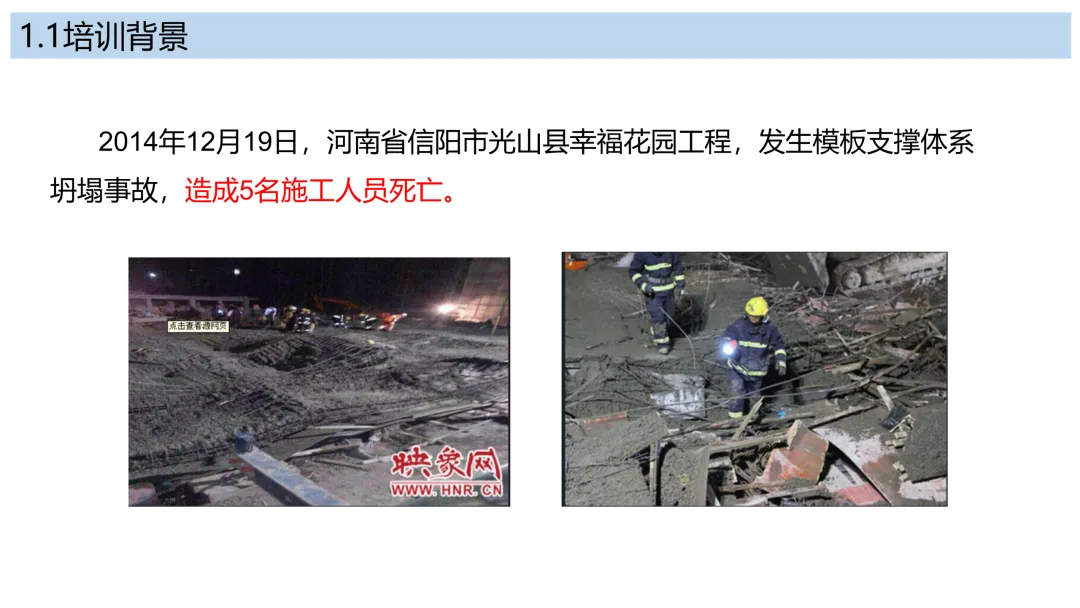

一、为什么要狠抓危大工程管理?

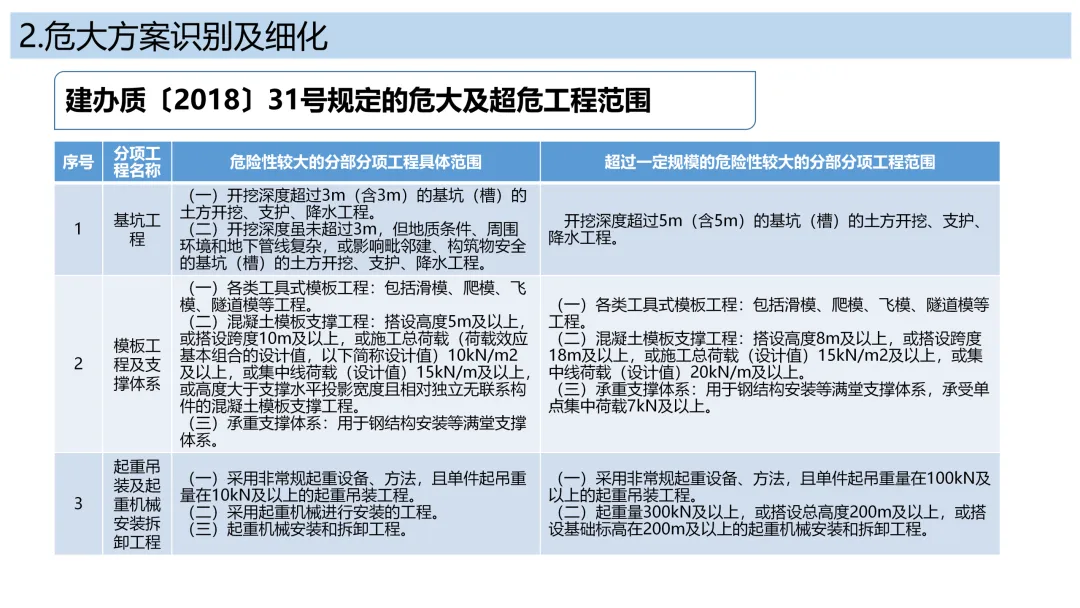

二、危大工程精准识别:这些范围必须记牢

(一)危险性较大的分部分项工程(常规危大工程)
(二)超过一定规模的危大工程

三、专项方案编制:规范编制是落实的前提

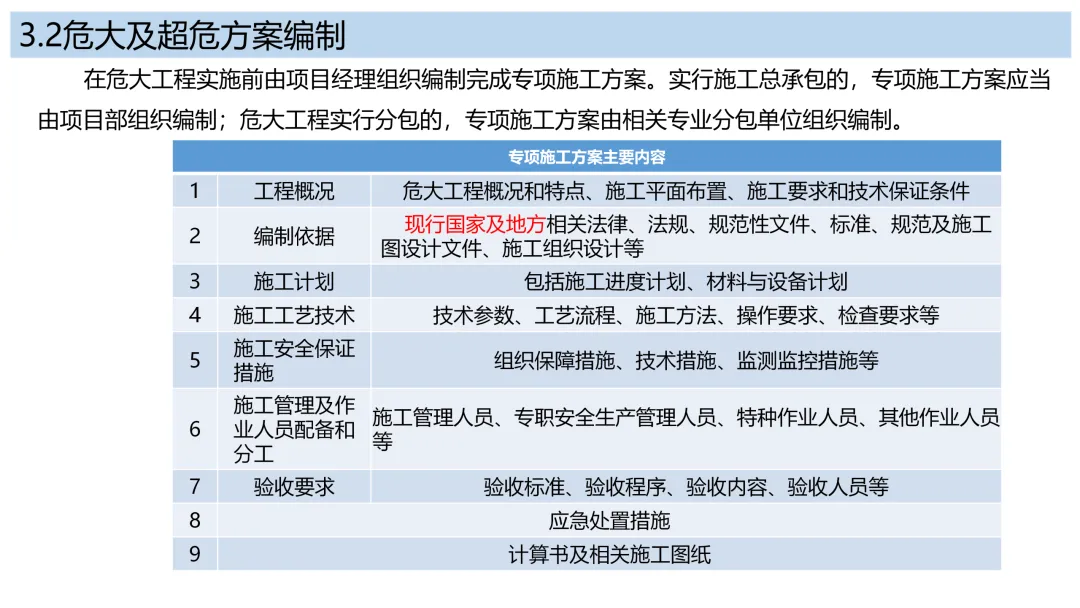

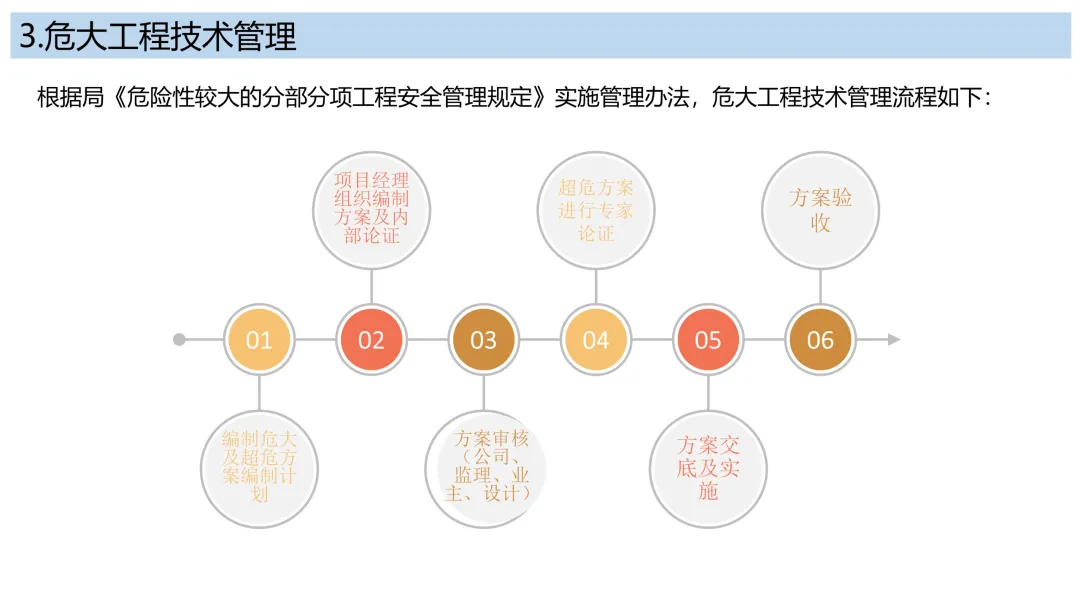

(一)方案编制核心要求

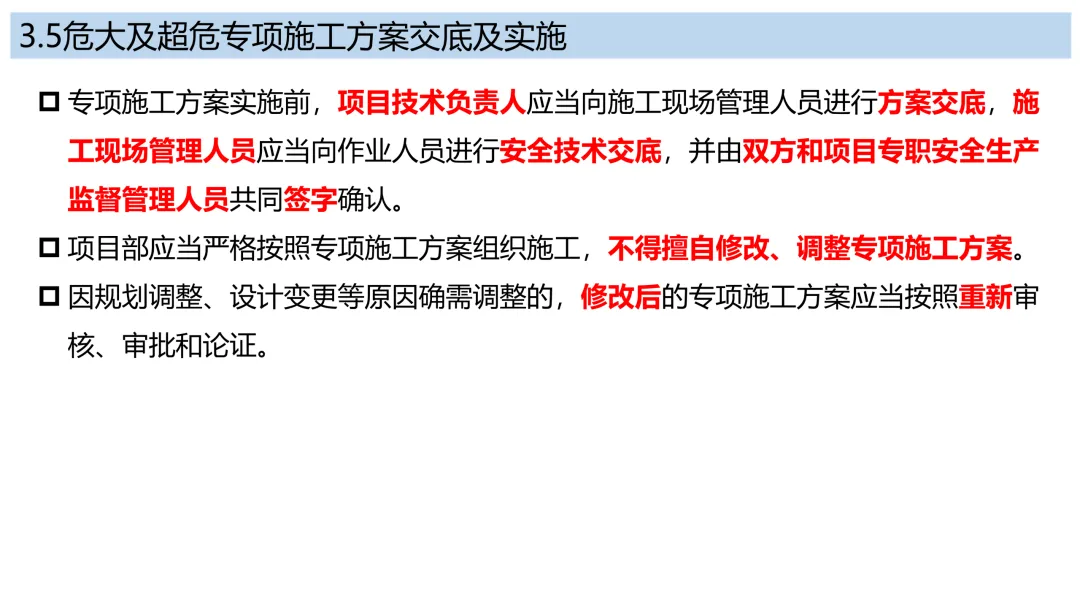

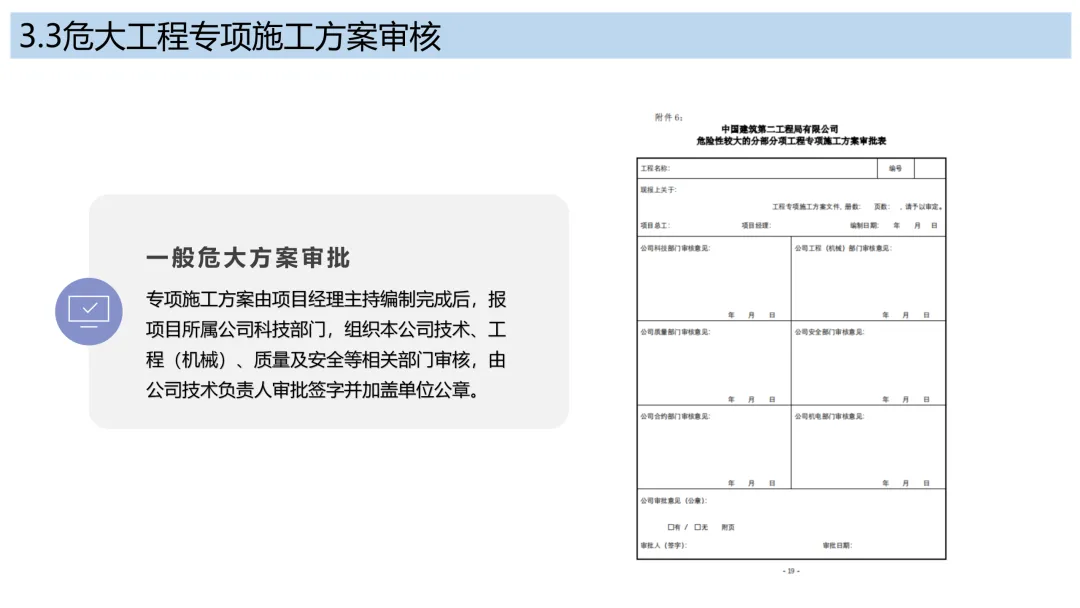

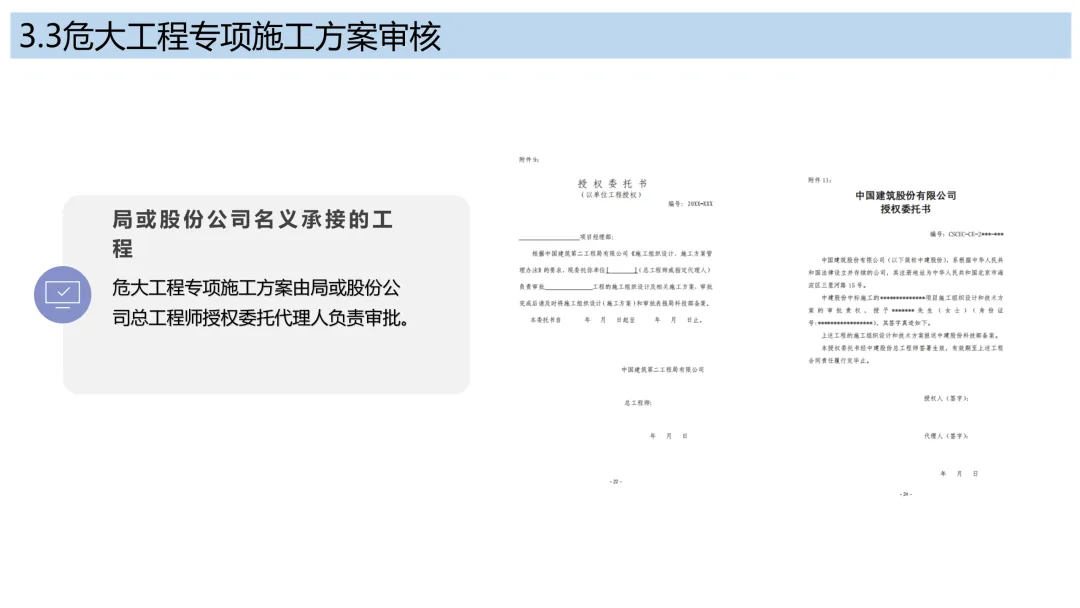

(二)方案审核审批流程
四、现场落地管控:杜绝“方案一套、现场一套”
五、安全倡议:全员尽责,守住安全底线

本文来自网友投稿或网络内容,如有侵犯您的权益请联系我们删除,联系邮箱:wyl860211@qq.com 。
