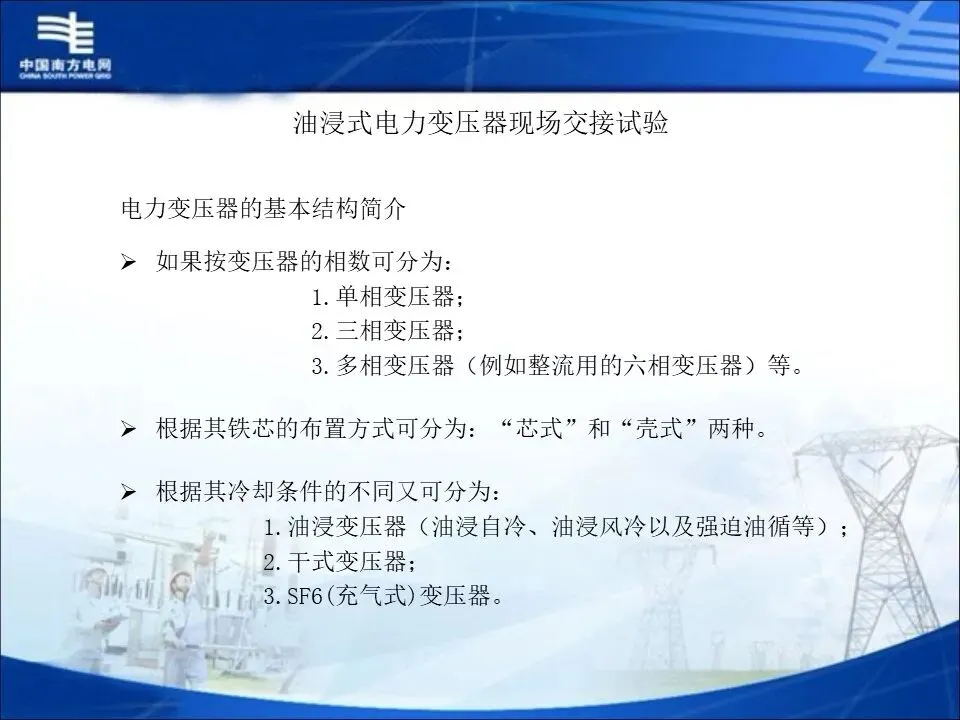

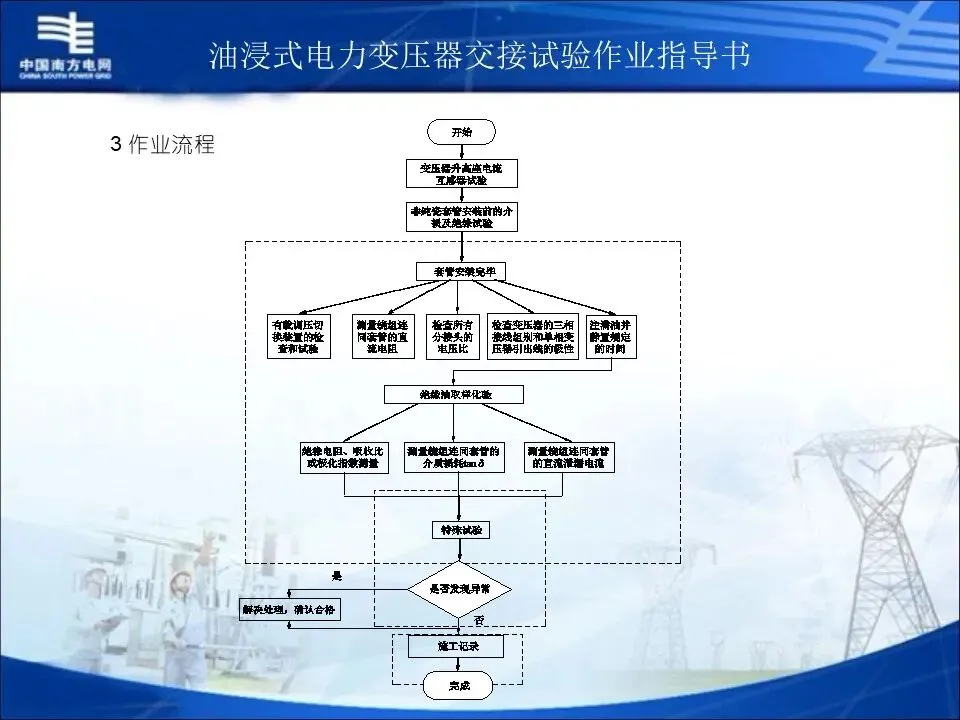

电力变压器现场交接试验的步骤和基本要求
试验项目、方法和标准

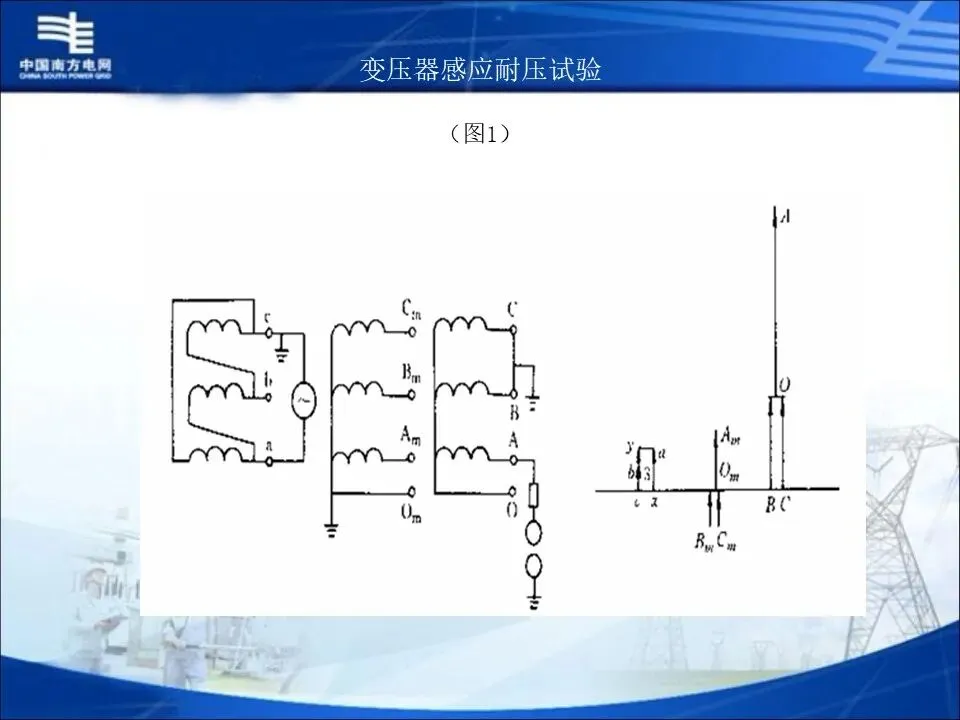

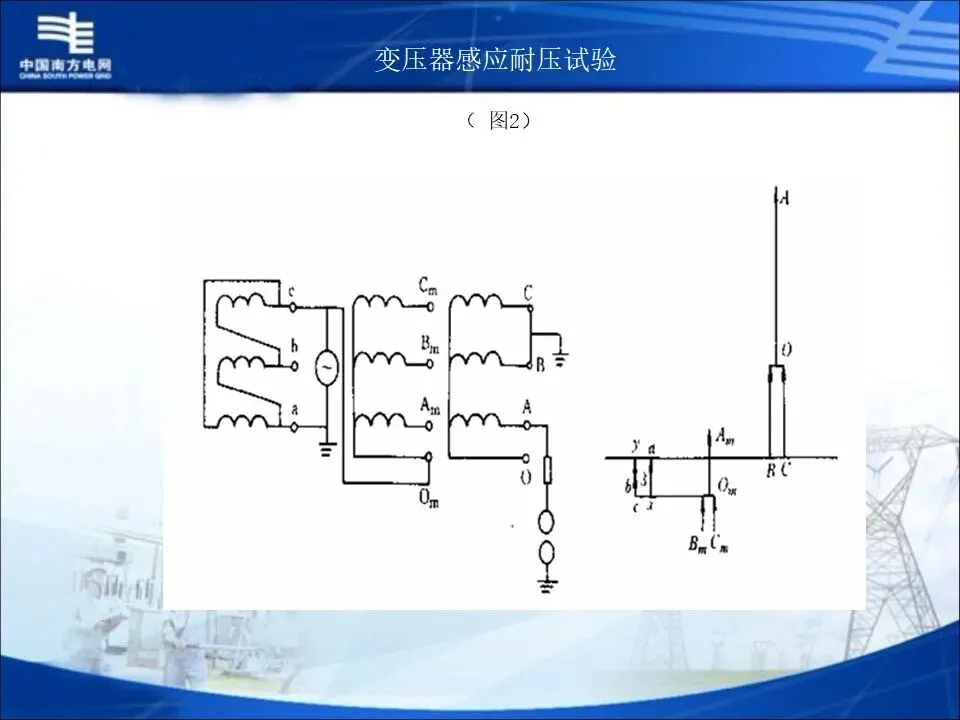

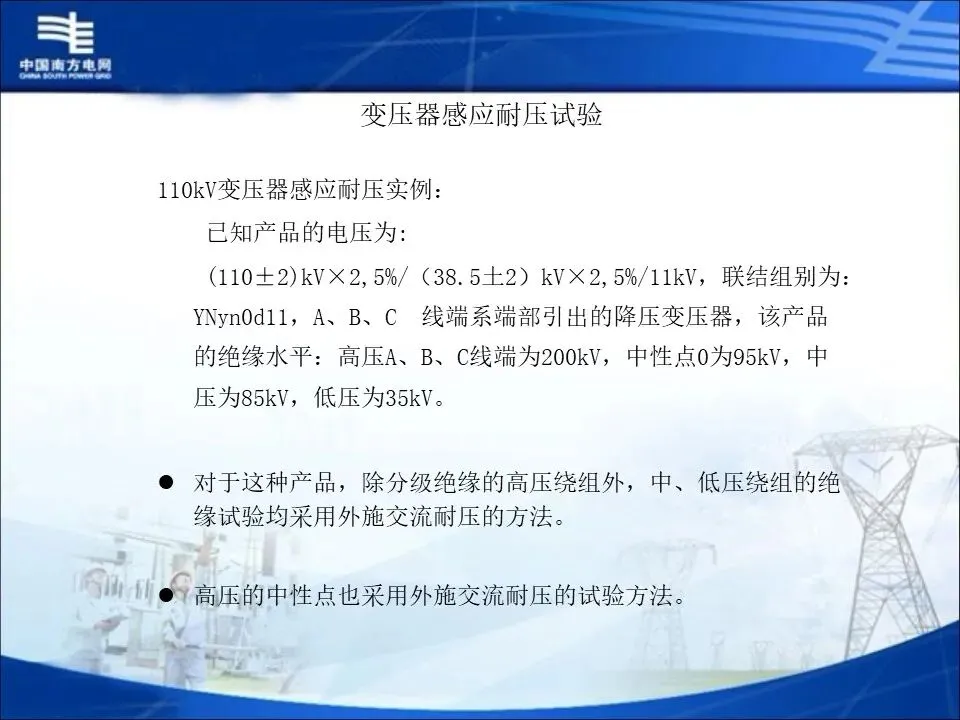

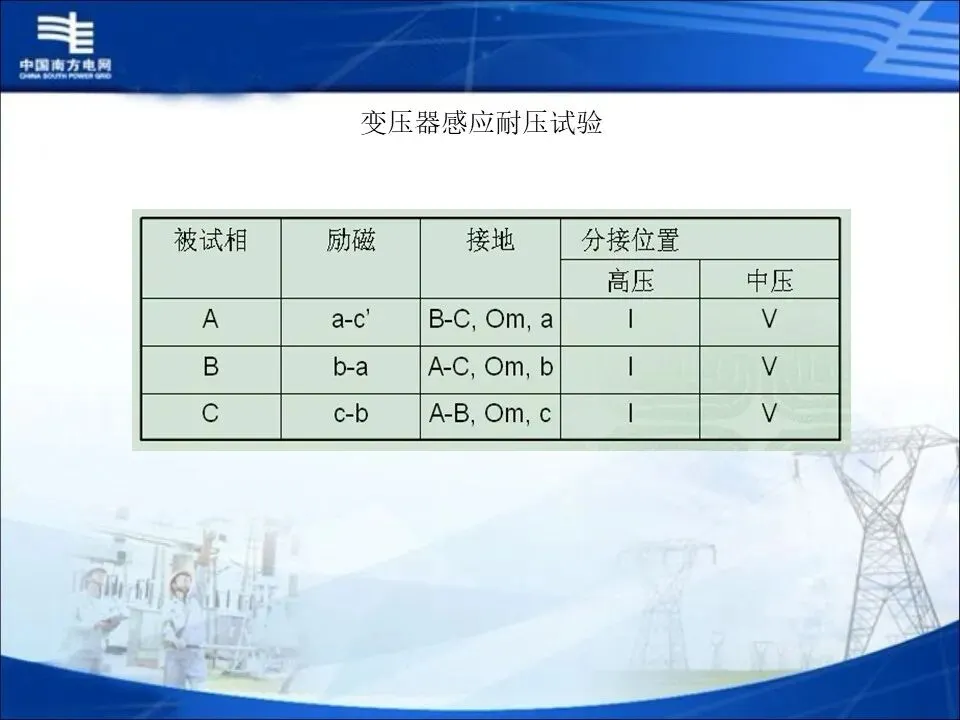

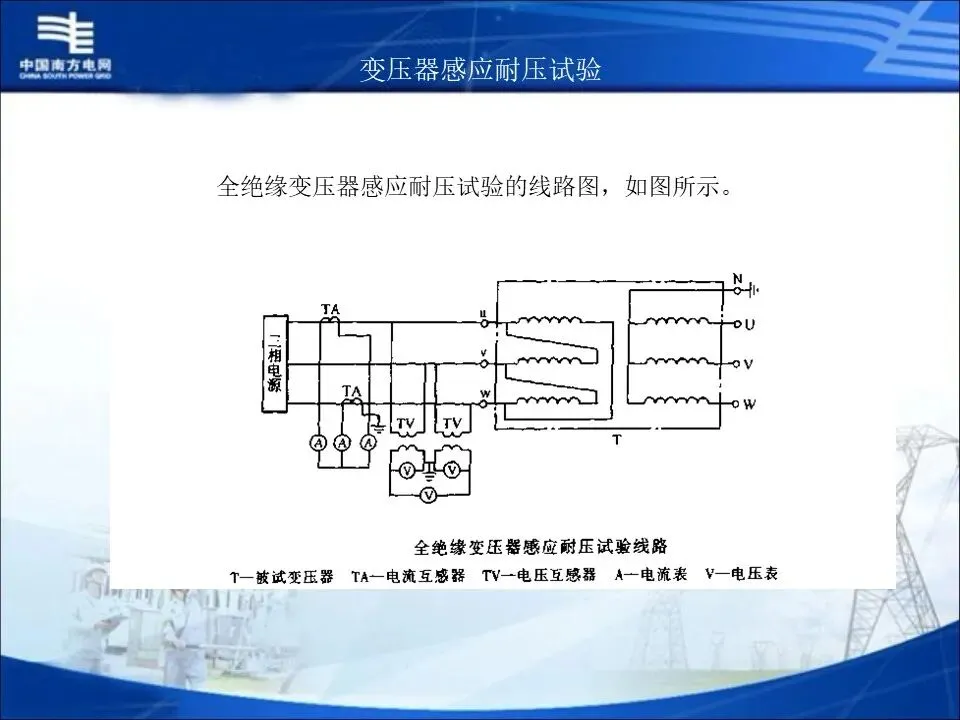

额定电压下的冲击合闸试验
冲击合闸宜在变压器高压侧进行。第1次合闸后,带电时间最好不少于30min,以便听听变压器内部有无异常声音,并观察有否其他不正常现象。为了听声音,在油温不超过75 ℃ 的条件下,允许不开冷却器的风扇和油泵。
第1次合闸成功以后,再依次合闸4次。每次间隔时间可缩短为5~10min。如在某次合闸时发现要调正继电保护的整定值,可在调正后继续进行下一次,但一般不因此而增加冲击合闸的总次数。
















变压器油试验项目及相关工作要求
安全措施
停电取样填写变电第一种工作票,不停电取样应填写变电第二种工作票。
每项取样工作不得少于两人。工作负责人应由有资质的人员担任,开始取样前,工作负责人要向全体取样人员详细交待停电、带电范围、工作任务及取样中的安全注意事项。
进入现场必须戴安全帽。工作负责人应做好取样全过程的监护,取样人员互相监护和提醒。
停电取样现场应装设围栏。
取样现场悬挂“在此工作!”的标示牌。
登高作业时,必须系安全带,作业前应检查绝缘梯完好,必要时应有专人扶梯。
工作时所需工具应使用手(绳)传递,严禁上下抛掷。
取样完毕后取样阀恢复原状,必须确保取样阀密封完好,防止漏油。同时把现场地面油污清理干净方可离开。
