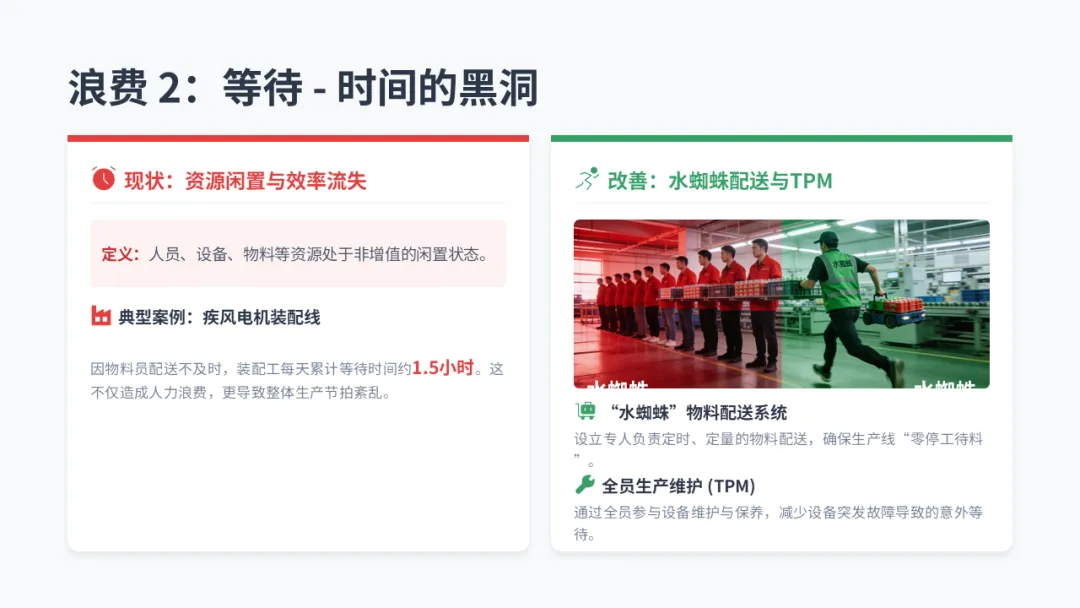

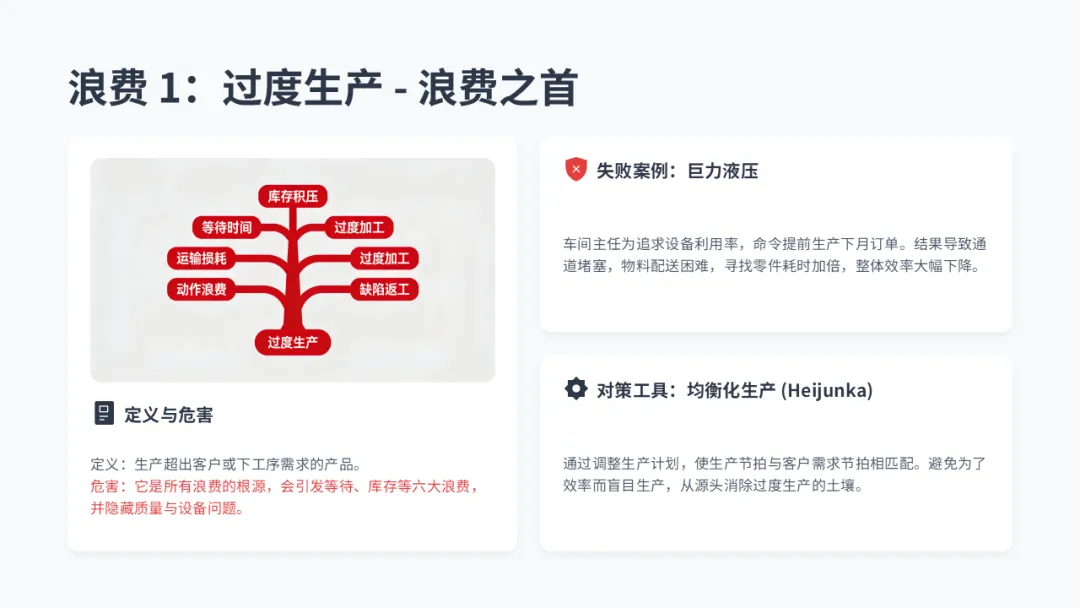

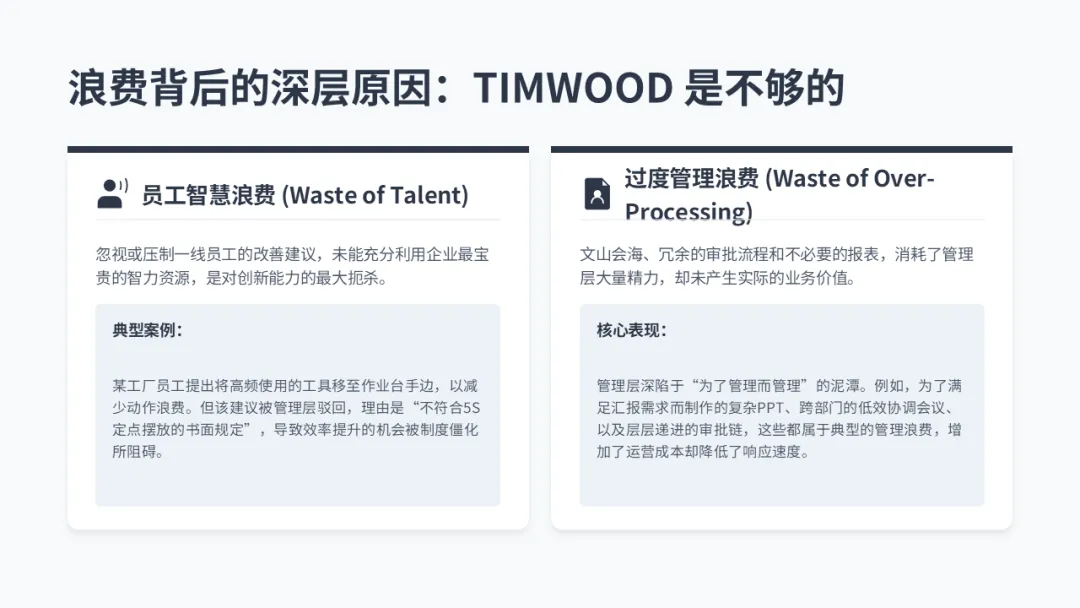

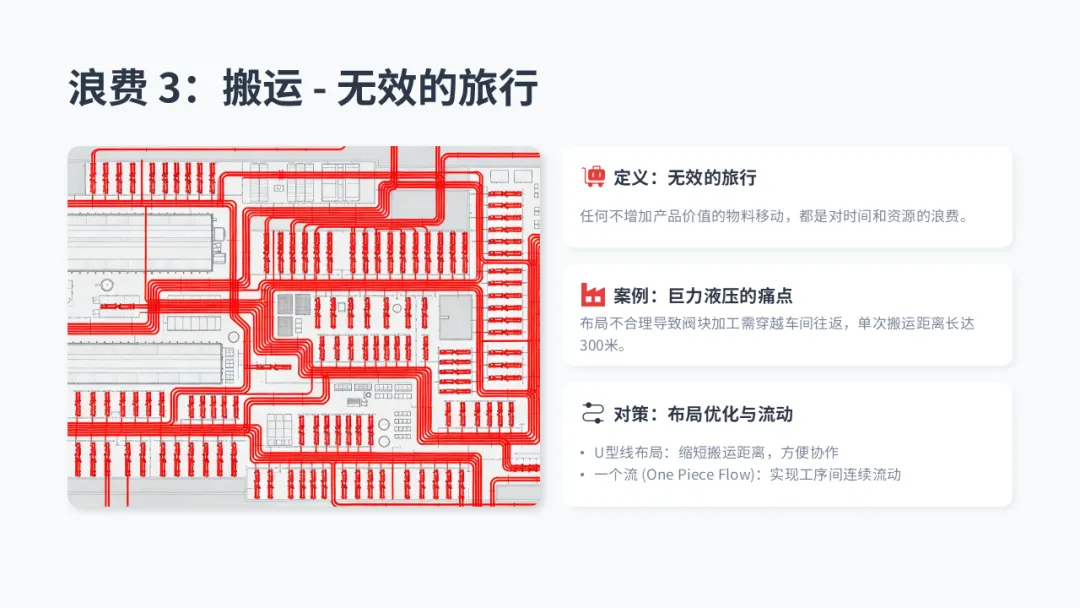

精益生产PPT今天,我想和大家深入聊一聊 “精益生产”。它不是一个遥远的高深概念,而是一套能直接解决我们日常痛点的实战工具集。如果你正在为以下问题困扰,那么这篇文章正是为你准备的: 这些问题的根源,很大程度上源于我们传统的 “推动式” 生产模式。它的核心是 “预测驱动”:基于销售预测,制定生产计划,然后各个工序拼命生产,试图把仓库填满。这导致了巨大的代价: 精益生产,就是一场针对以上痛点的管理革命。 它要求我们的思维模式发生根本转变: 它的终极目标非常纯粹:在保证质量和安全的前提下,无限逼近 “零浪费”。 要消灭浪费,首先得能看见它。精益理论将浪费归纳为七大类型(TIMWOOD),但看板之前,我们必须精准定义价值。 客户愿意为其付费的活动,才是价值。它包含三个要素:功能、价格、时间。 • 【案例】 对于 “疾风电机” 的客户来说,他们不会为电机外壳上多余的抛光工序付费,也不会为等待了 3 周才收到货付费。我们的很多 “忙”,在客户眼中毫无意义。 接下来,我们像侦探一样,逐一剖析这些 “万恶之源”: • ① 过度生产(浪费之首): 提前生产或生产过量。它是 “原罪”,会直接导致其他六种浪费。 • 【失败案例 - 巨力液压】: 车间主任为追求设备利用率,命令提前生产下月订单,导致通道堵塞,物料配送困难,寻找零件耗时加倍。 • 【理论工具】:均衡化生产(Heijunka),即平准化地安排生产计划,避免波动。 • ② 等待(时间的黑洞): 人、机、料等资源的闲置。 • 【成功案例 - 疾风电机】: 因物料员配送不及时,装配工每天累计等待时间约 1.5 小时。这 1.5 小时是纯粹的成本。 • 【解决方案】: 引入 **“水蜘蛛” 物料配送系统 **(定时、定点、定量配送),推行全员生产维护(TPM) 减少设备故障等待。 • ③ 搬运(无效的旅行): 不必要的物料移动。 • 【失败案例 - 巨力液压】: 工厂布局按机群式(车床区、铣床区)划分,一个阀块加工完需穿越整个车间到清洗区,再回来镀层,搬运距离长达 300 米。 • 【解决方案】: 优化布局,转向 **“一个流”(One Piece Flow)** 和 U 型生产线,极大缩短搬运距离。 • ④ 过度加工: 做了不必要的工作。 • ⑤ 库存: 任何超出最小需求的物料。“库存是万恶之源”,它隐藏所有问题。 • ⑥ 动作: 人员不必要的移动、转身、弯腰、寻找等。 • 【成功案例 - 疾风电机】: 通过 **“Spaghetti Chart(意面图)”** 分析一名装配工的动作,发现其每天为取用工具行走距离超 5 公里。通过工具定位和线边超市优化,无效动作减少 70%。 • ⑦ 缺陷: 生产出不合格品。成本最高的浪费,涉及返工、报废、信誉损失。 更深层的浪费: 除了这七种,还有更可怕的:“员工智慧浪费”(忽视改善建议)和 “管理浪费”(不必要的报表和会议)。【失败案例 - 巨力液压】 中,员工提出的实用改进建议被管理层以 “不符合既定标准” 为由驳回,彻底扼杀了改善文化的萌芽。 所有这些工具和方法,不能孤立使用。它们是一个系统,可以用经典的 **“精益屋”** 来理解: • 屋顶目标: 高质量、低成本、短交期。 • 两大支柱: 准时化生产(JIT) 和 自働化(带人字边,表示 “人机结合” 的智能自动化)。 • 坚实基础: 标准化、5S、TPM、稳定的人才。没有这个基础,屋顶和目标都是空中楼阁。 理论说得再多,不如一个案例。我们来看 “疾风电机” 如何运用工具绝地翻身。 • 【痛点】: 工具找不到,物料混放,异常无法立即发现。 • 【成功案例 - 疾风电机】: 他们的 5S 不是为了 “好看”,而是为了 “好用”。为每一种螺丝盒绘制了形状和数量轮廓,取用和盘点时间减少 70%。地面划出清晰的通道区和物料暂存区,任何越界堆放一目了然。 • 【核心】: 5S 是让现场问题可视化的基础,是后续所有改善的前提。 • 【痛点】: 头痛医头,脚痛医脚,无法从全局视角发现系统瓶颈。 • 【成功案例 - 疾风电机】: 他们绘制了从原材料到成品电机的现状价值流图,发现一个惊人事实:生产周期长达 15 天,但真正增值的加工和装配时间仅有 3 小时! 增值比低得可怜。改善重点瞬间清晰:那些漫长的 “等待” 和 “库存” 时间。 • 【理论】: VSM 是我们看见整体、指明改善方向的最强工具。 • 【痛点】: 前后工序脱节,生产无序。 • 【成功案例 - 疾风电机】: 在壳体加工和总装线之间建立 **“双箱看板” 系统 **。装配线每消耗一箱壳体,就将空箱和看板卡送回机加工线,后者只生产一箱来补充。在制品库存随即下降 65%,短缺问题基本消失。 • 【理论】: 看板是实现 “后工序领取” 的拉动式生产(JIT)的核心,彻底根治 “过度生产”。 • 【痛点】: 换线换模时间长达数小时,只能大批量生产,导致库存高、柔性差。 • 【成功案例 - 疾风电机】: 通过 SMED 分析,将模具预热、工具准备等 **“内换模”** 作业转化为 “外换模” 作业(不停机即可完成),并使用液压夹具,将换模时间从45 分钟缩短到 8 分钟。从此,每天可进行多次换产,实现了小批量柔性生产。 • 【痛点】: 问题被掩盖,缺陷流到下工序,造成更大损失。 • 【失败案例 - 巨力液压】: 他们也装了安灯,但文化没变。员工拉灯求助,班组长跑来第一句话是 “怎么又停了?”,随后手动复位,问题并未解决。安灯成了摆设,员工从此再也不拉灯。 • 【成功逻辑】: 安灯的本质是赋予员工停线的权力,要求管理者必须第一时间到场解决问题根源,是 “自働化” 精神的体现。 工具易学,文化难建。“疾风电机” 的成功与 “巨力液压” 的失败,根本上是管理的较量。 维度成功案例(疾风电机) 失败案例(巨力液压)核心差异,领导层/总经理挂帅,亲身参与,有耐心,认为精益是 “省钱工具”,急于求成,策略先试点,树立样板,用数据说话,尊重规律 vs. 行政命令。 人员:视员工为 “改善者”,尊重并采纳其意见 视员工为 “执行者”,惩罚暴露问题的人 激发 vs. 压制 文化:容忍为改善而出现的短期停顿,鼓励试错 形式主义,为了 “做精益” 而做精益 务实 vs. 务虚 结论:精益转型, “自上而下” 的坚定支持和 “自下而上” 的全员参与,缺一不可。管理者必须从 “监工” 转变为 “教练”,核心工作是深入现场(Gemba),向员工提问,教他们解决问题的方法,而不是直接给出答案。 如果你已经心动,这里有一套可行的三步走行动计划: • 行动: 成立精益推进小组,进行全员培训。选择一条价值流清晰、问题突出的样板线(如一条装配线、一个机加工单元)。 • 工具: 从5S和价值流图分析(VSM) 开始。不要贪多,先让这条线发生肉眼可见的变化。 • 行动: 在样板线实施看板、SMED等工具,固化成果。大力宣传试点线的成绩(如库存下降多少、效率提升多少),用数据打消观望者的疑虑。 • 目标: 将成功经验复制到其他生产线。 • 行动: 将精益思维融入企业战略和日常管理(如绩效考核)。 • 目标: 建立持续改善(Kaizen) 机制,让改善成为每个员工的习惯。 最后,留给每一个读者一个思考题:明天回到车间,你推开门,第一眼会关注什么? • A. 员工忙不忙? • B. 物料流动顺不顺? • C. 哪里有多余的库存? • D. 哪里有等待和停滞? 选择 B、C、D,并开始思考为什么,那么你的精益之旅,就已经开始了。 希望这篇文章能成为您企业迈向 “精益” 之路的第一块基石。 欢迎在评论区分享您的见解与困惑。

“车间永远很忙,但产量就是上不去?” “仓库和线边堆满了物料,但生产线还老是断料?” “员工天天加班,但利润却越来越薄?” “质量问题频发,如同一颗颗定时炸弹,不知何时又会爆发?”

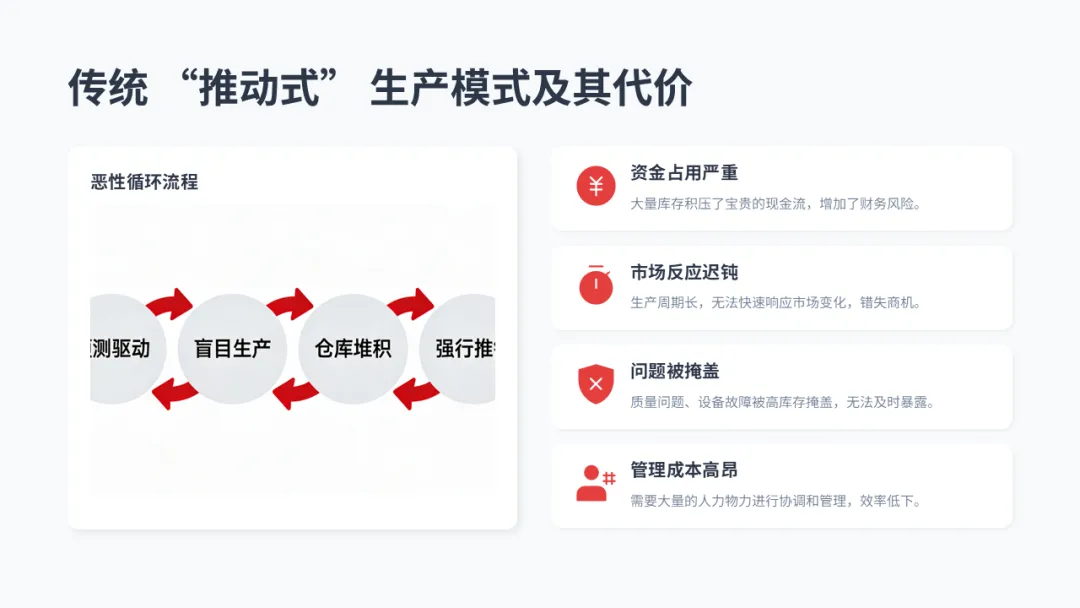

资金占用: 海量库存锁死了我们宝贵的现金流。 反应迟钝: 漫长的生产周期无法应对客户需求的快速变化。 隐藏问题: 高库存如同高水位,淹没了设备故障、质量缺陷、流程不畅等所有 “礁石”。 管理复杂: 需要大量的调度、协调、会议来维持这个脆弱系统的运行。

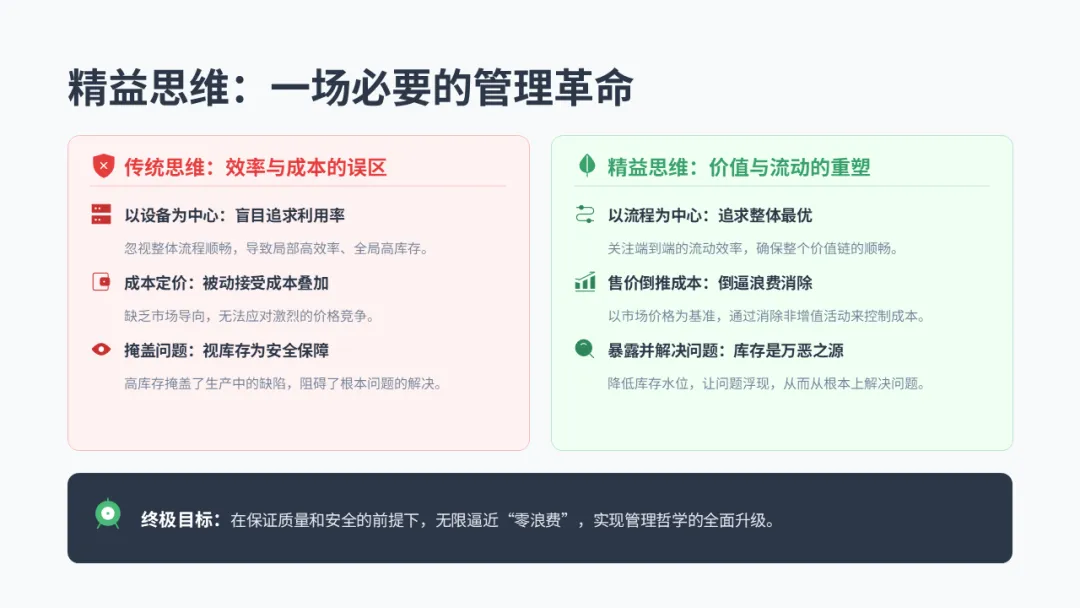

从 “以设备为中心” → “以流程为中心” 从 “成本定价” → “售价倒推成本” 从 “掩盖问题” → “暴露并解决问题”
第二部分:核心基础 —识别万恶之 “源”

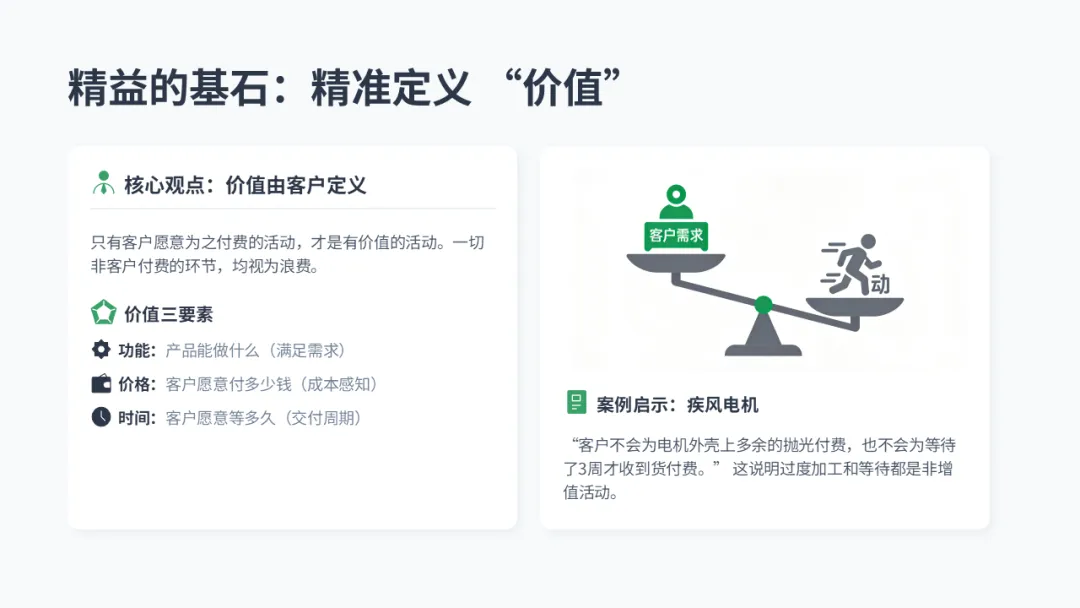

1. 价值由客户定义

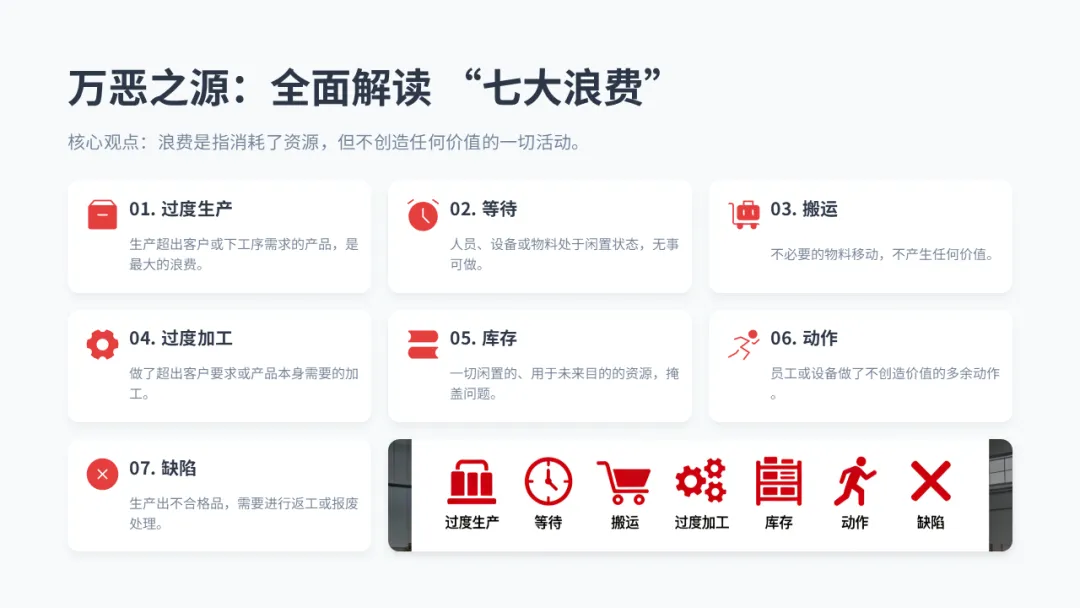

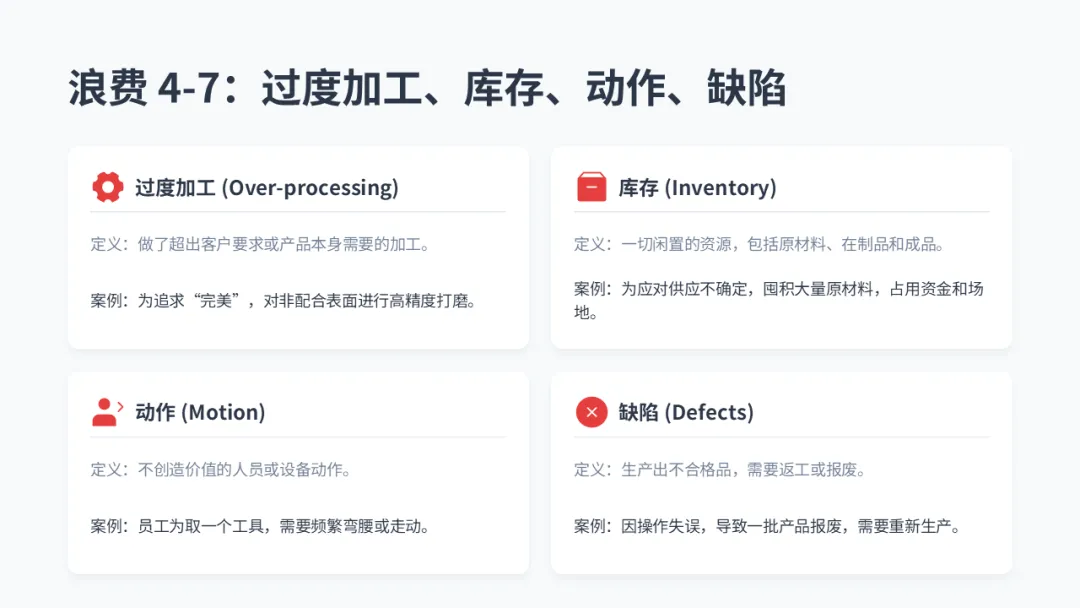

2. 全面解读七大浪费

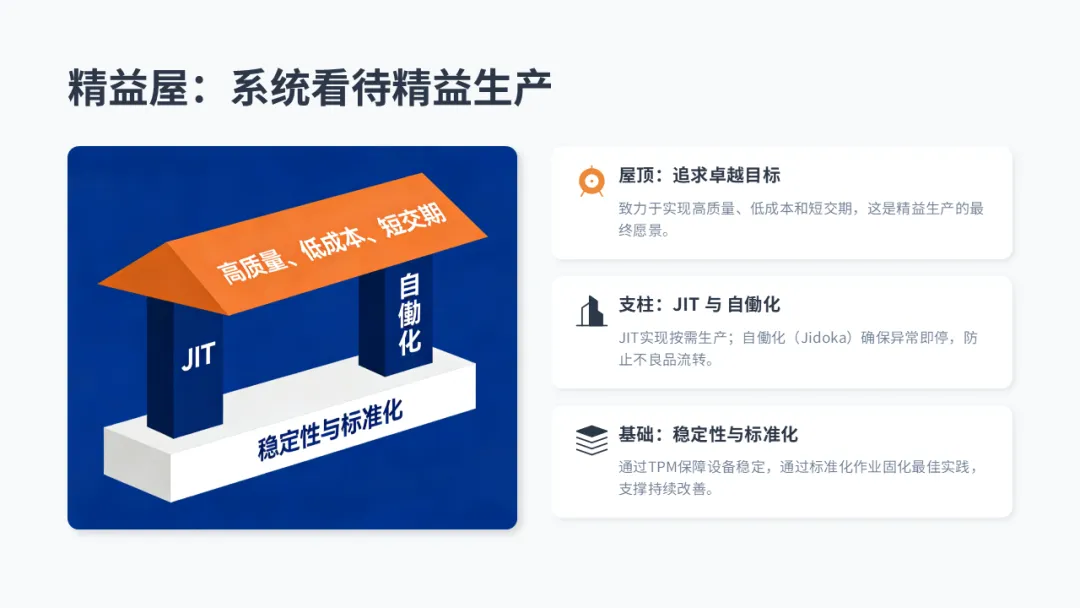

3. 系统思维:精益屋
第三部分:工具利器 —方法论与实战

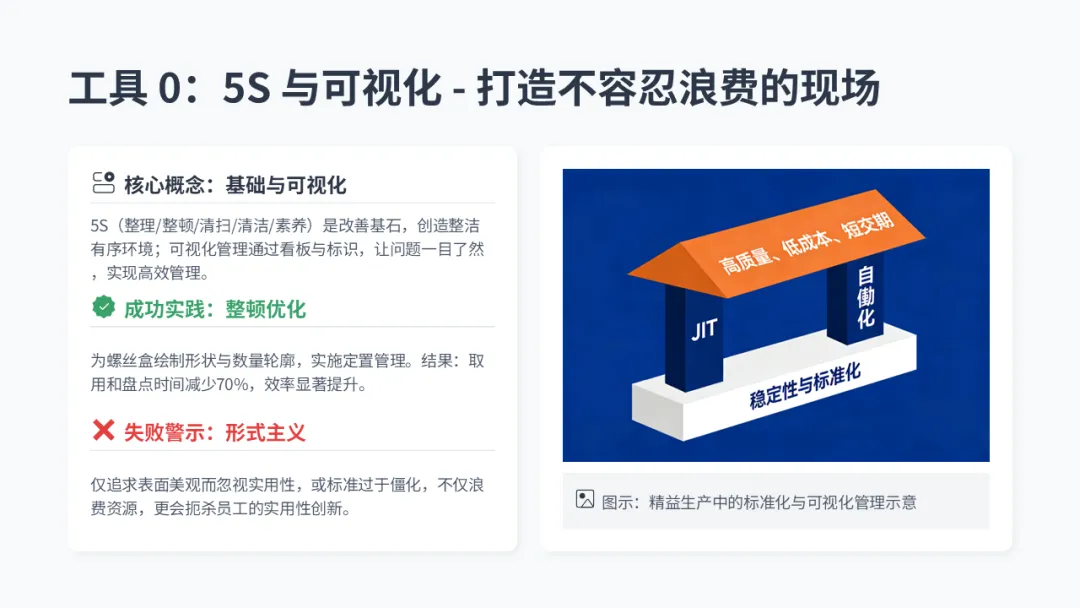

• 工具 0: 5S 与可视化 - 打造 “透明” 的现场

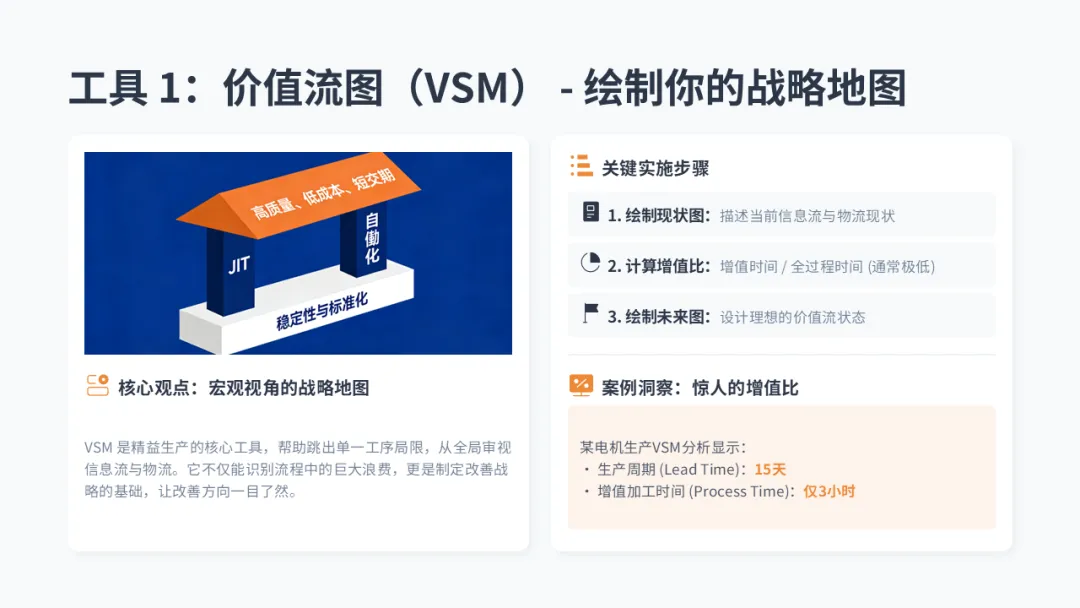

• 工具 1: 价值流图(VSM) - 战略地图

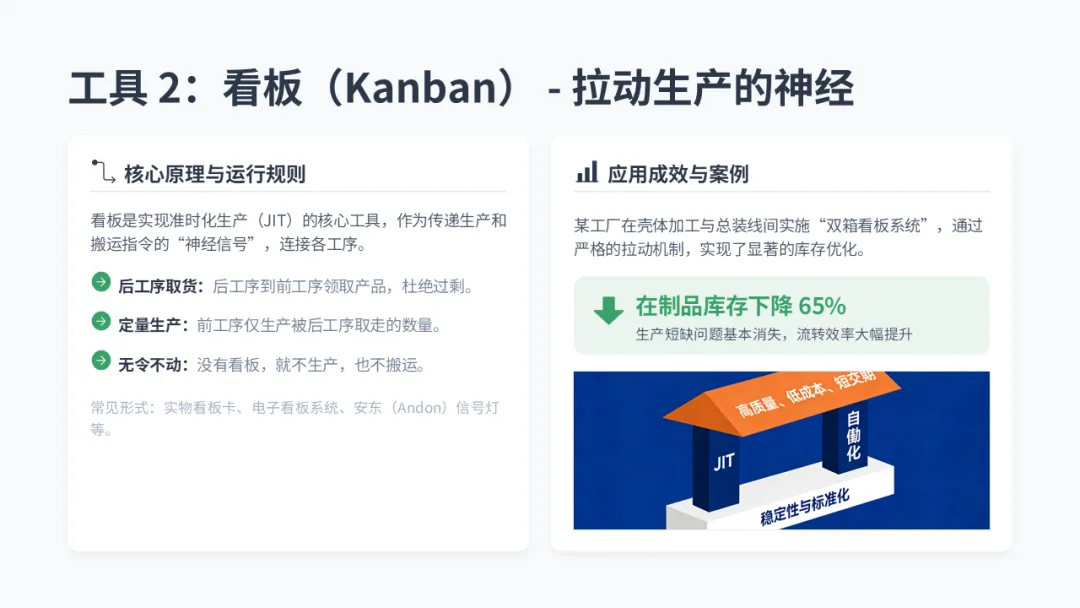

• 工具 2: 看板(Kanban) - 神经传导系统

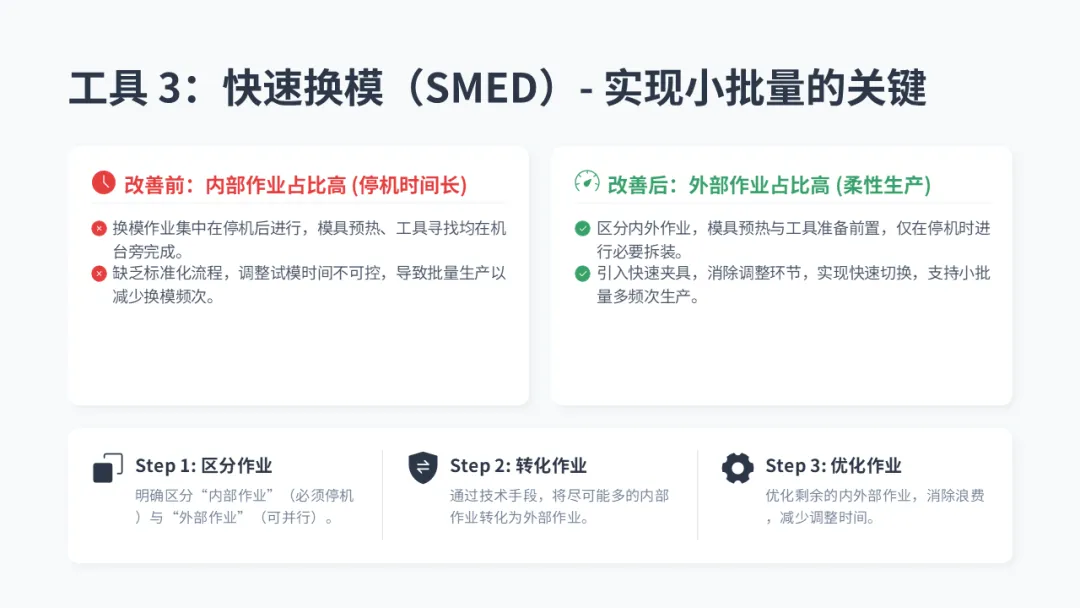

• 工具 3: 快速换模(SMED) - 柔性制造的关键

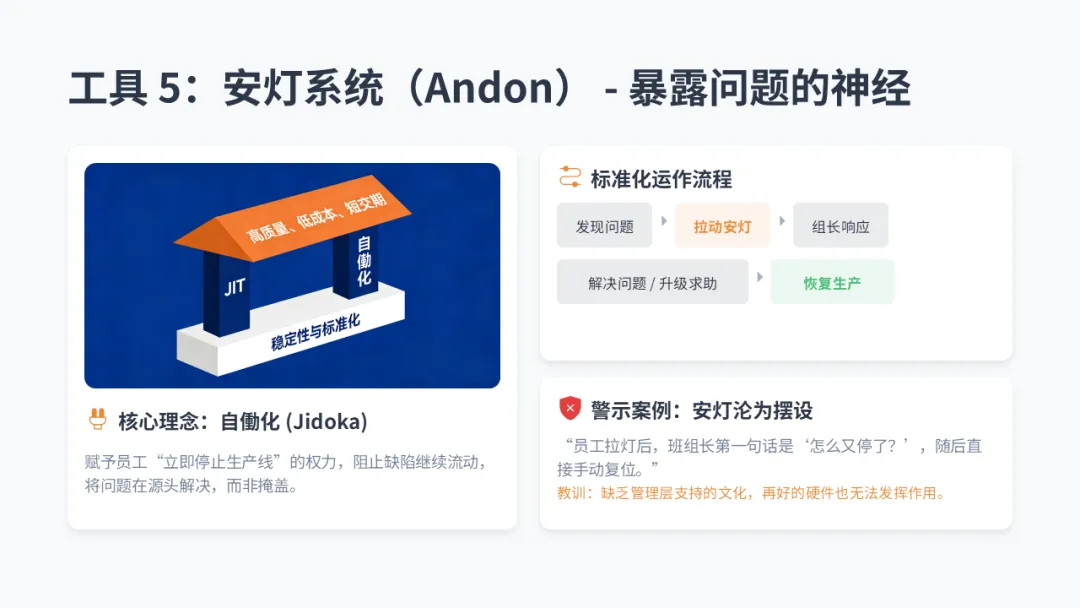

• 工具 4: 安灯系统(Andon) - 暴露问题的神经

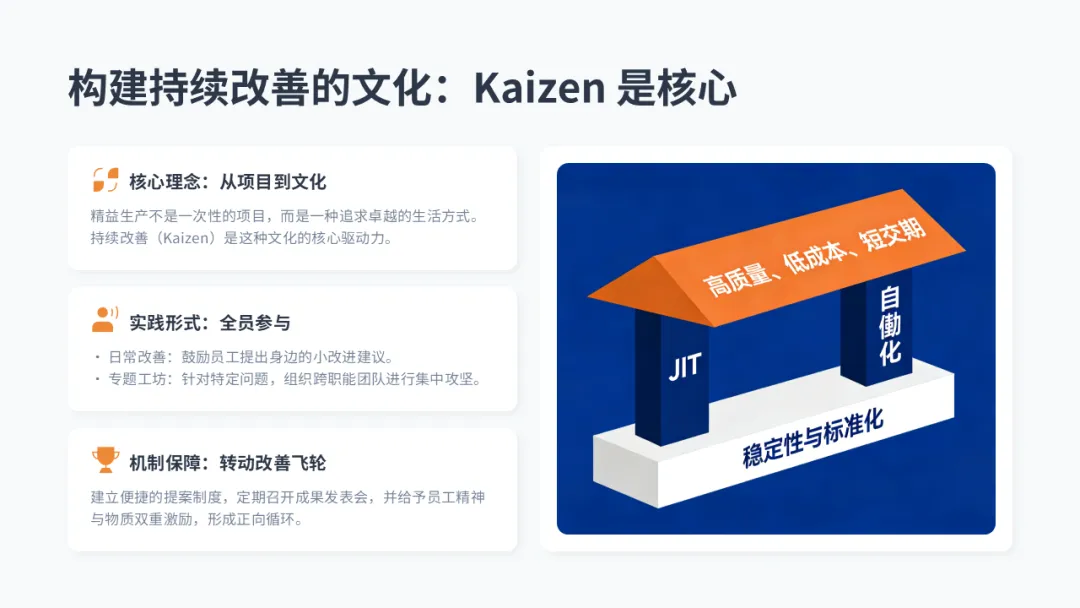

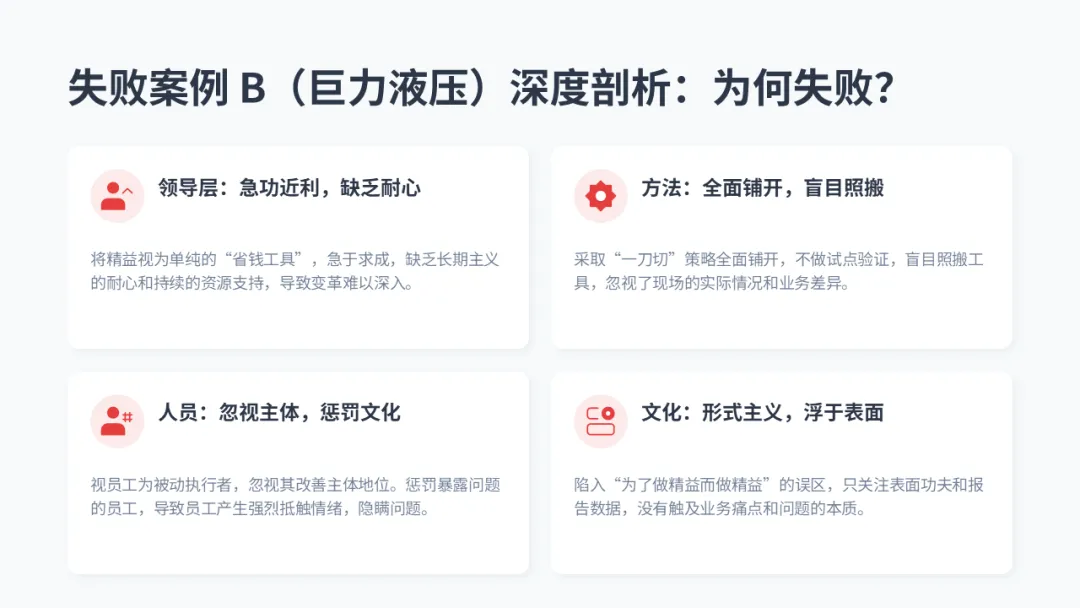

第四部分:成败解码 —— 文化的较量
第五部分:行动指南 — 你的精益之旅

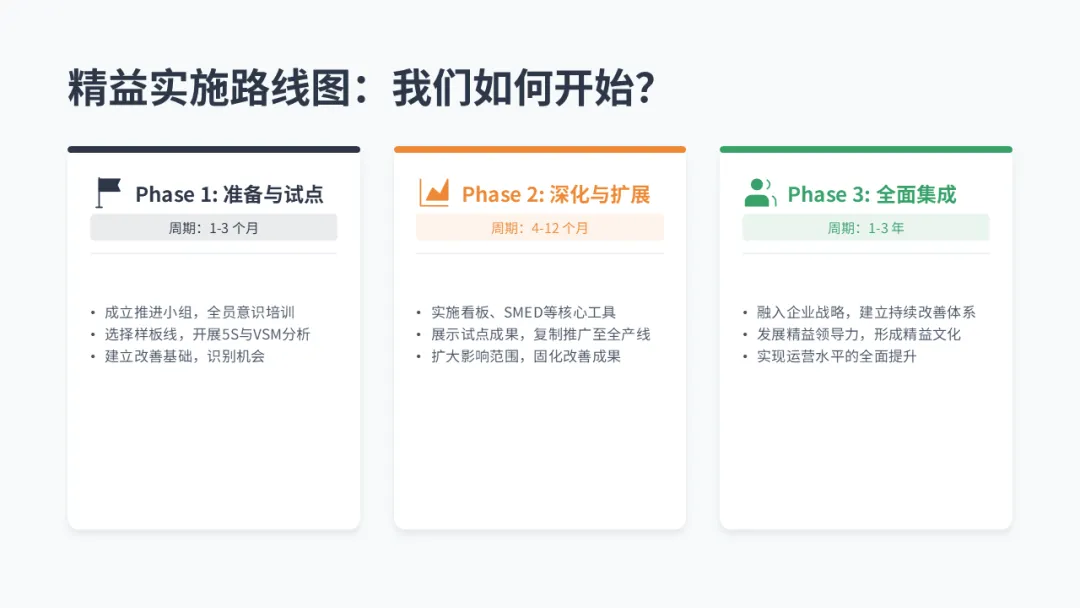

1. Phase 1: 准备与试点(1-3 个月)
2. Phase 2: 深化与扩展(4-12 个月)
3. Phase 3: 全面集成与文化形成(1-3 年)
