资料解读:常规燃气工程主要施工规范
详细资料请看本解读文章的最后内容。
本次解读围绕华润燃气常规燃气工程施工规范资料展开,全面梳理燃气工程从前期认知、施工流程、安全管控到各专项工艺、试验检测、土方及附属设施安装的全套标准要求,结合实际事故案例与现行国标、行标,系统讲解燃气施工全流程管控要点,为现场作业、资料编制、质量验收提供专业依据。

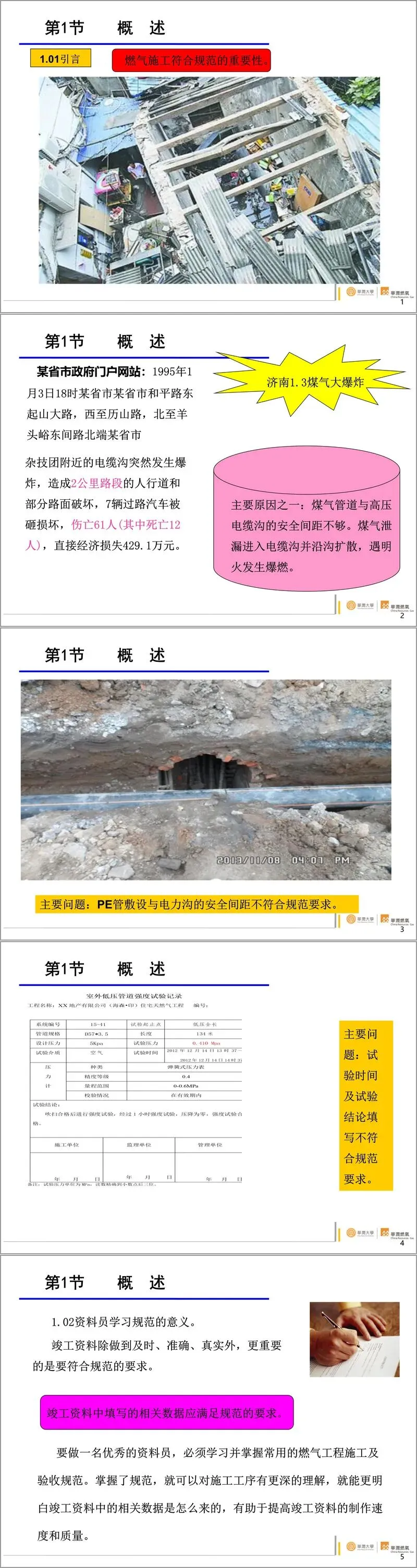

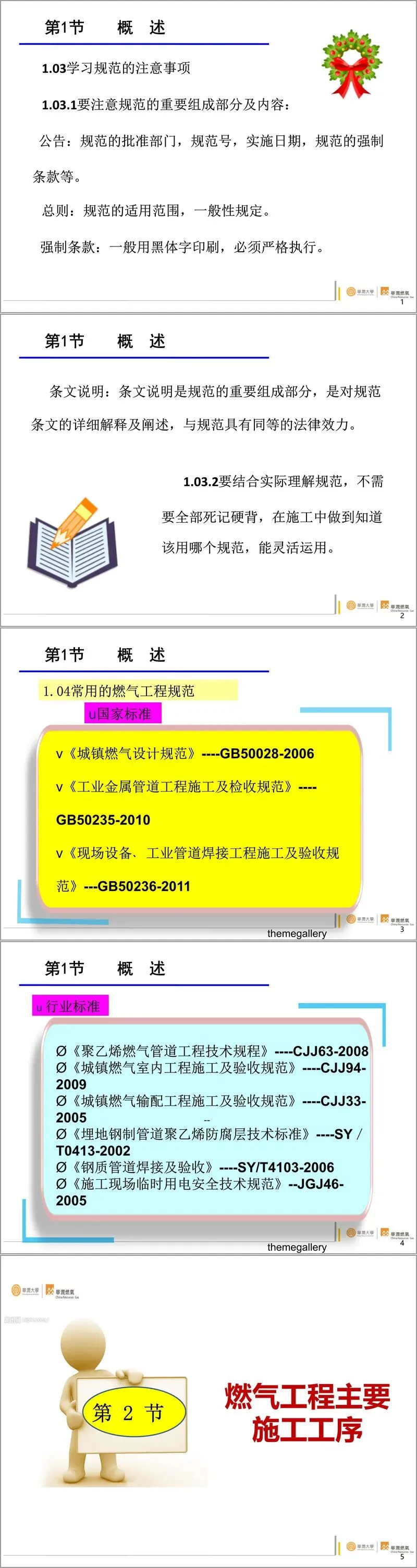

资料首先对燃气工程施工规范进行整体概述,明确依规施工的核心意义。文中结合煤气爆炸事故案例,指出安全间距不足、施工试验资料填写不规范等问题是引发安全事故、工程隐患的重要诱因。对于工程资料员而言,熟练掌握施工规范,是保障竣工资料真实、准确、合规的基础,也能提升资料编制效率与质量。同时解读了规范研读的方法,需重点关注批准文号、实施日期、黑体强制条款及条文说明,结合现场实际灵活运用,无需机械死记。资料罗列了工程常用国家标准与行业标准,涵盖城镇燃气设计、管道施工、焊接、PE 管道、室内外燃气工程等十余项核心规范,是现场作业必须遵守的准则。

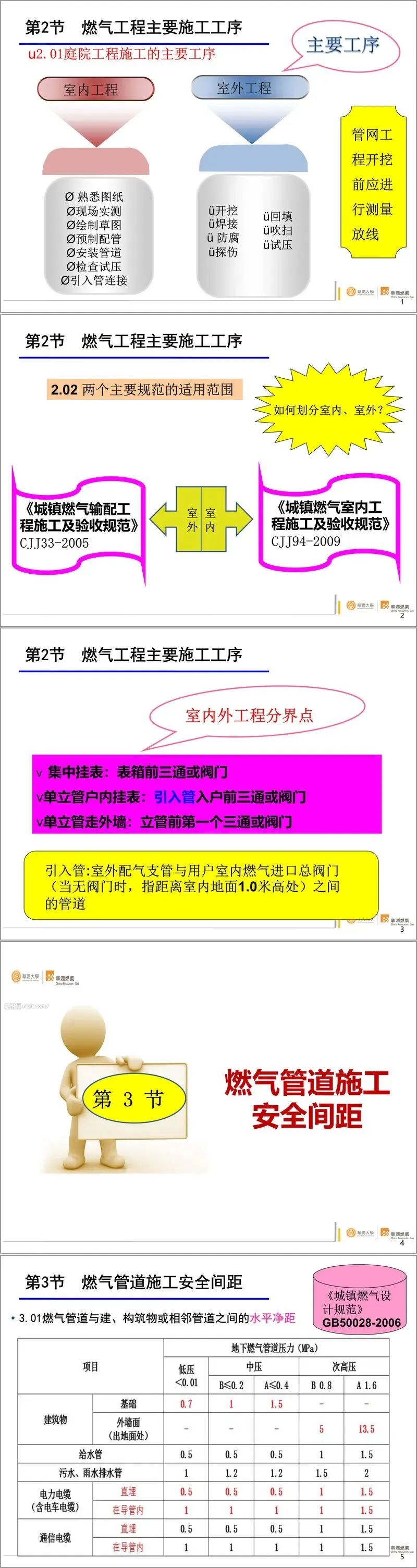

在施工工序划分上,资料区分了室内与室外燃气工程作业流程,室外管网依次完成测量放线、沟槽开挖、管道焊接、防腐探伤、回填、吹扫、试压等工序;室内工程则遵循识图实测、预制配管、管道安装、试压检测、入户连接的流程。同时明确了室内外燃气管道的分界标准,清晰界定两类工程对应的适用规范。

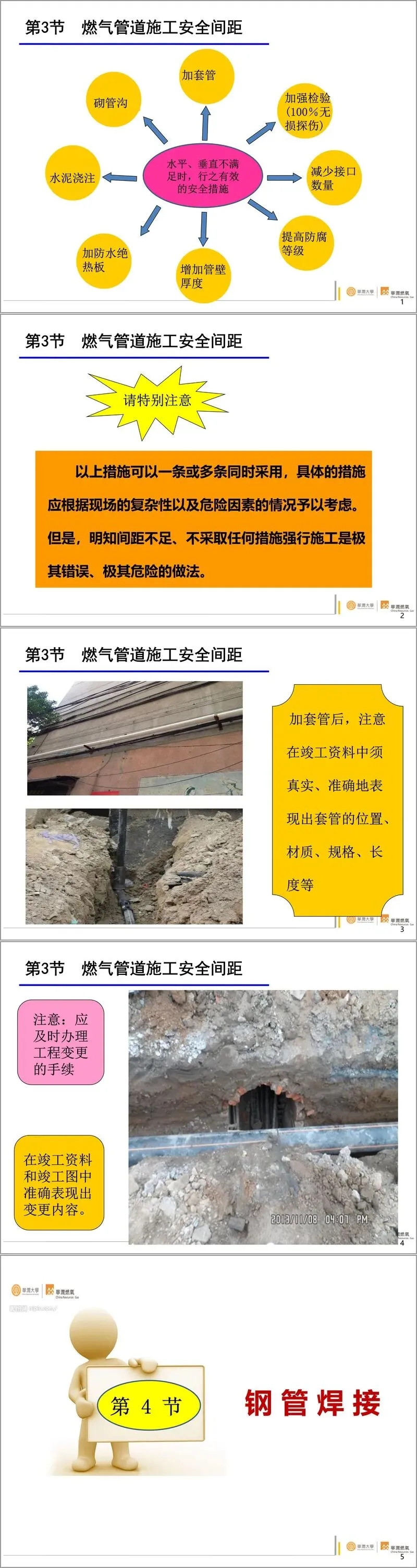

安全间距是燃气施工的重中之重,资料依据设计规范明确了燃气管道与建构筑物、各类管线的水平、垂直净距要求,并针对不同管道类型、敷设形式解读间距设定原理。当现场无法满足标准间距时,可通过加厚管壁、增设套管、砌筑管沟、加强探伤等多种安全措施补强,且必须完善工程变更手续,在竣工资料中如实记录。
管道连接工艺分为钢管焊接、螺纹连接、PE 热熔与电熔连接四大板块。钢管焊接严格要求焊工持证上岗、施工前完成工艺评定,对焊接环境风速、管道坡口、组对错边量、焊缝间距、预热温度及焊缝外观质量都设定了硬性指标。螺纹连接管控管端切口、螺纹规格与外观,明确密封材料、外露丝扣数量及防腐要求。PE 管道作业同样要求人员持证,区分热熔、电熔两种工艺的机具要求、环境条件、管材损伤标准、冷却规则与质量检验方式,同时划定电熔连接的禁用场景。
防腐、补口与补伤环节,要求施工前彻底清理管道表面杂物,除锈达标。各类防腐层、补口补伤的防腐等级不得低于管体标准,埋地钢管防腐层需完成外观、电火花检漏双重检测,大口径中低压管道还需配套阴极保护系统。针对刷漆、聚乙烯胶粘带、热收缩带等不同防腐形式,分别明确施工流程、搭接尺寸、修补标准与检验要求。
管道吹扫、强度试验、严密性试验是工程验收的关键环节。吹扫作业限定介质、压力、流速与单次吹扫长度,严禁设备随同吹扫,以靶板检验作为合格依据。强度试验分段开展,严控试验压力、升压流程与稳压时长,特殊穿越管段需单独试压。严密性试验需在强度试验合格、管线回填后进行,区分市政庭院管道与室内管道的试验压力、稳压时间及合格判定标准,暗埋管道必须在隐蔽前完成两项试验。
土方工程施工要做好现场安全防护,沟槽开挖合理预留土层、落实防坍塌措施,沟底杂物必须清理并铺垫砂石。回填土严格管控土质、粒径与分层密实度,管顶指定高度内需敷设警示带与示踪线,并明确不同管径警示带敷设数量与示踪线连接要求。
最后讲解管道附件与设备安装规范,管道支架需兼顾固定与管道伸缩需求;阀门、补偿器等设备安装前单独试压,区分不同连接形式阀门的安装状态,法兰、螺栓、波纹补偿器等部件也有对应的安装精度与施工要求,各类附件还需配合管线完成整体气密性检测。
整套规范覆盖燃气工程全施工环节,强制条款众多,每一项要求都立足于施工安全与运行稳定,是燃气工程标准化作业的行动指南。接下来请您阅读下面的详细资料吧。
