花80万上MES,车间还是靠Excel排产
一家做精密机械加工的企业,年产值9000万,120台数控设备。去年老板下定决心上MES,预算80万。
选型花了两个月,看了5家供应商。最后选了一家报价72万的——功能最全,PPT最漂亮,承诺"半年内全面上线"。
上线6个月后,我去车间看实际情况。排产还是用Excel——车间主任每天早上打开电脑,在Excel里排当天的工单。MES系统里的排产模块?打开了,但没人用,因为"系统排的方案跟实际差太远,还不如我自己排"。
报工倒是用了——但只有最后一道工序报。前面三道工序的操作工嫌麻烦,跳过了。质量数据录入了一半就停了,因为检验员说"我一天检200个件,每个件在平板上点8下,光录入就要40分钟"。
80万花了,效果是什么?MES变成了一个"报工打卡器"——工人每天最后点一下确认完工,其余功能全部闲置。

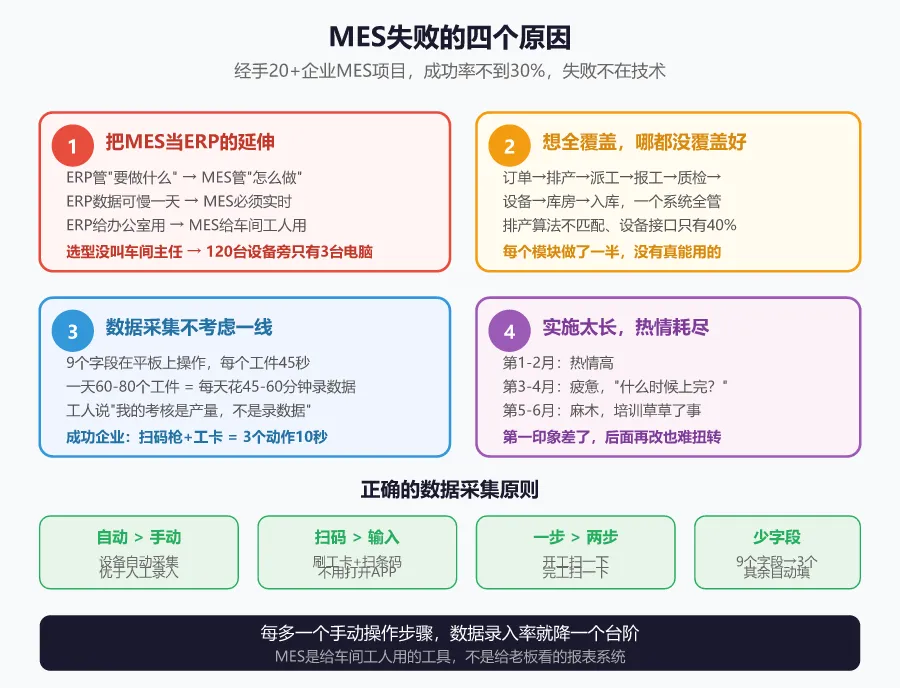

MES失败的四个原因
我经手过二十多家企业的MES项目,成功率不到30%。失败的原因不是技术——现在的MES技术已经很成熟了。失败在四个地方:

原因一:把MES当ERP的延伸,而不是车间的工具。
很多企业的MES选型逻辑是:"我们上了ERP,现在该上MES了。"但ERP和MES解决的是完全不同的问题。ERP管的是"要做什么"——订单、BOM、采购计划。MES管的是"怎么做"——工单下发、工序流转、设备状态、质量记录。
ERP的数据可以慢一天更新,MES的数据必须实时。ERP的操作者是办公室人员,MES的操作者是一线工人。这两个用户群体的需求天差地别。
那家机械加工企业选MES时,老板和IT经理一起选的,没有叫车间主任。结果选出来的系统功能很全,但每个功能都需要在电脑上操作——车间里120台设备旁边只有3台电脑。工人要报工得走到电脑前,排队等。
MES是给车间工人用的工具,不是给老板看的报表系统。 如果工人觉得不好用,系统就是摆设。

原因二:想覆盖全流程,结果哪都没覆盖好。
那家企业的MES实施方案是"全流程覆盖"——从订单接收、排产、派工、报工、质量检验、设备管理、库房管理、成品入库,一个系统全管。
听起来很完整,但实施时发现问题成堆:排产算法跟实际产能不匹配;派工逻辑跟车间现有的班组结构不一致;设备接口只有40%的设备支持自动采集,其余的要手工录入。
每个模块都有问题,每个问题都需要解决,但实施方的工时有限。结果是每个模块都做了一半,没有一个是真正能用的。
正确的做法是选一个切入点,做深做透。比如先只做报工——让工人能快速报工,数据准确,管理能看到实时产量。这一个功能跑通了,再扩展到质量记录、设备状态。
原因三:数据采集方式不考虑一线实际情况。
这是最被低估的失败原因。那家企业的MES要求每道工序报工时录入:工单号、工序号、设备编号、操作工号、开工时间、完工时间、数量、良品数、不良品数。9个字段,在平板上操作,每个工件录入约需45秒。
一个工人一天加工60-80个工件,意味着每天要花45-60分钟录入数据。这笔时间成本谁来承担?工人说"我的考核是产量,不是录数据"。
而一家成功上线MES的同行企业,做法完全不同。他们把报工简化到极致:工人在设备旁边的扫码枪上刷一下工卡,扫一下工单条码,系统自动记录时间。数量在完工时扫一次码确认。3个动作,10秒完成。
数据采集的核心原则是:能用自动的不用手动,能扫条码的不输数字,能一步完成的不分两步。 每多一个手动操作步骤,数据录入率就降一个台阶。
原因四:实施周期太长,热情耗尽了。
MES项目从启动到上线,那家企业花了6个月。前两个月大家热情很高,到第三个月开始疲惫——每天要配合实施方测试、提需求、改流程,正常生产受影响。到第四个月,车间主任已经开始抵触:"什么时候能上完?我们还有生产任务。"
到第六个月上线时,大家已经麻木了。培训草草了事,上线第一天就出问题,工人第一天就觉得"不好用"。第一印象一旦差了,后面再改也难扭转。
MES选型该怎么做?
如果你正在考虑上MES,或者你的MES正在出问题,下面是我总结的几个实操原则:

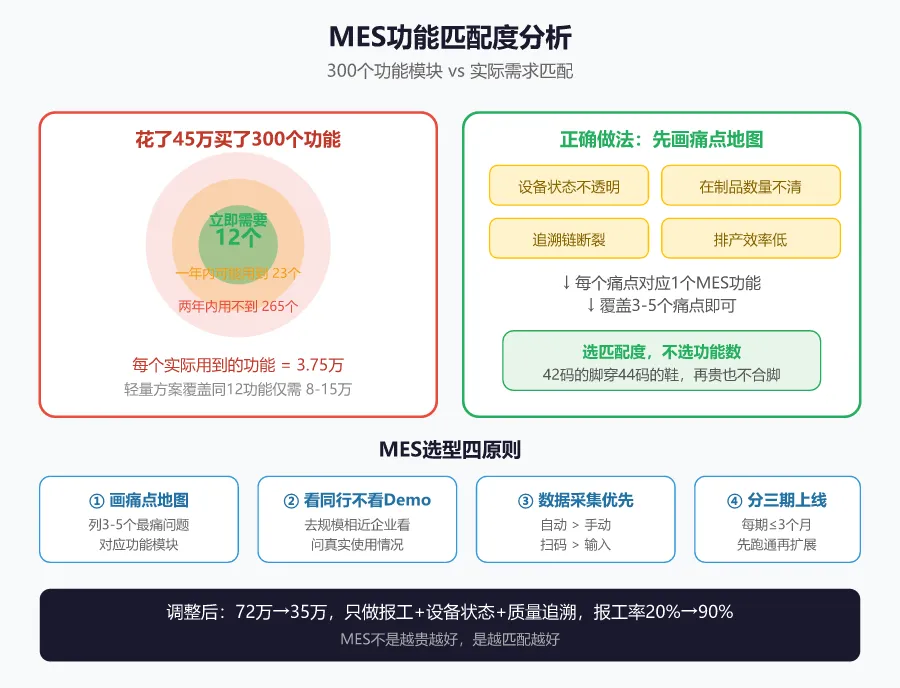

第一,先画一张"痛点地图",再选系统。
把车间目前最痛的3-5个问题列出来。比如:
每个痛点对应一个MES功能模块。你只需要找覆盖这3-5个痛点的方案,不需要300个功能。
第二,去用过的企业看,不看供应商的Demo。
供应商的Demo都是理想状态——数据完整、网络通畅、操作熟练。但你的车间不是Demo环境。
找一家跟你规模差不多的同行企业,去看看他们的MES实际用得怎么样。问三个问题:工人每天花多少时间录数据?哪些功能真正在用?上线后最大的坑是什么?
第三,把"数据采集方式"作为第一评估标准。
MES成败70%取决于数据采集。评估任何方案时,先问:一线工人每天要做什么操作?每步几秒钟?需要什么设备(扫码枪/平板/工控机)?网络不通怎么办?
如果答案里有"在平板上输入""需要连接WiFi""打开浏览器登录"这些词,你要小心了。车间的环境比办公室恶劣得多——油污、噪音、手套、网络死角。适合办公室的操作方式不一定适合车间。
第四,分三期上线,每期不超过3个月。
第一期:选一个车间或一条产线,只做最核心的1-2个功能(通常是报工+设备状态)。目标是让工人习惯用系统,让管理看到实时数据。3个月内必须上线。
第二期:扩展到质量记录、追溯功能。这时候工人已经习惯了扫码报工,增加质量数据录入的阻力会小很多。
第三期:扩展到排产、设备管理、数据分析。这时候你已经有了一段时间的运行数据,可以基于真实数据来优化排产逻辑。

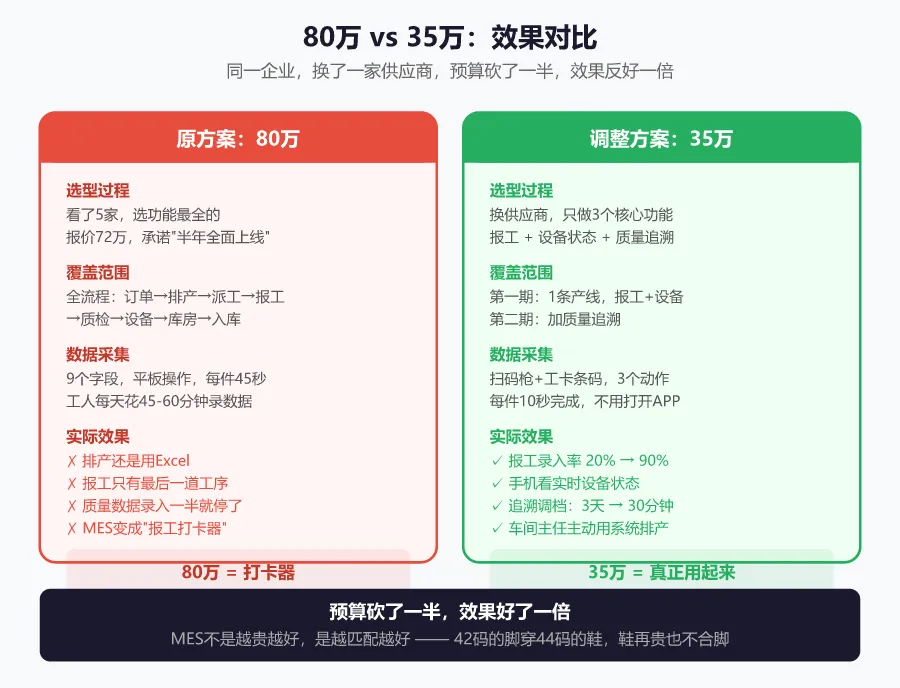

那80万花得值不值?
回到开头那家企业。后来他们做了调整:MES供应商换了一家,预算降到35万,只做报工+设备状态+质量追溯三个功能。数据采集方式改成扫码枪+工卡条码,工人操作时间从45秒降到10秒。
上线3个月,报工数据录入率从20%提到90%,车间主任第一次能在手机上看到每台设备的实时状态。第二期加了质量追溯,客户投诉时30分钟能调出全工序记录——以前要翻3天纸质记录。
80万变35万,效果反而好了一倍。

MES不是越贵越好,是越匹配越好。就像买鞋——42码的脚穿44码的鞋,鞋再贵也不合脚。
MES选型最大的陷阱不是选错了供应商,是从一开始就没想清楚"我买MES是为了解决什么问题"。 功能清单再漂亮,跟你车间的痛点对不上,就是一张昂贵的PPT。
*数字化转型系列第二篇。下一篇:ERP上线三年,BOM准确率才62%——数据黑洞是怎么形成的。*
