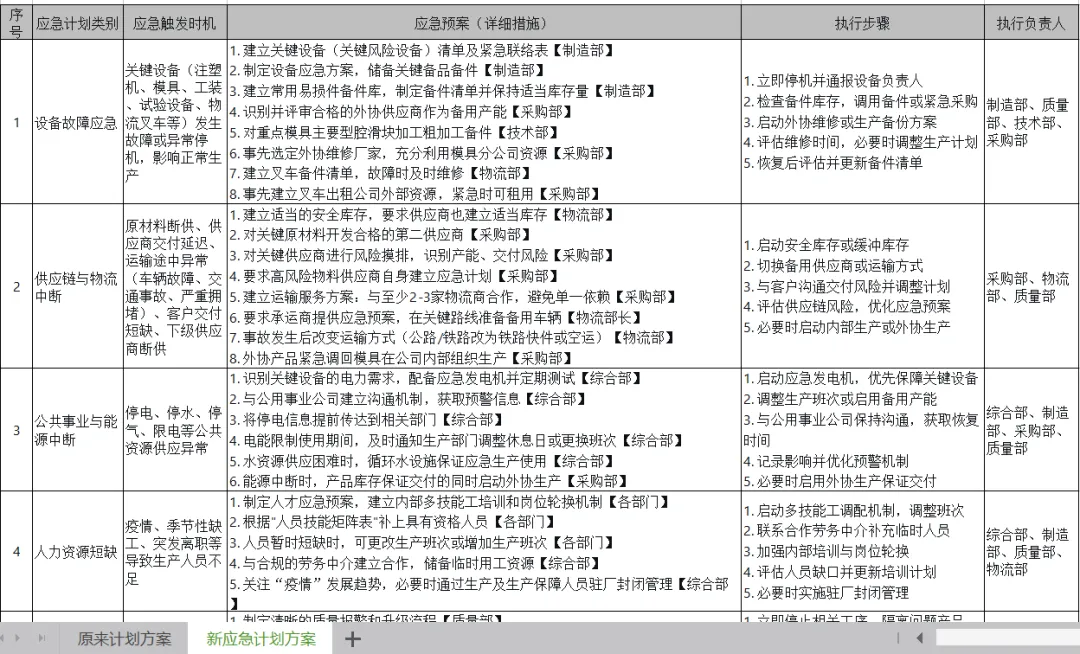

| | 关键设备(注塑机、模具、工装、试验设备、物流叉车等)发生故障或异常停机,影响正常生产 | 1.建立关键设备(关键风险设备)清单及紧急联络表【制造部】2.制定设备应急方案,储备关键备品备件【制造部】3.建立常用易损件备件库,制定备件清单并保持适当库存量【制造部】4.识别并评审合格的外协供应商作为备用产能【采购部】5.对重点模具主要型腔滑块加工粗加工备件【技术部】6.事先选定外协维修厂家,充分利用模具分公司资源【采购部】7.建立叉车备件清单,故障时及时维修【物流部】8.事先建立叉车出租公司外部资源,紧急时可租用【采购部】 | 1.立即停机并通报设备负责人2.检查备件库存,调用备件或紧急采购3.启动外协维修或生产备份方案4.评估维修时间,必要时调整生产计划5.恢复后评估并更新备件清单 | |
| | 原材料断供、供应商交付延迟、运输途中异常(车辆故障、交通事故、严重拥堵)、客户交付短缺、下级供应商断供 | 1.建立适当的安全库存,要求供应商也建立适当库存【物流部】2.对关键原材料开发合格的第二供应商【采购部】3.对关键供应商进行风险摸排,识别产能、交付风险【采购部】4.要求高风险物料供应商自身建立应急计划【采购部】5.建立运输服务方案:与至少2-3家物流商合作,避免单一依赖【采购部】6.要求承运商提供应急预案,在关键路线准备备用车辆【物流部长】7.事故发生后改变运输方式(公路/铁路改为铁路快件或空运)【物流部】8.外协产品紧急调回模具在公司内部组织生产【采购部】 | 1.启动安全库存或缓冲库存2.切换备用供应商或运输方式3.与客户沟通交付风险并调整计划4.评估供应链风险,优化应急预案5.必要时启动内部生产或外协生产 | |
| | | 1.识别关键设备的电力需求,配备应急发电机并定期测试【综合部】2.与公用事业公司建立沟通机制,获取预警信息【综合部】3.将停电信息提前传达到相关部门【综合部】4.电能限制使用期间,及时通知生产部门调整休息日或更换班次【综合部】5.水资源供应困难时,循环水设施保证应急生产使用【综合部】6.能源中断时,产品库存保证交付的同时启动外协生产【采购部】 | 1.启动应急发电机,优先保障关键设备2.调整生产班次或启用备用产能3.与公用事业公司保持沟通,获取恢复时间4.记录影响并优化预警机制5.必要时启用外协生产保证交付 | |
| | | 1.制定人才应急预案,建立内部多技能工培训和岗位轮换机制【各部门】2.根据"人员技能矩阵表"补上具有资格人员【各部门】3.人员暂时短缺时,可更改生产班次或增加生产班次【各部门】4.与合规的劳务中介建立合作,储备临时用工资源【综合部】5.关注“疫情”发展趋势,必要时通过生产及生产保障人员驻厂封闭管理【综合部】 | 1.启动多技能工调配机制,调整班次2.联系合作劳务中介补充临时人员3.加强内部培训与岗位轮换4.评估人员缺口并更新培训计划5.必要时实施驻厂封闭管理 | |
| | | 1.制定清晰的质量报警和升级流程【质量部】2.对关键工位员工进行多技能和质量问题快速响应培训【质量部】3.启用安全库存,对在库产品质量进行确认【质量部】4.若库存品不满足,与顾客协调,安排紧急插单生产【物流部】5.事先选定外协检测点,并建立清单,故障时及时联系【质量部】 | 1.立即停止相关工序,隔离问题产品2.启用安全库存或紧急插单生产3.启动外协检测或维修机制4.分析原因并制定纠正措施5.更新质量控制流程 | |
