产品开发评审的走过场,说难听点就是大型自欺欺人现场——人到齐了、会开完了、字签完了,看似流程拉满,实则啥用没有。等到模具开了、产线调了、客户催着量产了,才发现窟窿大到填不满,主打一个前期摆烂,后期完蛋。
很多人搞错了,APQP阶段门评审不是邀功汇报会,而是项目把关口,一句话定生死:要么继续推进,要么退回整改,要么直接叫停,别磨磨蹭蹭耗时间。
搞一场有用的评审,真不是靠人多凑数,核心就三点:评审逻辑不绕弯、输出东西不糊弄、问题解决不甩锅,闭环能查、责任能追。

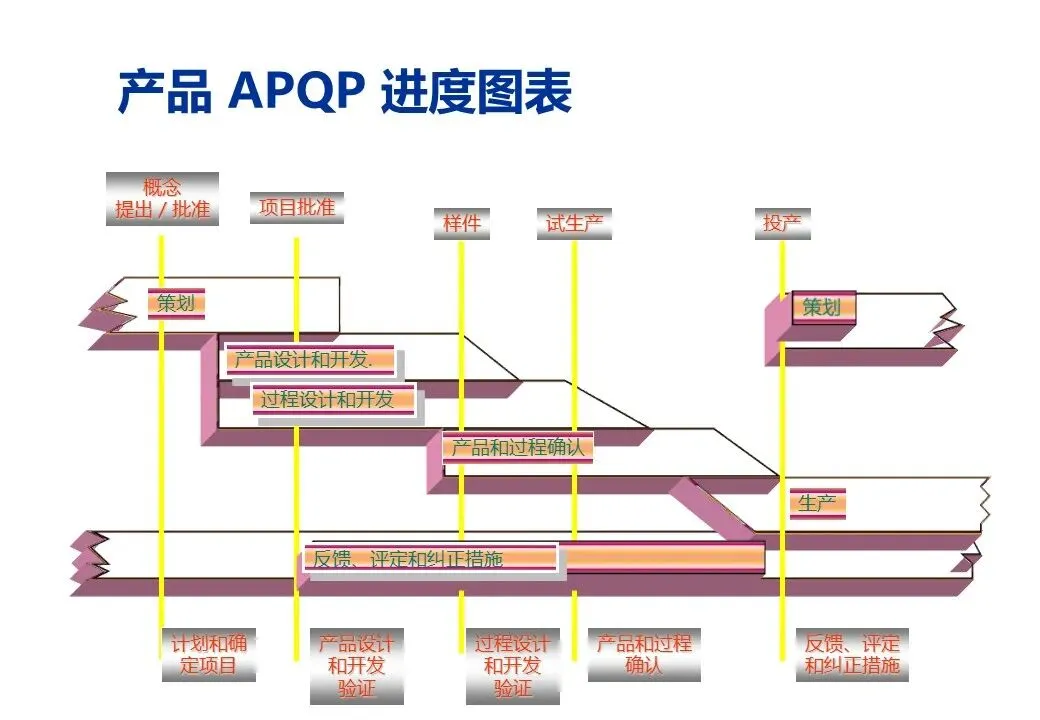

下面就对着APQP五个阶段,拆拆明白,每个阶段该盯啥、该交啥、出了问题咋解决,全程不玩虚的,接地气说人话!

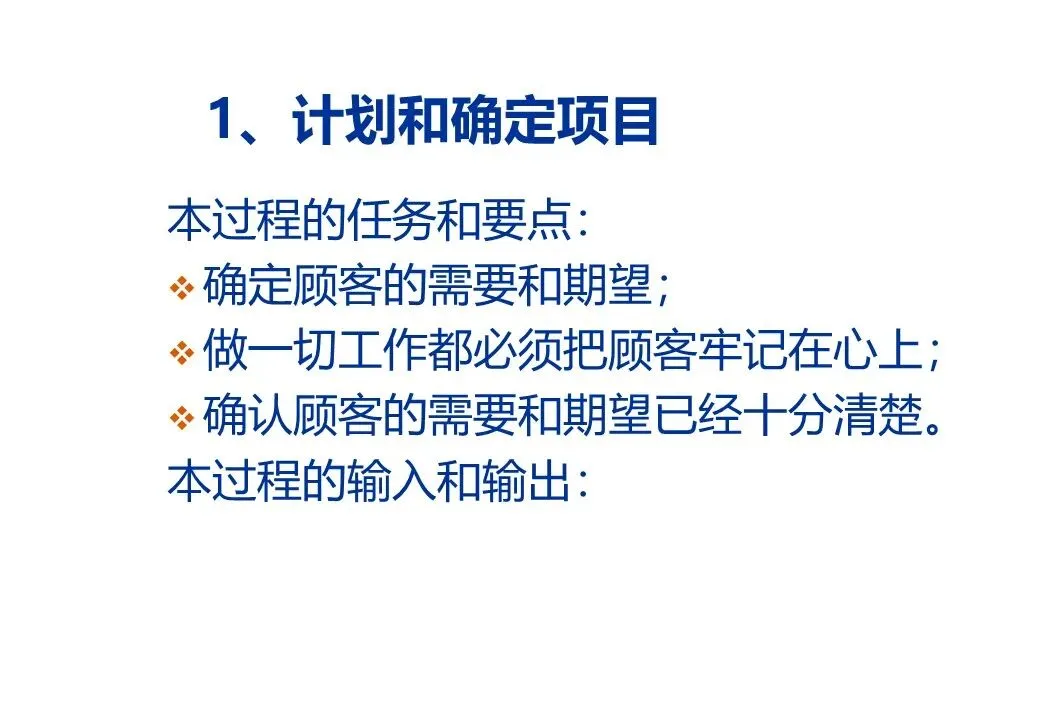

一、计划和确定项目:别上来就瞎干,目标都没搞明白
这个阶段最离谱的坑:项目都启动好几天了,问起要做啥、做到啥程度,项目组全员一脸懵,主打一个走一步看一步。
评审焦点(盯紧这4点,别跑偏)

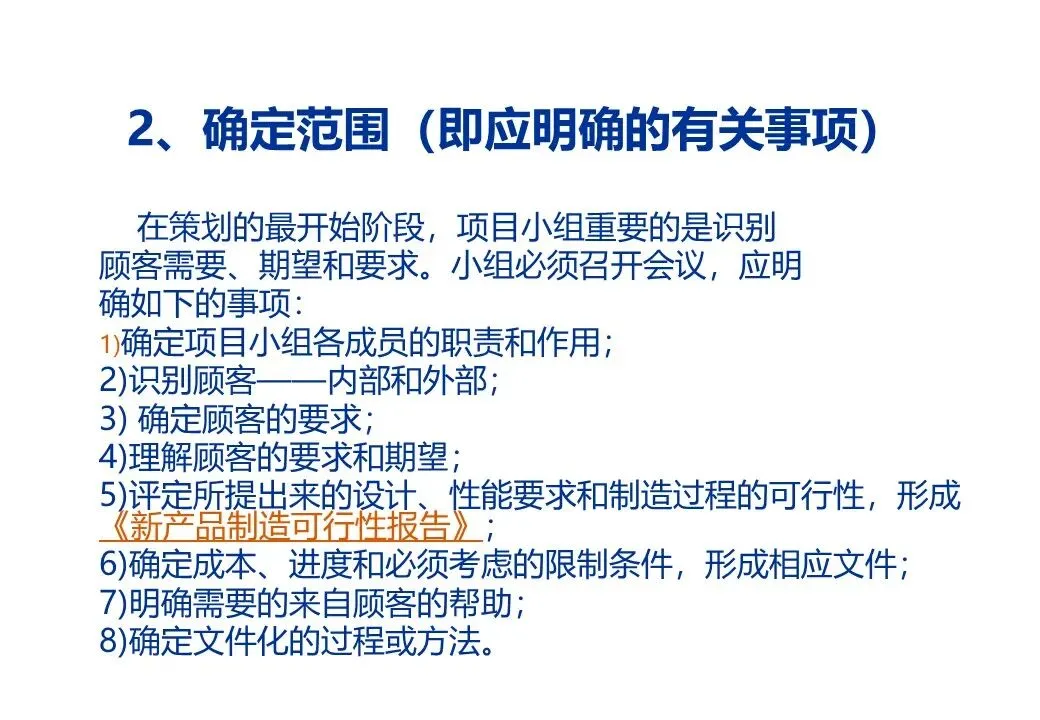

项目范围:明确做啥和不做啥,别啥都想沾,最后啥都做不好
客户需求:别靠我觉得客户想要这,要把需求掰碎了,变成能测量、能验证的目标(比如合格率≥99.8%,别整做得差不多就行)
资源到位:人、钱、时间,缺一样都白搭,别打先启动再说的对赌

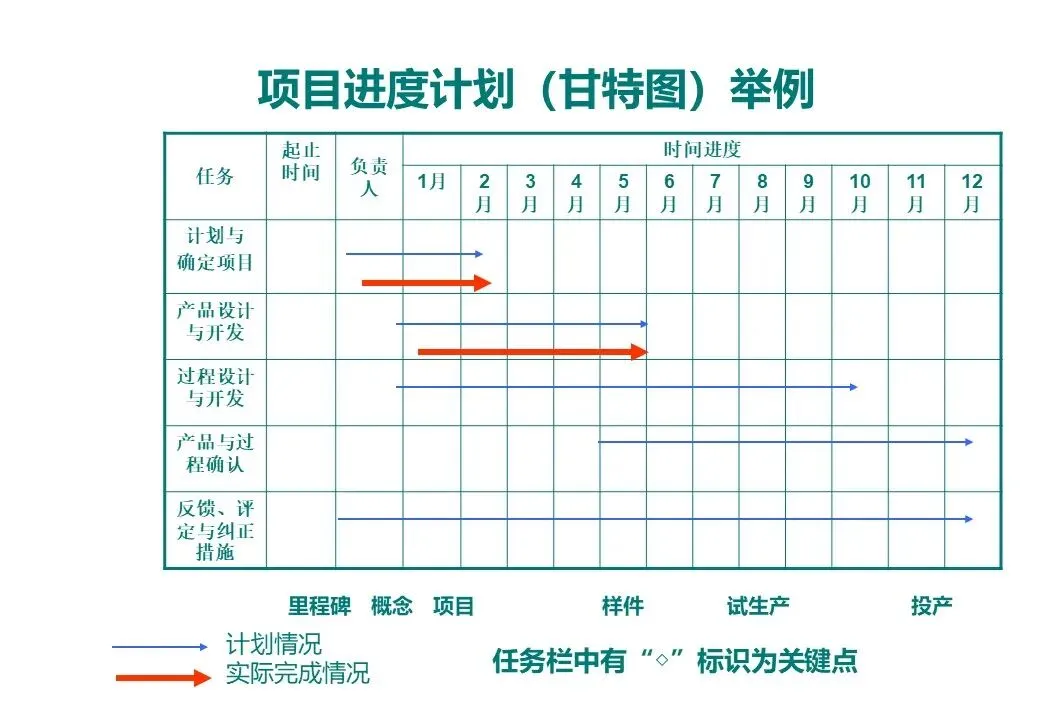

关键节点:得跟客户的节点对齐,别客户要货了,你还在调方案
关键输出物清单(少一样都别想过关)

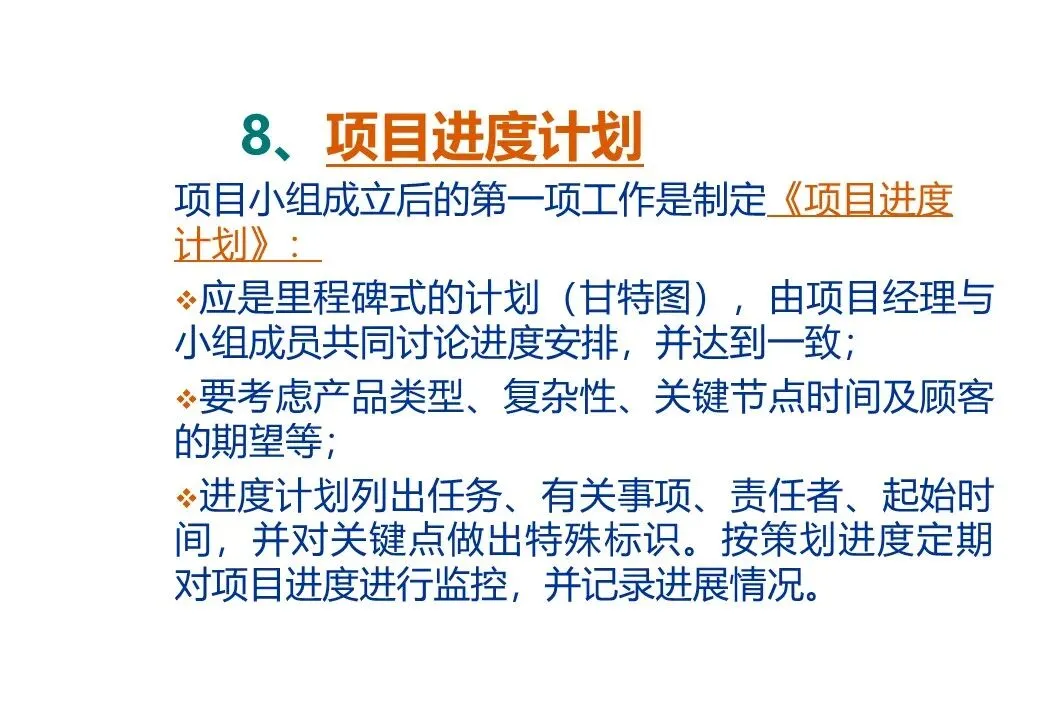

项目可行性分析报告、初始产品/过程特殊特性清单、项目进度计划(含关键里程碑)、初始BOM(物料清单)、初始供应商清单
如何推动问题解决(拒绝模棱两可,主打一个斩钉截铁)
这个阶段的问题,要么是目标糊得像浆糊,要么是资源缺得像乞丐。
有效做法:评审会上严禁说大概、可能、争取,谁放这种空话,直接罚他多喝两杯茶!每一项风险都要给死规定——啥条件算通过?啥条件必须暂停?
举个例子:关键物料交期赶不上项目节点,别扯再等等看,当场拍板:要么换供应商,要么改节点,要么启动备选方案,三者选其一,拖泥带水就是给后续埋雷。
二、产品设计和开发:别自我感动,制造和测试要提前找茬
这个阶段最容易踩的雷:设计师闭门造车,觉得自己的设计完美无瑕,压根不考虑能不能造、能不能测,等到样件做出来,才发现纸上谈兵有多离谱。
评审焦点(重点盯设计落地性)
设计是否达标:能不能满足第一阶段定的目标和特殊特性要求,别跑偏
可造可装:别搞“艺术品设计”,得让生产车间能造、工人能装,不然就是白费劲
DFMEA:别抄模板、走形式,关键失效模式都要覆盖到,别等出问题才追悔莫及
样件验证:样件测试结果能不能支撑设计想法,别自欺欺人说“差一点没关系”
关键输出物清单(缺一个,评审就别想过)
设计FMEA、产品图纸/3D数据(正式版本)、样件控制计划、样件测试报告、材料/外购件规格书、设计评审记录(含问题清单)
如何推动问题解决(别藏问题,责任到人)
这个阶段的问题,全藏在设计细节里,不仔细查根本发现不了,等到量产就晚了。
有效做法:评审会上,先把设计的锅和制造的锅分清楚,谁的问题谁扛,别互相甩锅扯犊子。
常见场景:样件测试某项性能不达标,别慌,分三种情况解决:
设计余量不足→设计师赶紧改方案,别嘴硬说没问题
样件制作偏差→工艺组调参数,别赖工人操作不行
测试方法不当→测试组重新验证,别冤枉设计和工艺
划重点:评审会结束前,必须把“问题归谁管+谁来整改+怎么验证+啥时候完成”这四件事说清楚、写明白,缺一个都不准散会!
三、过程设计和开发:别只报进度,重点看能不能量产
这个阶段是设计转量产的关键路口,最容易把评审开成进度汇报会:设备买了、产线搭了、人员齐了,看似万事俱备,实则漏洞百出,量产一拉就垮。
评审焦点(别盯进度,盯量产可行性)
过程流程图:所有关键工序都要覆盖到,别漏一步,不然生产时就会手忙脚乱
过程FMEA:别抄设计FMEA的作业,要结合实际生产过程重新分析,不然就是自欺欺人
控制计划:要和PFMEA一一对应,别搞两张皮,写的和做的不一样
工装设备检具:到位还不够,得完成初验证,确保能用、好用,别买一堆废铁
过程能力:初始能力要达标,别等到量产了才发现做不出合格产品
关键输出物清单(每一样都要经得起查)
过程流程图、过程FMEA、试生产控制计划、作业指导书(初版)、工装/设备/检具验收报告、测量系统分析报告、初始过程能力研究(Ppk)
如何推动问题解决(控制点前置,少靠人查)

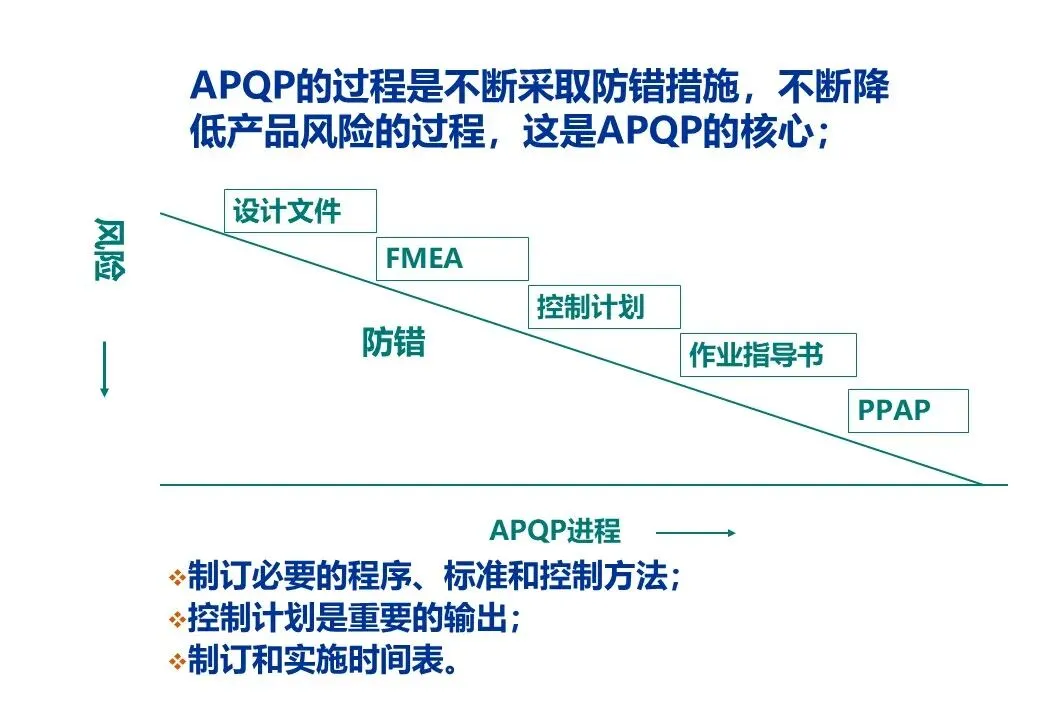

这个阶段的问题,要么是过程能力不够,要么是控制计划形同虚设,全靠工人肉眼检查,出错率能不高吗?
有效做法:评审时重点看控制点是不是提前放好了——别等产品做出来才检验,能在生产过程中卡住的,就别留到最后。
核心方向:把所有靠人检查的环节,尽可能改成设备/系统自动控制、自动报警,减少人为失误,毕竟人会累、会走神,设备可比人靠谱多了(只要定期维护)。
四、产品和过程确认:别被样件成功骗了,量产才是真考验
这个阶段评审的核心:别觉得样件做成功了就万事大吉,试生产得真刀真枪模拟量产,不然就是自欺欺人式成功——试生产做得好,量产一拉就断,哭都来不及。
评审焦点(盯紧量产一致性)
试生产条件:是不是按量产节拍、量产人员、量产供应链来的?别用临时熟手、特供物料,自欺欺人没意义
试生产结果:产能、质量、交付,能不能满足客户要求?别凑活,凑活就是给后续埋坑
特殊特性:所有特殊特性都要受控,能力达标,别抱有侥幸心理
PPAP文件:要完整,还要经过客户批准,别等客户要了才着急补
量产爬坡计划:要明确,别走一步看一步,不然量产时会乱成一锅粥
关键输出物清单(少一样,都别想量产)
试生产报告(含良率、节拍、CPK数据)、测量系统分析(MSA)最终版、过程能力分析(Cpk)最终版、PPAP文件包、包装规范、人员培训记录、量产控制计划
如何推动问题解决(拒绝自欺欺人,直面差异)
这个阶段最大的坑:试生产做得风生水起,量产一上就拉胯,为啥?因为试生产用的是特殊条件,不是量产常态。
有效做法:评审时重点查试生产和量产的差异——人员是不是临时调的熟手?物料是不是特供批次?设备是不是单独调过参数?
凡是和量产条件不一样的,都要列为量产风险项,制定过渡期控制措施,别嘴硬说量产也能做到,真等到出问题,损失的可是真金白银。
五、反馈、评定和纠正措施:PPAP批了不代表结束,量产初期才是真考验
很多人有个误区:觉得PPAP批了,项目就结束了,可以松口气了。大错特错!真正的考验,在量产初期那3个月,能不能稳住质量、解决客诉,才是真本事。
(广义来说,反馈纠正贯穿前四个阶段;狭义来讲,就是量产初期的查漏补缺,别把问题拖成顽疾)
评审焦点(盯紧稳定性和闭环)
质量表现:量产初期(通常3个月)质量稳不稳定?不良率、报废率是不是在合理范围?
客诉闭环:客户投诉的问题,是不是真正解决了?从发现问题到措施落地,有没有形成闭环,别表面解决,实则反复
过程能力:是不是持续受控?别一时达标,一时拉胯
经验沉淀:有没有建立经验教训库?把这次的坑,变成下次的经验,别在同一个地方摔倒两次
关键输出物清单(每一样都是经验结晶)
量产初期质量报告(不良率、客诉、报废率)、客户满意度反馈、问题闭环清单(8D或其他形式)、经验教训总结/设计指南更新、持续改进计划
如何推动问题解决(拒绝个案个办,根治顽疾)
这个阶段解决问题,最怕头疼医头、脚疼医脚,偶发问题解决了,系统性问题还在,迟早还要出乱子。
有效做法:评审时把问题分成三类,对症下药,不搞一刀切:
个案:偶发、操作失误导致的→加强培训、搞防呆措施,避免再犯
系统性问题:同一问题反复出现→必须追溯到设计/工艺标准,改标准、堵漏洞,别治标不治本
跨项目问题:多个项目都出现过→纳入FMEA库、更新设计准则,让所有项目都避开这个坑
原则:系统性问题不解决,这个阶段就别想关闭,别把问题留给后续项目。
六、评审本身避坑:三个实操建议,告别走过场
很多时候,评审没用,不是APQP本身不行,是你搞评审的方式不对!这三个实操建议,照做就能避开走过场,让评审真正发挥作用。
1. 会前预审制:别把评审会变成读资料大会
别等到评审会上,大家才第一次看资料,浪费时间不说,还讨论不出重点。
正确操作:提前2天把所有输出物发出去,关键模块(FMEA、控制计划、能力数据)让专业部门负责人提前预审,把能解决的小问题提前解决。
评审会只干两件事:讨论预审没达成共识的问题,以及需要跨部门拍板的决策,高效不拖沓。
2. 问题清单显性化:别把问题藏在会议纪要里
每个阶段评审,必须有独立的问题清单,别藏在密密麻麻的会议纪要里,找都找不到,更别说跟踪闭环了。
推荐格式(简单明了,谁都能看懂):
|问题描述|责任部门|整改措施|验证标准|计划完成日|状态|
评审会上只确认一件事:问题是不是按计划闭环了?没闭环的,必须给出理由和新计划,别找借口拖延。
3. 赋予评审暂停权:该卡就卡,别心软
阶段门评审最怕老好人,明明关键输出物不完整、核心风险没解决,还不好意思卡,硬着头皮让项目进入下一阶段,最后只会造成更大的浪费。
正确操作:项目委员会必须有暂停权——只要关键输出物不完整、核心风险没关闭,就卡在当前阶段,不准进入下一环节。
这不是针对项目组,而是帮他们别掉坑里,毕竟前期卡一下,总比后期返工、赔钱强。
评审不是走过场,是帮你避坑的护身符
其实APQP阶段门评审,真不用搞得太复杂、太严肃,也不用追求参会人越多越好,关键就三点:
每个阶段评审焦点清晰:不跑题、不泛化,盯紧核心问题
输出物可验证:不靠感觉还行,靠数据、报告、实物说话,别玩虚的
问题解决有闭环:不把问题带出会议室,谁的问题谁扛,谁的责任谁负
好的评审,不是挑项目组的刺,而是帮项目组别掉坑里。把评审从汇报会改成把关会,APQP才能真正发挥作用,不用再为走过场买单,也不用等到量产才追悔莫及。
