数字化车间建设是制造业数字化转型的核心抓手,其规划以自动化与信息化深度融合为核心,遵循规划先行、问题牵引、循序渐进的原则,围绕生产全流程数字化改造搭建整体方案,助力制造企业从传统车间向数字孪生车间演进,实现生产效率与管理水平的双重提升。

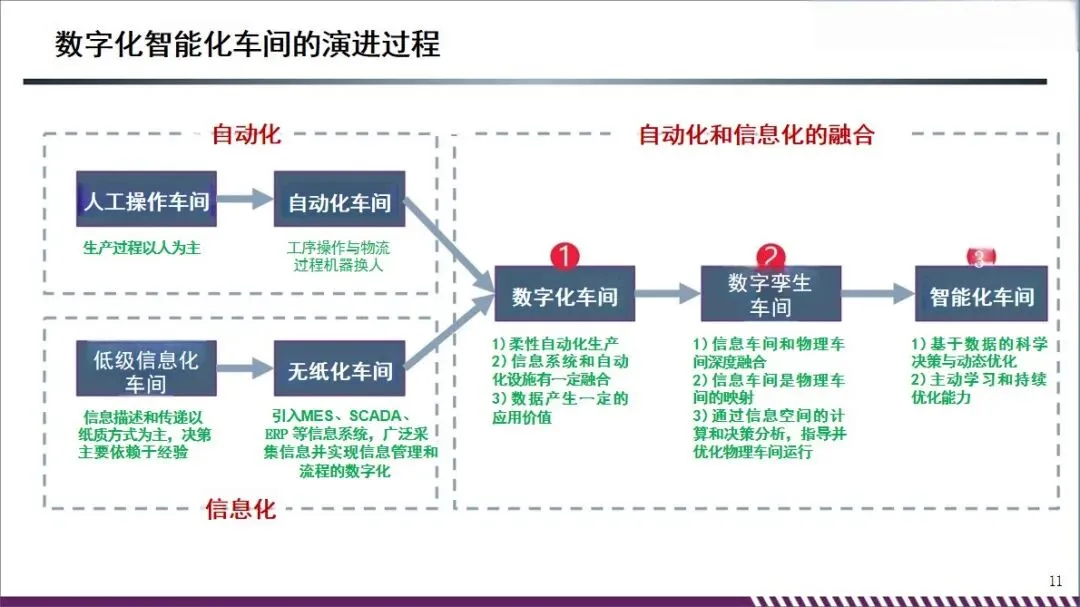

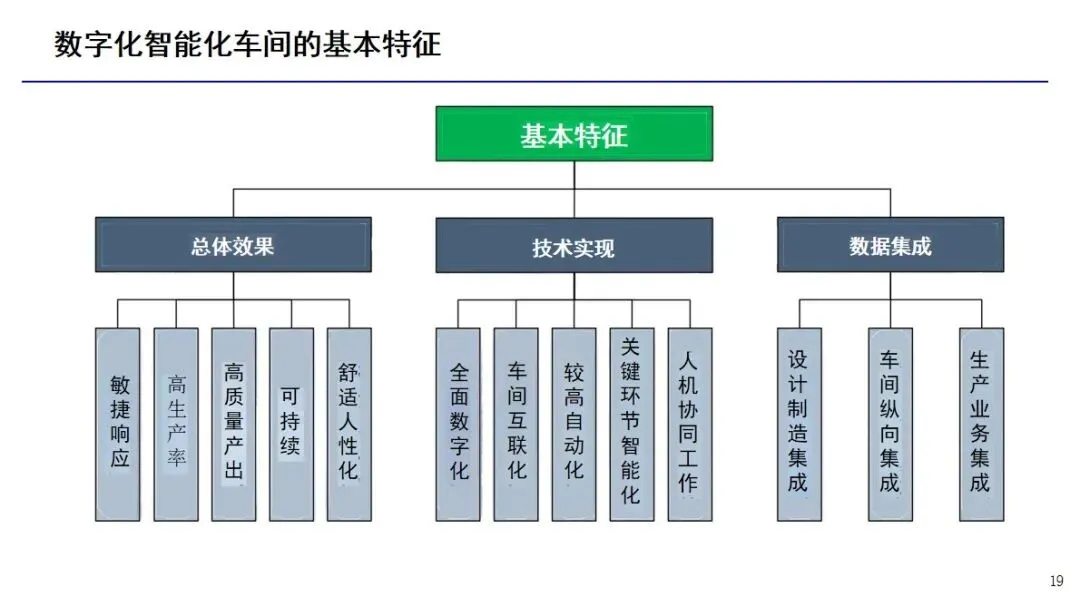

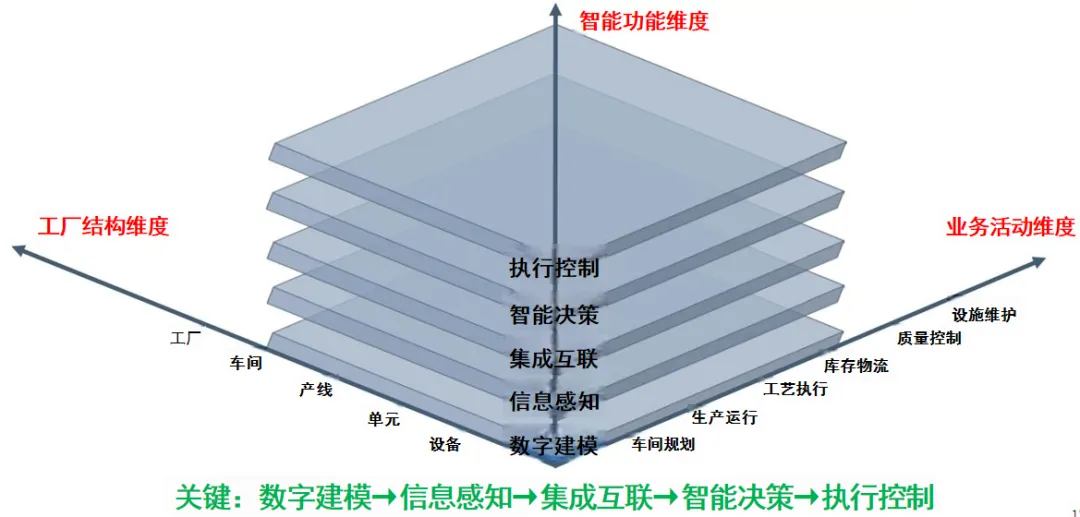

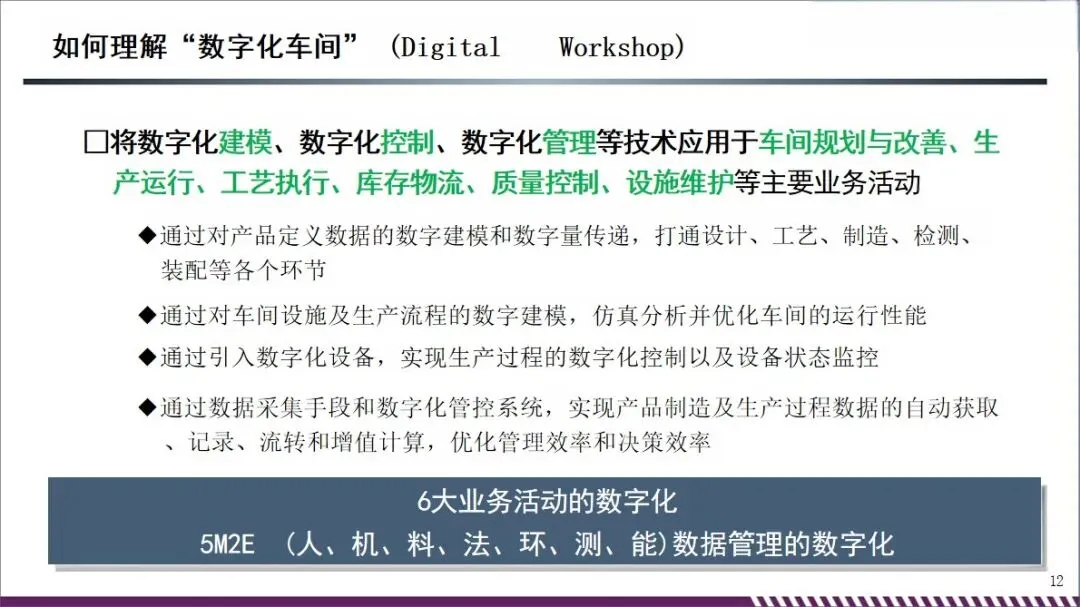

规划整体以八大核心板块为框架,涵盖数字化车间概述、实施步骤与要点、布局与装备建设、物联网与数据采集、生产管控平台搭建、数字孪生与大数据应用等,锚定 “无纸化 - 数字化 - 智能化 - 数字孪生” 的车间演进目标,将数字化建模、控制、管理技术应用于生产运行、质量控制、物流管理等六大业务活动,实现人、机、料、法、环、测、能全维度数据管理数字化。

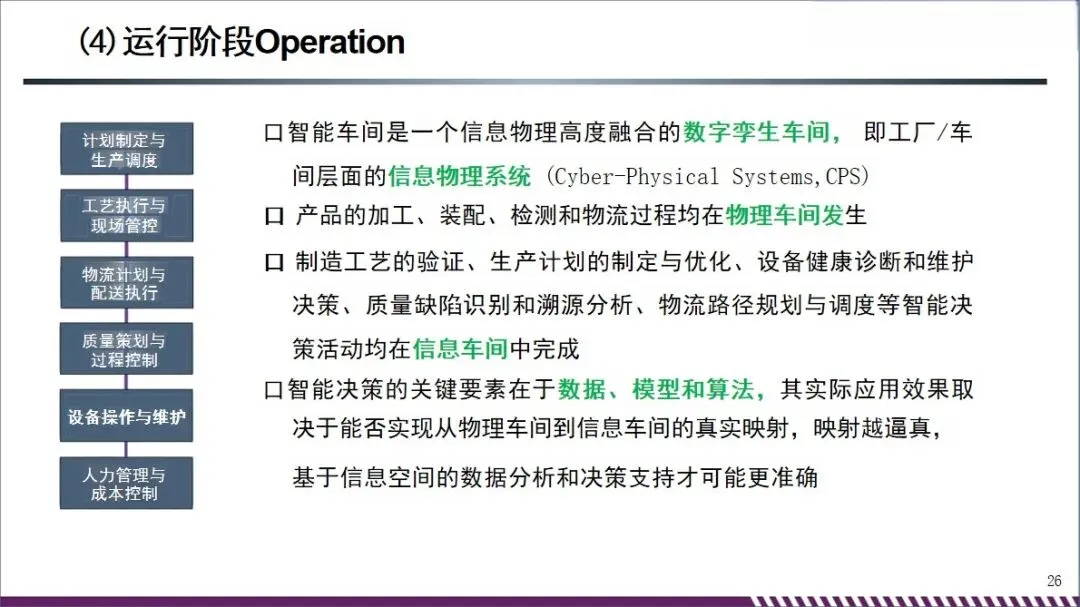

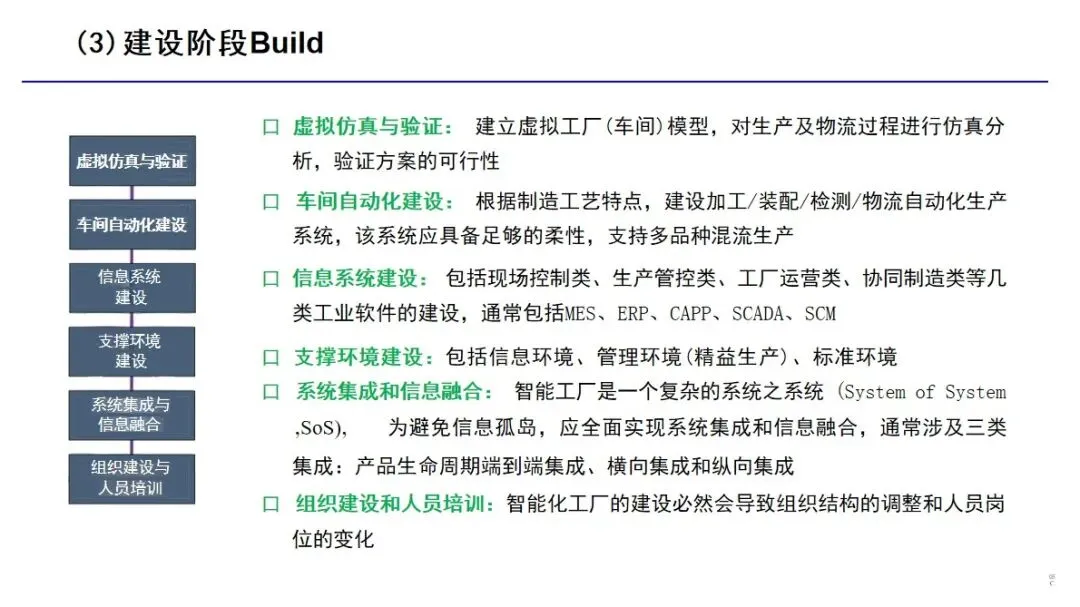

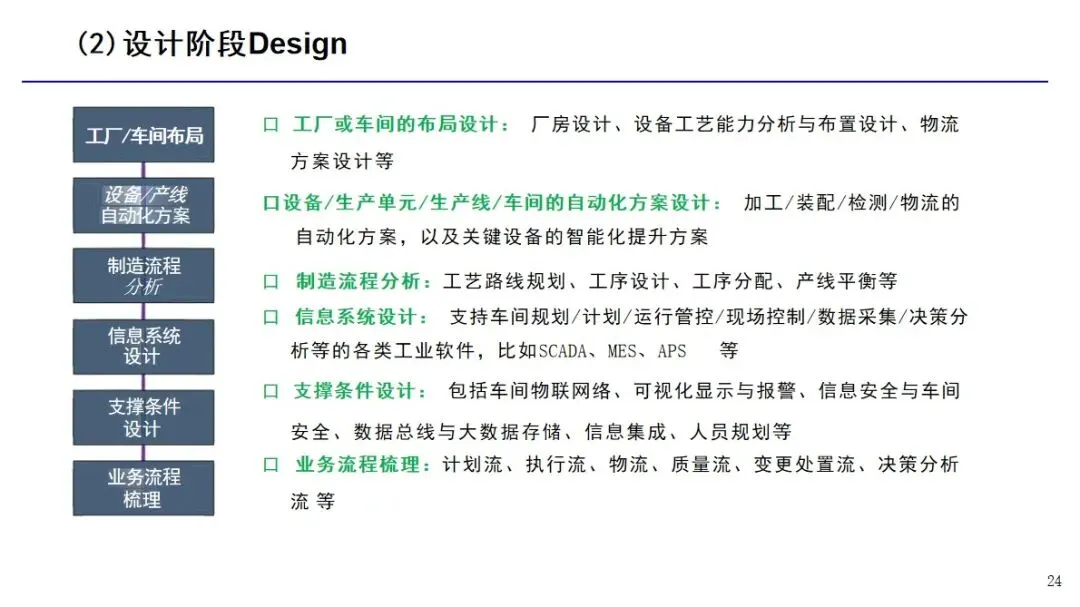

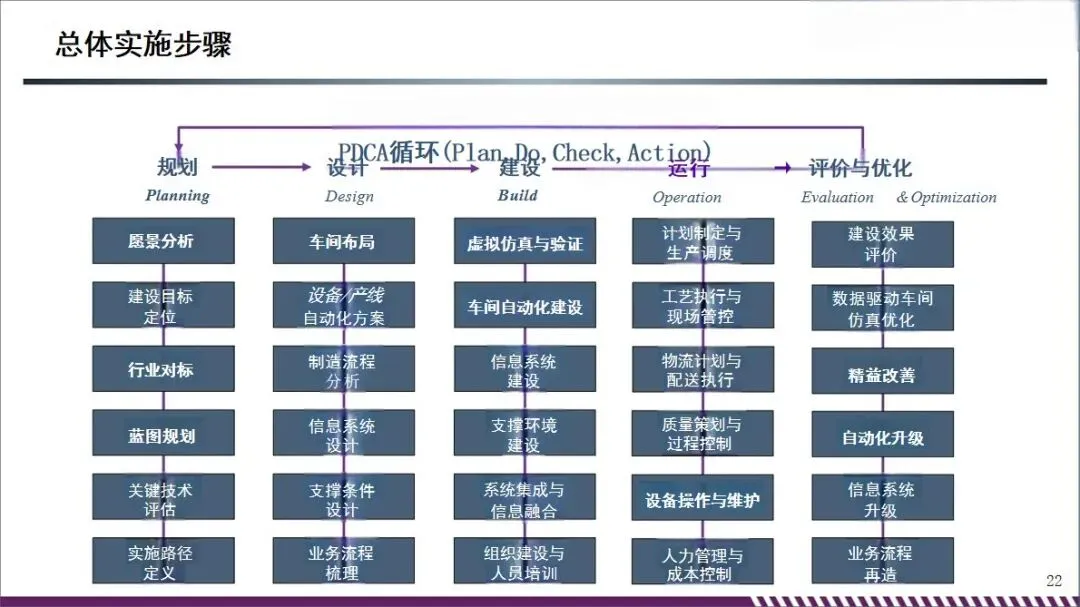

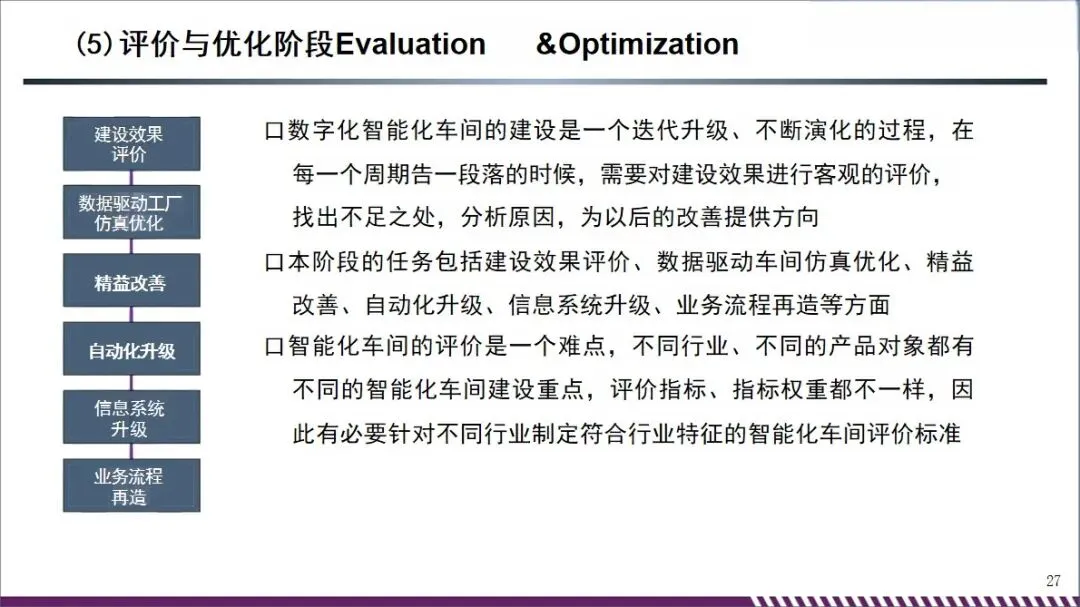

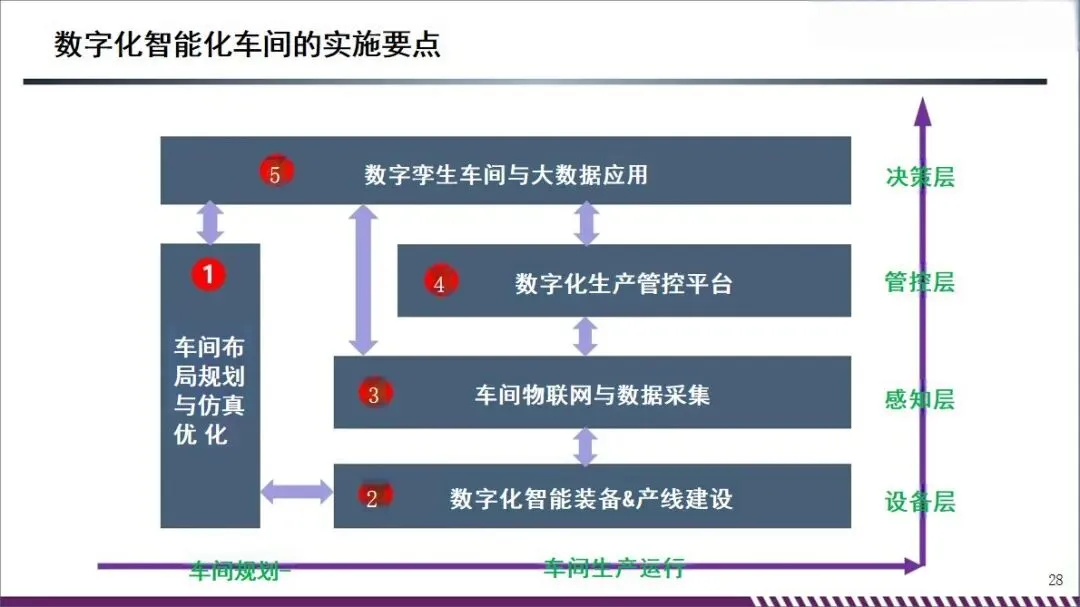

建设实施规划遵循 PDCA 循环,分五大阶段推进:规划阶段通过 SWOT 分析明确建设目标,完成行业对标与实施路径设计;设计阶段聚焦车间精益化布局、数字化装备方案、信息系统架构等核心内容;建设阶段落地虚拟仿真验证、自动化产线搭建、工业软件部署与系统集成;运行阶段实现虚实融合的生产管控与智能决策;评价优化阶段通过数据驱动的仿真分析完成车间迭代升级。

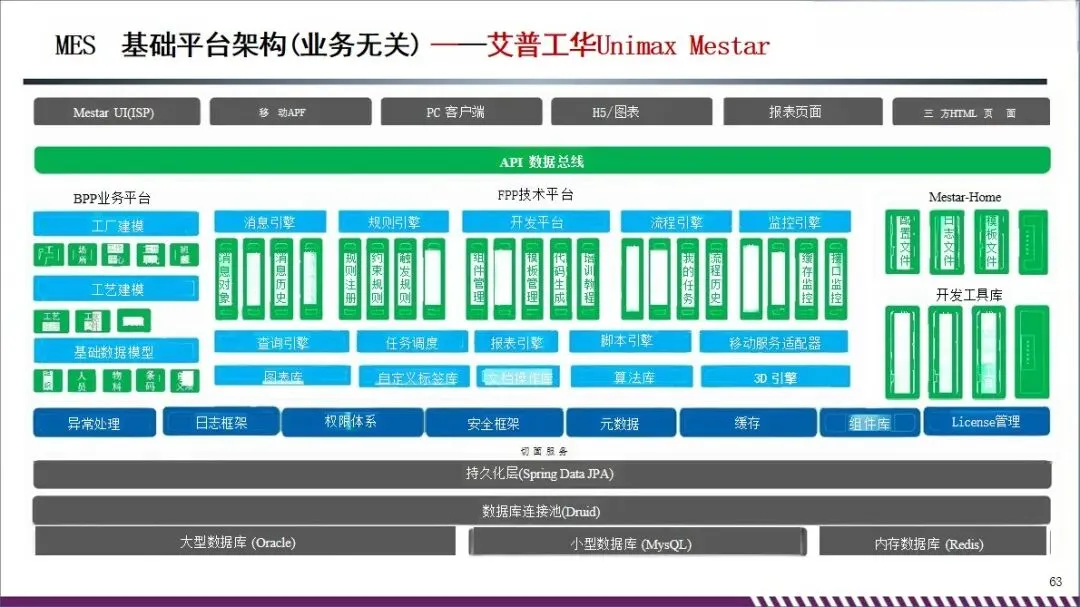

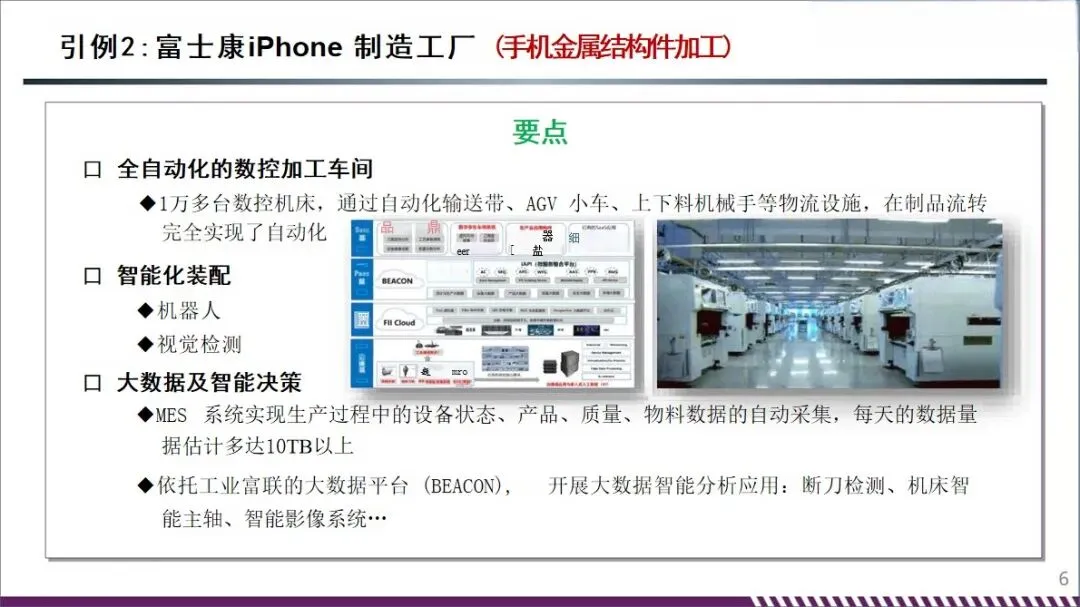

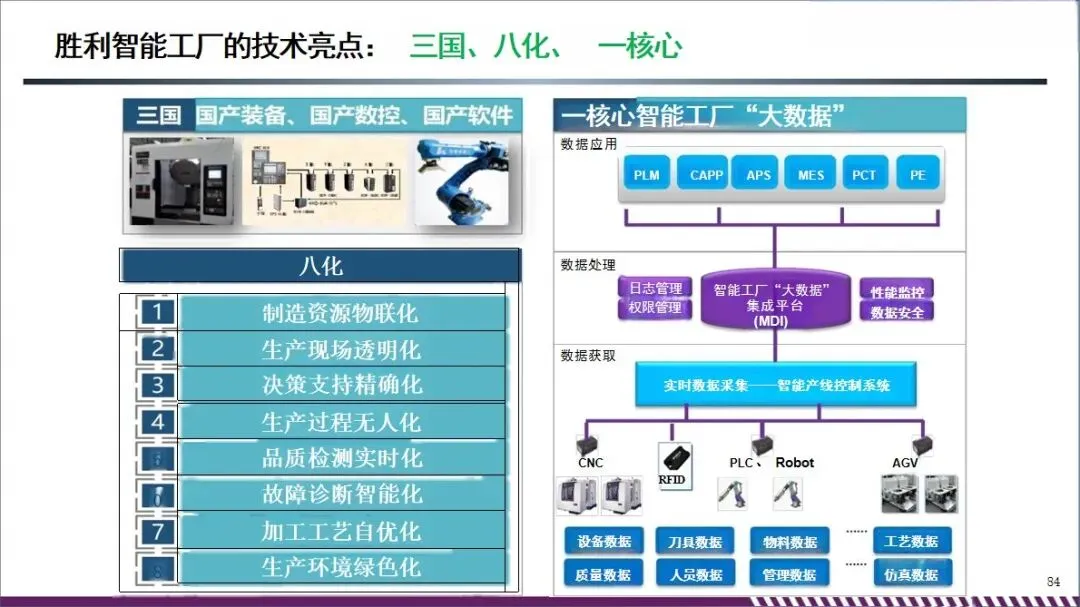

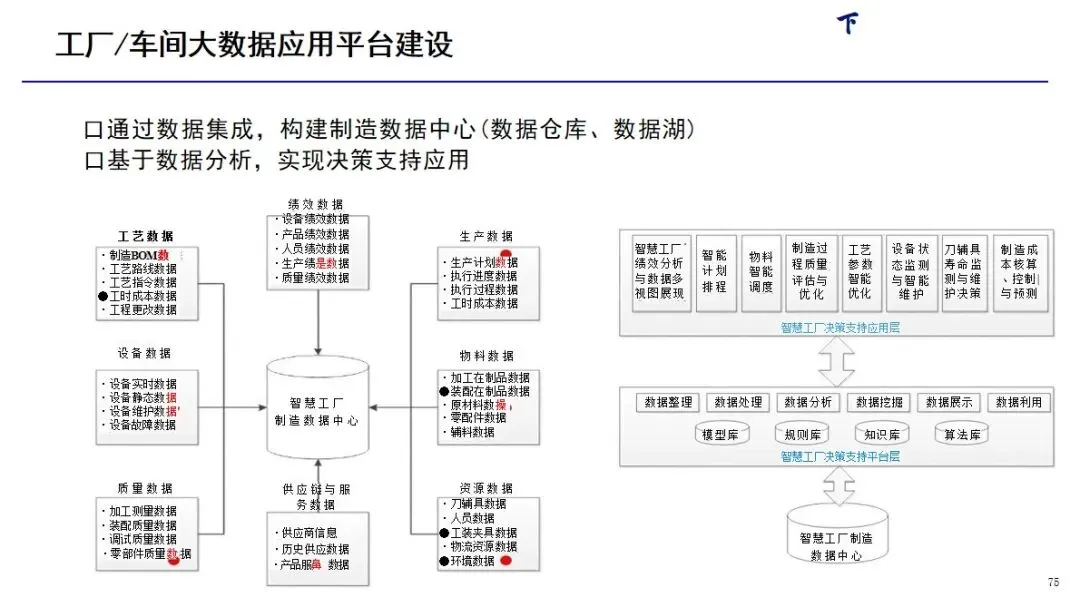

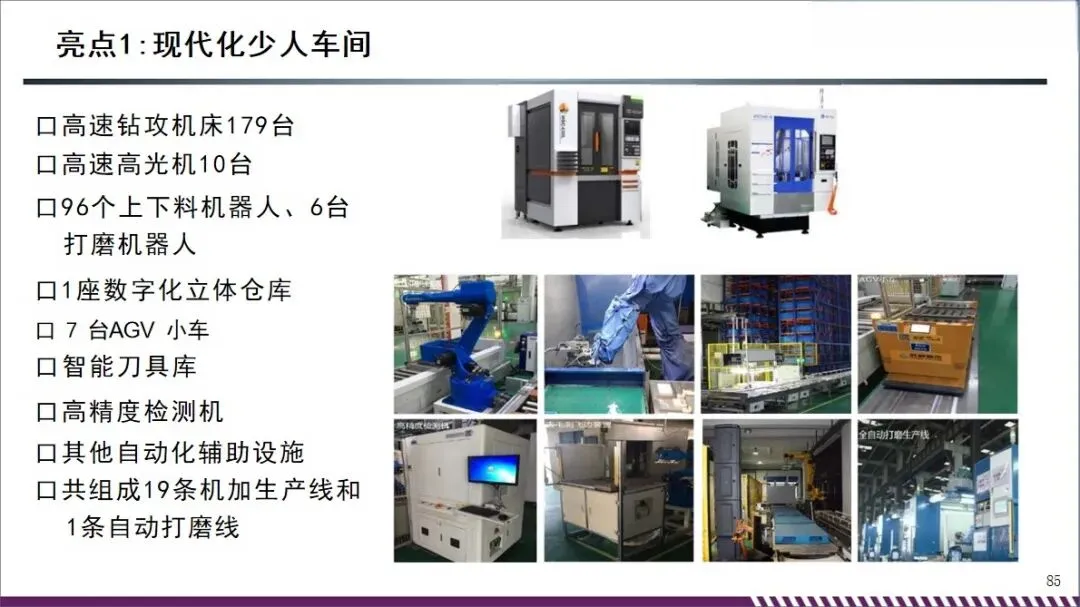

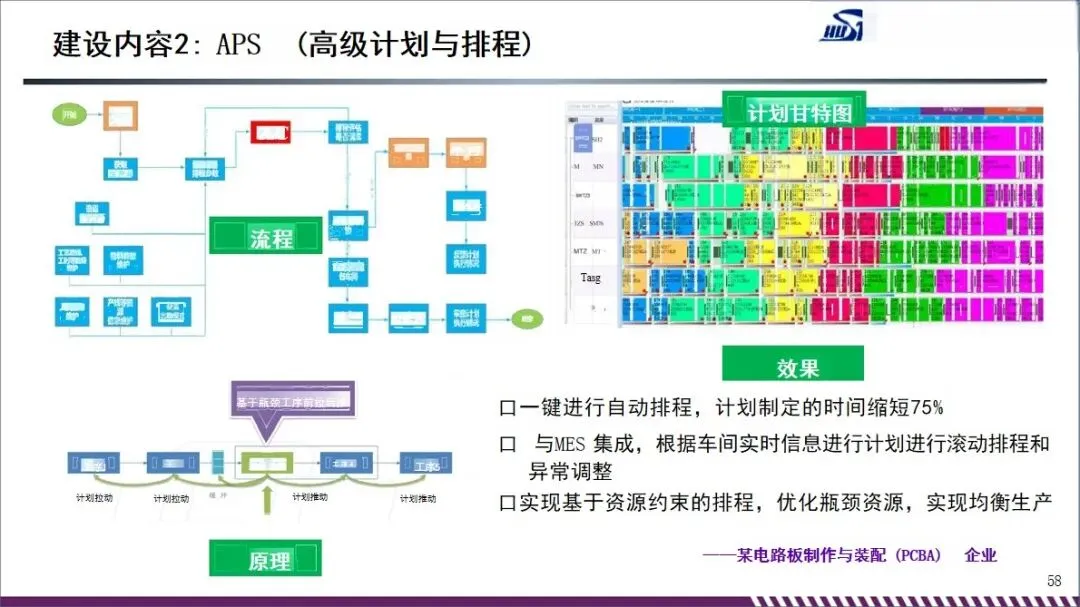

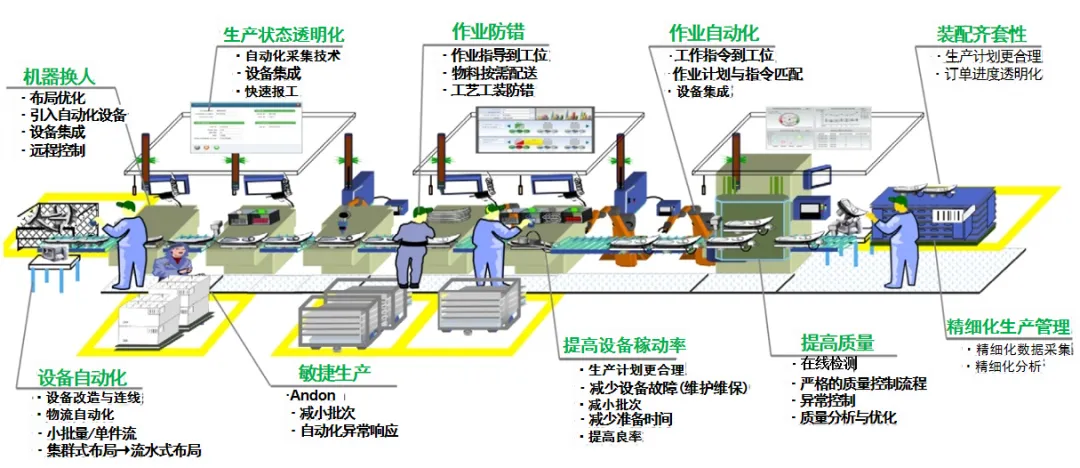

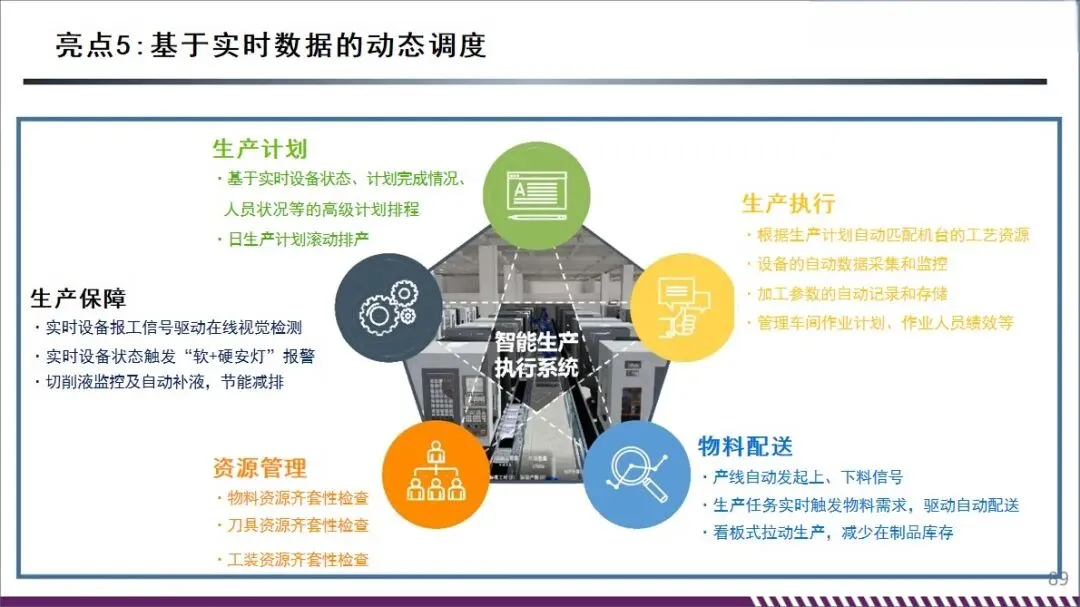

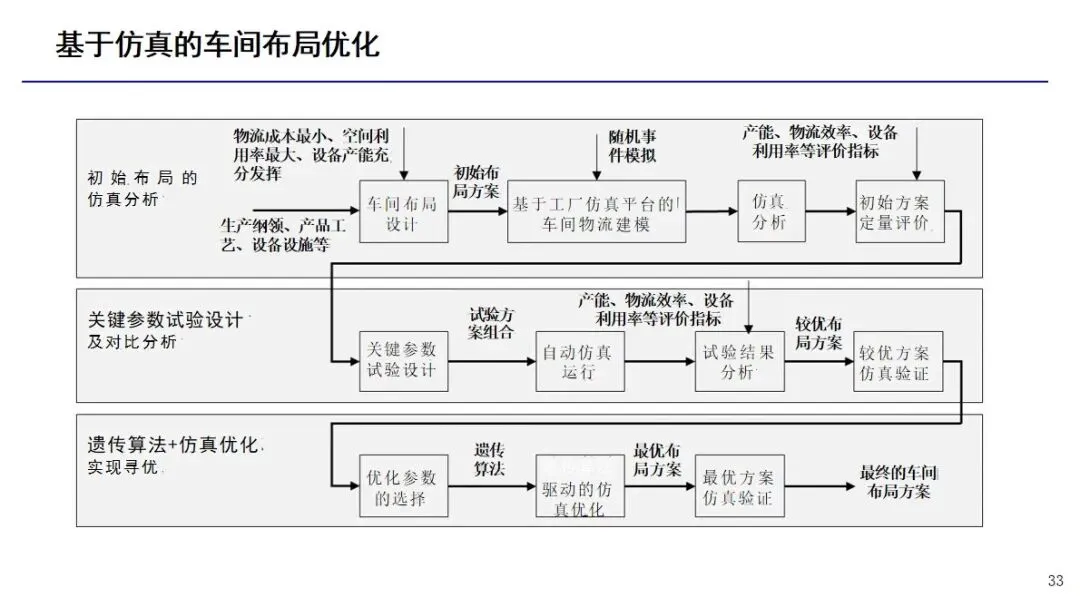

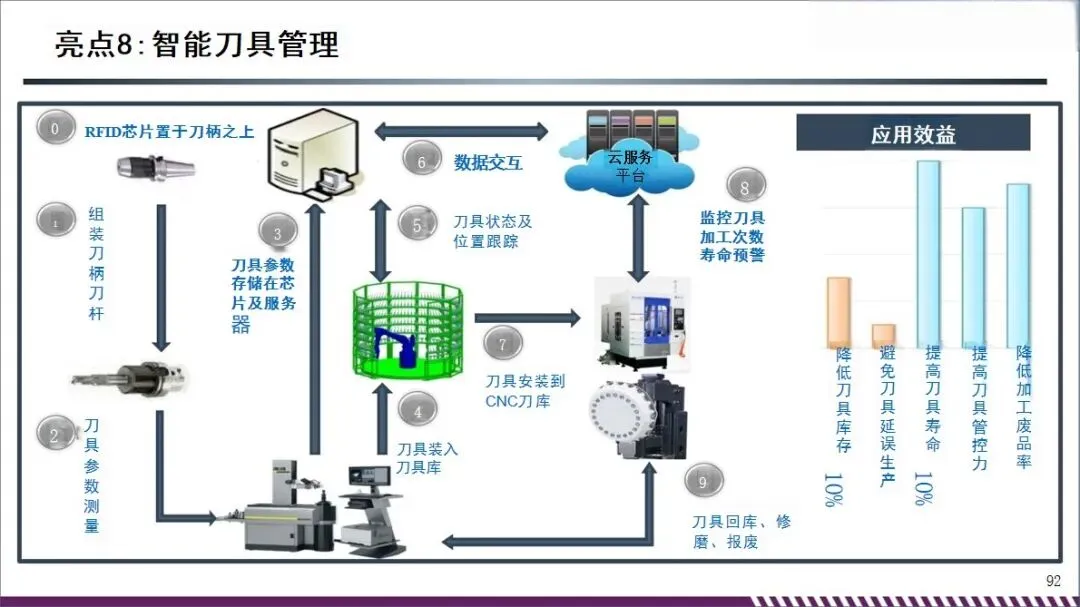

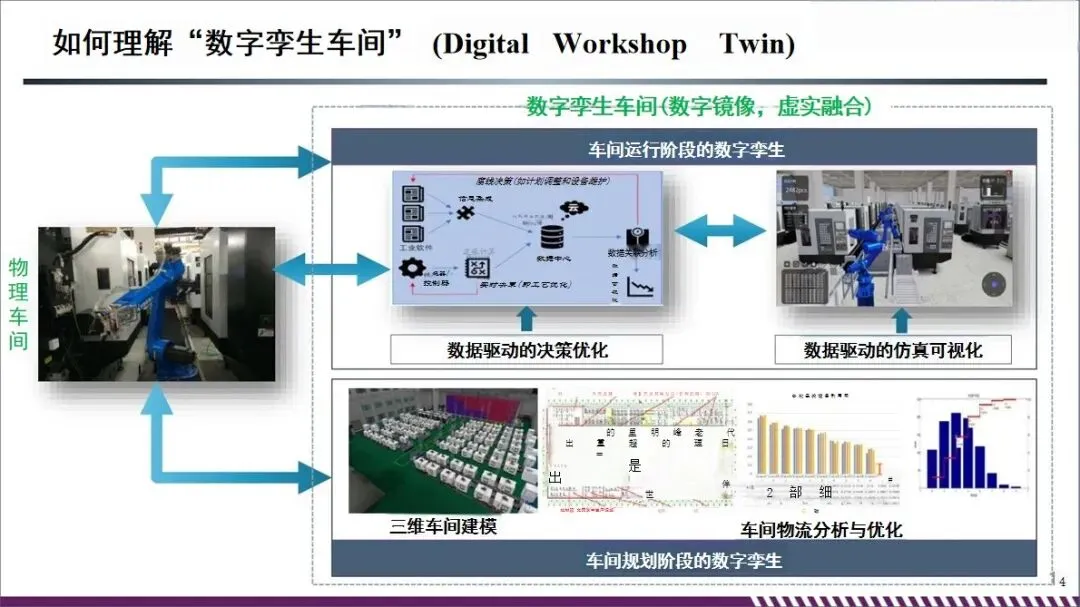

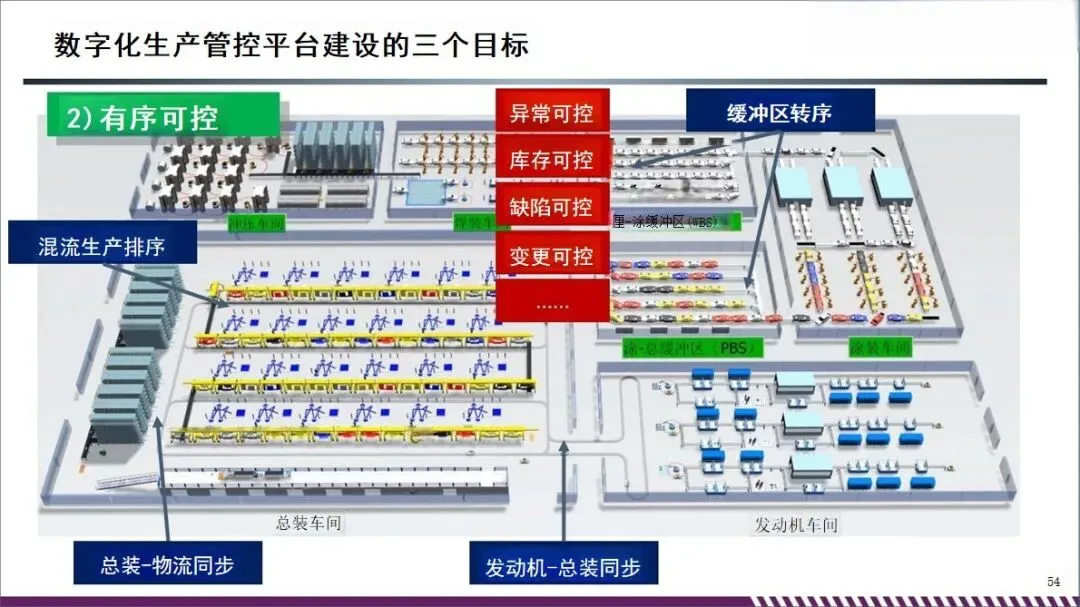

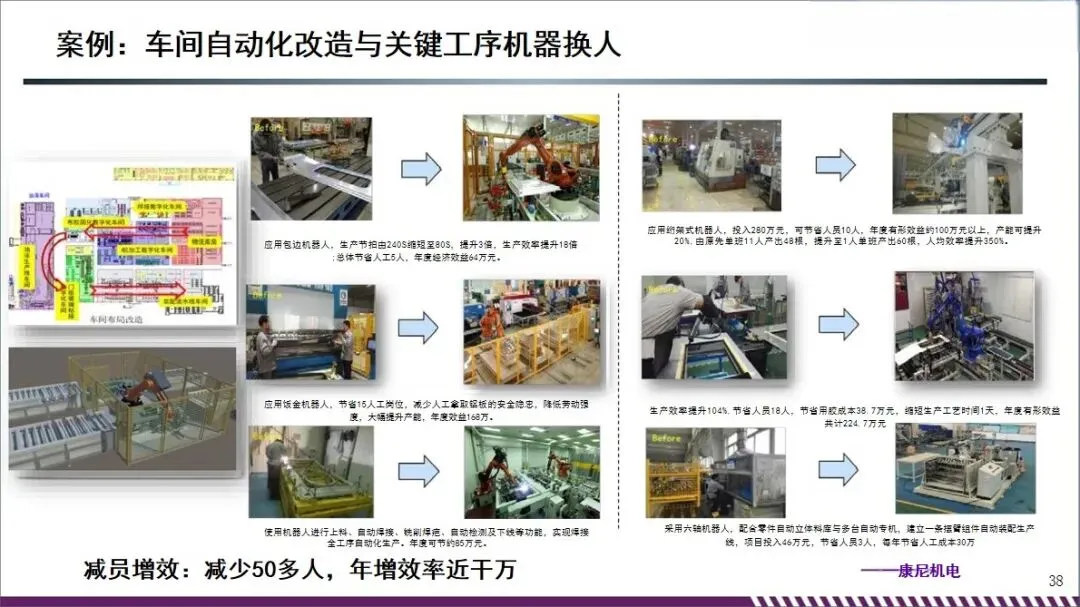

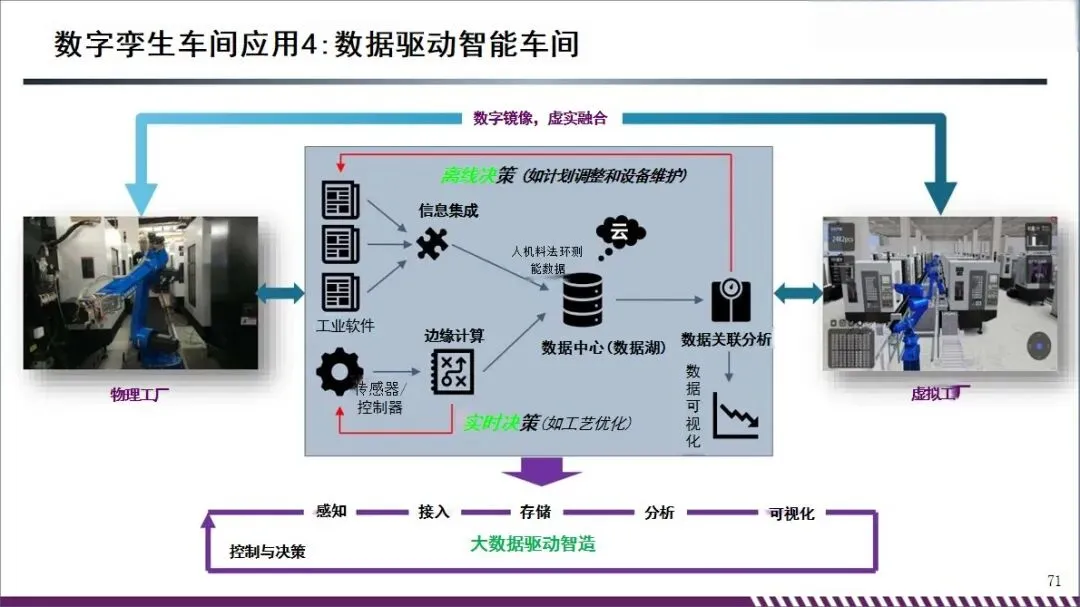

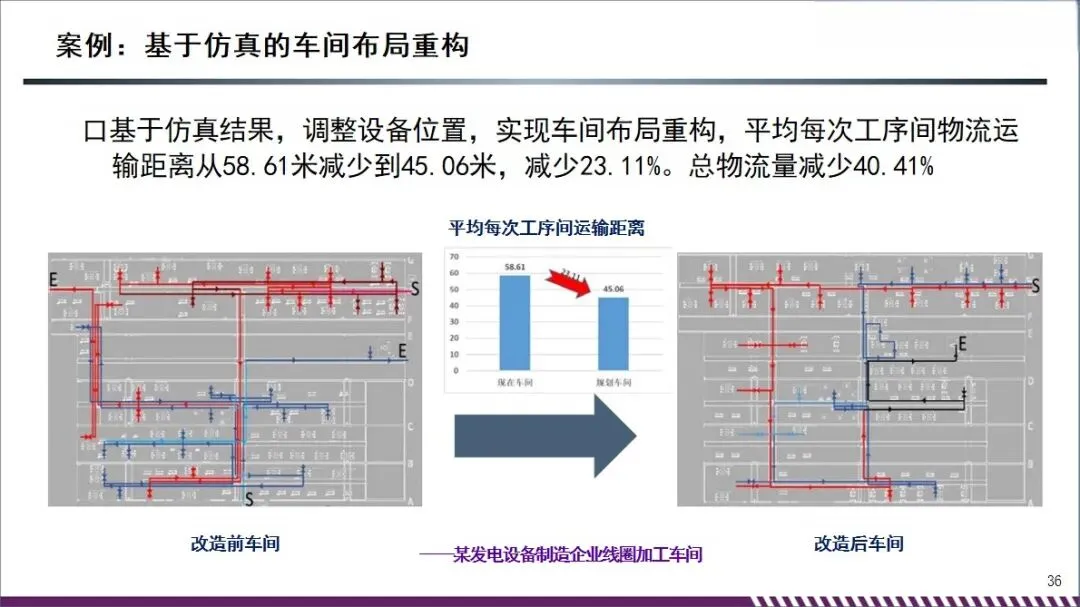

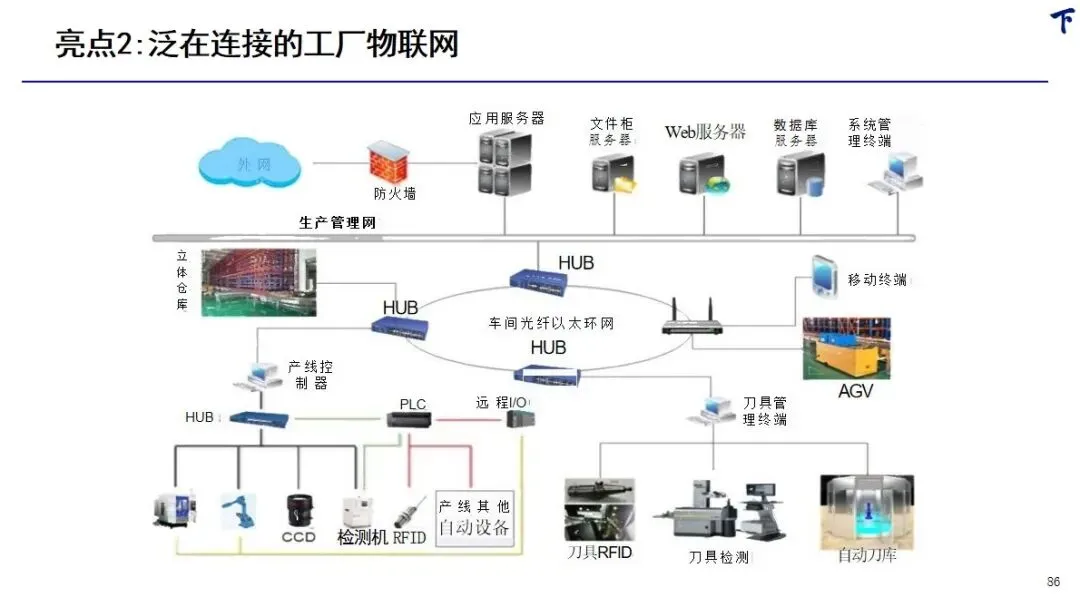

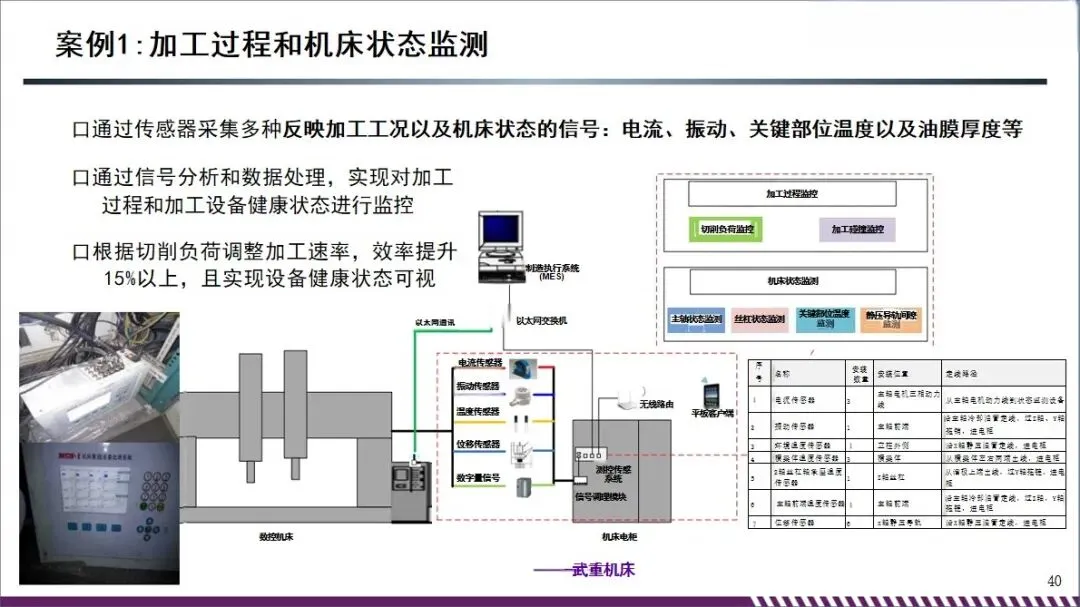

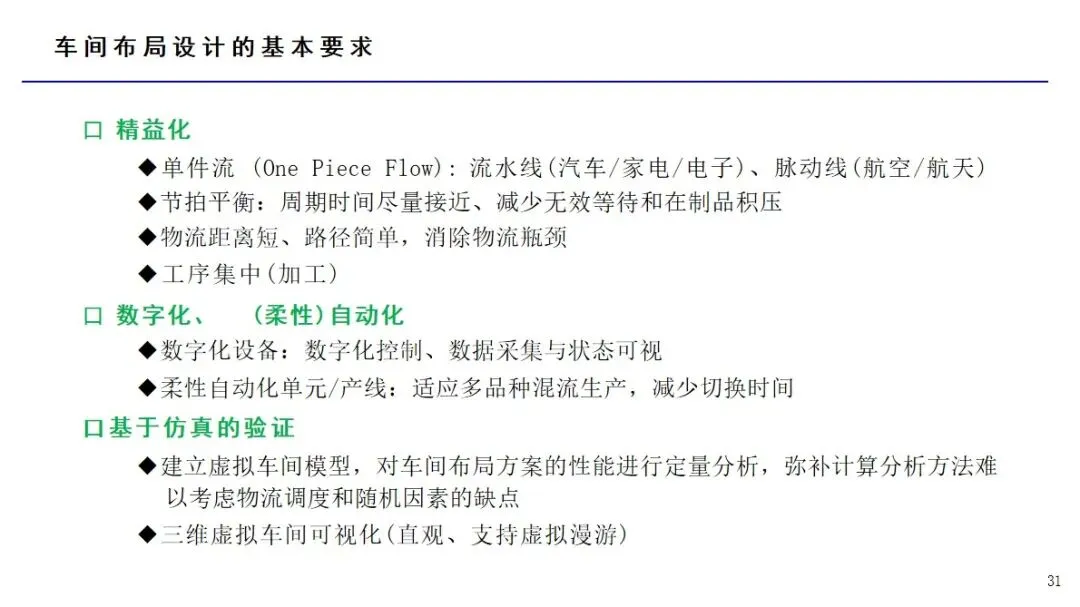

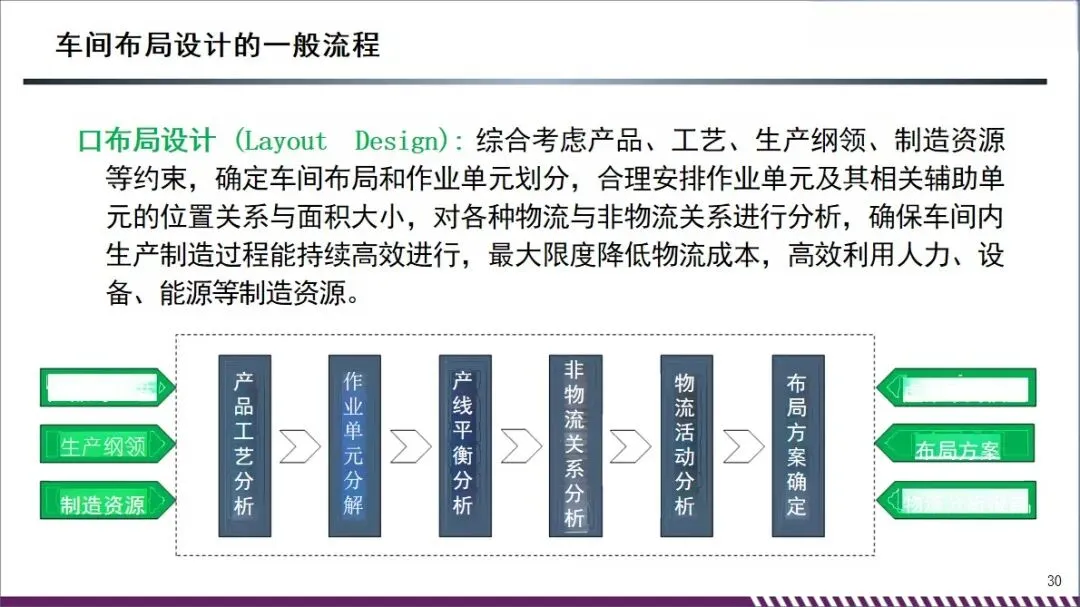

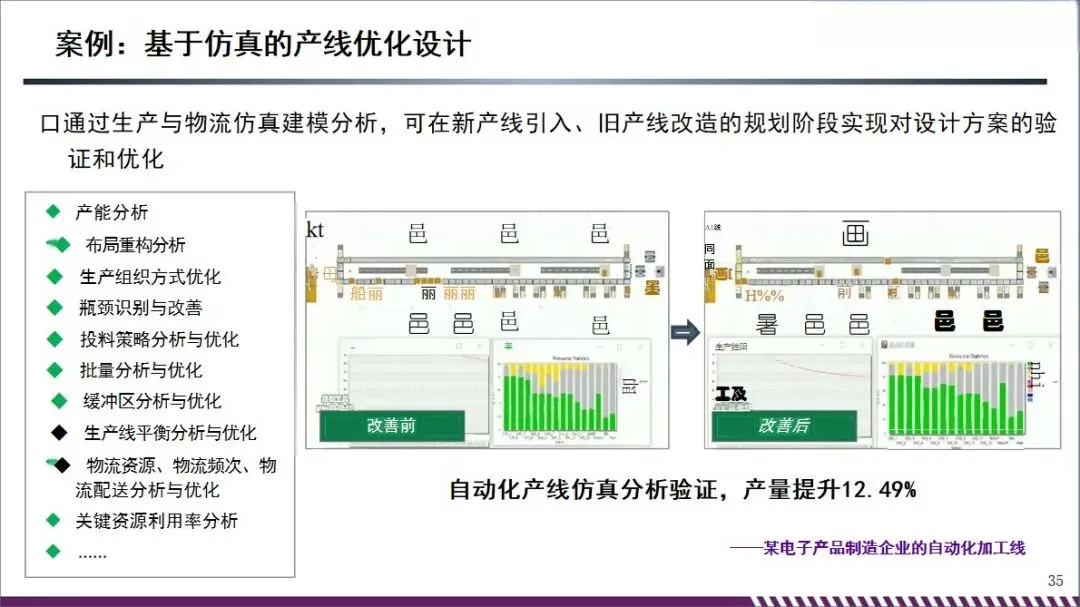

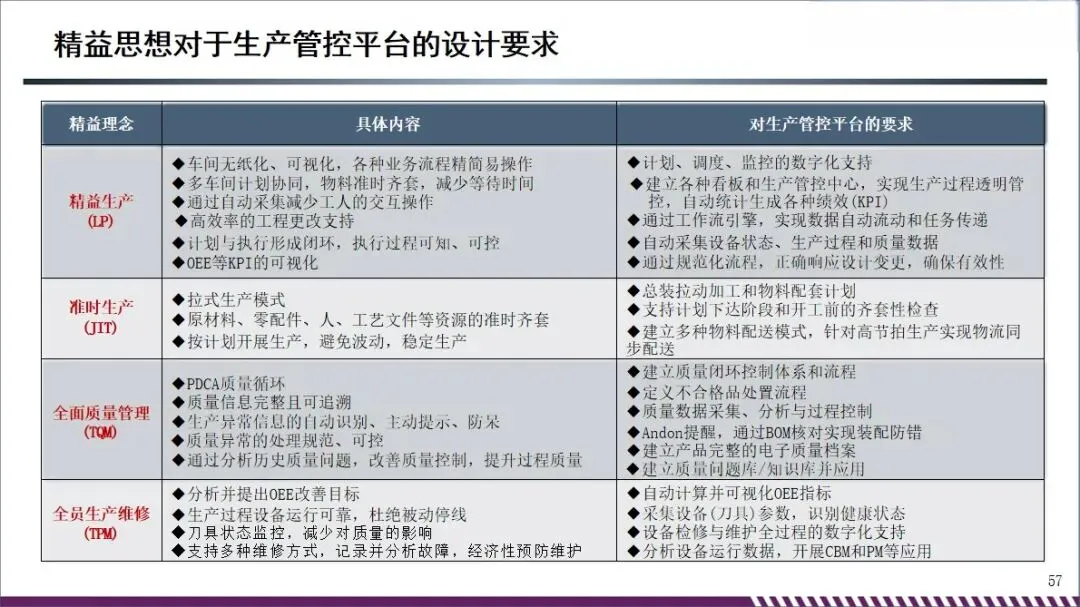

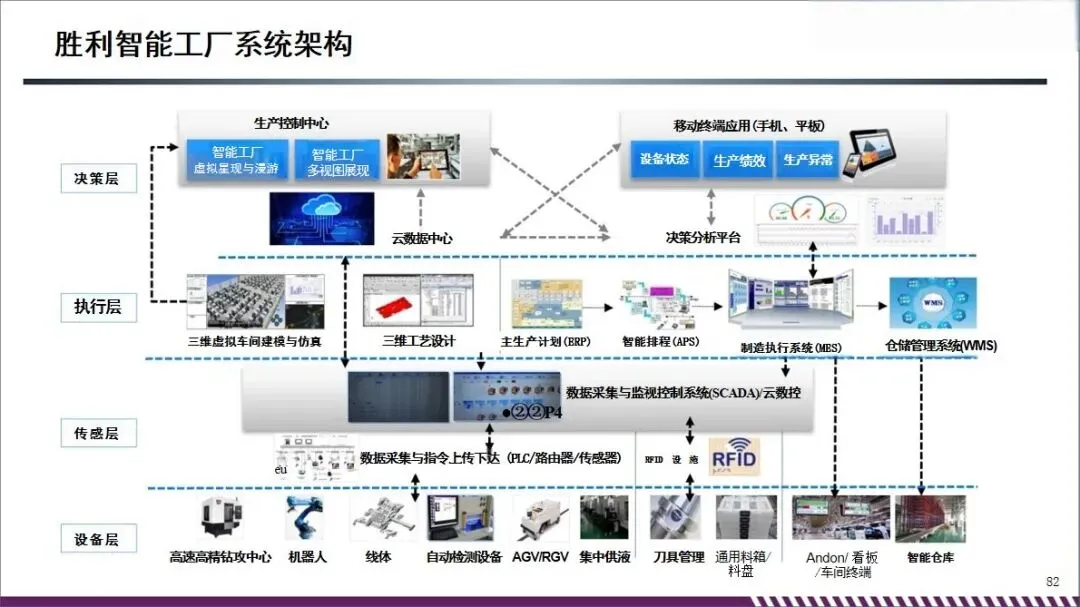

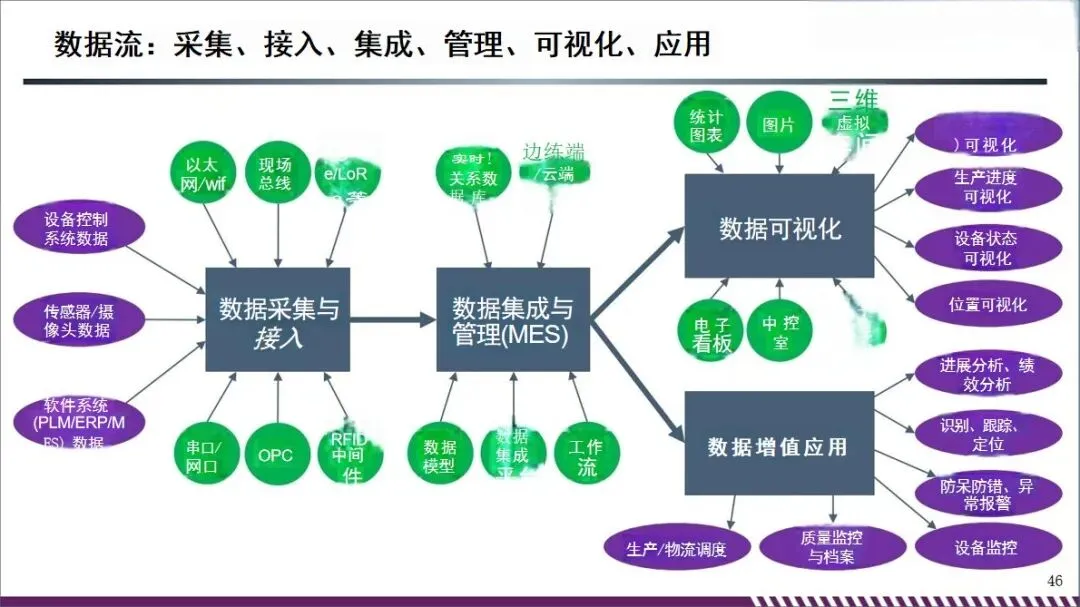

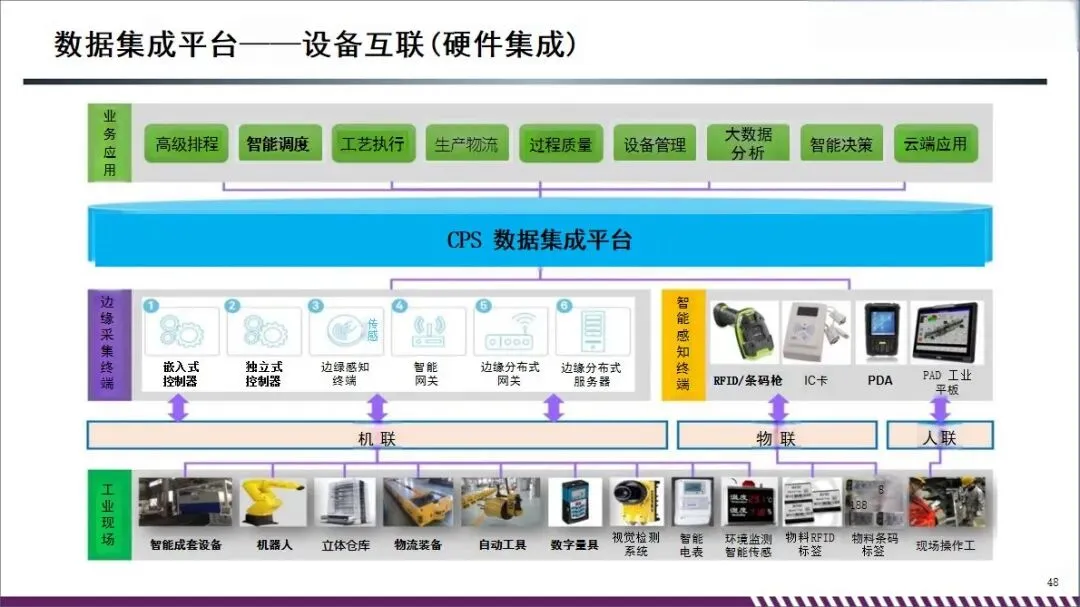

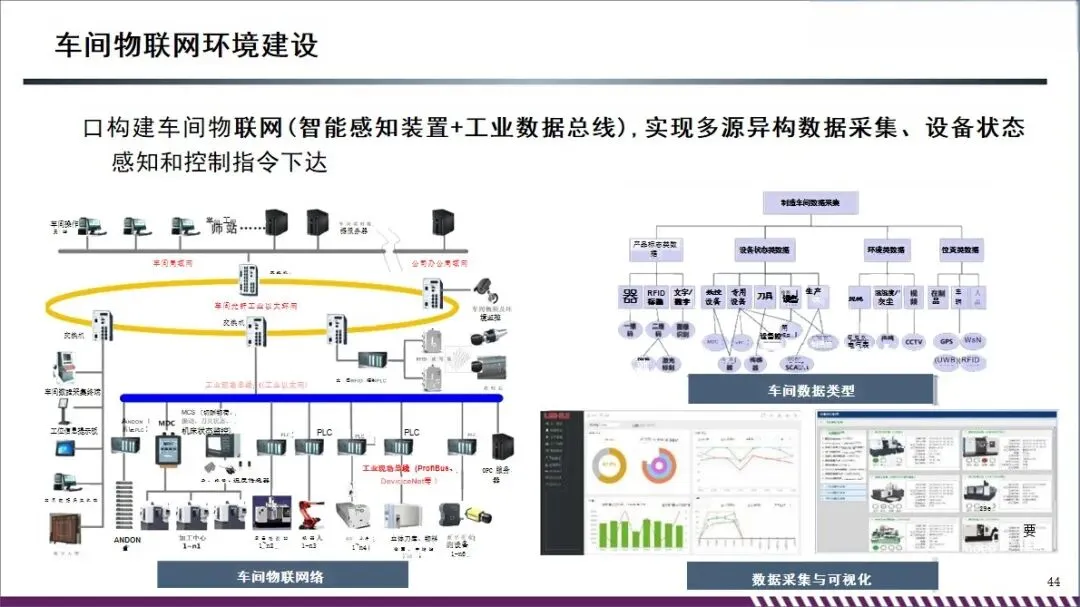

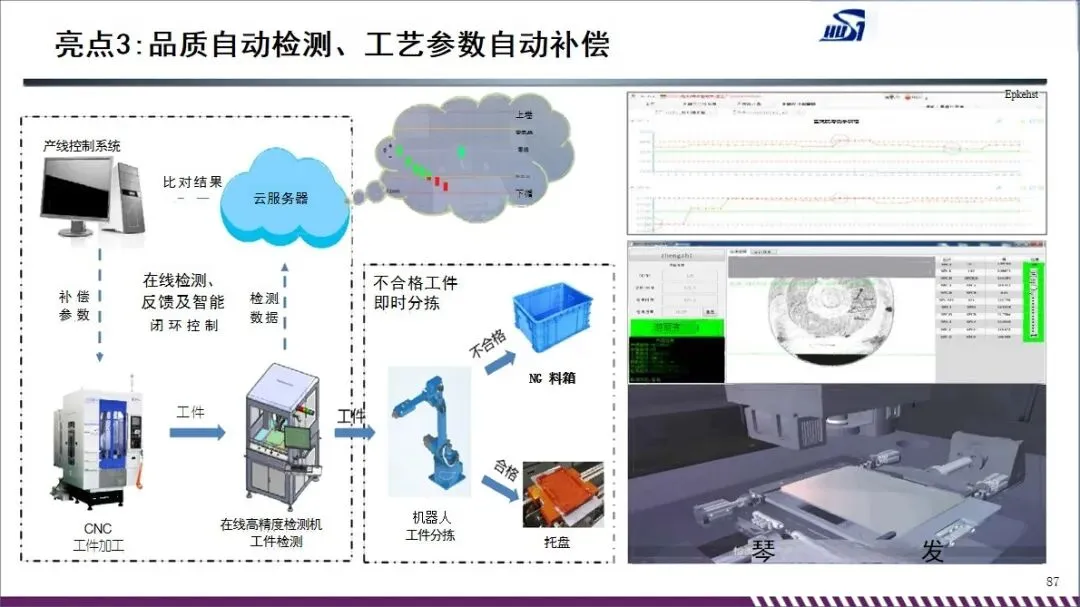

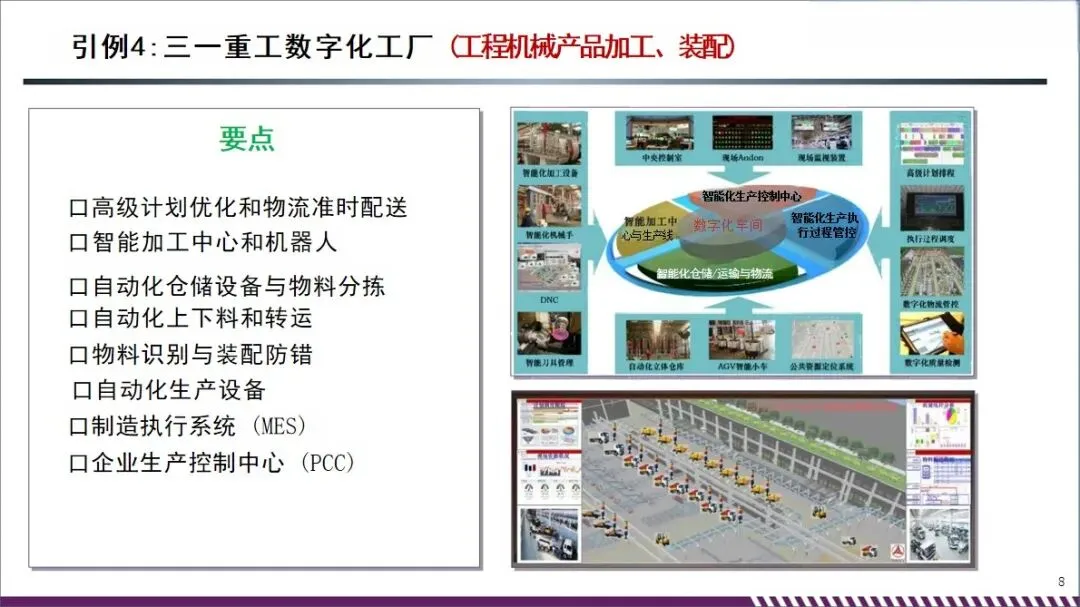

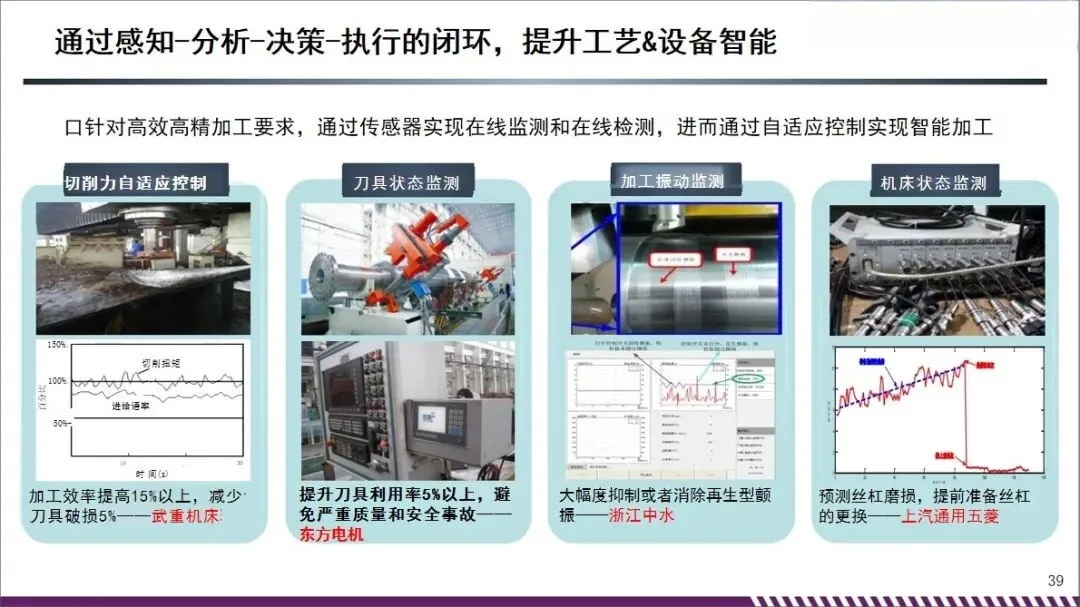

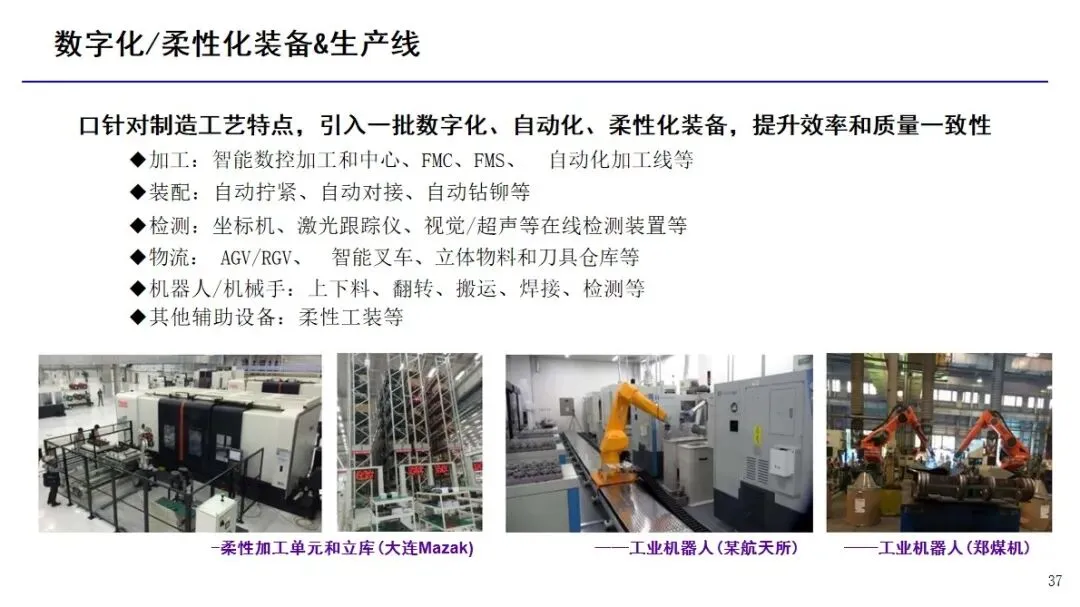

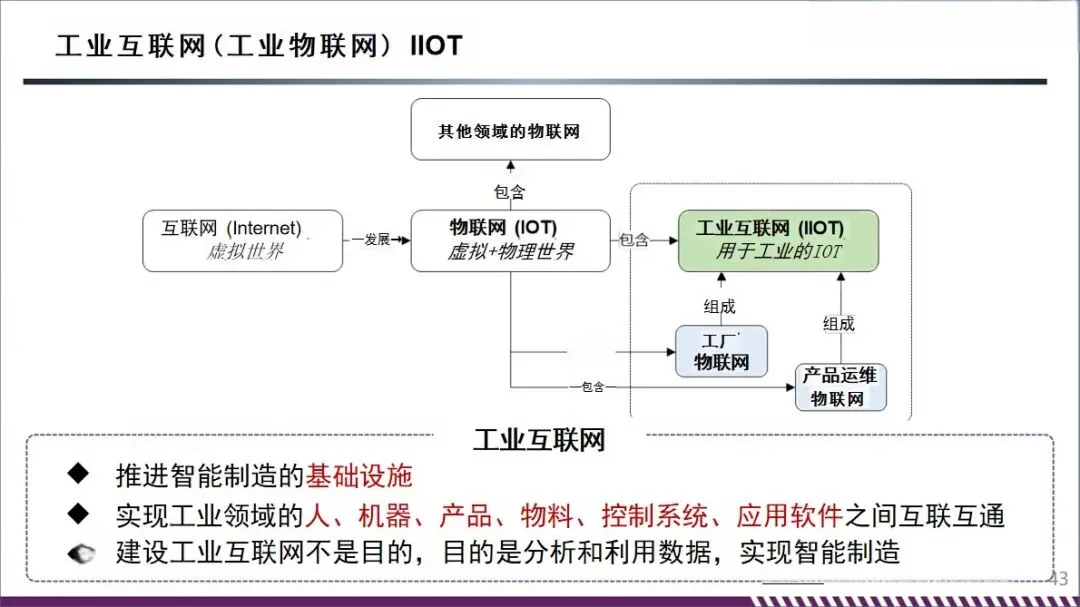

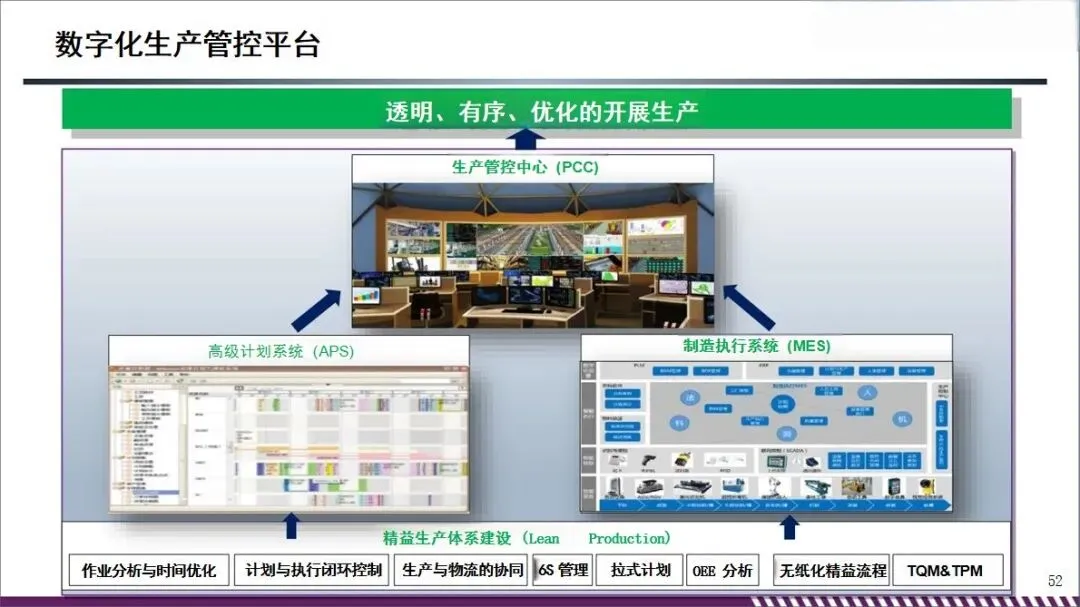

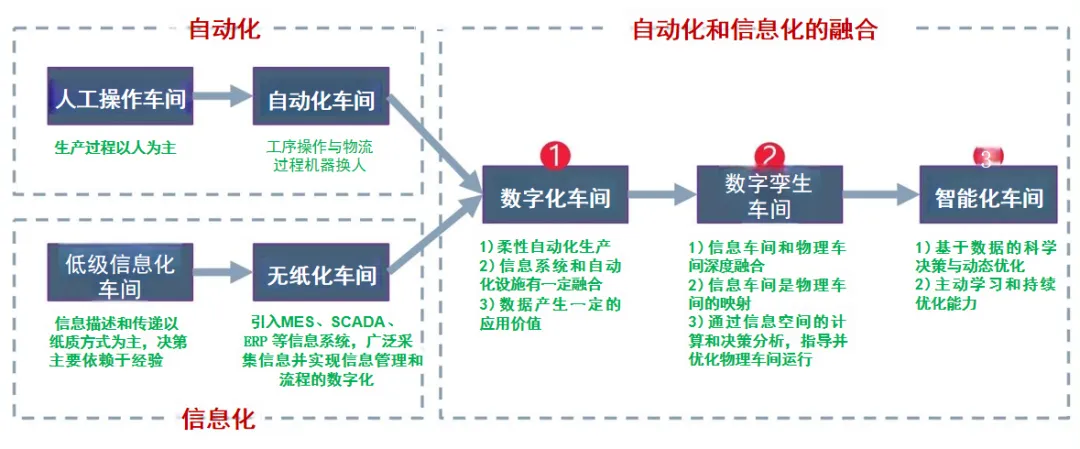

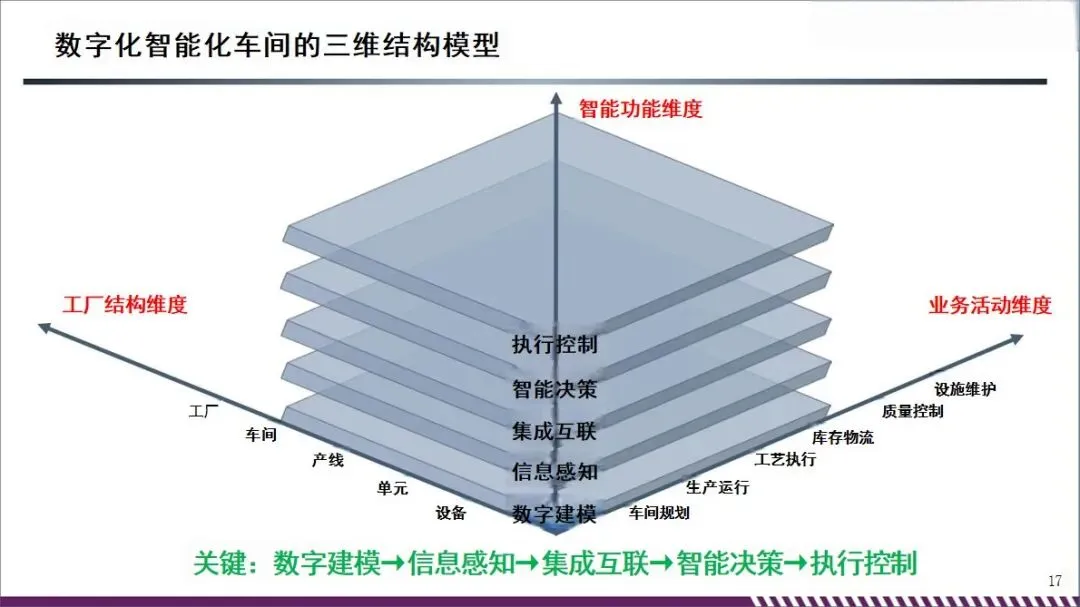

核心建设环节的数字化规划围绕四大维度展开:一是车间布局与装备数字化,以精益生产为原则,通过仿真优化物流路径,引入数控加工中心、工业机器人等柔性自动化装备,实现关键工序机器换人;二是搭建车间物联网,构建工业以太环网,通过传感器、RFID 等技术实现多源异构数据采集,打通设备与信息系统的互联互通;三是建设数字化生产管控平台,融合 APS 高级排程、MES 制造执行系统,达成生产过程透明可视、生产运营有序可控、生产决策智能优化;四是落地数字孪生车间与大数据应用,建立物理车间与虚拟车间的动态映射,通过大数据分析实现工艺优化、设备故障诊断、质量追溯等智能应用。
规划同时强调基础夯实与管理变革,要求企业先完善数字化、网络化基础,同步推进组织架构调整、人员数字化技能培训,通过持续的软硬件投入与业务流程再造,保障数字化车间建设落地。通过全流程数字化规划与建设,可大幅提升设备稼动率与生产效率,降低生产成本与产品不良率,实现制造业生产模式从经验驱动向数据驱动的转型。
