资料解读:某著名企业八局利通广场质量及施工情况汇报
详细资料请看本解读文章的最后内容。本文立足工程建设全流程,对利通广场项目的建设背景、技术应用、质量管控及综合成效进行专业解读,还原这座超高层地标建筑的建造全过程。

利通广场坐落于珠江新城 CBD 北入口,是集商务、办公于一体的超甲级写字楼,2007 年 11 月 17 日开工,2012 年 8 月 6 日按期竣工,质量目标锁定中国建设工程鲁班奖。项目占地面积 9916㎡,总建筑面积 159437㎡,地下 5 层、地上 58 层,建筑高度302.92m,基础埋深 22.21m,采用人工挖孔桩、抗浮锚杆与筏板基础组合形式,主体为钢斜撑框架 - 混凝土核心筒结构,抗震设防烈度 7 度,核心筒抗震等级达特一级。项目功能分区清晰,地下室涵盖车库、餐厅及设备用房,标准层为办公与会议空间,15、30、45 层设设备层与避难层,首层及屋顶均打造 37.8m 高大堂,室内装饰采用铝板、石材、玻璃等材质,防水等级达 Ⅰ 级标准。

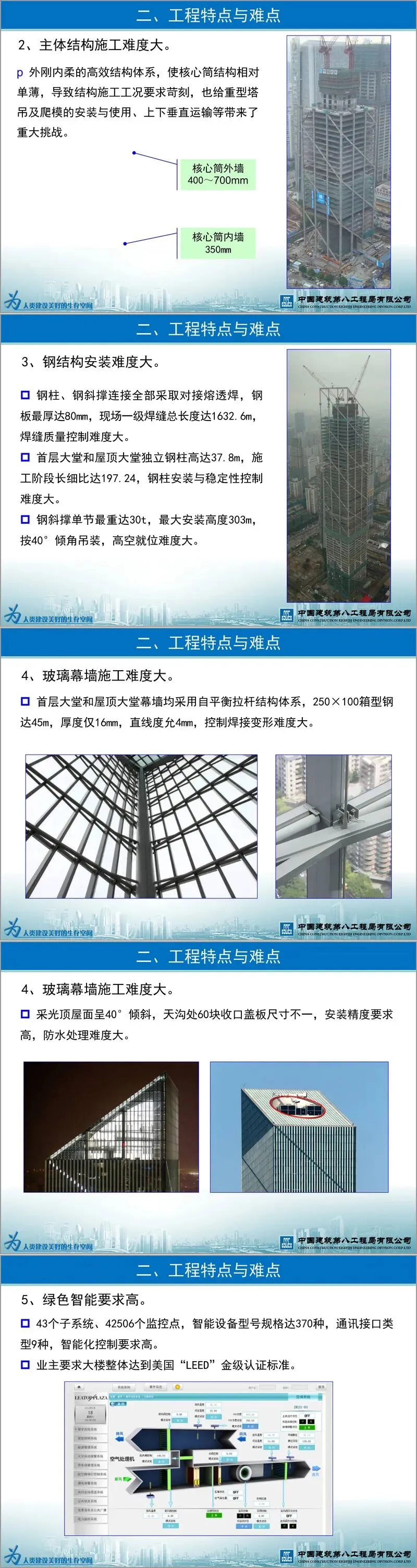

项目兼具超高层施工的典型特征与独特难点,303m 薄壁筒体结构外刚内柔,核心筒墙体厚度自下而上渐变,施工工况要求严苛;深基坑施工紧邻既有建筑,变形控制难度大;钢结构厚板焊接、高空倾斜吊装、幕墙高精度安装等工序复杂,同时需满足 LEED 金级认证与 43 个智能子系统的集成管控要求。
技术创新是项目核心竞争力,工程全面应用建筑业 10 项新技术中的 28 个小项,自主研发 14 项创新技术,形成 “300m 超高层薄壁筒体施工关键技术”,经鉴定达国内领先水平。深基坑采用 “三角塞” 支护技术,优化空间利用率;大型塔吊通过专用支撑装置解决薄壁筒体受力难题;组合无支撑悬挑板、施工变形监测、浮动地台减振等技术,均形成省级工法或国家专利,累计获专利 21 项、省级工法 5 项。
质量管控围绕鲁班奖目标构建全流程体系,签订创优责任书、成立专项组织机构,实行分级质量策划与样板引路制度,编制 67 份施工方案、164 份技术交底,关键方案经专家论证。强化第三方检测,桩基、钢结构焊缝、钢管混凝土检测全覆盖,开展 15 项 QC 小组活动,获国家级QC 成果 4 项,检验批一次性验收合格率超 98%,三检制与成品保护措施落实到位。
工程实体质量成效显著,桩基 I 类桩占比 96.4%,抗浮锚杆抗拔试验合格率 100%,建筑物最大沉降量 18.9mm,核心筒垂直度偏差仅 9mm,远优于规范限值。钢结构焊接一次合格率 98%,幕墙环度偏差控制在 3.8mm 内,精装修模数统一、对缝精准,机电管线排布规整、标识清晰,防水、节能等专项验收一次性通过。
节能环保方面,项目集成 10 大节能技术,全自动遮阳系统降低能耗约 30%,变频设备、电梯能量回收、冷凝水回收等技术实现水电高效利用,最终通过美国LEED 金级认证,成为绿色超高层标杆。综合效益上,项目斩获中国钢结构金奖、广东省建设工程金匠奖等 7 项省部级以上质量奖项,获评全国 AAA 级安全文明标准化诚信工地,成为城市新中轴线标志性建筑,交付后结构稳定、系统运行良好,获建设单位高度认可。
接下来请您阅读下面的详细资料吧。
