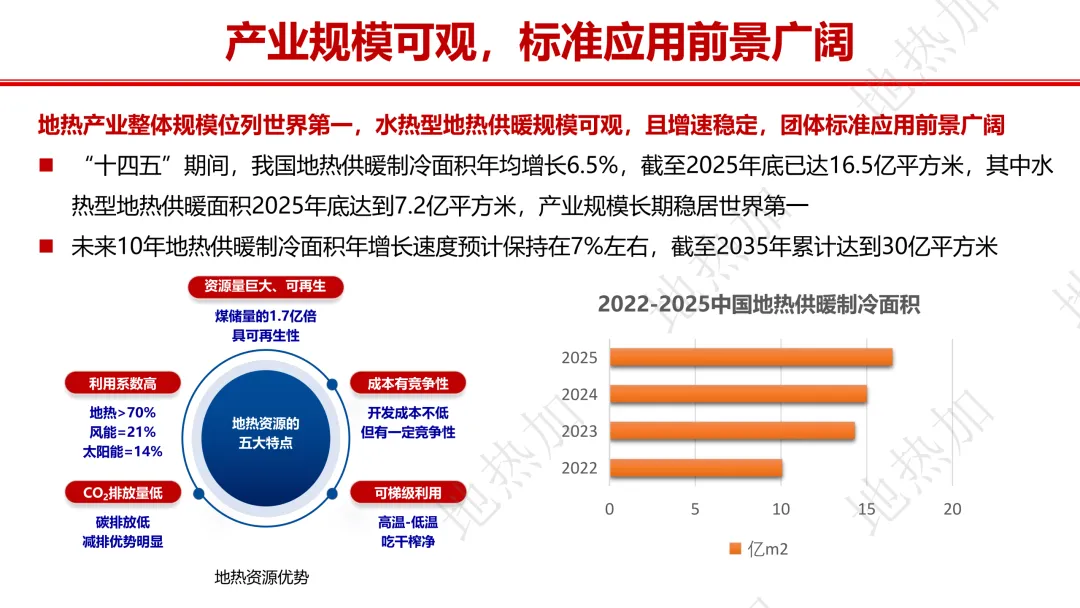

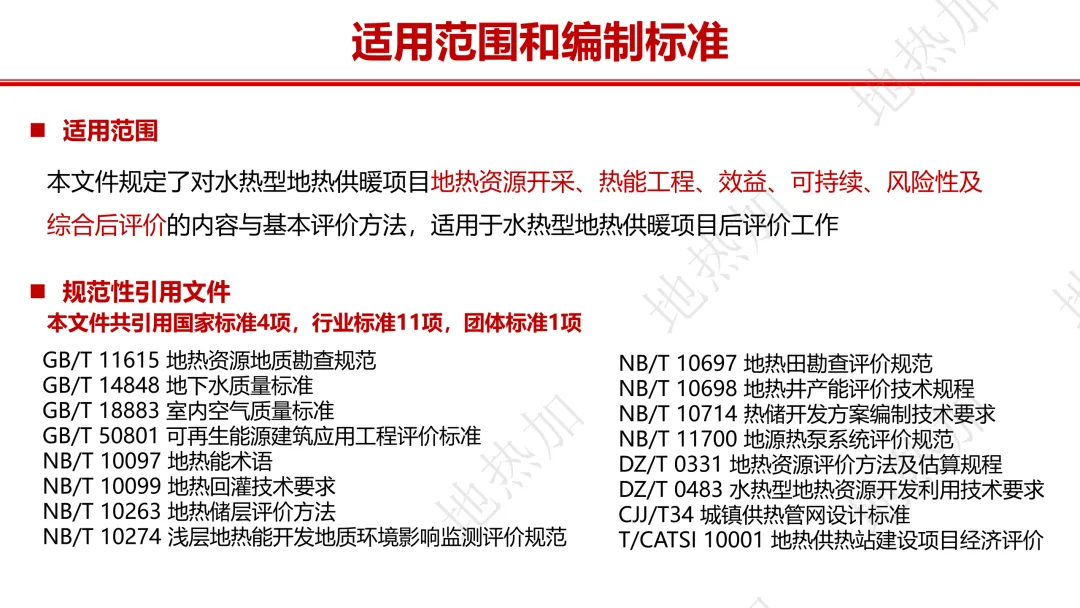

5月21日至22日,“2026第十六届全国地热大会”在北京召开。中石油深圳新能源研究院副研究员莫邵元在会上解读了地热团体标准《水热型地热供暖项目后评价技术规范》。该标准规定了水热型地热供暖项目在地热资源开采、热能工程、效益、可持续性、风险性及综合后评价方面的内容与基本评价方法,适用于此类项目的后评价工作。

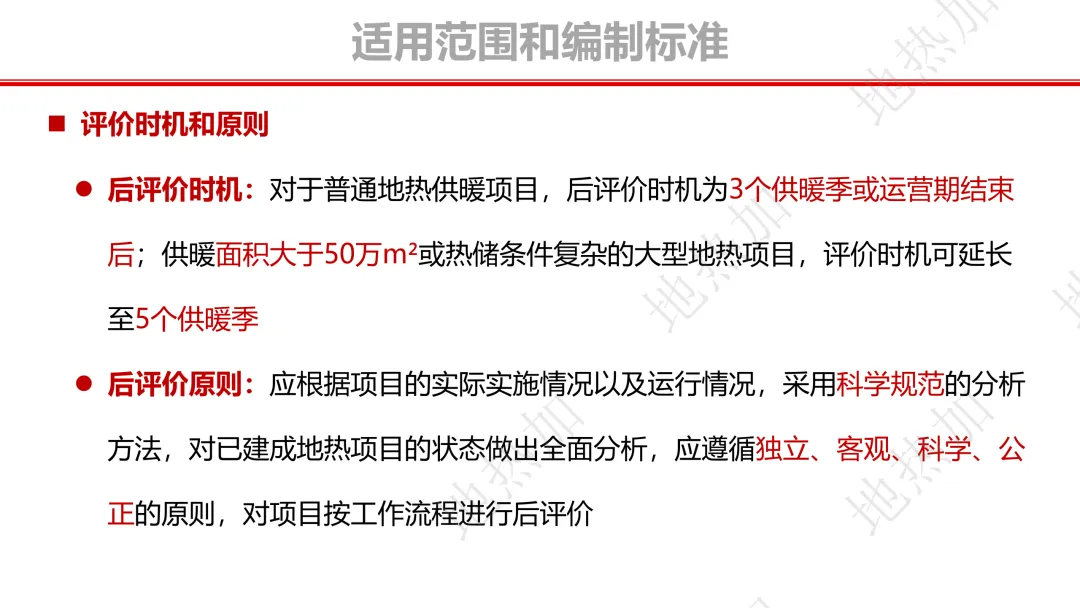

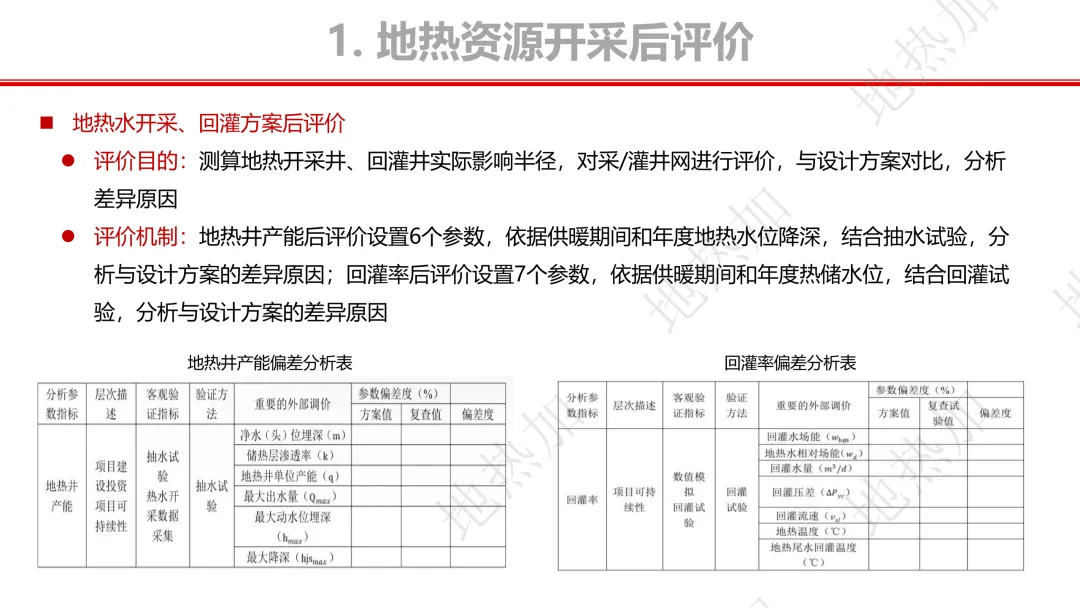

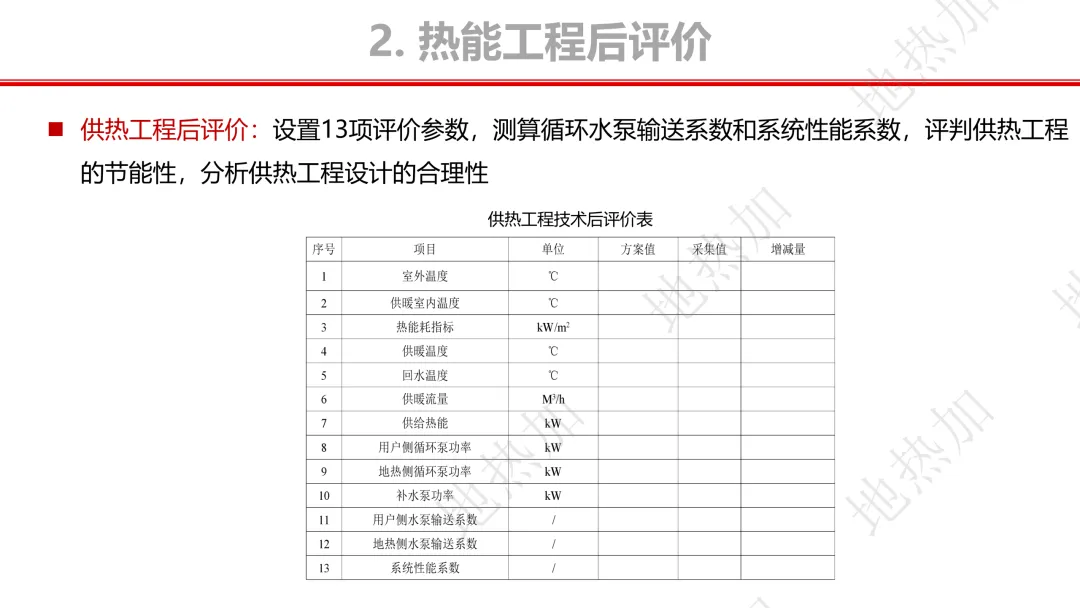

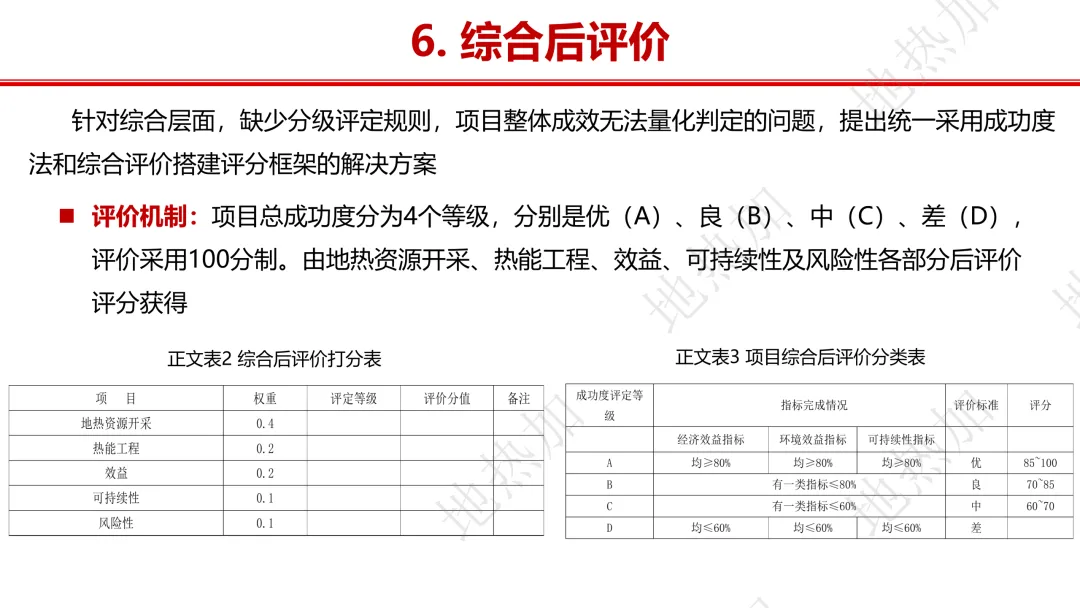

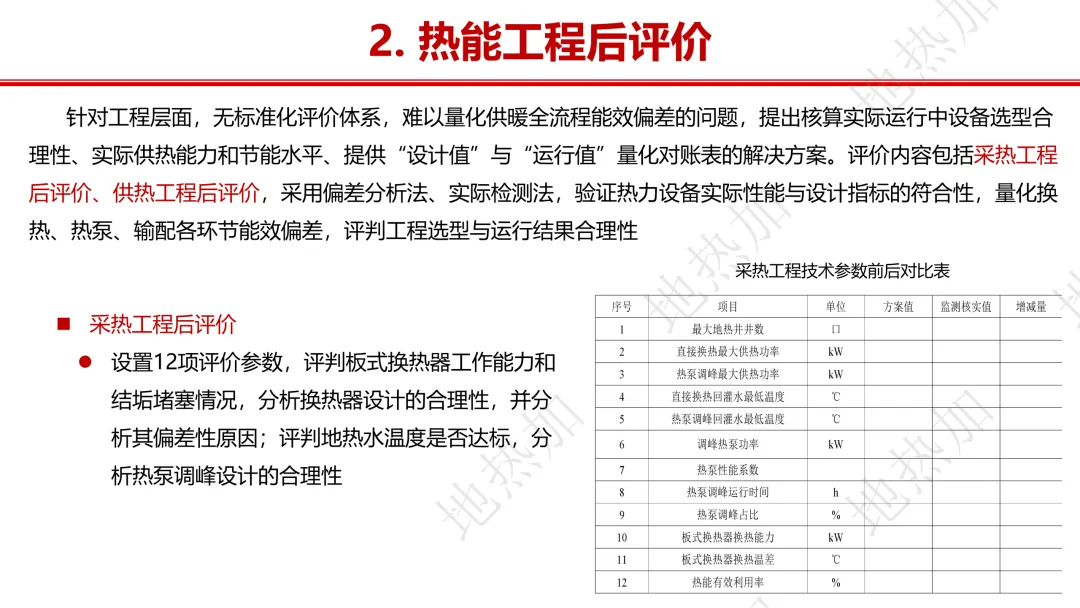

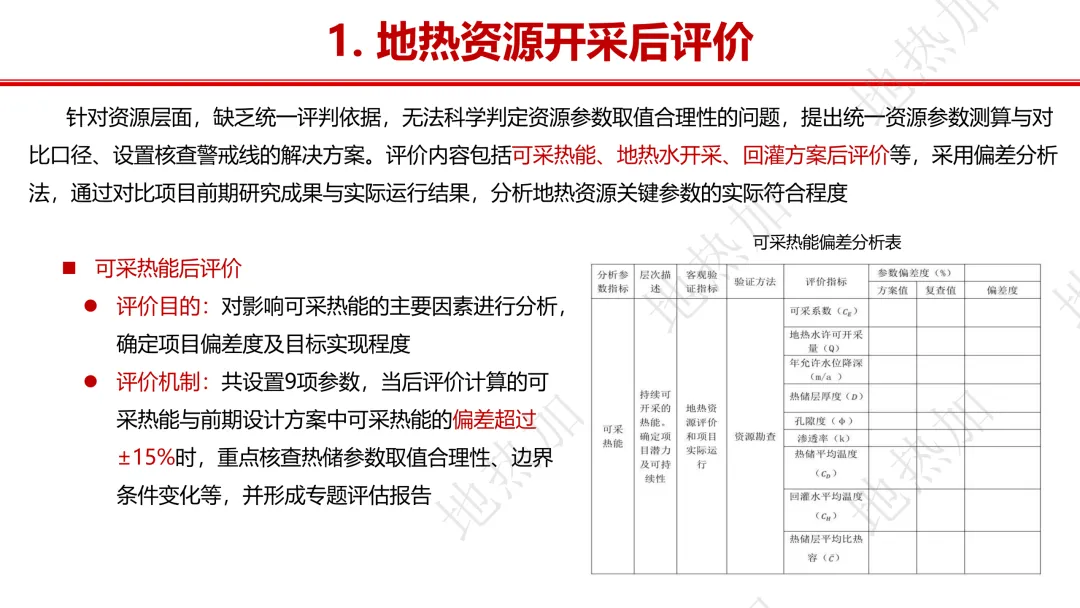

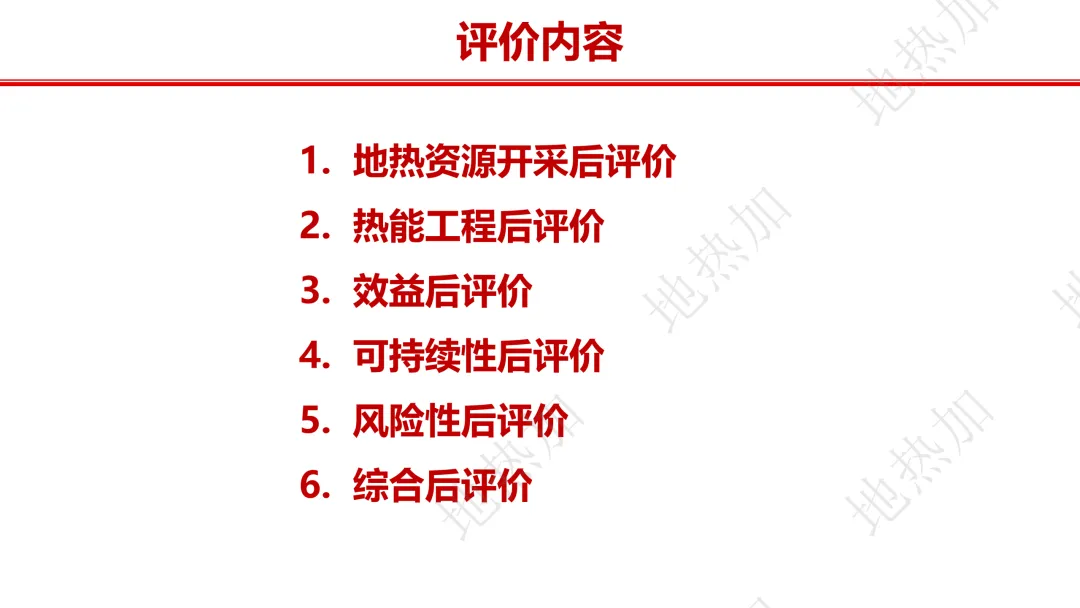

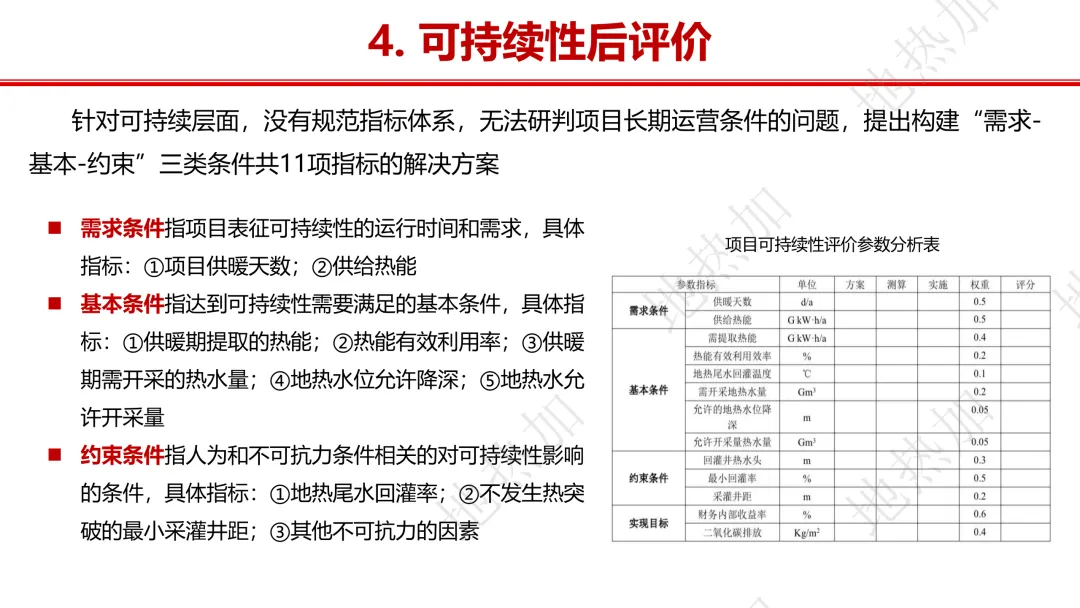

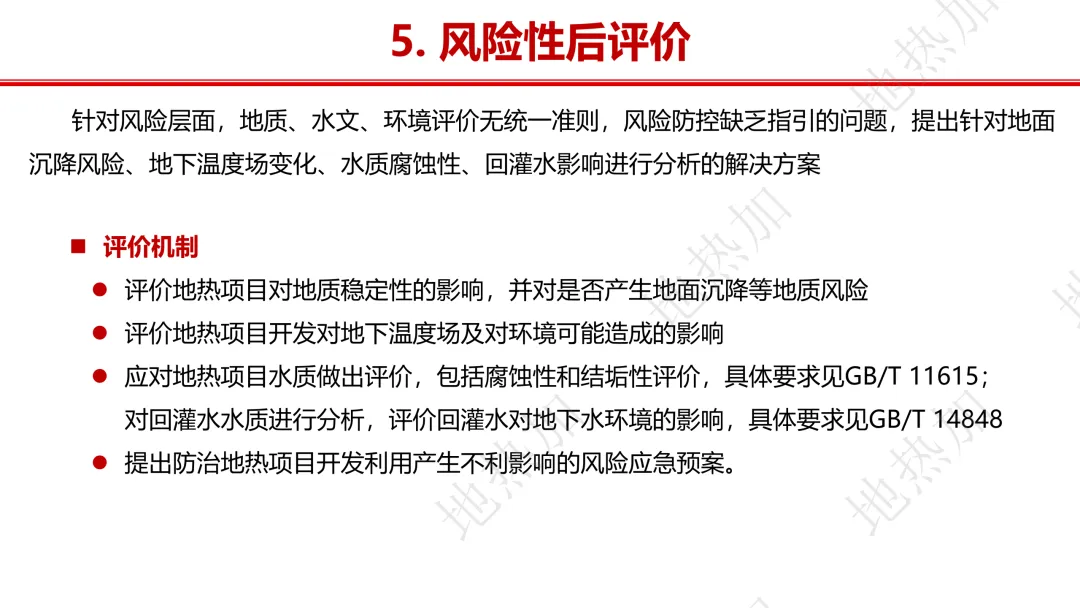

在后评价时机上,普通地热供暖项目一般在三个供暖季或运营期结束后进行;而对于供暖面积大于50万平方米或热储条件复杂的大型地热项目,评价时机可延长至五个供暖季。后评价应遵循独立、客观、科学、公正的原则,根据项目实际实施及运行情况,采用科学规范的分析方法,对已建成地热项目的状态进行全面分析,并按照工作流程开展评价,具体内容包括地热资源开采后评价、热能工程后评价、效益后评价、可持续性后评价、风险性后评价和综合后评价等。

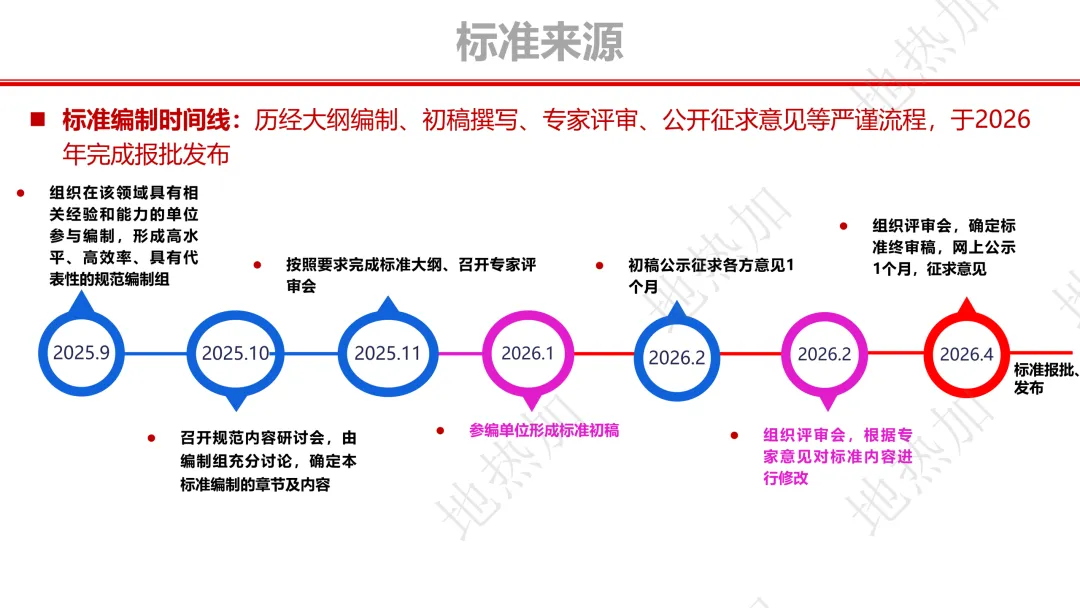

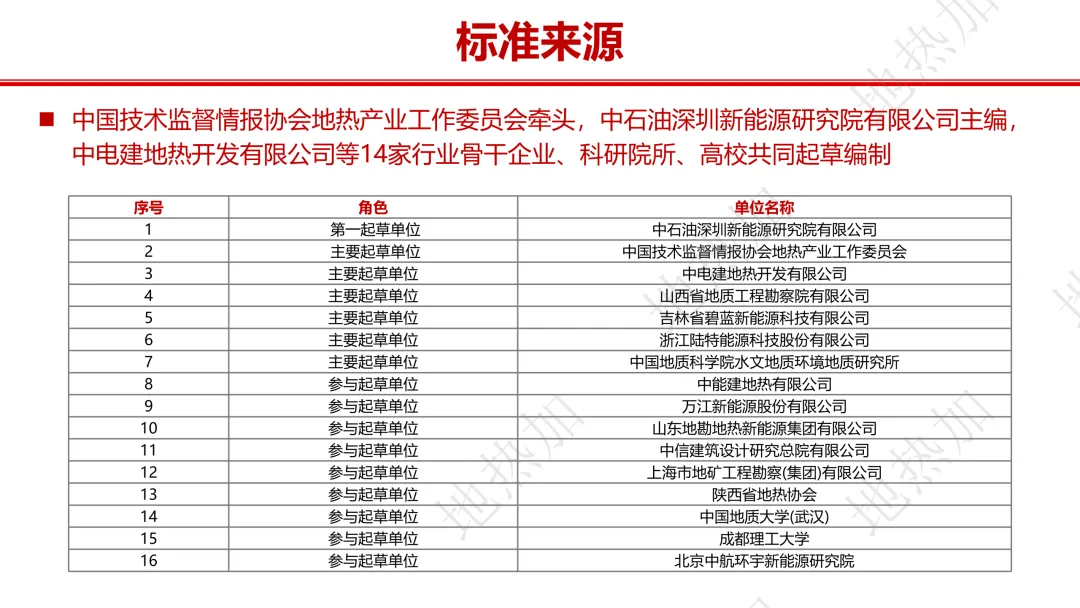

该标准由中国技术监督情报协会地热产业工作委员会牵头,中石油深圳新能源研究院有限公司主编,联合中电建地热开发有限公司、山西省地质工程勘察院有限公司、吉林省碧蓝新能源科技有限公司、浙江陆特能源科技股份有限公司、中国地质科学院水文地质环境地质研究所等单位共同起草,并汇聚了中能建地热有限公司、万江新能源股份有限公司、山东地勘地热新能源集团有限公司、中信建筑设计研究总院有限公司、上海市地矿工程勘察(集团)有限公司、北京中航环宇新能源研究院、陕西省地热协会、中国地质大学(武汉)、成都理工大学等十余家企事业单位的智慧与力量。
