一天下午,计划部的小李又接到了销售同事的电话。客户临时改了配置,原定下周上线的订单,现在就得排进去。生产线上的师傅们看着刚刚调整完的日计划,只能无奈地摇头。这不是小李第一次面对这种“紧急任务”,他知道,每次临时的调整,都意味着上游的供应商可能来不及备货,生产线可能被迫等待,最终的交付承诺又一次变得不确定。
你的供应链,是不是也经常在这样的“救火”状态中打转?

问题的根源往往不是某个人的失误,而是“玩法”没统一。同时处理标准化到定制化的各种订单,却用同一套计划规则,就像用同一把钥匙去开所有的锁。

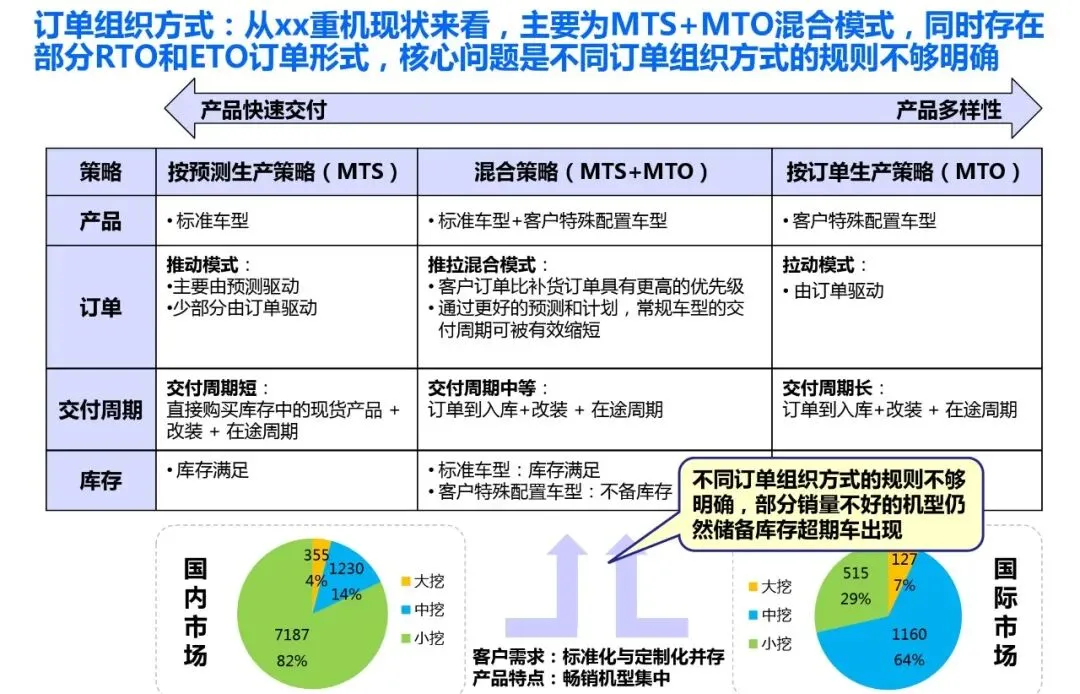

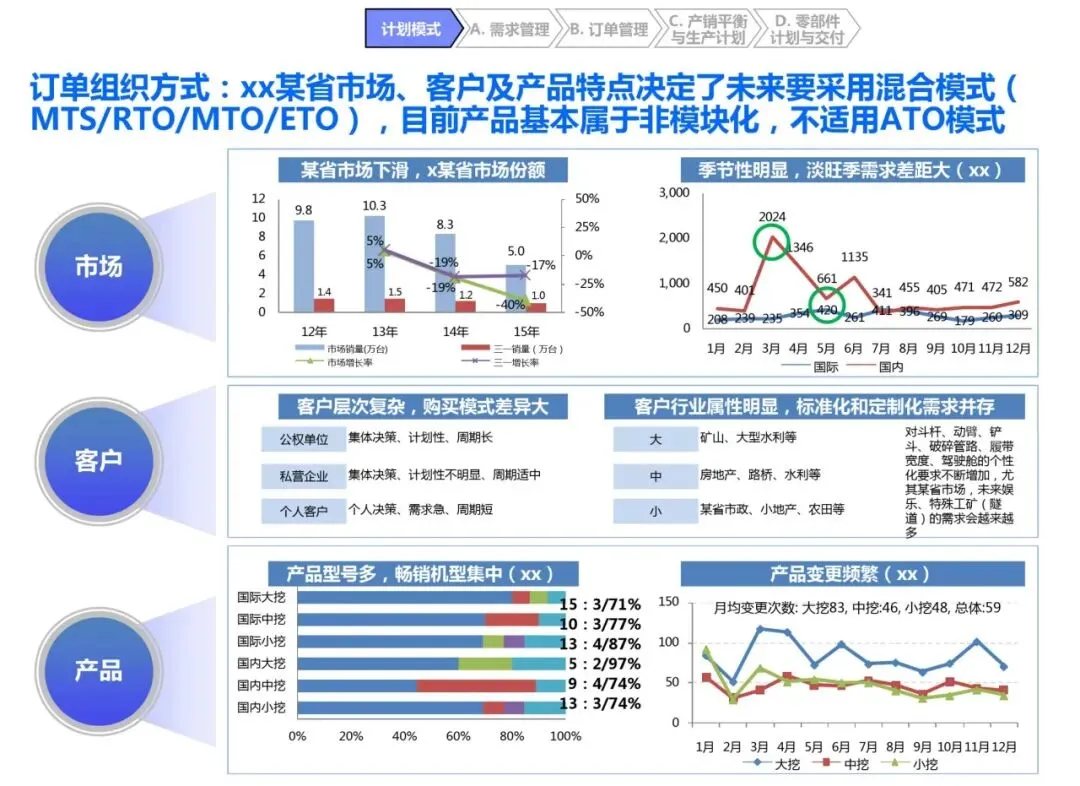

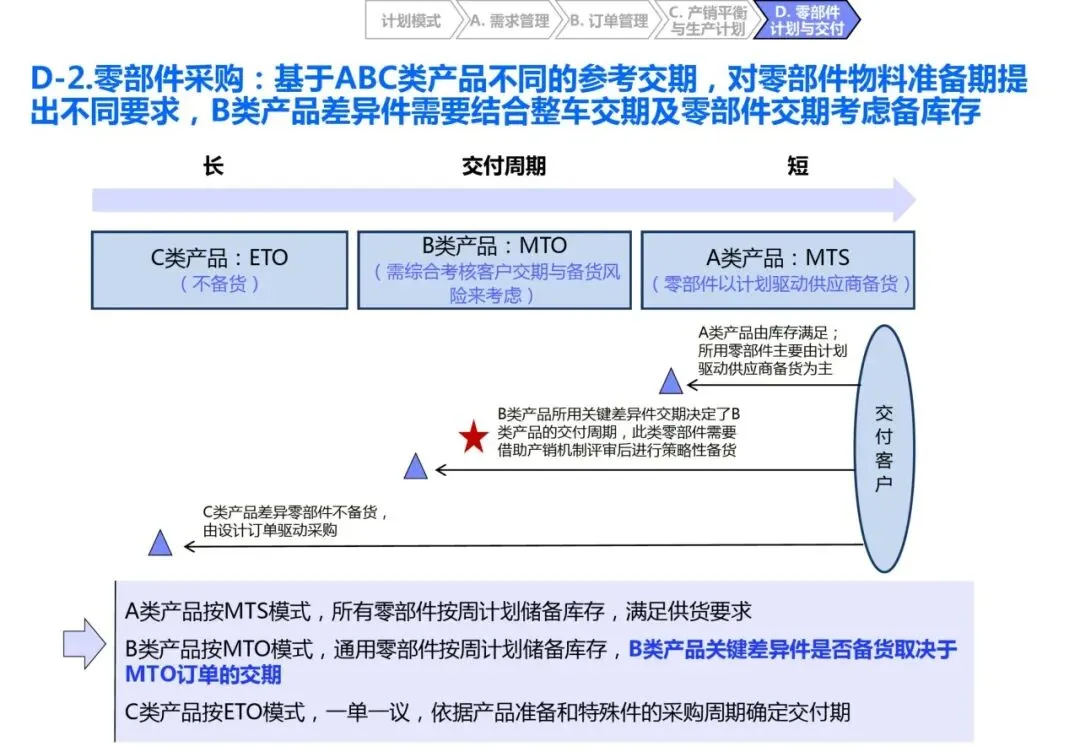

第一件事,是给产品“分类”,明确了不同的“玩法”。把销量稳定、配置标准的产品划为A类,采用备库存生产(MTS)的模式,确保快速交付;将那些有一定销量、但配置多变的产品归为B类,采用按订单生产(MTO)的模式,储备关键通用件;而少量的完全定制化产品,则归为C类,一单一议(ETO)。规则清晰了,计划和采购才知道劲儿该往哪里使。

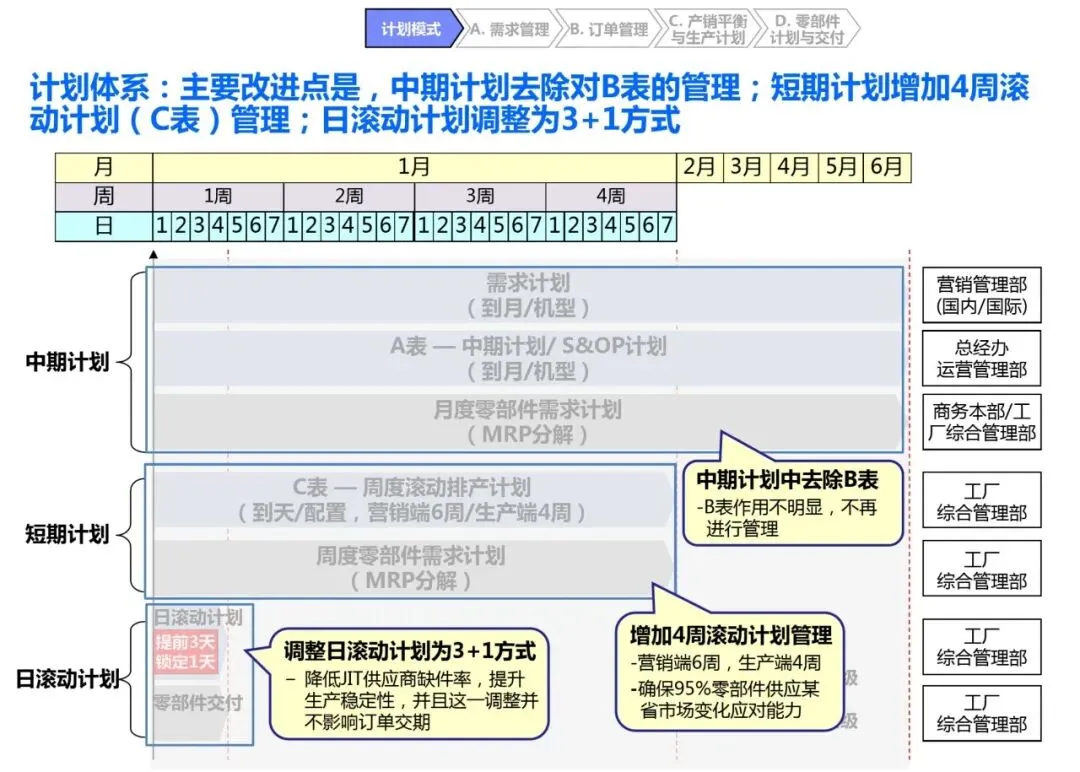

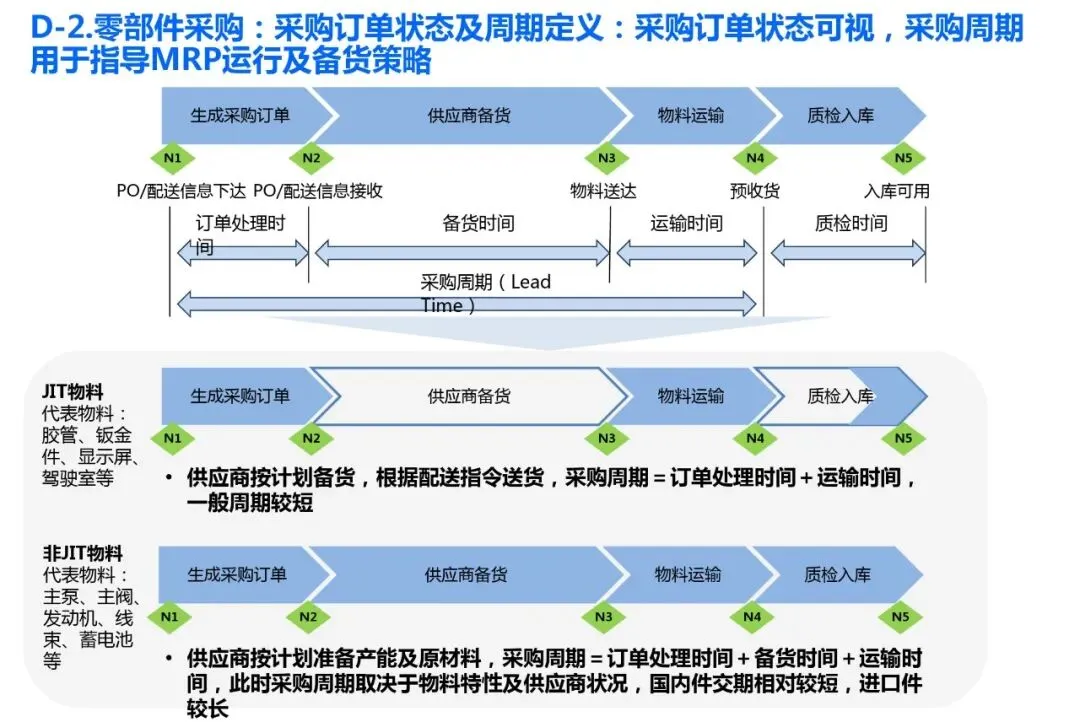

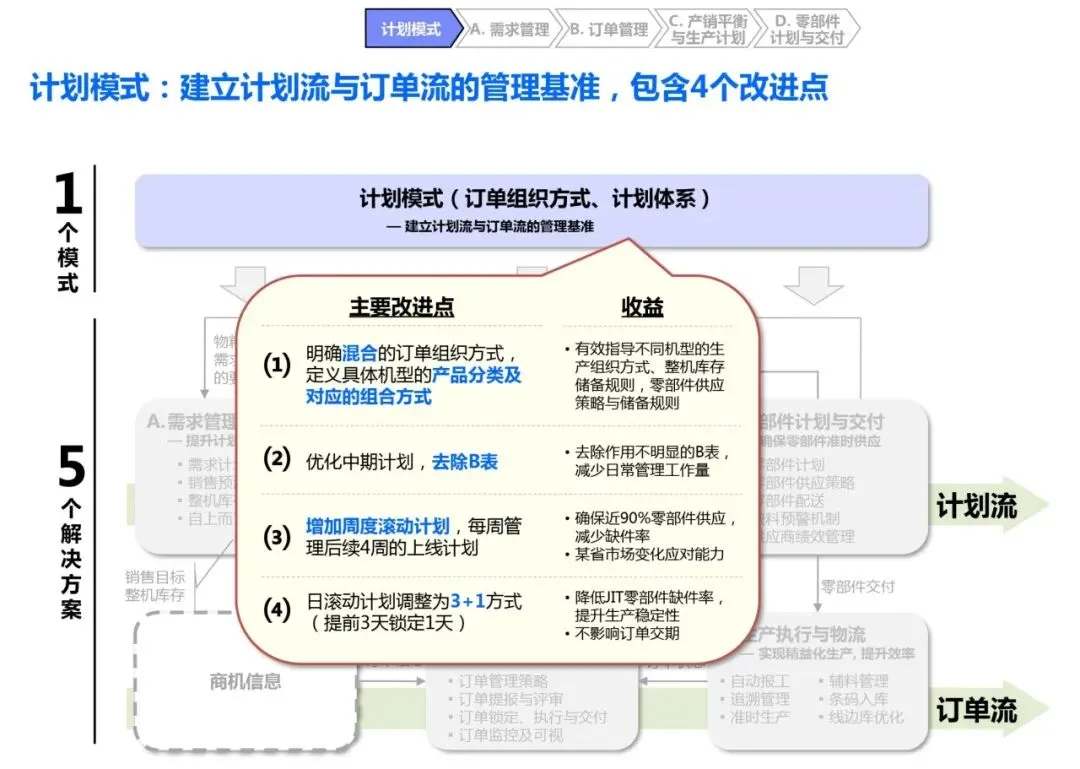

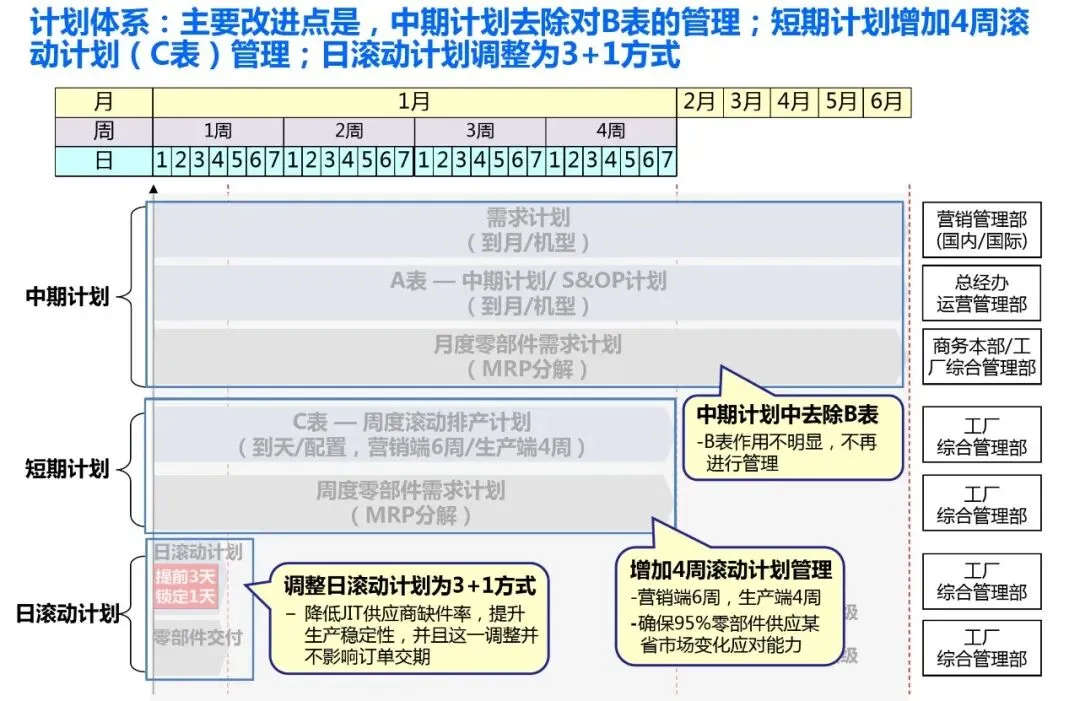

其次,是拉齐计划与执行的“时区”。我们发现,以前日滚动计划提前1天锁定,留给供应商的反应时间几乎为零。现在,我们调整为提前3天锁定1天的生产计划。这多出来的两天缓冲,对供应商来说,可能就是能否凑齐物料、能否安排物流的关键。生产的稳定性,往往就藏在这些对供应商友好的细节里。

立即扫码
