登高架设作业安全技术培训PPT
- 2026-11-09 09:37:50
登高架设作业安全技术培训PPT

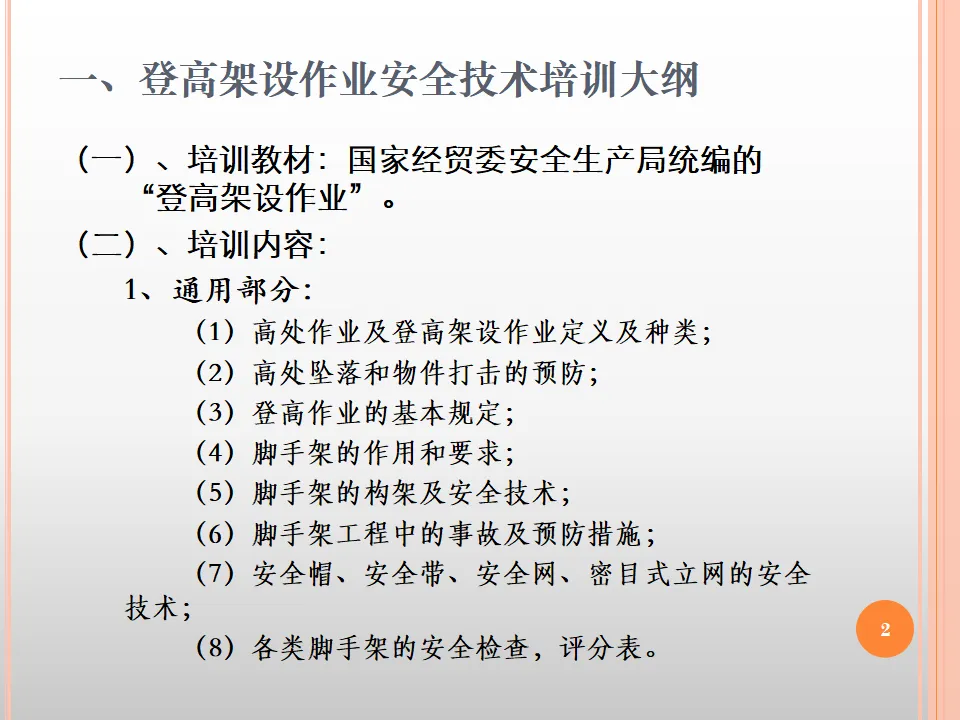

01 高处作业安全基础

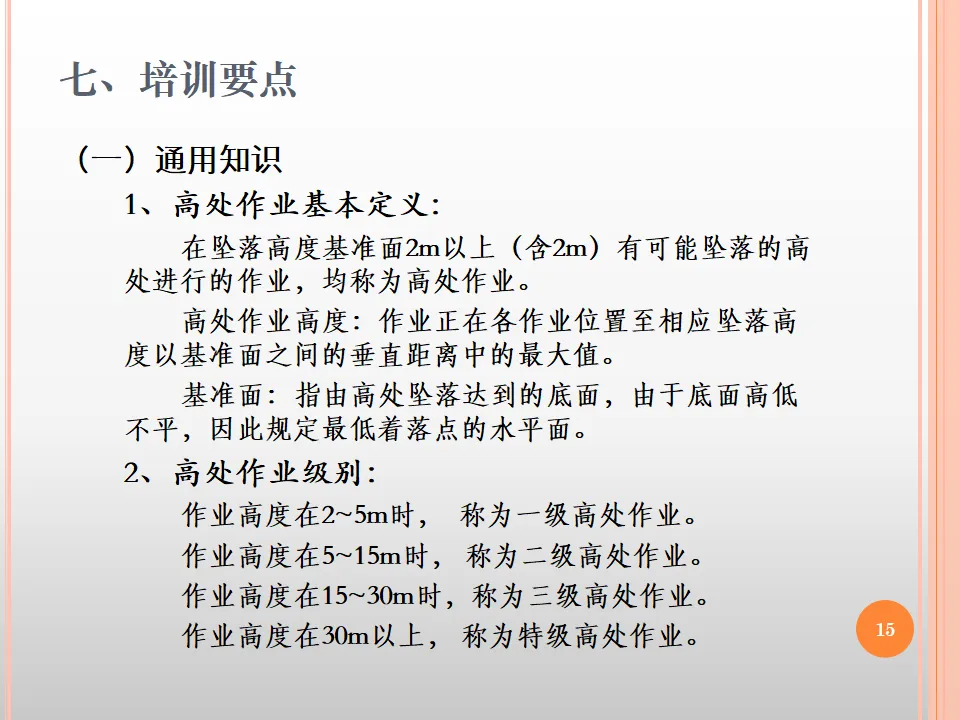

一、高处作业及登高架设作业的定义与分类 1. 高处作业的科学定义 标准定义:在坠落高度基准面2米以上(含2米)有可能坠落的高处进行的作业,均称为高处作业。 关键概念解析: 坠落高度基准面: 这是指由高处坠落达到的底面。注意,这不是你站立的平面,而是最低着落点的水平面。比如,你站在3米高的脚手架上,但下方是1米深的基坑,那么你的坠落高度就是3+1=4米,而不是3米。 作业高度: 作业区各作业位置至相应坠落高度基准面之间的垂直距离中的最大值。这意味着,如果作业面是倾斜的或者高低不平的,我们要取最高的那个点来计算。 2. 高处作业分级(四级管理体系) 根据国家标准,高处作业分为四个等级,不同等级有不同的管理要求: 一级高处作业:作业高度在2~5米 二级高处作业:作业高度在5~15米 三级高处作业:作业高度在15~30米 特级高处作业:作业高度在30米以上 3. 坠落范围半径(R) 这是安全警戒区的设定依据,根据力学计算和实验统计: 实际应用: 在施工现场,我们必须以作业点为中心,按坠落半径划定警戒区,设置围栏和警示标志,禁止无关人员进入。比如,在20米高处作业时,地面人员必须距离作业点投影4米以外。 4. 高处作业种类:一般与特殊 一般高处作业: 在正常的作业环境下,没有特殊危险因素的高处作业。标记时只写级别,如"三级高处作业"。 特殊高处作业(8类高危情况): 标记时必须写明级别和种类,如"二级,强风、悬空高处作业"。 ① 强风高处作业:阵风六级(风速10.8m/s)以上。强风会吹落工具、材料,更会吹倒作业人员,增加坠落风险。 ② 异温高处作业:高温(35℃以上)或低温(-10℃以下)。高温导致中暑、眩晕;低温导致肢体僵硬、操作失误。 ③ 雪天高处作业:降雪时进行。积雪导致脚手板湿滑,积雪荷载增加脚手架负担。 ④ 雨天高处作业:降雨时进行。雨水使脚手架湿滑,降低摩擦系数;同时增加触电风险(如果附近有电力线)。 ⑤ 夜间高处作业:室外完全采用人工照明进行。视线受限,无法准确判断距离和高度,反应时间延长。 ⑥ 带电高处作业:接近或接触带电体条件下进行。如高压线附近的脚手架作业,存在触电和高处坠落的双重风险。 ⑦ 悬空高处作业:在无立足点或无牢靠立足条件下进行。如悬空作业吊篮、悬挑脚手架作业,完全依赖悬挂系统。 ⑧ 抢救高处作业:对突然发生的各种灾害事故进行抢救的高处作业。属于紧急状态,往往准备不足,风险最高。 二、登高架设作业的定义与种类 1. 定义 登高架设作业是指搭设钢管或竹、木杆件构成施工作业操作架子的专业作业。这不仅仅是"搭架子",而是构建一个临时的、可承受荷载的、具有安全保障的作业平台。 2. 按用途分类(4类) ① 结构架(承重架): ② 装修架: ③ 支模架: ④ 防护架: 3. 按设置部位分类(2类) ① 外脚手架: ② 内脚手架: 4. 按设置状态分类(5类) ① 落地式脚手架: ② 悬挑式脚手架: ③ 附着式脚手架(爬架): ④ 桥式脚手架: ⑤ 移动式脚手架: 5. 按材料和连接方式分类(7类) ① 木脚手架: ② 竹脚手架: ③ 扣件式钢管脚手架: ④ 碗扣式钢管脚手架: ⑤ 门式钢管脚手架: ⑥ 型钢式脚手架: ⑦ 连接式脚手架: 三、高处坠落和物体打击事故预防 1. 高处坠落事故原因分析(9类) ① 身体失稳坠落: ② 架子失稳坠落: ③ 架子各杆件脱开坠落: ④ 架子维护残缺坠落: ⑤ 操作失误坠落: ⑥ 违章、违纪操作坠落: ⑦ 架子垮塌坠落: ⑧ "四口""五临边"失足坠落: ⑨ 梯上作业坠落: 2. 物体打击事故原因分析(4类) ① 失手落物: ② 堆放不稳落物: ③ 违章抛投物料: ④ 吊运物料坠落: 3. 预防坠落和物体打击的技术措施 三管齐下: ① 充分利用、使用好安全"三宝"(安全帽、安全带、安全网): ② "四口""五临边"防护到位: ③ 个人采取有效措施: 四、登高作业的基本规定 1. 人员资质要求 2. 作业环境要求 3. 作业前准备 4. 作业中纪律 五、安全"三宝"技术详解 安全"三宝"是指建设施工防护使用的安全网和个人防护用的安全帽、安全带。这是高处作业人员生命的最后防线,必须严格按规定使用。 (一)安全网 1. 构造组成: 2. 分类与标记: 3. 材料要求: 4. 尺寸与强度要求: 5. 冲击试验标准(关键安全指标): 6. 密目式安全立网(ML): 7. 使用与维护: (二)安全带 1. 分类与用途: 2. 架子工常用安全带类型: 代号解析:J-架子工,X-悬挂作业,Y-单腰带式 3. 构造组成: 4. 强度指标(静负荷试验): 5. 使用规范: 6. 严禁事项: (三)安全帽 1. 构造组成: 2. 主要规格尺寸: 3. 重量要求(轻便化设计): 4. 技术性能: 5. 使用期限: 6. 使用规范: 六、脚手架的作用和要求 1. 基本要求(四项) 2. 作用(五项) 3. 荷载限制(严禁超载) 超载的危害:脚手架设计有安全系数,但超载会导致杆件应力超过屈服强度,产生塑性变形,最终失稳。而且脚手架坍塌往往是瞬间发生,没有预兆。 七、脚手架工程术语详解(47个核心术语) 理解这些术语是看懂规范、进行技术交底的基础。 杆件类: 连接与固定类: 支撑与加强类: 尺寸与距离类: 其他: 八、脚手架安全使用的"十二道关" 这是脚手架搭设、使用和拆除全过程的十二个关键环节,每一道关都关乎生死。 第一关:人员关 第二关:材质关 第三关:尺寸关 第四关:地基关 第五关:防护关 第六关:铺板关 第七关:稳定关 第八关:承重关 第九关:上下关 第十关:雷电关 第十一关:挑别关 第十二关:检验关 九、扣件式钢管脚手架技术详解 这是目前使用最广泛的脚手架类型,必须掌握其技术细节。 1. 材质要求 钢管: 扣件: 脚手板: 2. 施工荷载标准 3. 常用搭设尺寸(查表选用) 双排脚手架(见表6.1.1-1): 单排脚手架(见表6.1.1-2): 4. 构配件质量检查要点

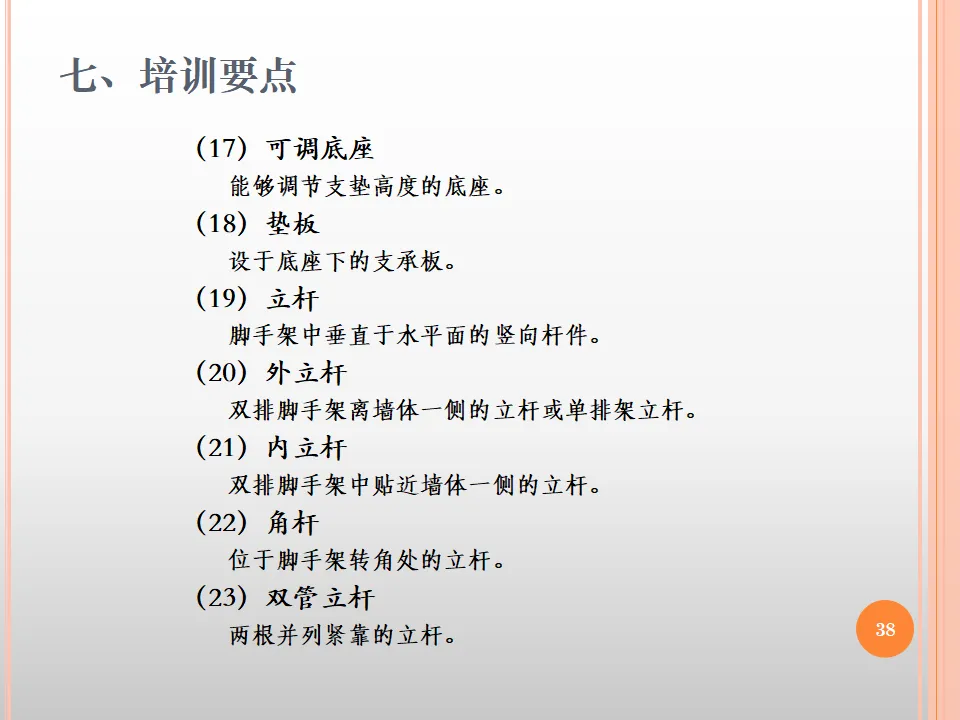

02 建筑登高架设作业(脚手架)

一、脚手架的构造与搭设常识 1. 搭设顺序 地基处理→摆放垫板→安放底座→竖立杆(先立角杆)→安扫地杆→搭水平杆→设连墙件→搭剪刀撑→铺脚手板→安防护栏杆→挂安全网→验收使用 2. 关键节点构造 3. 地基与基础 二、脚手架荷载详解 1. 荷载种类 2. 荷载标准值 三、脚手架垂直度与挠度 1. 垂直度(Plumb) 2. 挠度(Deflection) 四、落地式扣件钢管脚手架搭设安全技术 1. 搭设高度限制 2. 连墙件设置(防倾覆关键) 3. 剪刀撑设置(整体稳定关键) 4. 门洞设置(通道预留) 五、木、竹脚手架搭设安全技术 1. 木脚手架 2. 竹脚手架 六、脚手架防火、防电、防雷及恶劣天气防护 1. 防火 2. 防电 3. 防雷 4. 恶劣天气防护 七、脚手架检查、验收、保养、维护管理 1. 检查制度 2. 验收制度 3. 保养维护 八、脚手架拆除安全技术(最危险阶段) 1. 拆除准备 2. 拆除顺序(严禁颠倒) 3. 拆除方法 4. 安全注意事项

03 安装维修登高架设作业

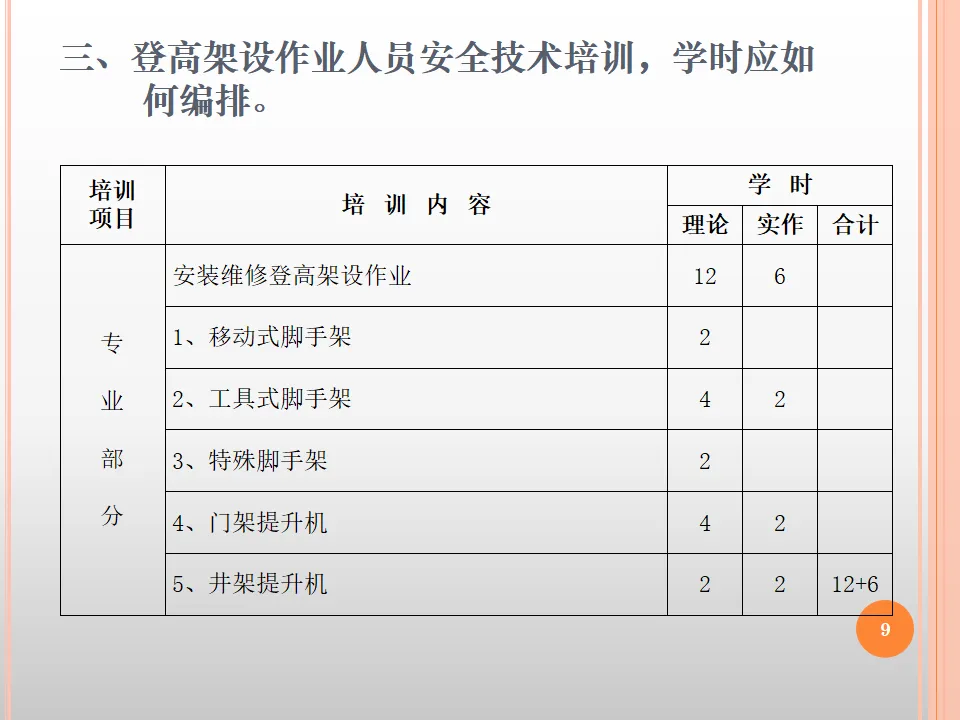

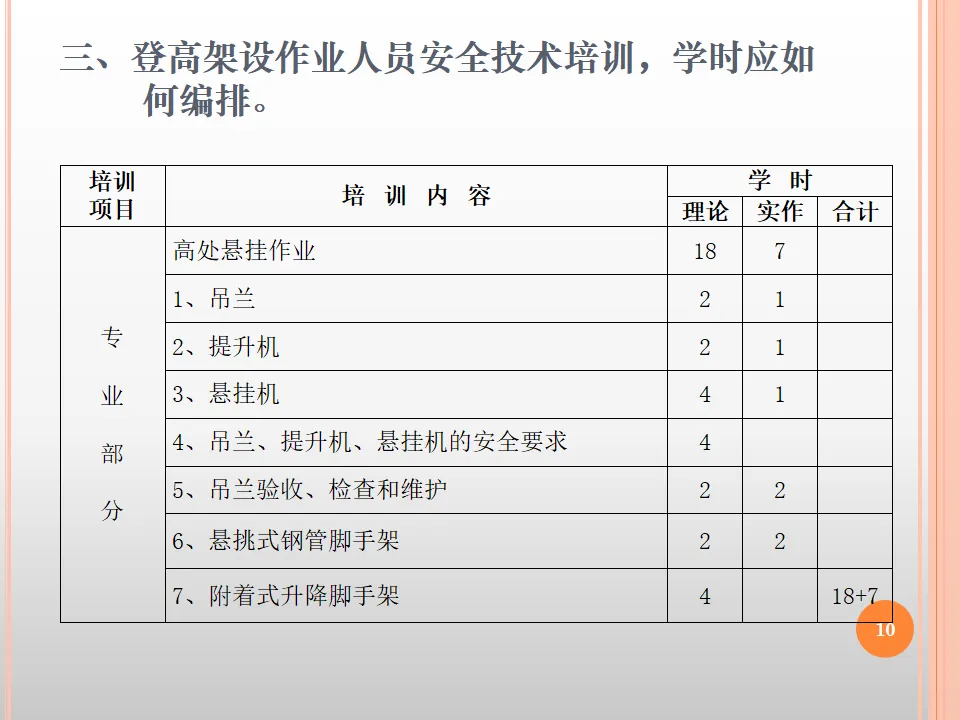

一、移动式脚手架 1. 构造形式 2. 安全要求 二、工具式脚手架(吊篮) 1. 构造形式 2. 关键部件 3. 安全要求 三、特殊脚手架 1. 悬挑式钢管脚手架 2. 附着式升降脚手架(爬架) 四、门架提升机与井架提升机 1. 门架提升机(龙门架) 2. 井架提升机
04 复审培训要点

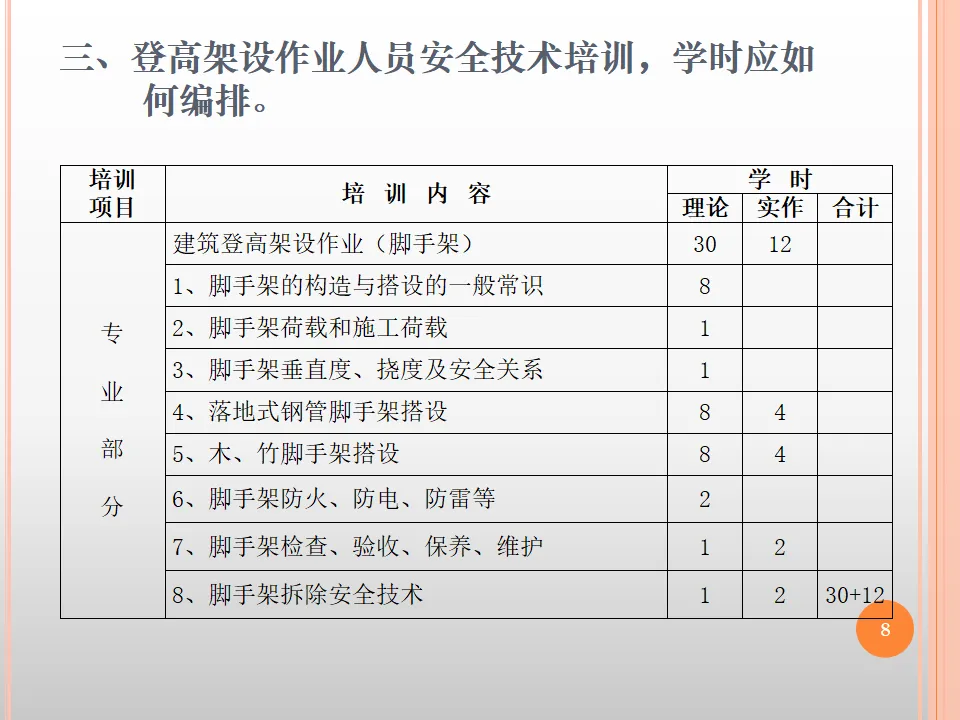

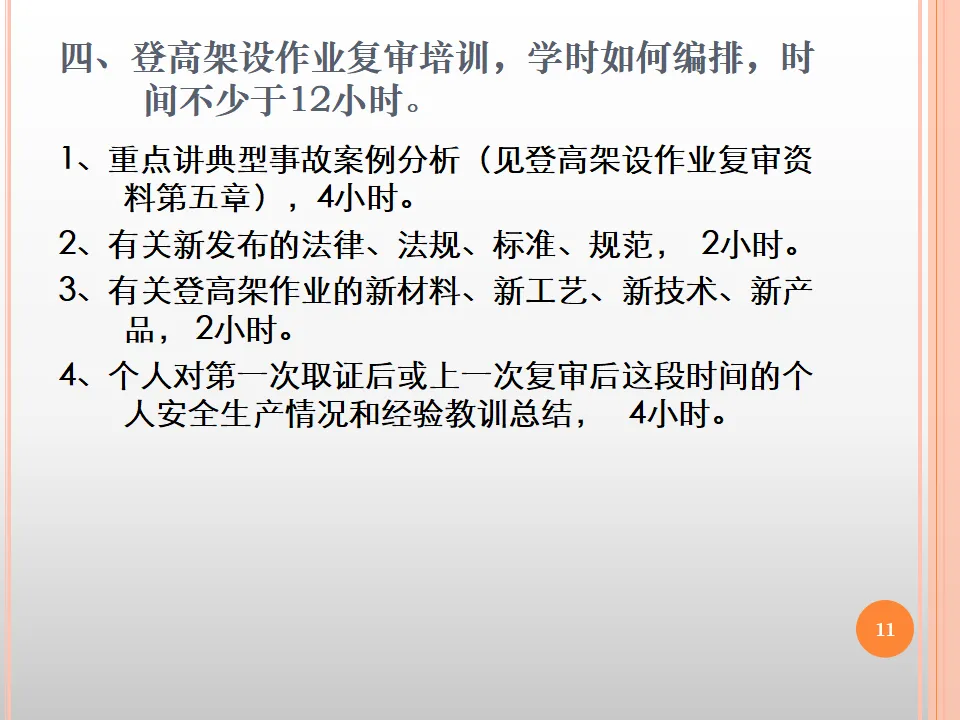

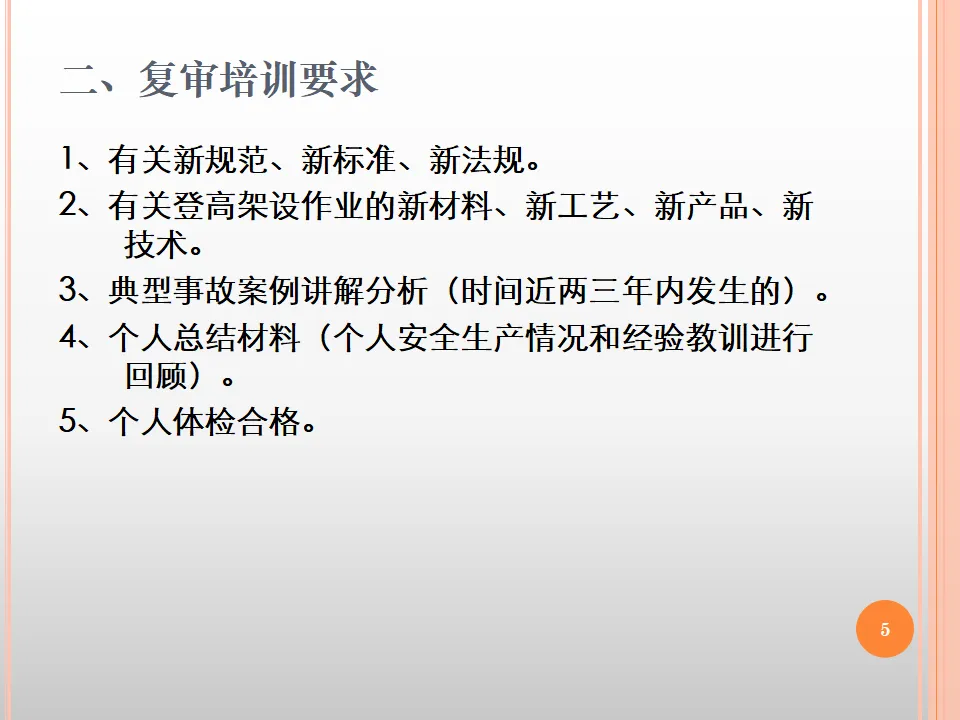

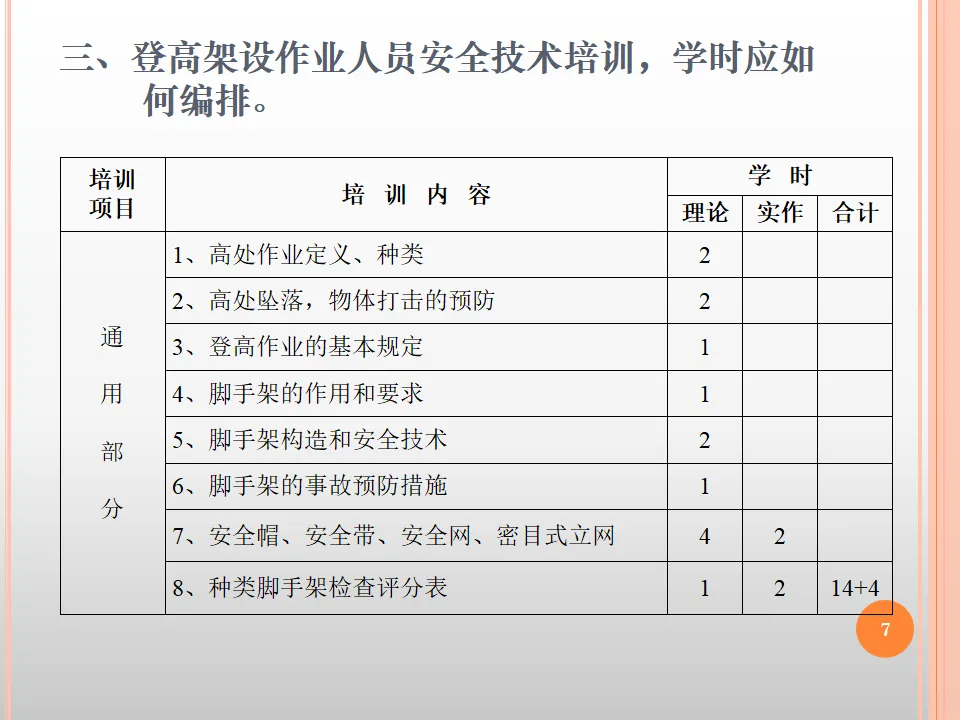

一、复审培训内容(不少于12学时) 1. 典型事故案例分析(4学时) 2. 新法规、新标准、新规范(2学时) 3. 新材料、新工艺、新技术、新产品(2学时) 4. 个人总结与交流(4学时) 二、考试考核要求 1. 理论考试 2. 实操考核

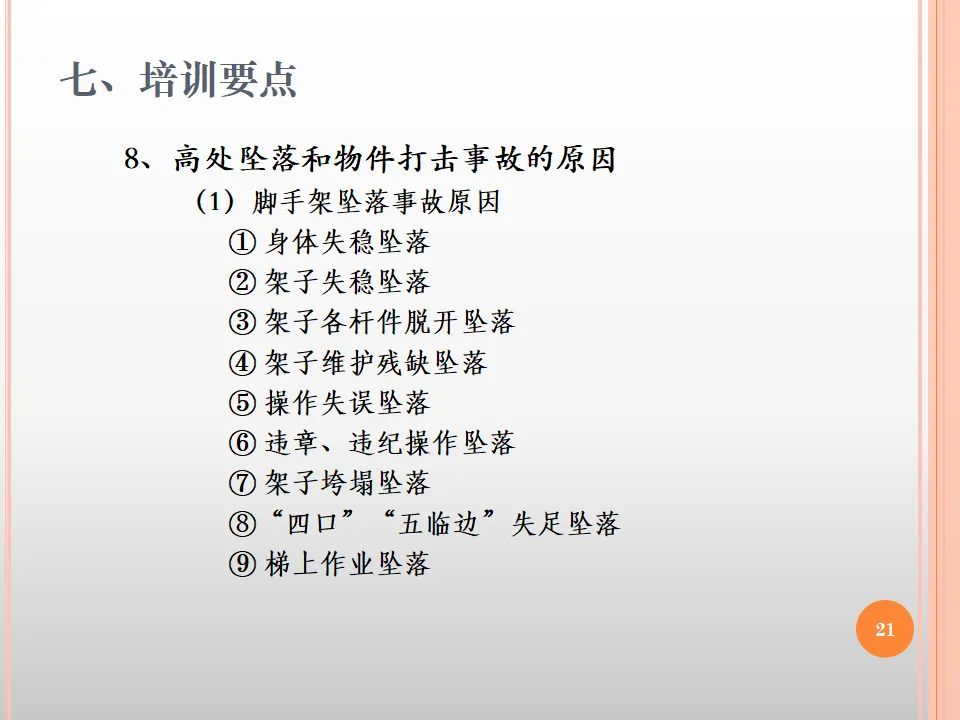

风险相对较低,但仍需采取基本防护措施
只需一般性安全技术交底
风险明显增加,坠落冲击力增大
需要专项施工方案,必须佩戴安全带
高风险作业,坠落几乎必然导致重伤
必须编制专项方案并经专家论证,设置警戒区
极高风险,相当于10层楼以上
必须采取特殊防护措施(如悬挂作业、吊篮作业),配备通讯设备,地面设置双层安全网

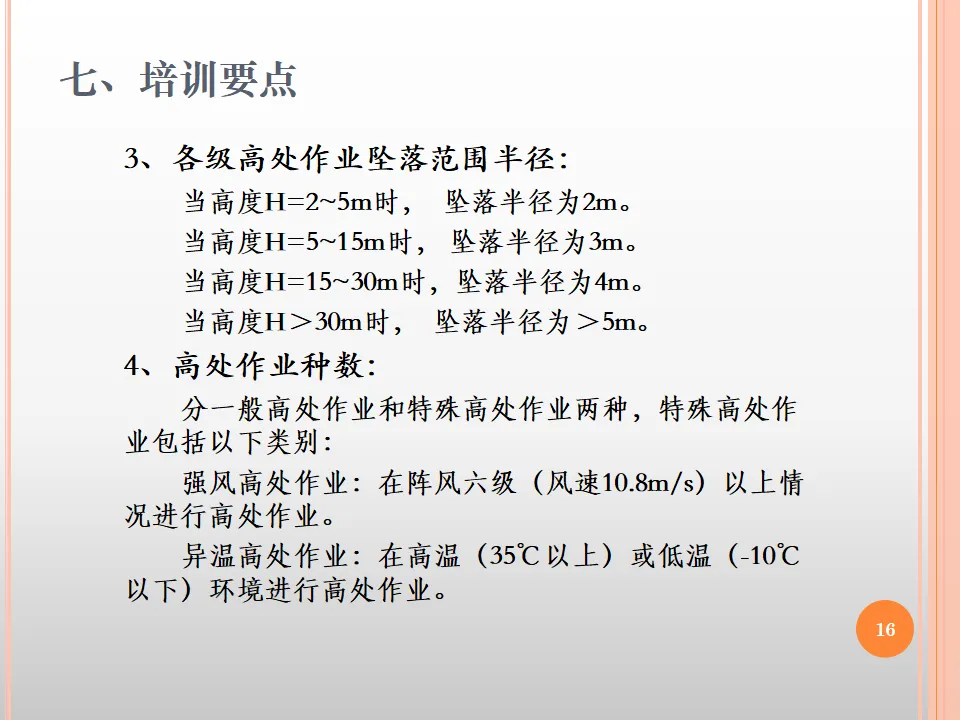

当高度H=2~5米时:坠落半径R=2米
当高度H=5~15米时:坠落半径R=3米
当高度H=15~30米时:坠落半径R=4米
当高度H>30米时:坠落半径R=5米以上

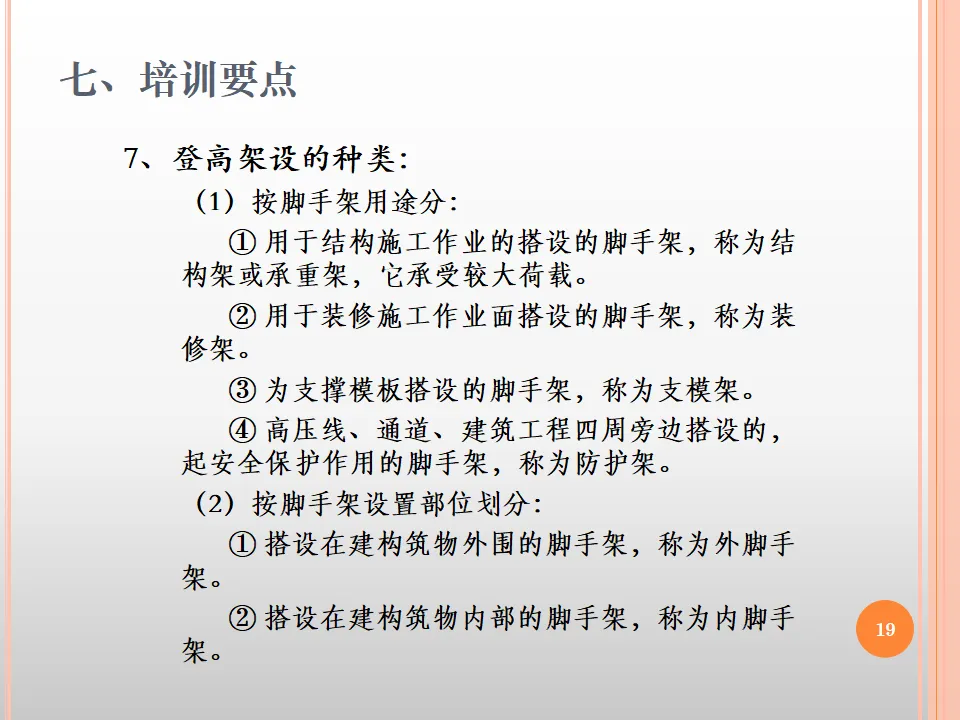

用途:用于结构施工作业,如砌墙、混凝土浇筑、钢结构安装
特点:承受较大荷载(施工人员、材料、设备),必须具有足够的强度和稳定性
用途:用于装修施工作业,如抹灰、涂料、吊顶安装
特点:荷载相对较小,但作业面广,移动频繁
用途:为支撑模板而搭设,用于混凝土浇筑成型
特点:承受混凝土重量和施工荷载,荷载大且集中,对沉降要求严格
用途:高压线、通道、建筑工程四周旁边搭设,起安全保护作用
特点:防止人员误入危险区或防止坠物伤人,本身可能不承受施工荷载,但必须坚固
搭设在建构筑物外围,环绕建筑物
主要用于外墙施工、砌筑、装修
特点是临边作业多,坠落风险大
搭设在建构筑物内部,如大厅、天井、电梯井内
用于室内装修、设备安装
特点是空间受限,通风照明可能不足,逃生困难
直接从地面搭设,立杆落于地基或垫板上
最常用,高度一般不超过50米(双排)或24米(单排)
从建筑物楼层外挑形成支撑,用于高层建筑下部无法落地的情况
挑梁承受全部荷载,对结构强度和锚固要求高
附着在建筑物上,可随施工进度升降
用于高层建筑施工,减少材料投入,但技术复杂
由桥架(桁架)和立柱组成,桥架可沿立柱升降
现已较少使用,属于工具式脚手架
底部带轮子,可整体移动
用于室内装修、维修,高度一般较低(<10米),但移动时易倾覆
使用杉木或松木,现已基本淘汰(资源保护、防火要求)
使用毛竹或楠竹,在部分地区仍有使用,必须新鲜、无虫蛀、无裂纹
目前最主流,使用Φ48.3×3.6mm钢管,通过直角扣件、旋转扣件、对接扣件连接
搭拆灵活,适应性强,但节点刚度相对较差
钢管上焊接下碗扣,通过上碗扣锁紧
节点刚度好,搭设速度快,但成本较高
使用门型框架、交叉支撑、连接棒等构成
属于工具式脚手架,搭设效率高,常用于装修
使用型钢作主要受力构件,承载能力大
使用特殊连接件,承插式或楔紧式连接
作业人员本身身体失衡,如踩空、滑倒、踩翻脚手板
预防:保持警觉,穿防滑鞋,禁止嬉戏打闹,身体不适不得作业
脚手架整体或局部失稳倾斜,导致人员坠落
预防:严格按规范搭设,控制荷载,禁止超载,定期检查和加固
扣件松动、杆件滑脱、连接失效
预防:扣件螺栓拧紧力矩达到65N·m,定期检查紧固,禁止随意拆卸杆件
安全网破损、栏杆缺失、脚手板铺设不严
预防:每日检查,及时修复,严禁使用不合格的安全防护设施
动作过猛、转身过快、搬运物料时视线受阻
预防:平稳操作,禁止奔跑,搬运大件时专人指挥
酒后作业、疲劳作业、未系安全带、翻越栏杆
预防:严格纪律,加强监督,惩罚与教育结合
严重超载、基础沉陷、连墙件不足,导致整体垮塌
预防:专项方案、计算书、验收制度,严禁超载(结构架3kN/m²,装修架2kN/m²)

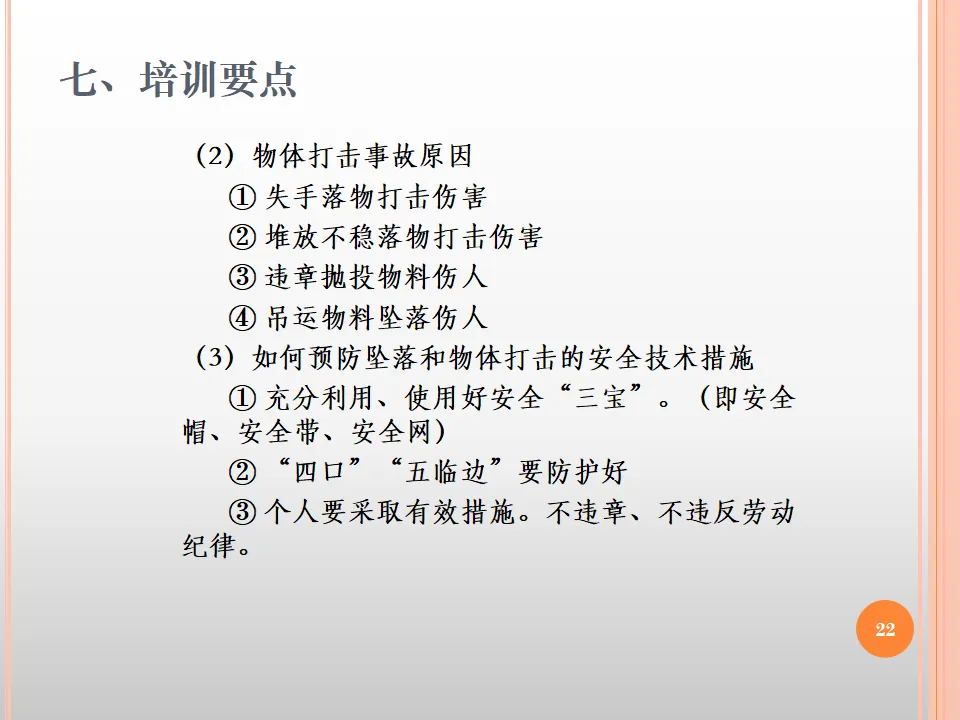

四口:楼梯口、电梯井口、预留洞口、通道口
五临边:阳台周边、屋面周边、楼层周边、上下跑道两侧边、卸料平台外侧边
预防:必须设置牢固的盖板、防护栏杆、安全网
使用梯子不当,如梯子角度过大或过小、上部无固定、下部无防滑、单人搬运梯子时失手
预防:梯子角度75°±5°,上部固定,下部防滑,禁止骑在梯顶作业
工具、零件从手中滑落
预防:使用工具袋,高处作业时所有工具系防坠绳,禁止手持物品攀爬
脚手板上材料堆放过高、过陡,或靠近边缘
预防:材料堆放距边缘≥1米,高度不超过1.2米,分类码放整齐
上下传递物料时抛接,或向下乱扔建筑垃圾
预防:使用绳索吊运或滑槽传送,严禁抛掷,设置警戒区
吊索具断裂、捆绑不牢、吊篮门未关
预防:使用合格吊索具,捆绑牢固,专人指挥,吊物下方严禁站人
这是最后一道防线,必须正确使用
临边作业必须设置双道防护栏杆(上杆1.2m,中杆0.6m)和挡脚板(18cm高)
洞口必须设置盖板或防护栏杆,电梯井口必须设置固定栅门
不违章、不违反劳动纪律
身体不适及时报告
发现隐患立即整改或报告
持证上岗:必须取得《登高架设作业特种作业操作证》
体检合格:无高血压、心脏病、癫痫病、晕高症、视力差等禁忌症
定期复审:每3年复审一次,连续从事本工种10年以上可延长至每6年复审一次

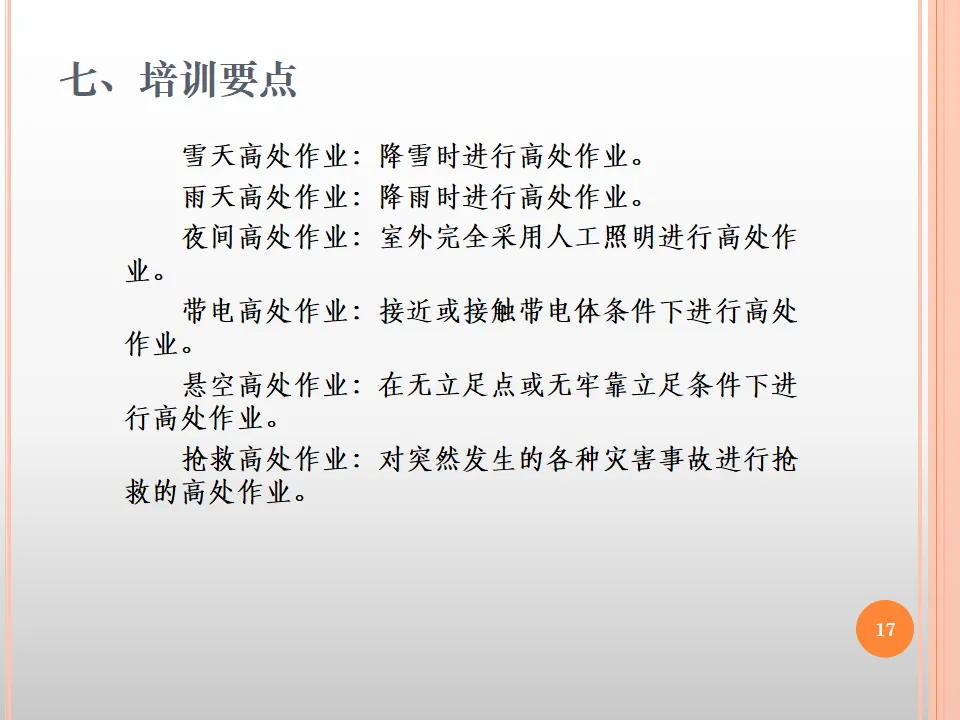

六级以上大风、暴雨、大雪、大雾天气,禁止露天高处作业
高温35℃以上、低温-10℃以下,应采取防护措施或调整作业时间
夜间作业必须有充足照明(照度≥150勒克斯)
技术交底:作业前必须进行详细的安全技术交底,明确作业内容、危险因素、防范措施
个人防护:正确佩戴安全帽、安全带、防滑鞋,穿紧身工作服
工具检查:检查工具袋、防坠绳、通讯设备是否完好
禁止行为:禁止酒后作业、禁止嬉戏打闹、禁止投掷工具材料、禁止攀爬脚手架外侧、禁止在脚手架上睡觉
监护制度:高处作业必须设专人监护,监护人不得擅自离开

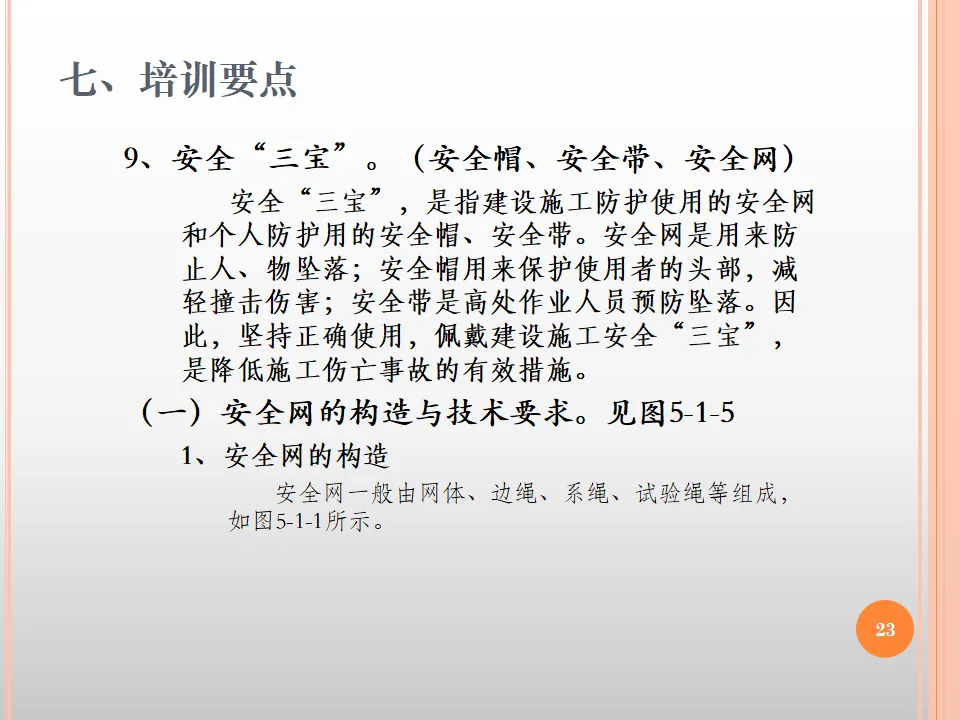

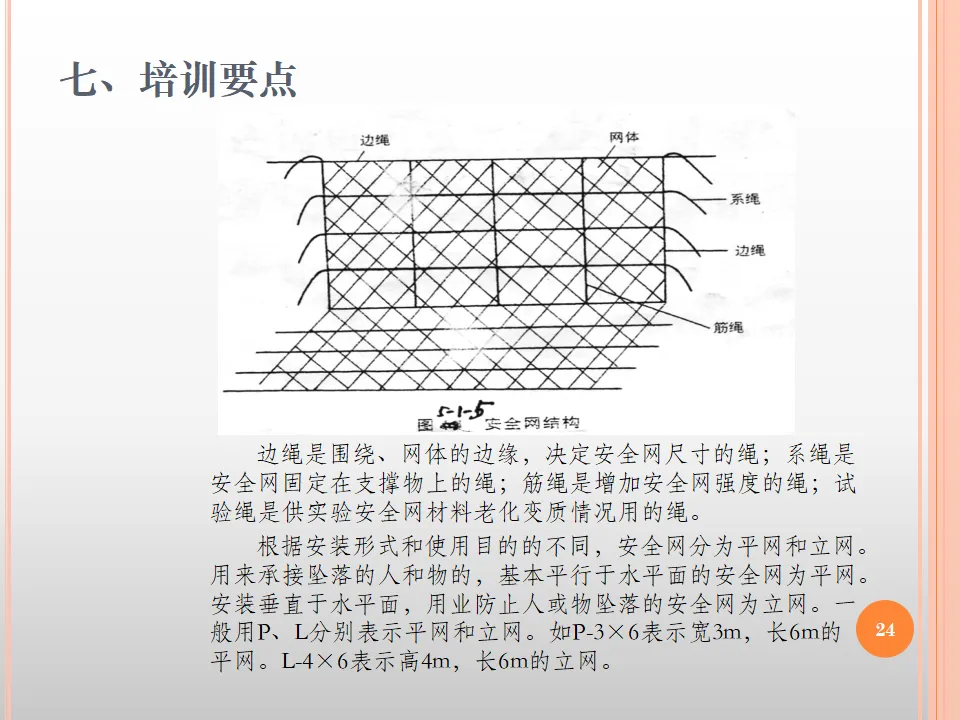

网体:由网绳编织而成的网状体,是主要受力部分
边绳:围绕网体边缘的绳索,决定安全网尺寸,与网体连接必须牢固
系绳:将安全网固定在支撑物上的绳索,直径和断裂强度与边绳相同
筋绳:增加安全网强度的绳,分布在网体内部
试验绳:供测试材料老化用的绳,定期取样检测
平网(P):基本平行于水平面,用于承接坠落的人或物
标记示例:P-3×6 表示宽3米、长6米的平网
宽度不得小于3米
立网(L):安装垂直于水平面,用于防止人或物坠落
标记示例:L-4×6 表示高4米、长6米的立网
高度不得小于1.2米

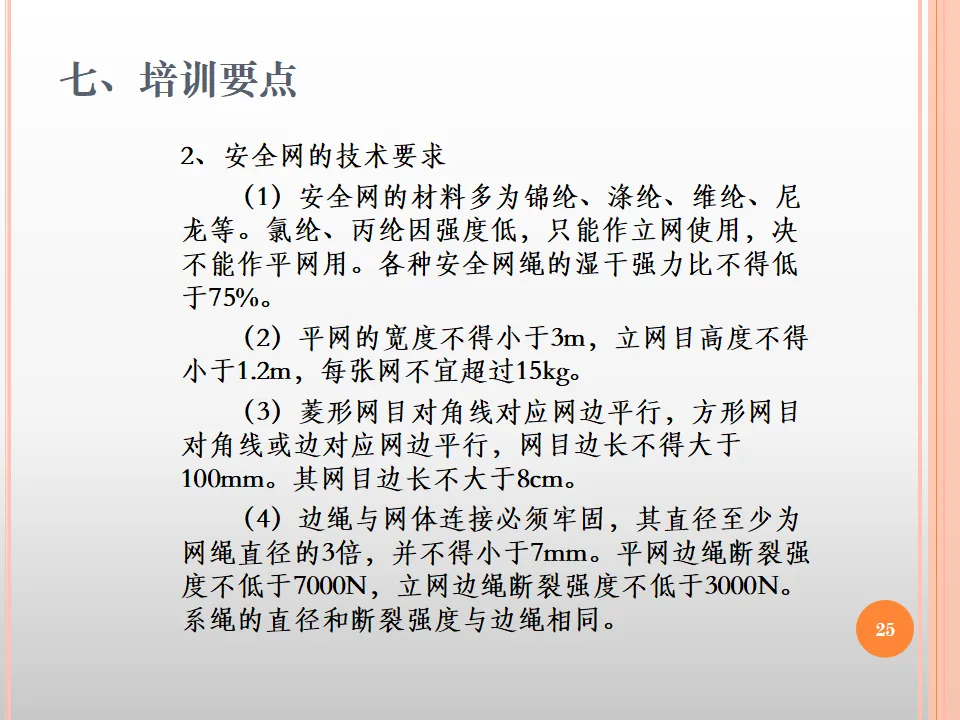

采用锦纶、涤纶、维纶、尼龙等材料
严禁使用氯纶、丙纶:这两种材料强度低,只能作立网,决不能作平网使用(平网需要承受冲击荷载)
湿干强力比不得低于75%(潮湿环境下强度降低不得超过25%)
网目边长:不得大于100mm(10cm),防止人员或小型物体穿过
边绳直径:至少为网绳直径的3倍,且不得小于7mm
断裂强度:平网边绳≥7000N,立网边绳≥3000N,系绳与边绳相同

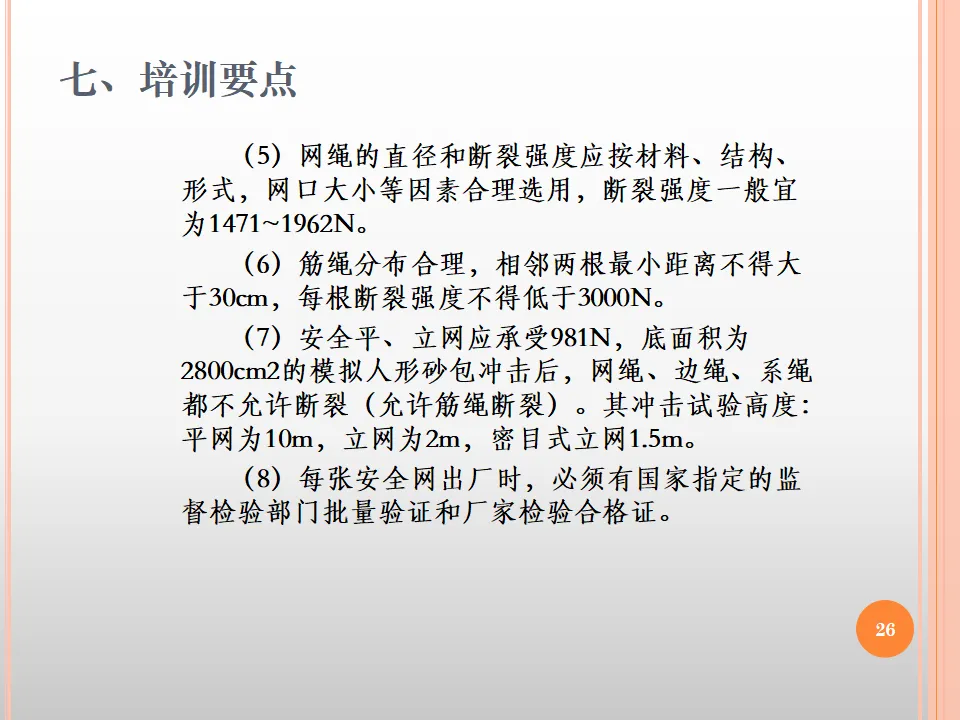

网绳断裂强度:一般宜为1471~1962N
筋绳断裂强度:每根≥3000N,相邻两根间距≤30cm
试验方法:用底面积2800cm²、重981N(100kg)的模拟人形砂包进行冲击
平网:冲击高度10米,网绳、边绳、系绳都不允许断裂(允许筋绳断裂)
立网:冲击高度2米,网体未见断裂和冲透为合格
合格判定:冲击后网体无破损,支撑物无失效

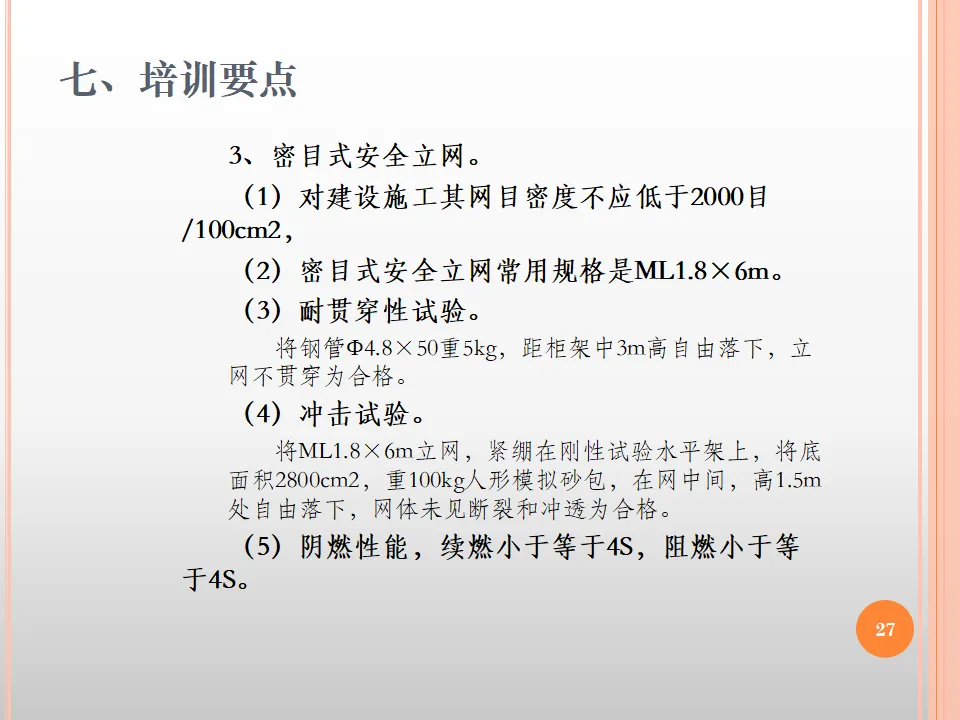

网目密度:≥2000目/100cm²(每100平方厘米有2000个网孔),比普通立网更密
常用规格:ML-1.8×6m(高1.8米,长6米)
耐贯穿性试验:将Φ4.8×50cm、重5kg的钢管从3米高处自由落下,立网不贯穿为合格
冲击试验:将100kg人形砂包在1.5米高处自由落下,网体无断裂和冲透
阻燃性能:续燃≤4秒,阴燃≤4秒(防止火灾蔓延)
安装位置:平网安装在脚手架下方或楼层下方,立网挂在脚手架外侧
搭接要求:多张网连接时,相邻部分应紧靠或重叠,系绳必须系结牢固
定期检查:每周检查一次,发现破损、霉变、老化立即更换
严禁事项:严禁在网内或下方堆积物料,严禁焊接火花溅入网内

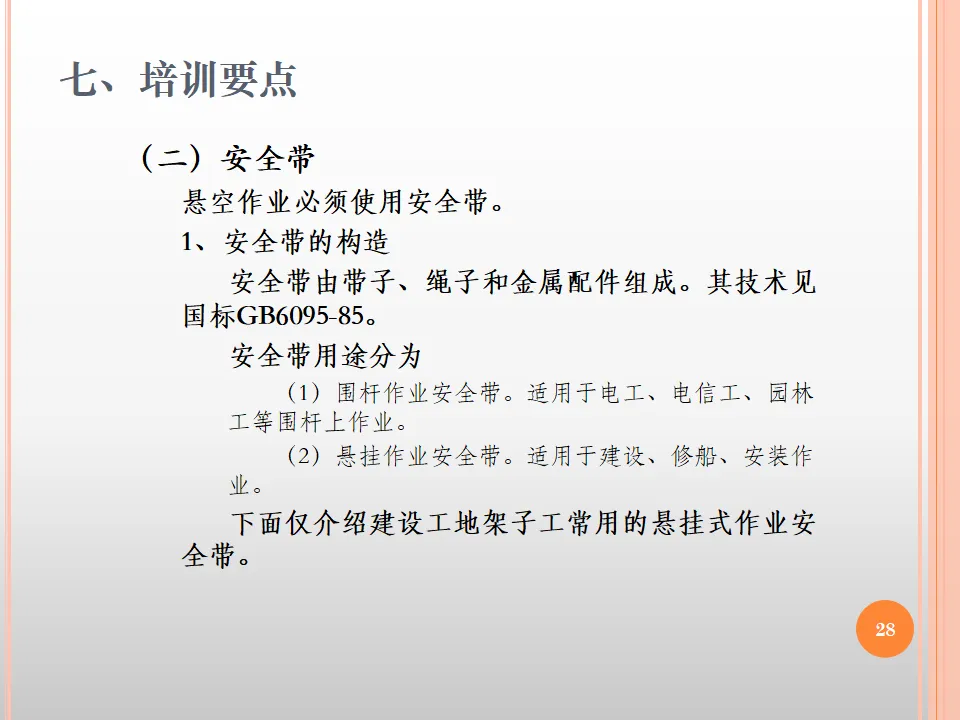

围杆作业安全带:适用于电工、电信工、园林工等围杆上作业(水平固定)
悬挂作业安全带:适用于建筑登高架设、修船、安装等悬空作业(垂直悬挂)
JXY型(Ⅰ型,大挂钩):架子工Ⅰ型悬挂单腰带式,配有大安全钩,适用于钢管脚手架等硬性挂钩点
JXY型(Ⅱ型,小挂钩):架子工Ⅱ型悬挂单腰带式,配有小安全钩,适用于挂点较小的情况
带子:腰带、围杆带、护腰带,必须用锦纶、维纶、蚕丝等高强度材料制作
绳子:安全绳、围杆绳,长度1.2~2米,超过3米必须加缓冲器(防止坠落时冲击力过大)
金属配件:安全钩(大钩/小钩)、圆环、腰带卡子,采用普通碳素钢或铝合金

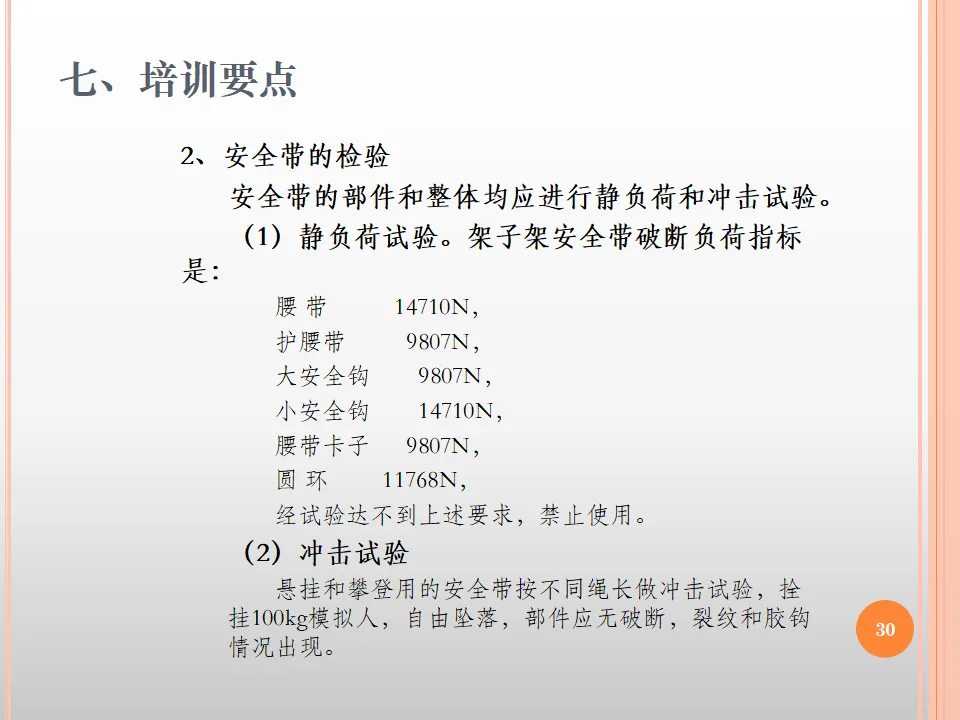

腰带:≥14710N(约1.5吨)
护腰带:≥9807N
大安全钩:≥9807N
小安全钩:≥14710N
腰带卡子:≥9807N
圆环:≥11768N
高挂低用:安全带挂点必须高于作业面,人员坠落时才能有效悬吊;严禁低挂高用(坠落时会增加冲击距离和冲击力)
防止摆动:避免安全带与尖锐物体接触,防止摆动碰撞

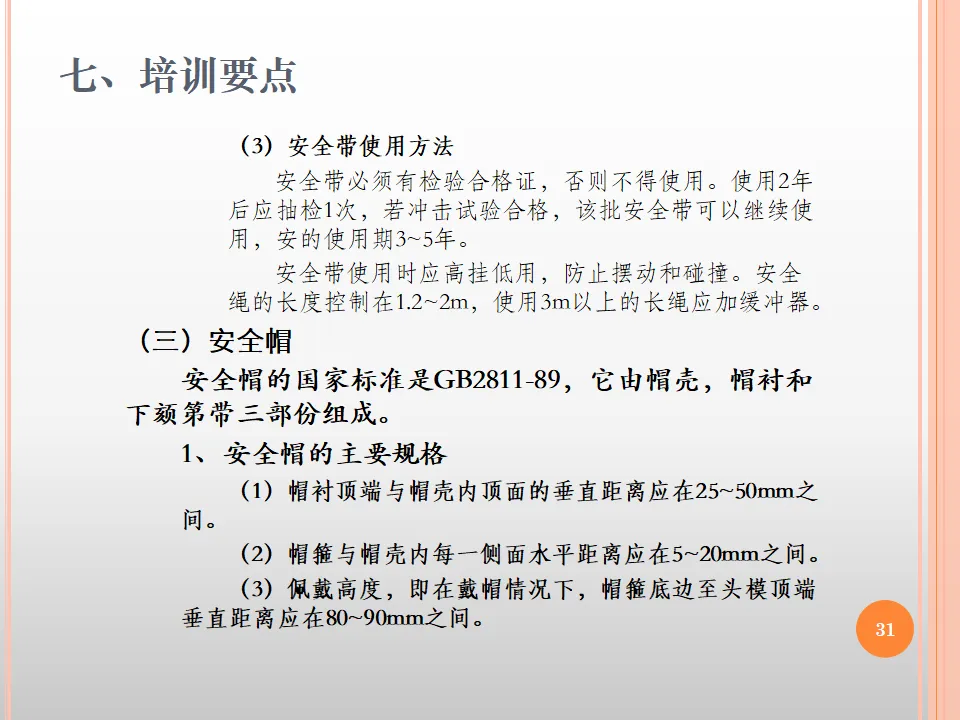

长度控制:安全绳长度控制在1.2~2米,过长需加缓冲器(缓冲器可吸收冲击能量,降低冲击力)
检查周期:使用2年后必须抽检一次(冲击试验),合格后方可继续使用
报废年限:一般使用期为3~5年,发现异常立即报废
安全带系挂在移动或不牢固的物件上(如模板、钢筋、窗框)
系挂在安全网上(安全网不是承重结构)
安全绳打结使用(会降低强度)
安全带未经检验合格就使用
帽壳:由帽舌、帽沿、顶筋组成,是主要受力结构,分散冲击力
帽衬:由帽箍、吸汗带、缓冲垫、后箍组成,是缓冲结构,吸收冲击能量
下颏带:固定安全帽,防止脱落
垂直距离:帽衬顶端与帽壳内顶面的垂直距离应在25~50mm之间(缓冲空间)
水平距离:帽箍与帽壳内每一侧面水平距离应在5~20mm之间(侧向缓冲)
佩戴高度:帽箍底边至头顶模顶端垂直距离应在80~90mm之间

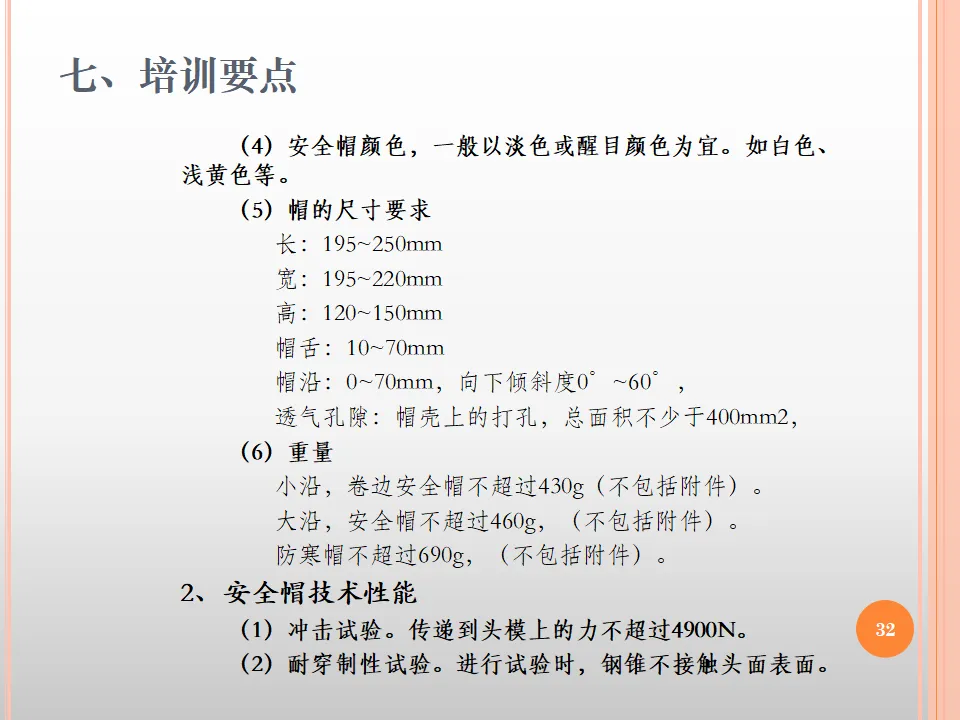

帽的尺寸:长195~250mm,宽195~220mm,高120~150mm
帽舌:10~70mm,防止阳光直射和雨水流入
帽沿:0~70mm,向下倾斜度0°~60°,防止坠落物从侧面击中面部
小沿、卷边安全帽:不超过430g(不包括附件)
大沿安全帽:不超过460g
防寒安全帽:不超过690g(含保暖层)
冲击试验:将5kg重锤从1米高度自由落下冲击头顶,传递到头模上的力不超过4900N(约500kg力),且帽壳不得有碎片脱落
耐穿刺性试验:用3kg钢锥从1米高度落下穿刺,钢锥不接触头模表面(防止尖锐物体穿透)

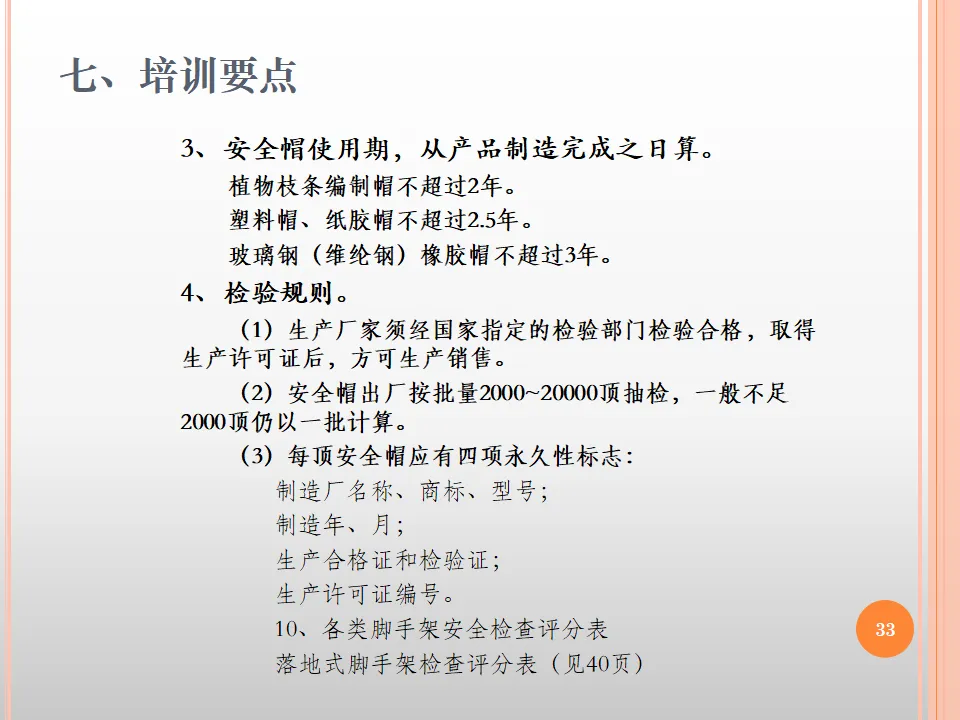

植物枝条编制帽:不超过2年(易腐朽、虫蛀)
塑料帽、纸胶帽:不超过2.5年(塑料老化、脆化)
玻璃钢(维纶钢)橡胶帽:不超过3年(玻璃钢耐久性较好,但也会老化)
计算起点:从产品制造完成之日开始计算,不是从购买或开始使用之日计算
端正佩戴:帽檐向前,下颏带系紧,松紧适度(一指空隙)
严禁行为:严禁坐在安全帽上(会压薄缓冲层),严禁在帽壳上钻孔或涂漆(影响强度),严禁使用已破损的安全帽
颜色管理:一般以淡色或醒目颜色为宜,如白色、浅黄色、红色,便于识别和管理
坚固性和稳定性:在允许荷载和气候条件下,不摇晃、不变形、不倾斜、不沉陷、不倒塌
足够面积:满足操作、材料堆放及运输车辆行驶需要,宽度一般≥1.2米
就地取材:尽量节约架子用料,但不得牺牲安全性能
构造简单:搭拆方便,能够多次周转使用

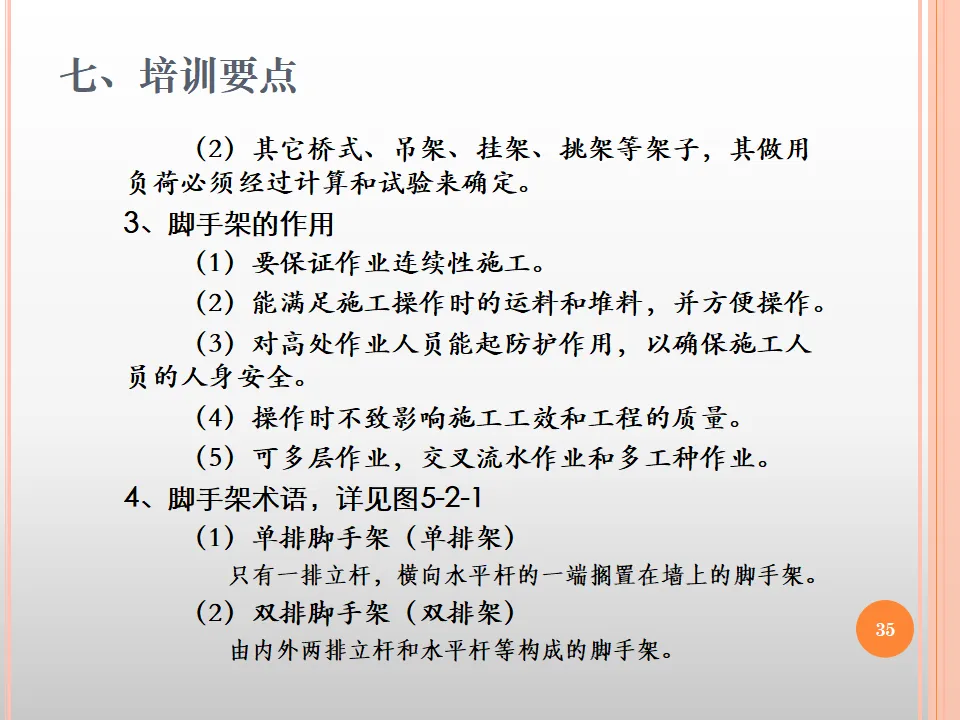

保证作业连续性:提供连续作业面,避免频繁上下
满足运料和堆料:有平台放置材料和工具
防护作用:对高处作业人员起防护作用,确保人身安全
保证工效和质量:操作方便,不影响施工质量和效率
支持多工种作业:可多层、交叉、流水作业
结构脚手架:≤3000N/m²(约300kg/m²,即每平方米站3个100kg的人还有余量,但不能堆材料)
装修脚手架:≤2000N/m²(约200kg/m²)
特殊架子(桥式、吊架、挑架):必须经过计算和试验确定
立杆:垂直于水平面的竖向杆件,承受垂直荷载
外立杆/内立杆:双排架中,远离墙体的一侧为外立杆,靠近墙体的一侧为内立杆
角杆:位于脚手架转角处的立杆,受力复杂
双管立杆:两根并列紧靠的立杆,用于荷载较大处或顶部加强

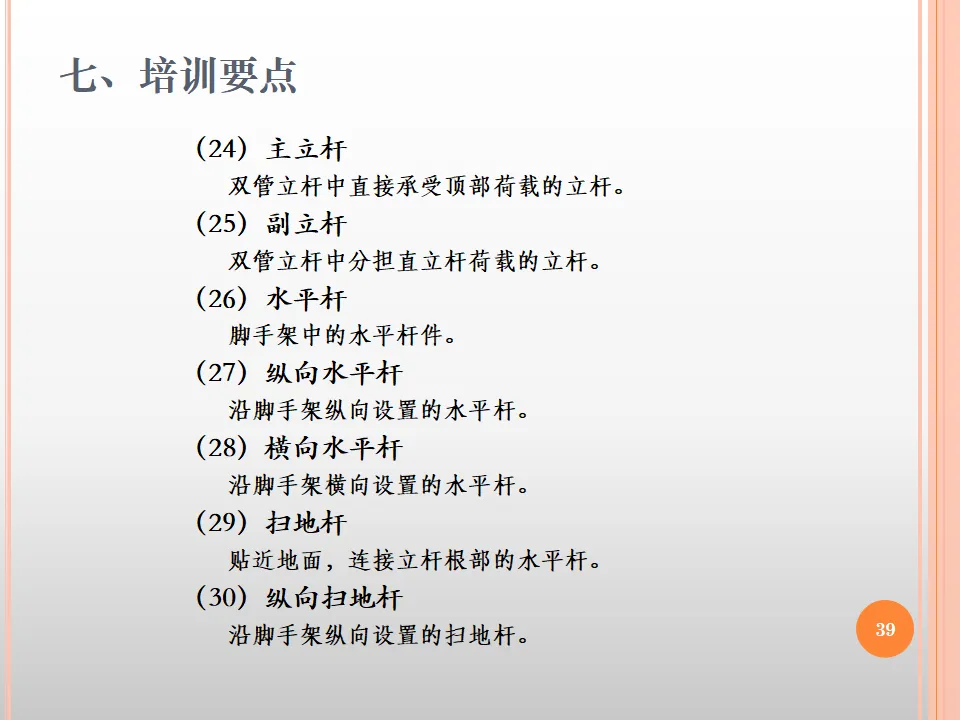

主立杆/副立杆:双管立杆中,直接承受顶部荷载的是主立杆,分担荷载的是副立杆
水平杆:脚手架中的水平杆件,分为纵向和横向
纵向水平杆(大横杆):沿脚手架纵向(长方向)设置,是主要受力杆件
横向水平杆(小横杆):沿脚手架横向(短方向)设置,直接支承脚手板

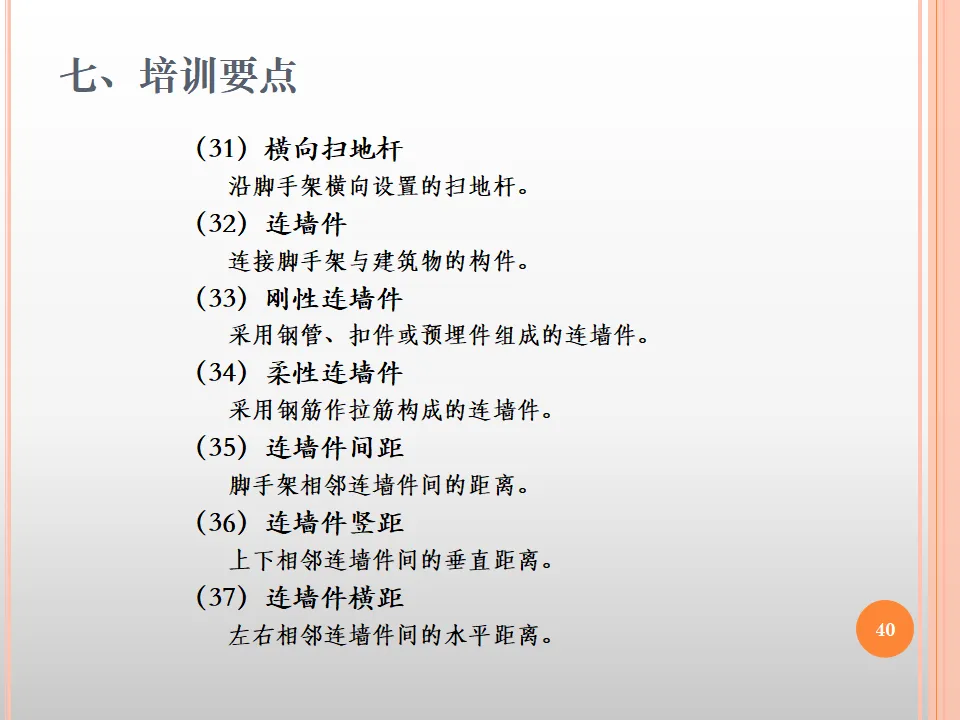

扫地杆:贴近地面连接立杆根部的水平杆,分纵向和横向,防止立杆底部偏移

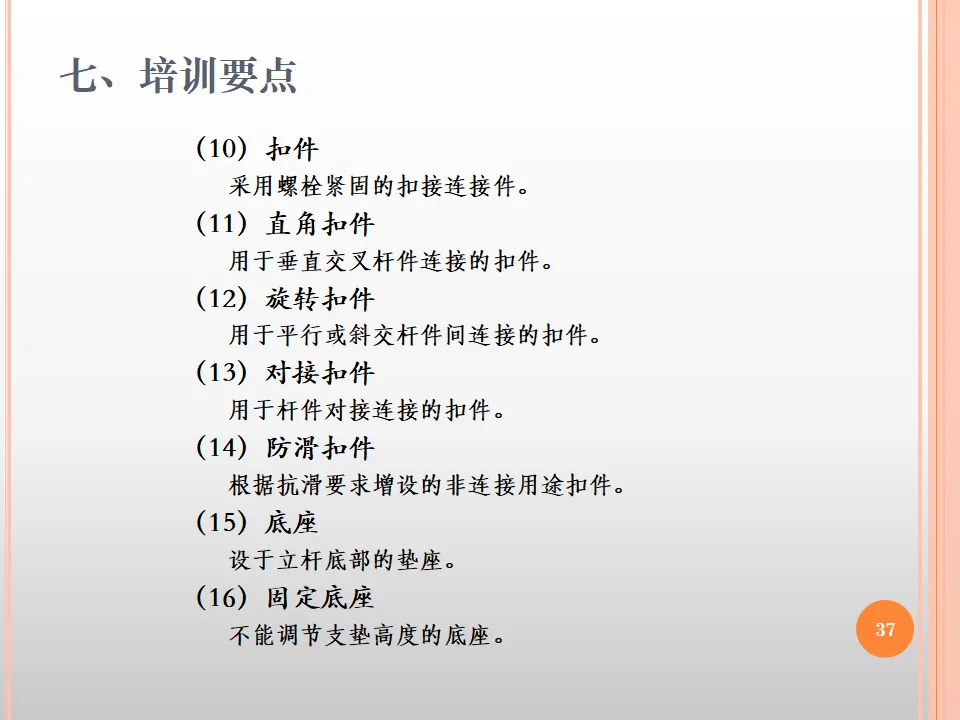

扣件:采用螺栓紧固的扣接连接件,分为直角扣件(十字扣)、旋转扣件(万向扣)、对接扣件(一字扣)
连墙件:连接脚手架与建筑物的构件,是防止脚手架倾覆的关键
刚性连墙件:采用钢管、扣件或预埋件组成,既能承受拉力又能承受压力,严禁仅用柔性连墙件(如仅拉筋)
柔性连墙件:采用钢筋作拉筋,只能承受拉力,必须配合顶撑使用
连墙件间距:相邻连墙件间的距离,竖距≤4米(层高),横距≤6米(3跨)
剪刀撑:在脚手架外侧面成对设置的交叉斜杆,像剪刀一样,增强整体纵向稳定性,与地面夹角45°-60°
横向斜撑:在双排脚手架内、外立杆之间呈"之"字形设置的斜杆,增强横向稳定性
抛撑:脚手架外侧面斜交的杆件,用于脚手架初期搭设时临时固定,连墙件设置后拆除
步距:上下水平杆轴线间的距离,一般1.2-1.8米,最大不超过2米
立杆间距:相邻立杆间的轴线距离,横向(排距)0.8-1.5米,纵向(跨距)1.2-2米
主节点:立杆、纵向水平杆、横向水平杆三杆紧靠的扣接点,是脚手架的骨架节点,必须设置小横杆
作业层:上人作业的铺板层,必须满铺脚手板,设置防护栏杆和挡脚板
底座:设于立杆底部的垫座,分为固定底座和可调底座(可调节支垫高度)
垫板:设于底座下的支承板,厚度不小于5cm,宽度不小于20cm,长度不小于2跨

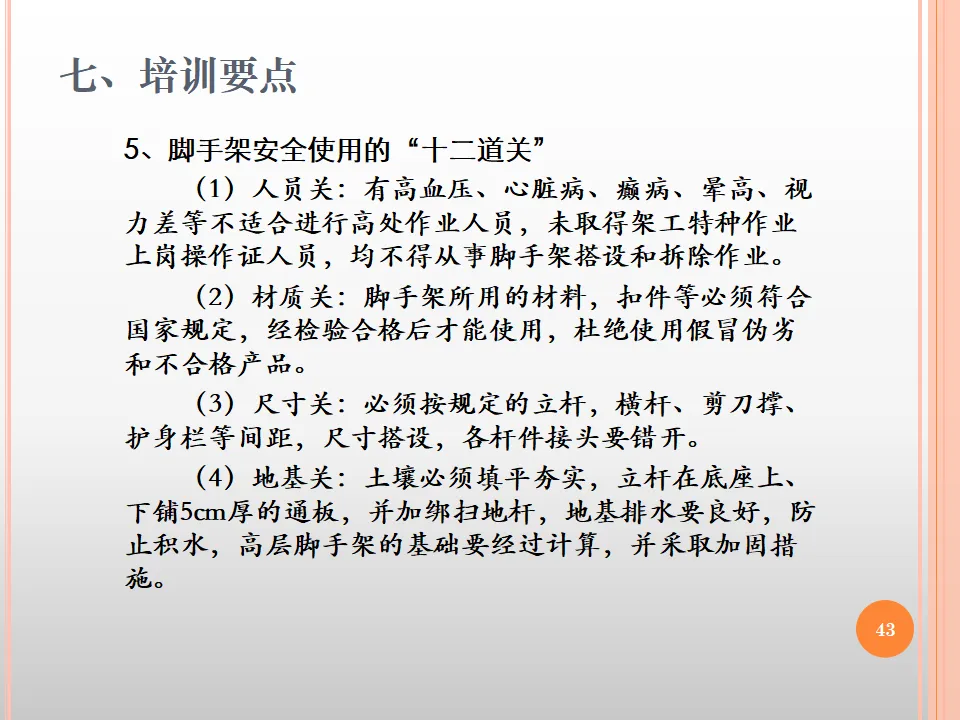

要求:有高血压、心脏病、癫痫病、晕高症、视力差等不适合高处作业人员,以及未取得登高架设作业特种作业操作证人员,均不得从事脚手架搭设和拆除作业。
关键:体检必须真实有效,证件必须真实在有效期内,严禁无证上岗和持假证上岗。
要求:钢管、扣件、脚手板、安全网等材料必须符合国家规定,经检验合格后才能使用,杜绝使用假冒伪劣和不合格产品。
关键:钢管壁厚不得小于3.0mm(最好3.6mm),扣件必须有生产许可证和合格证,不得使用有裂纹、砂眼、变形的扣件。
要求:必须按规定的立杆间距、横杆步距、剪刀撑间距搭设,各杆件接头必须错开(不在同一截面),搭接长度不小于1米,扣件不少于3个。
关键:立杆垂直度偏差≤H/200且≤100mm,横杆水平度偏差≤L/400。
要求:地基必须填平夯实,立杆底部必须铺设5cm厚通板(不能是砖块、石块等点接触),并加设扫地杆;地基排水良好,防止积水浸泡;高层脚手架基础必须经过计算并采取加固措施(如浇筑混凝土基础)。
关键:地基承载力必须满足设计要求,严禁在未处理的回填土、冻土、软弱地基上搭设。

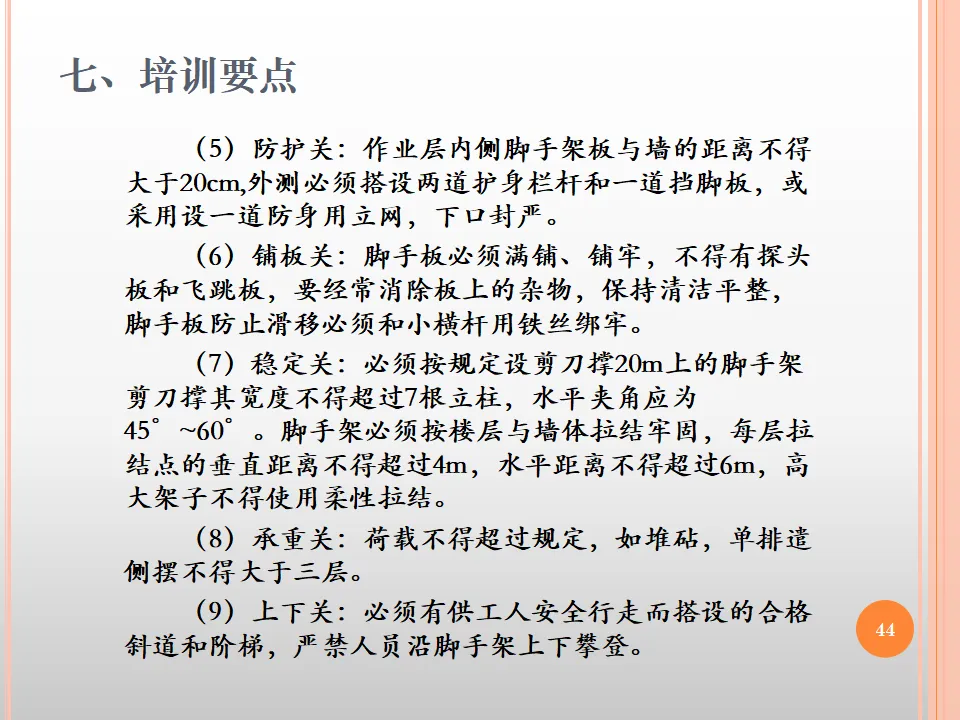

要求:作业层内侧脚手架板与墙的距离不得大于20cm(防止人员坠落或物料坠落),外侧必须搭设两道护身栏杆(上杆1.2m,中杆0.6m)和一道挡脚板(18cm高),或采用一道防护立网(网目密度≥2000目/100cm²),下口封严。
关键:临边防护是防止高处坠落的直接措施,必须随作业层升高而及时搭设。
要求:脚手板必须满铺、铺牢,不得有探头板(端头悬空超过15cm)和飞跳板(未固定);要经常清除板上杂物,保持清洁平整;脚手板必须与小横杆用铁丝绑牢,防止滑移。
关键:脚手板必须采用三支点支承(至少三根小横杆),两端固定,严禁出现"跷跷板"现象。
要求:
剪刀撑:高度24m以下双排架两端和中间每隔15m设一道,从底到顶连续设置;24m以上双排架满设剪刀撑,宽度不超过7根立杆(6跨),与地面夹角45°-60°。
连墙件:必须按楼层与墙体拉结牢固,每层拉结点的垂直距离不得超过4m(2步),水平距离不得超过6m(3跨)。
高大架子不得使用柔性连墙件(仅拉筋),必须使用刚性连墙件。
关键:连墙件是防止脚手架倾覆的"生命线",严禁随意拆除,作业层上如需临时拆除,必须采取加固措施并当日恢复。
要求:荷载不得超过规定,如堆砖,单排架侧摆不得大于三层(侧向稳定性差),双排架不得超过设计荷载(结构架3kN/m²,装修架2kN/m²)。
关键:严禁在脚手架上集中堆放材料(如大量钢筋、水泥),严禁悬挂起重设备(如把脚手架作为锚固点)。
要求:必须有供工人安全行走的合格斜道和阶梯(马道),严禁人员沿脚手架外侧攀爬上下(立杆、剪刀撑不允许攀爬)。
关键:斜道宽度不小于1米,坡度1:3(高度1米,水平长度3米),设置防滑条和两侧栏杆。
要求:脚手架高于周围避雷设施的,必须安装避雷针,其接地电阻不得大于4欧姆。
关键:钢管脚手架是良导体,在雷雨季节必须防雷,接地极埋深不小于0.6米。
要求:对特殊架子的挑梁、挑杆是否符合规定,必须认真检查和把关。
关键:悬挑式脚手架的挑梁必须使用型钢(工字钢),不得使用钢管;锚固环必须预埋牢固,不得使用木楔固定。
要求:架子搭好后,必须经有关人员检查验收合格并挂牌后才能上架作业;使用过程中的检查要加强,高大架子应分阶段验收(基础完工后、搭设至一半时、封顶时);大风、大雨、大雪、大雾后要认真检查,确认无隐患后方可使用。
关键:验收必须履行签字手续,明确责任;未经验收或验收不合格的脚手架,严禁投入使用。

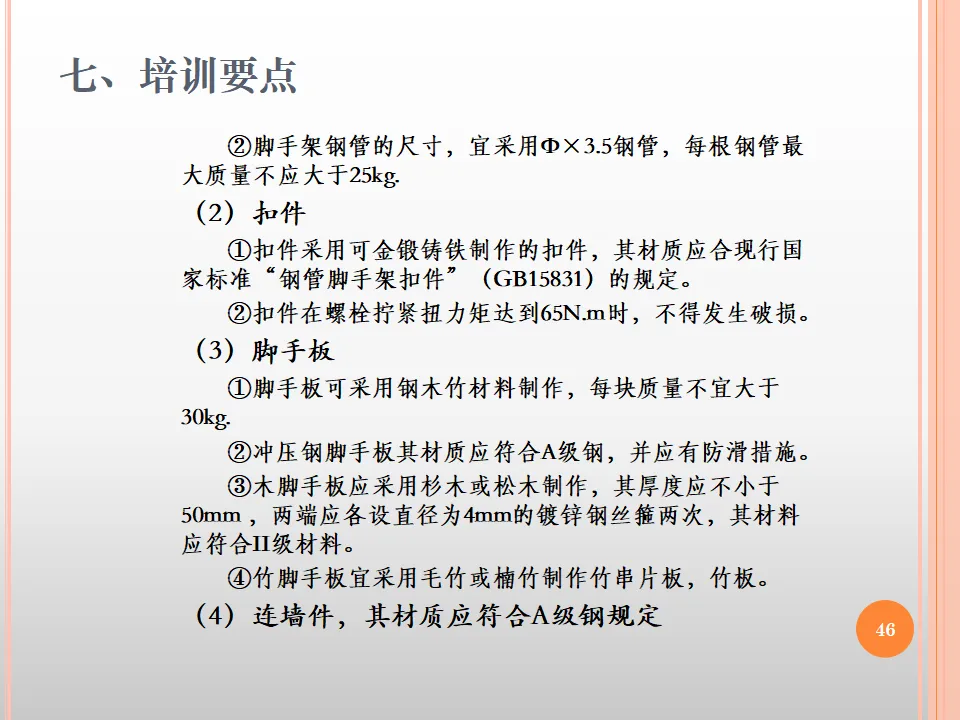

采用Q235-A级钢(3号钢),符合《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)
规格:宜采用Φ48.3mm(外径)×3.6mm(壁厚),允许偏差±0.5mm
质量:每根钢管最大质量不应大于25kg(便于人工搬运)
外观:表面平直光滑,无裂纹、分层、压痕、划道和硬弯,两端面平整,严禁打孔
采用可锻铸铁或铸钢制作,符合《钢管脚手架扣件》(GB15831)
类型:直角扣件(十字)、旋转扣件(万向)、对接扣件(一字)
关键指标:螺栓拧紧扭力矩达到65N·m时,不得发生破坏;螺栓拧紧扭力矩宜为40-65N·m,过紧会导致扣件开裂,过松会滑脱
冲压钢脚手板:材质Q235,有防滑措施(冲孔或压纹)
木脚手板:厚度≥50mm,宽度≥200mm,两端各设直径4mm镀锌钢丝箍两道,材质为杉木或松木,符合Ⅱ级材质标准(无腐朽、无裂纹)
竹脚手板:毛竹或楠竹,竹串片板或竹笆板,宽度≥250mm

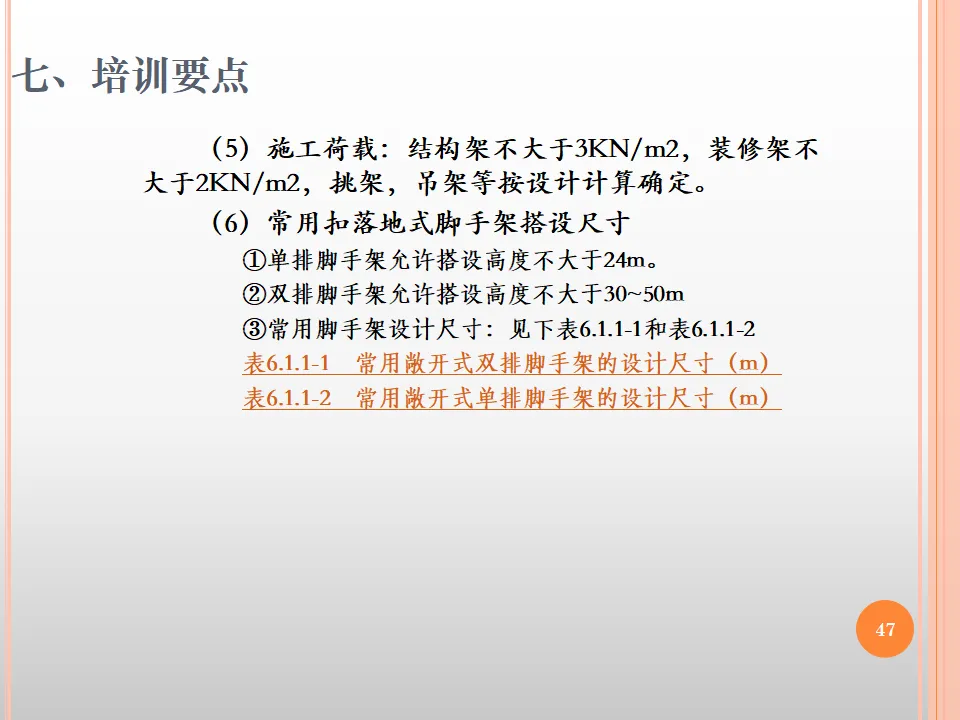

结构脚手架:≤3kN/m²(约300kg/m²)
装修脚手架:≤2kN/m²(约200kg/m²)
荷载组合:包括施工人员、工具、材料重量,以及施工动荷载(考虑冲击系数)

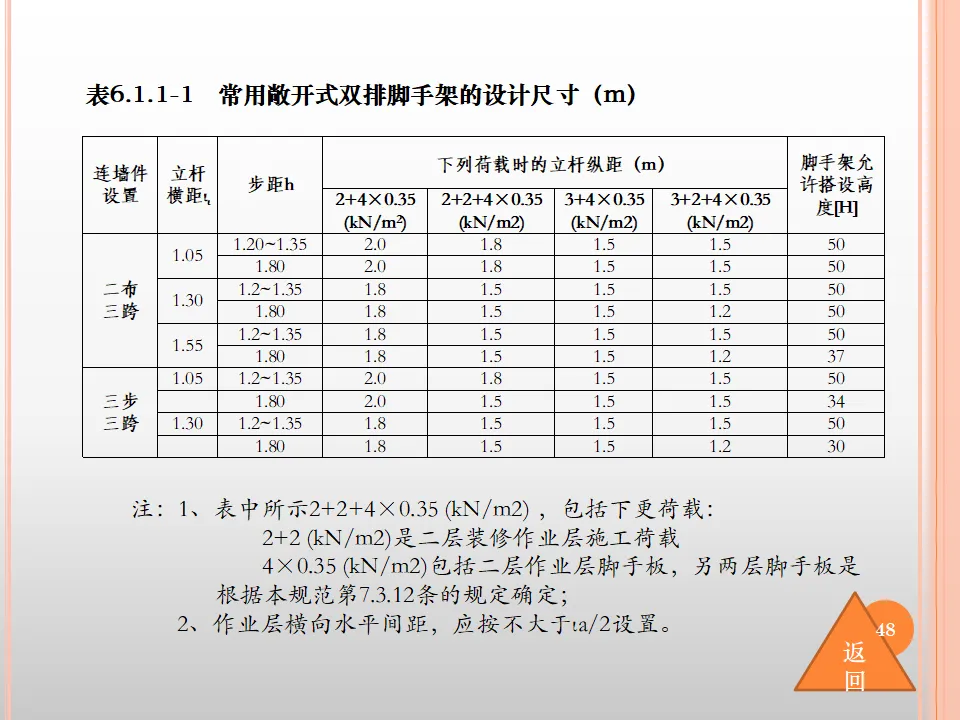

连墙件设置:二步三跨(竖向2步,水平3跨)或三步三跨
立杆横距:1.05m、1.30m、1.55m(常用1.05-1.30m,过宽影响稳定性)
步距:1.20-1.35m(常用),最大1.80m
立杆纵距:根据荷载查表,一般1.2-2.0m

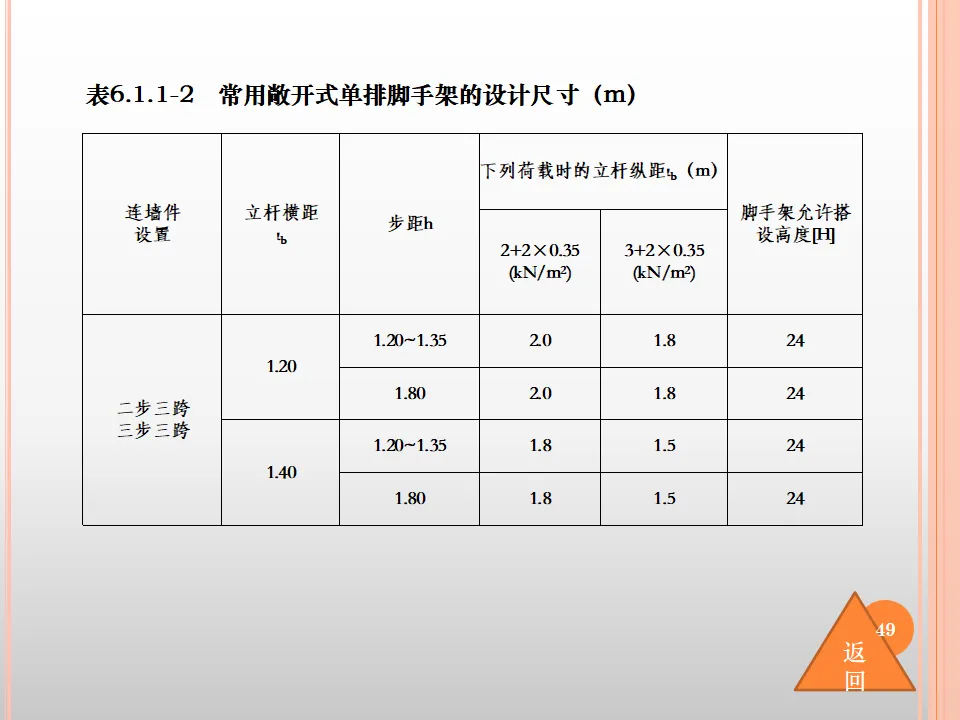

允许搭设高度:[H]≤50m(当超过50m时,必须采取分段卸荷或悬挑措施)
限制:单排架只允许搭设高度≤24m,且不得用于结构施工(承重能力差)
立杆横距:1.20m、1.40m(离墙距离)
连墙件设置:二步三跨或三步三跨
适用场景:仅适用于装修作业,且墙体必须具有足够的强度(砖砌体、混凝土墙)
钢管:锈蚀深度≤0.5mm(生锈会减小壁厚),弯曲变形≤L/500(L为长度)
扣件:不得有裂纹、变形,螺栓滑丝必须更换,活动部位应能灵活转动
底座:可调底座调节丝杆外径≥36mm,螺母完好

立杆接长:必须采用对接扣件连接,相邻立杆接头不得在同一高度内,错开距离≥500mm,各接头中心至主节点距离≤1/3步距
水平杆接长:对接或搭接,搭接长度≥1m,等间距设3个旋转扣件固定
主节点:必须设置一根横向水平杆(小横杆),用直角扣件扣接且严禁拆除(这是保证横向稳定性的关键)
地基承载力:必须满足设计要求,一般要求≥80kPa(约8吨/平方米)
垫板:厚度≥50mm,宽度≥200mm,长度≥2跨(即覆盖至少2根立杆)
底座:必须设置,可调底座用于调整高度,但调节高度不得超过300mm(超过需加垫板)
永久荷载(恒载):脚手架自重(钢管、扣件、脚手板、安全网)
可变荷载(活载):施工荷载(人员、工具、材料)、风荷载
施工人员及工具荷载:按实际计算,但结构架≤3kN/m²,装修架≤2kN/m²
材料堆放:严禁集中堆放,均布荷载不得超过标准值
风荷载:根据地区基本风压计算,沿海地区、风口位置需特别注意
定义:立杆相对于铅垂线的偏差
允许偏差:搭设高度H≤30m时,偏差≤H/200且≤100mm;H>30m时,偏差≤H/400且≤100mm
安全关系:垂直度偏差过大,会产生附加弯矩,降低承载力,导致失稳
定义:水平杆在荷载作用下的弯曲变形
安全关系:挠度过大表明杆件受力接近极限,且影响使用(脚手板倾斜),必须立即加固或卸荷
双排架:≤50m(当超过时,应采取分段卸荷或悬挑措施)
单排架:≤24m(严禁超过)
间距:竖向≤2步(h),水平向≤3跨(La)
位置:靠近主节点设置,偏离主节点距离≤300mm
形式:优先采用刚性连墙件(钢管+扣件),严禁仅有拉筋的柔性连墙件(既不能承受压力,又不能防止脚手架向外倾倒)
高度<24m:两端各设一道,中间每隔15m设一道,由底至顶连续设置
高度≥24m:满设剪刀撑,即整个外立面连续设置,宽度6-9m(4-6跨),与地面夹角45°-60°
搭接:剪刀撑斜杆接长采用搭接,搭接长度≥1m,用3个旋转扣件等间距固定
形式:采用上升斜杆、平行弦杆桁架结构(俗称"八字撑")
要求:门洞两侧立杆必须设双立杆(加强),门洞上方设斜腹杆,确保承载力
材料:杉木或松木,小头直径≥80mm(立杆)、≥70mm(横杆)
连接:采用8号镀锌铁丝绑扎,严禁使用尼龙绳、塑料绳
现状:现已基本淘汰(资源保护、防火要求),仅在特殊修复工程或山区临时使用
材料:毛竹或楠竹,生长3-4年,无虫蛀、无裂纹、无腐朽
连接:同样采用8号镀锌铁丝,严禁使用竹篾(强度不足、易腐朽)
限制:高度不得超过20m,严禁用于结构承重
地域:在江浙、四川等产竹区仍有使用,但必须严格管理
材料:优先选用金属材质(钢管),木、竹脚手架必须配备灭火器
热源:严禁在脚手架上进行焊接、切割作业(除非有专门防火措施和看火人)
消防:高层脚手架必须设消防水源(水管接口),每30m设一个
安全距离:脚手架外侧边缘与35kV以下外电架空线路边线距离≥4m,与110kV线路距离≥5m
防护:如果距离不足,必须采取防护措施(如设置防护棚、绝缘隔离),但严禁使用金属材料搭设防护棚(会变成导电体)
条件:脚手架高度超过周围建筑物,且处于雷雨季节,必须防雷
措施:四角设避雷针,用Φ12镀锌圆钢或Φ20镀锌钢管,接地电阻≤4Ω,接地极埋深≥0.6m
六级以上大风、暴雨、大雪:停止作业,检查加固,清除积雪
冰冻天气:清除脚手板上的冰雪,采取防滑措施
大风后:重点检查连墙件、立杆垂直度、安全网是否破损
日常检查:每日作业前,班组自查,重点检查连墙件、脚手板、防护设施
定期检查:每月一次,项目部组织,全面检查各节点、扣件拧紧力矩
专项检查:大风、暴雨、解冻后,或停工超过一个月复工前,或荷载变更前
阶段验收:基础完工后、搭设至一半时、封顶后、荷载变更前
验收内容:地基、立杆垂直度、间距、步距、连墙件、剪刀撑、铺板、防护、荷载
验收签字:由施工负责人、技术负责人、安全员、搭设班组共同签字,挂牌公示
除锈刷漆:钢管每年刷防锈漆一次,黄色或红色,严禁使用深灰色(与钢筋颜色相近易混淆)
扣件涂油:螺栓涂机油防锈,保持转动灵活
更换报废:发现变形、裂纹、严重锈蚀的杆件立即更换

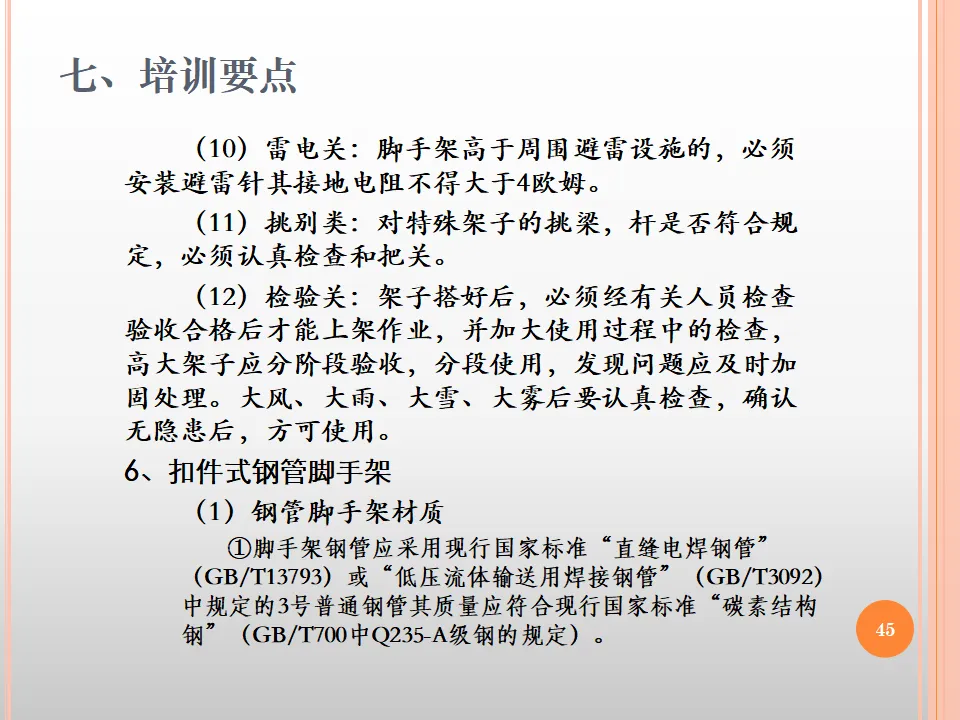

技术交底:制定拆除方案,明确顺序、方法、安全措施
警戒区:坠落半径内设警戒区,专人监护,禁止无关人员进入
检查:检查脚手架是否还有荷载(材料、垃圾),清除干净
配合:不得在高处同时拆除外立面(防止向内倒塌),必须自上而下逐层拆除
原则:由上而下、先搭后拆、后搭先拆(与搭设顺序相反)
步骤:安全网→防护栏杆→脚手板→剪刀撑→横向水平杆→纵向水平杆→立杆
严禁:整层或数层同时拆除,分段拆除高差大于2步(必须加固)
连墙件:随拆除进度逐层拆除,严禁先拆整层连墙件(会导致局部失稳)
杆件传递:严禁抛掷,采用绳索吊下或人工传递至地面
分类堆放:钢管、扣件、脚手板分类堆放,及时清运
佩戴PPE:安全带必须系在牢固处(如未拆除的立杆),安全帽、防滑鞋
监护人:地面设监护人,防止行人误入,及时提醒高处作业人员
天气:严禁大风(六级以上)、雨雪、夜间拆除

门型移动架:由门型框架、交叉支撑、水平架、轮子组成,高度一般2-10m
梯形移动架:由梯形框架组成,稳定性较好
轮子:必须带刹车(制动装置),作业时必须锁定,移动时必须解锁
高度限制:高度超过3m时,必须设抛撑或连墙件(与建筑物拉结),防止倾覆
荷载:严禁超载(一般≤1.5kN/m²),严禁在平台上使用梯子加高
移动:移动时严禁站人,必须降至最低高度,推动时速度缓慢,避开障碍物
手动吊篮:使用手扳葫芦升降,用于装修、清洗
电动吊篮:使用提升机(如ZLP系列),用于高层外墙施工
悬挂机构:架设于建筑物屋面,由前梁、中梁、后梁、支架、配重组成
提升机:驱动吊篮升降,必须有制动器和行程限位器
安全锁:防坠装置,当提升机失灵或吊篮倾斜时自动锁止钢丝绳
钢丝绳:工作绳和安全绳各一根,独立悬挂,直径≥8.3mm
配重:必须有足够配重(一般为吊篮自重+荷载的1.5倍),且锁定在支架上
限位:上限位器必须有效,防止冲顶;下限位防止落底冲击
作业人员:必须佩戴安全带,安全带系在安全绳上(独立于吊篮)
严禁:超载(一般≤630kg),夜间作业,雨雪天气作业,超龄(>60岁)或身体不适人员作业
构造:从建筑物楼层外挑型钢(工字钢)作为支座,搭设脚手架

关键:挑梁必须用型钢(不得用钢管),锚固环必须预埋,斜拉钢丝绳作为保险
限制:高度一般不超过20m,必须经设计计算

构造:附着于建筑物,可随施工进度升降的脚手架
组成:架体、附着支座、升降机构、控制系统、防坠装置
安全:必须有防坠落、防倾覆、同步升降控制装置,必须经建设部组织鉴定或认可
构造:由两根立柱和天梁构成门形框架,吊篮在立柱间升降
安全装置:安全停靠装置(楼层停靠时自动锁定)、断绳保护装置、超高限位器、下极限限位器
高度限制:一般≤30m,严禁载人(只允许载货)

构造:四根立柱构成矩形井架,截面一般为1.5×1.5m或2×2m
安全要求:与门架类似,必须设置连墙件与建筑物拉结(每3-6米设一道),严禁与脚手架连接

重点讲解近三年内发生的登高架设作业事故
分析原因:违章作业、材料缺陷、设计计算错误、管理缺失
吸取教训:如何避免类似事故
最新发布的《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)修订内容
《特种作业人员安全技术培训考核管理规定》(国家安监总局令第30号)修订
地方新出台的建筑施工安全管理条例
盘扣式脚手架(承插型盘扣式钢管脚手架)
铝合金脚手架(轻便、耐腐蚀,但刚度较小)
智能安全帽(带定位、带通讯)
新型防坠器(速差自控器)
学员汇报个人在取证后或上一次复审后的安全生产情况和经验教训
分享好的做法,剖析差点出事的经历(未遂事故)
教师点评,总结共性问题和个性问题

形式:计算机考试,随机抽题
时间:2小时
合格标准:80分及格(满分100分)
补考:不及格允许补考1次,仍不及格需重新参加培训
形式:模拟操作或现场实作,加口试
内容:辨识隐患、正确佩戴PPE、模拟搭设或拆除操作、应急处置
合格标准:合格或不合格(无分数)
