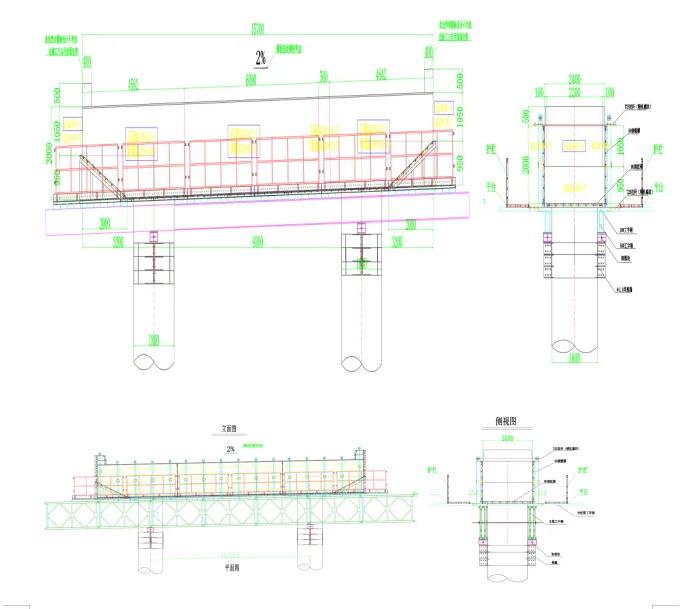

根据相关文件及我单位施工经验,本着安全、经济、快速的原则,因现场盖梁型号较多,综合考虑盖梁施工采用抱箍或穿心钢棒+工字钢横梁或贝雷梁架空梁的形式进行,再铺设横向工字钢分配梁,最后铺设定型钢模板,预留钢棒采用100mm钢棒。圆柱盖梁采用抱箍和穿心钢棒两种形式,方柱盖梁采用穿心钢棒。根据本标段盖梁尺寸类型及跨径分类,共分为3种,第一种,跨径≤9.1m,采用单拼56b及以上型号工字钢、双拼45b及以上型号工字钢,单拼贝雷梁做横梁;第二种,9.1m<跨径<10.74m,采用双拼45b及以上型号工字钢,单拼贝雷梁做横梁;第三种,跨径≥10.74mm,单拼贝雷梁做横梁。根据现场和公司材料情况,横梁上方分配梁按两种方式设置,第一种,按60cm间距铺设I20b工字钢做分配梁;第二种,按45cm间距铺设I12工字钢做分配梁;第三种,按30cm间距铺设I10工字钢做分配梁。


立柱施工完成并验收合格后,进行盖梁中心放样。墩柱施工测量与控制的内容包括:墩柱中心位置测量、立柱顶高程测量。墩柱中心测量采用全站仪进行测量;高程测量是根据施工中设立的临时水准点,用水准仪直接进行,也可以三维坐标控制测量。
对混凝土接触面进行机械凿毛处理,凿除浮浆和松散混凝土,并用清水将表面清洗干净。
(1)抱箍安装
抱箍采用A3钢板加工,钢板厚度16mm,高度为50cm(或70cm)。抱箍的连接螺栓采用高强度螺栓。抱箍紧箍在墩柱上产生摩擦力提供上部结构的支撑反力。
根据施工支撑体系的总高度算出盖梁底模顶面与抱箍顶面的施工高度,在墩柱上定位抱箍时,先根据盖梁底的设计标高减去支撑体系到抱箍顶面的施工高度,即为抱箍的顶面标高,采用挂尺的方法把地面标高引到墩柱上,并在墩柱上标示出抱箍的顶面高程线。在抱箍上墩柱前,对抱箍进行除锈,除去抱箍内侧的铁锈,防止铁锈减弱抱箍与墩柱的摩擦系数,并防止在拆除抱箍后,铁锈影响墩柱的外观,增加不必要的除锈工作。
抱箍上墩柱时,先把墩柱施工时搭设的施工脚手架拆除到架设抱箍的标高位置,这样可以提前为架设工字钢施工腾出空间,同时为吊装工作提供方便。抱箍吊装时先在施工脚手架上搭设脚手板,为紧固抱箍螺栓提供操作平台。并在地面上先把两片抱箍用螺栓进行初步连接,在用螺栓把抱箍的孔位逐一连接好以后带上螺帽,螺帽的拧紧程度只是把螺帽拧到能看到外帽檐与螺杆相平即可,然后用方木条卡入抱箍之间的缝隙临时楔紧。然后用钢丝绳穿入抱箍进行吊装,吊装方式从墩柱上方把抱箍套在墩柱外侧,并且用人工在墩顶进行辅助定位,加快施工进度。



。。。。。。
内容过多,以下略
| 加入2026《市政路桥实战参考》会员 |
| 2025《市政路桥实战参考》会员资料 |
目录一:按日期汇编
2026年《市政路桥实战参考》会员资料 2026年01月 持续更新中,点击题目阅读 | |
| 260102 | |
| 260101 |

260116. 盖梁施工方案(三维图)2026word
资料下载方式
点下面关注微信公众号:
加入2026《市政路桥实战参考》会员
